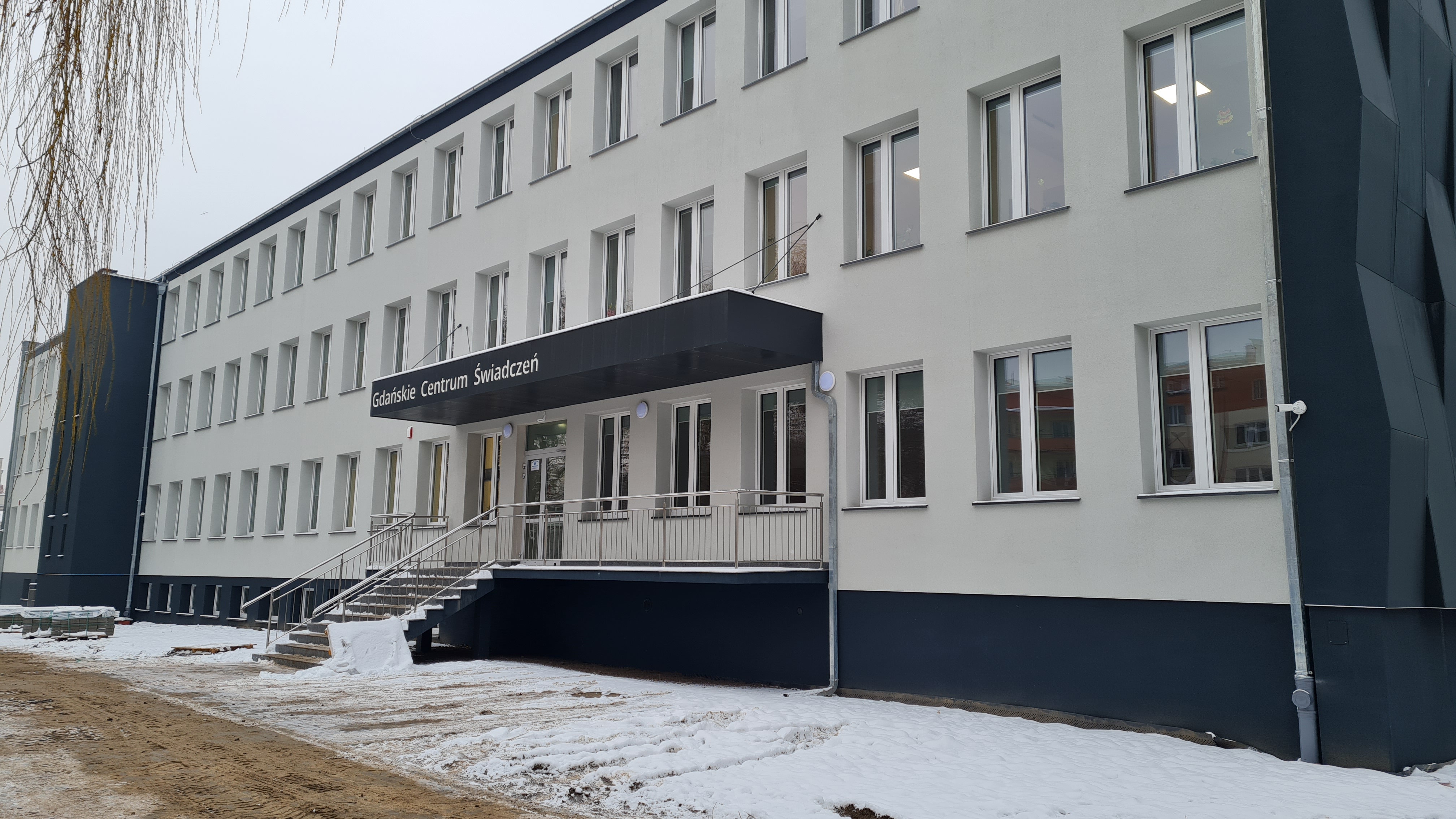

Adaptacja budynku przy ulicy Kartuskiej 32/34 w Gdańsku na potrzeby Gdańskiego Centrum Świadczeń

Nadchodzi zadanie „Adaptacja budynku przy ul. Kartuskiej 32/34 w Gdańsku na potrzeby Gdańskiego Centrum Świadczeń (GCŚ) wraz z infrastrukturą techniczną i zagospodarowaniem terenu”.
Robota budowlana objęta tym postępowaniem jest częścią projektu pn.: „Zrównoważone Systemy Gospodarowania Wodami Opadowymi w Gdańsku”, zgłoszonego do realizacji w ramach Programu Fundusze Europejskie na Infrastrukturę, Klimat i Środowisko 2021-2027, Priorytet FENX.01 Wsparcie sektorów energetyka i środowisko z Funduszu Spójności współfinansowanego ze środków Funduszu Spójności.
Zakres inwestycji
Zakres inwestycji obejmuje budowę systemu kanalizacji deszczowej ze zbiornikiem retencyjnym i pompownią, wykonanie ogrodów deszczowych, a także realizację układu drogowego z miejscami postojowymi, chodnikami, oświetleniem, elementami małej architektury oraz nowym zagospodarowaniem zieleni. Na terenie objętym pracami znajduje się boisko sportowe użytkowane przez dzieci i młodzież, które zostanie zachowane.
| Dzielnica | Siedlce |
| Ulica | Kartuska 32/34 |
| Wykonawca | WPRD GRAVEL Sp. z o.o. |
| Data podpisania umowy | 10.06.2026 r. |
| Planowany czas trwania prac | 49 tygodni |
| Koszt | 3 743 984,72 zł brutto |
| Dofinansowanie Unijne | Tak |
| W ramach Budżetu Obywatelskiego | Nie |
Cel inwestycji
Przedsięwzięcie ma na celu poprawę funkcjonalności, estetyki oraz bezpieczeństwa użytkowania terenu, a także zwiększenie jego retencyjności i ekologicznego charakteru. Zostanie to osiągnięte dzięki zastosowaniu rozwiązań opartych na zrównoważonym gospodarowaniu wodami opadowymi, takich jak ogrody deszczowe, zbiornik retencyjny i zieleń.
Planowany termin wykonania zamówienia to 49 tygodni od dnia zawarcia umowy.

Aktualizacja, 30.07.2026 r.
Ze względów technicznych, związanych z opóźnieniem dostawy materiałów niezbędnych do budowy zbiornika retencyjnego, zmianie uległ termin rozpoczęcia robót na terenie Gdańskiego Centrum Świadczeń. W związku z tym Wykonawca przełożył również termin planowanej wycinki drzew z 1 sierpnia na 29 sierpnia br. Termin wycinki jest bezpośrednio powiązany z rozpoczęciem prac przy budowie zbiornika retencyjnego.
Aktualizacja, 28.07.2026 r.
Rozpoczęcie prac planowane jest na 1.08.2026 r.
Aktualizacja, 10.06.2026 r.
Umowa na realizację inwestycji, na kwotę 3 743 984,72 zł brutto została podpisana z firmą WPRD GRAVEL Sp. z o.o. Termin zakończenia robót to 40 tygodni od dnia zawarcia umowy. Wykonawca ma 49 tygodni od dnia zawarcia umowy na realizację zamówienia, tj. do terminu wystąpienia o wydanie Świadectwa Przejęcia Przedmiotu Umowy.
Aktualizacja, 6.05.2026 r.
W dniu dzisiejszym zostały otwarte oferty złożone w ramach postępowania. Wpłynęły 3 oferty, które są aktualnie analizowane pod kątem formalno- prawnym. Kwota zabezpieczona w budżecie jednostki na realizacje tego zadania wynosi 4 946 580,00 zł brutto.
1. WPRD GRAVEL Sp. z o.o. - 3 743 984,72 zł brutto
2. STRABAG Sp. z o.o. - 4 944 623,75 zł brutto
3. Jobnobis Sp. z o.o.- 4 600 000,00 zł brutto
Aktualizacja, 1.04.2026 r.
Ogłoszenie przetargu. Termin składania ofert upływa 6.05.2026 r.
