Przebudowa basenu i zaplecza w Zespole Szkół Sportowych i Mistrzostwa Sportowego przy ul. Subisława

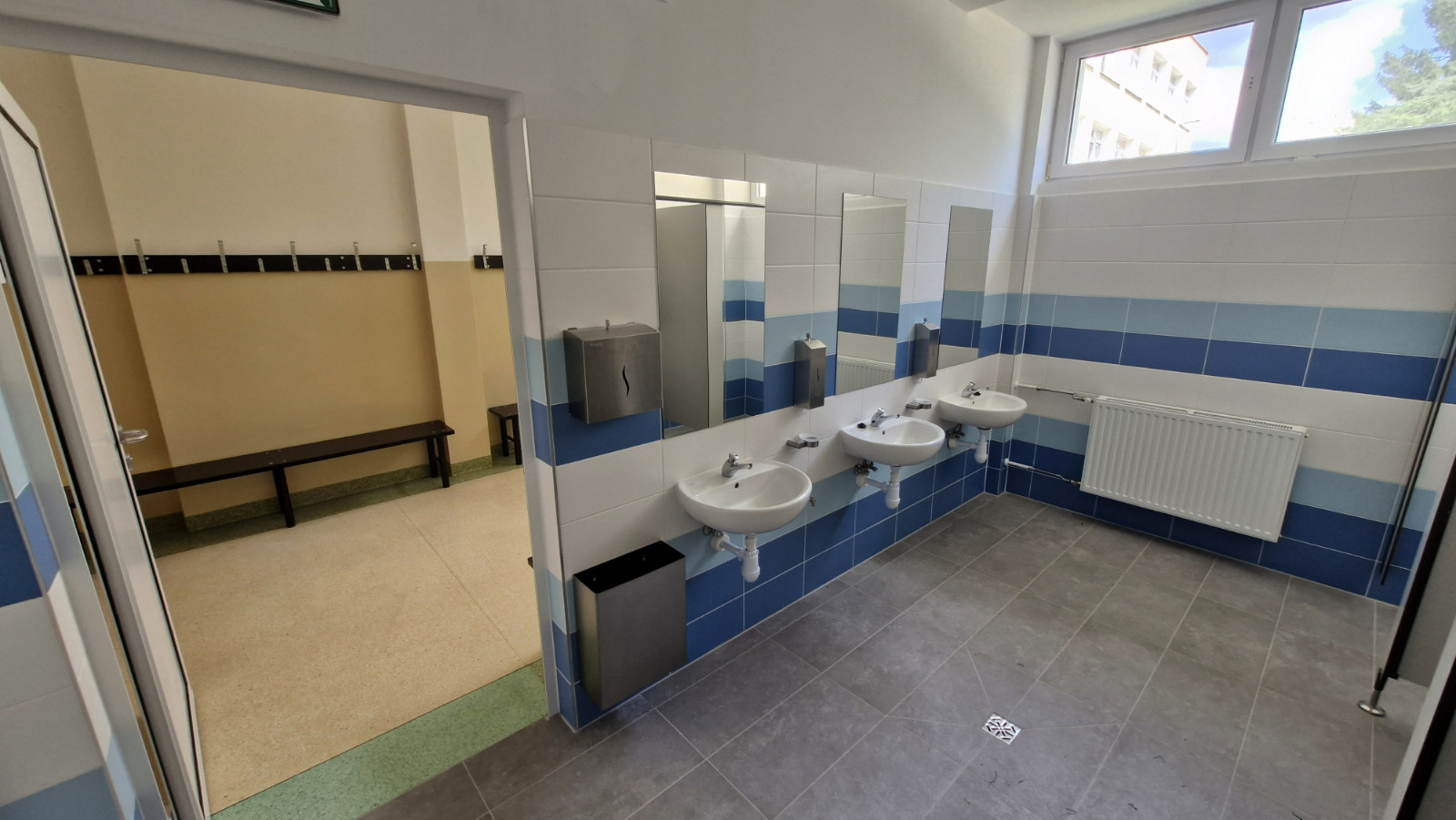

Zakończyła się przebudowa basenu i zaplecza w Zespole Szkół Sportowych i Mistrzostwa Sportowego przy ul. Subisława.
Segment, w którym znajdują się pomieszczenia kompleksu sportowego basenu i sali gimnastycznej, posiada 2 kondygnacje podziemne i 2 kondygnacje nadziemne. W ramach realizowanej inwestycji wymieniona została niecka basenu. Ponadto prace objęły zaplecze pływalni i sali gimnastycznej.
Całkowita wartość wydatków związanych z realizacją zadania inwestycyjnego wynosi 9 468 826,00 zł.
Wartość dofinansowania wynosi 3 482 400,00 zł.

Termin realizacji to 14 miesięcy od daty podpisania umowy.

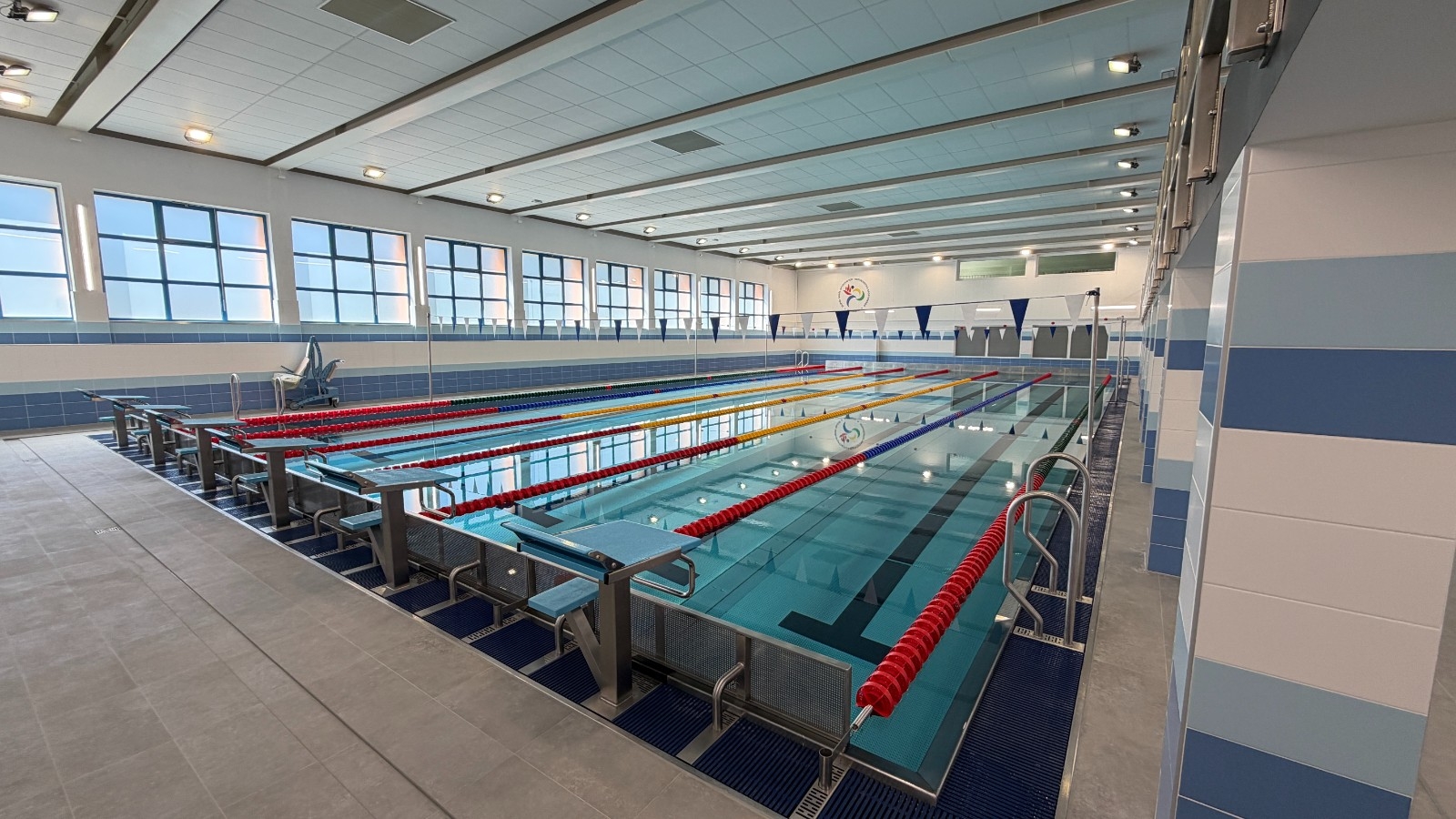

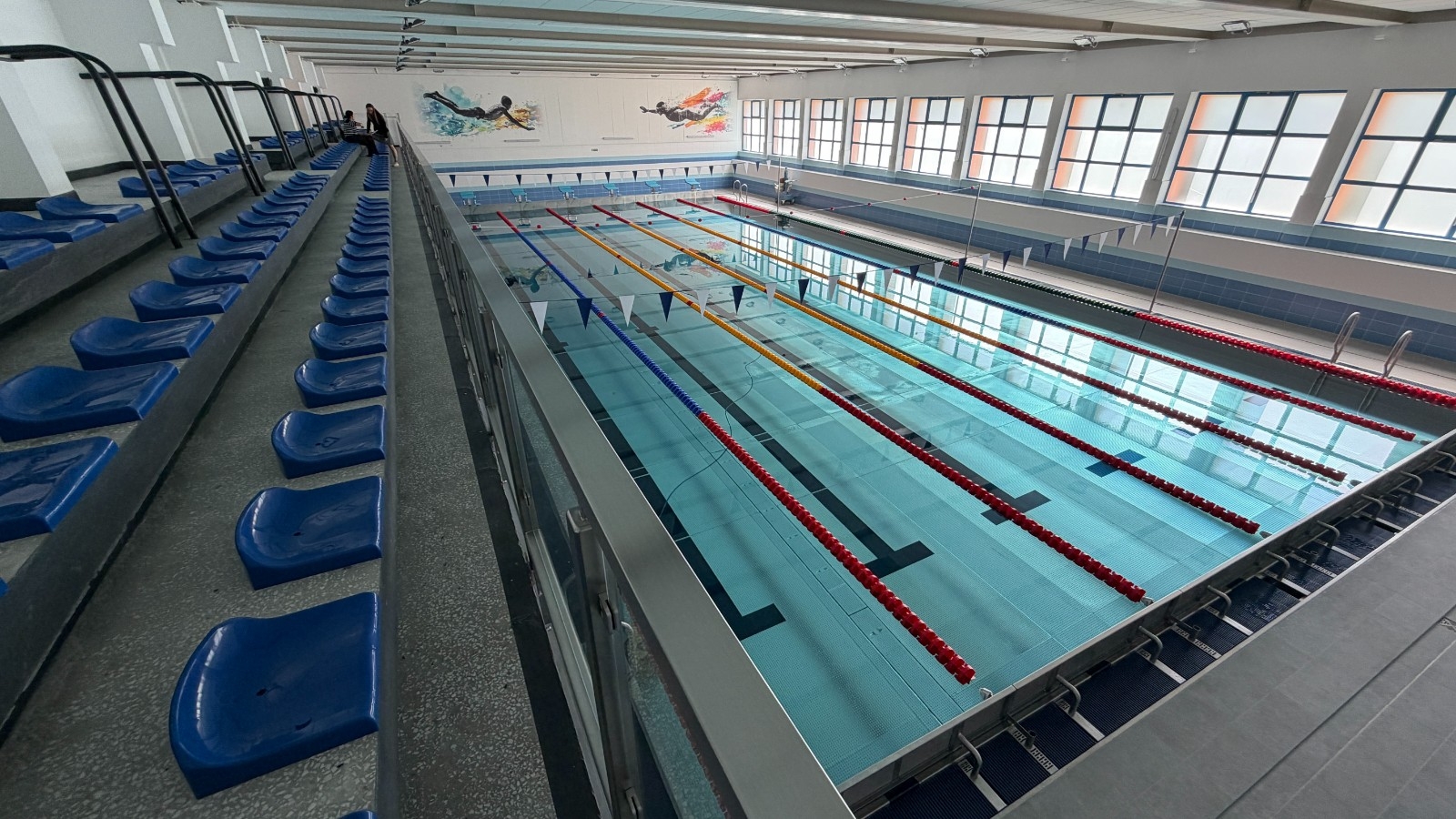

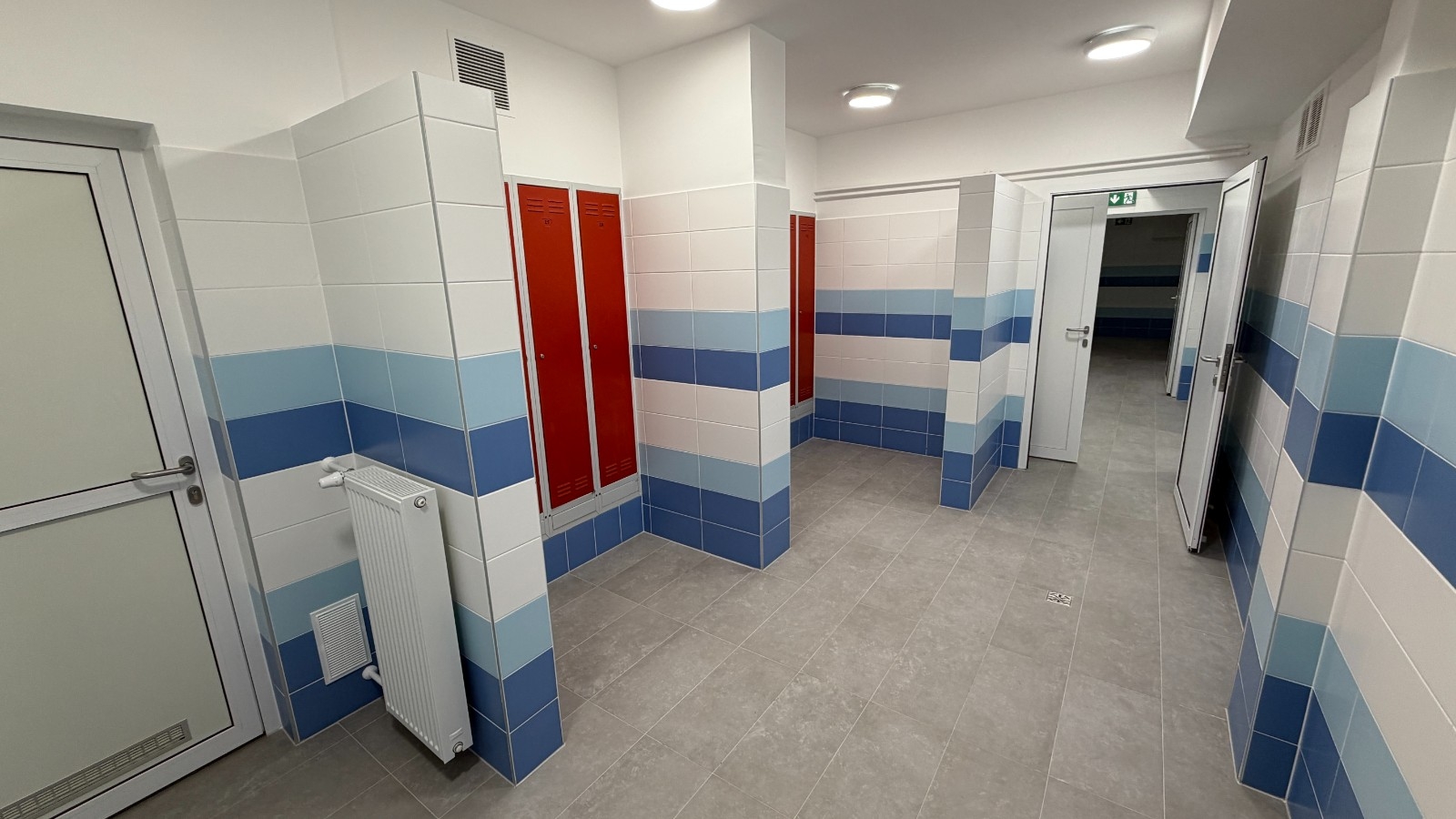

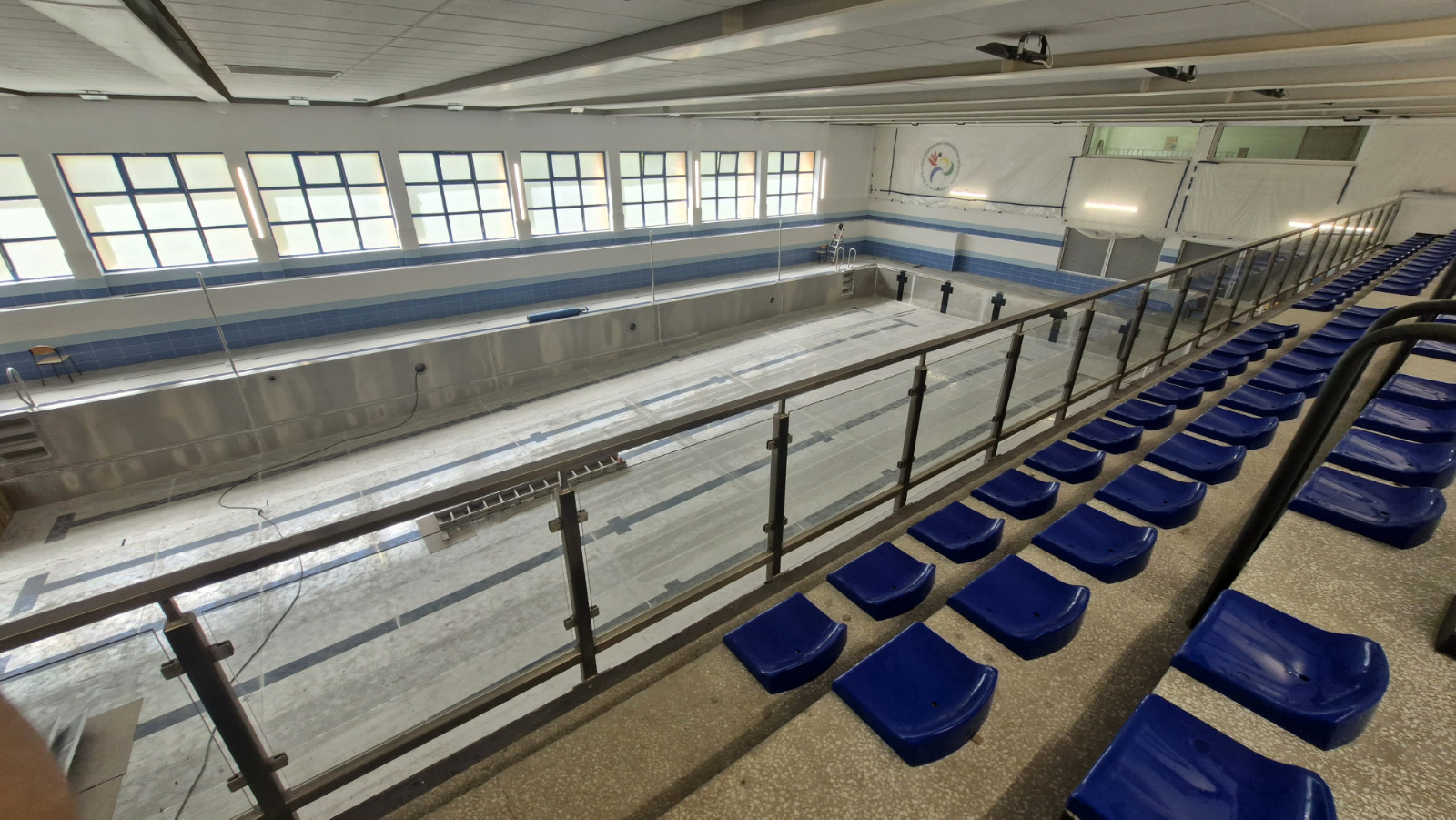

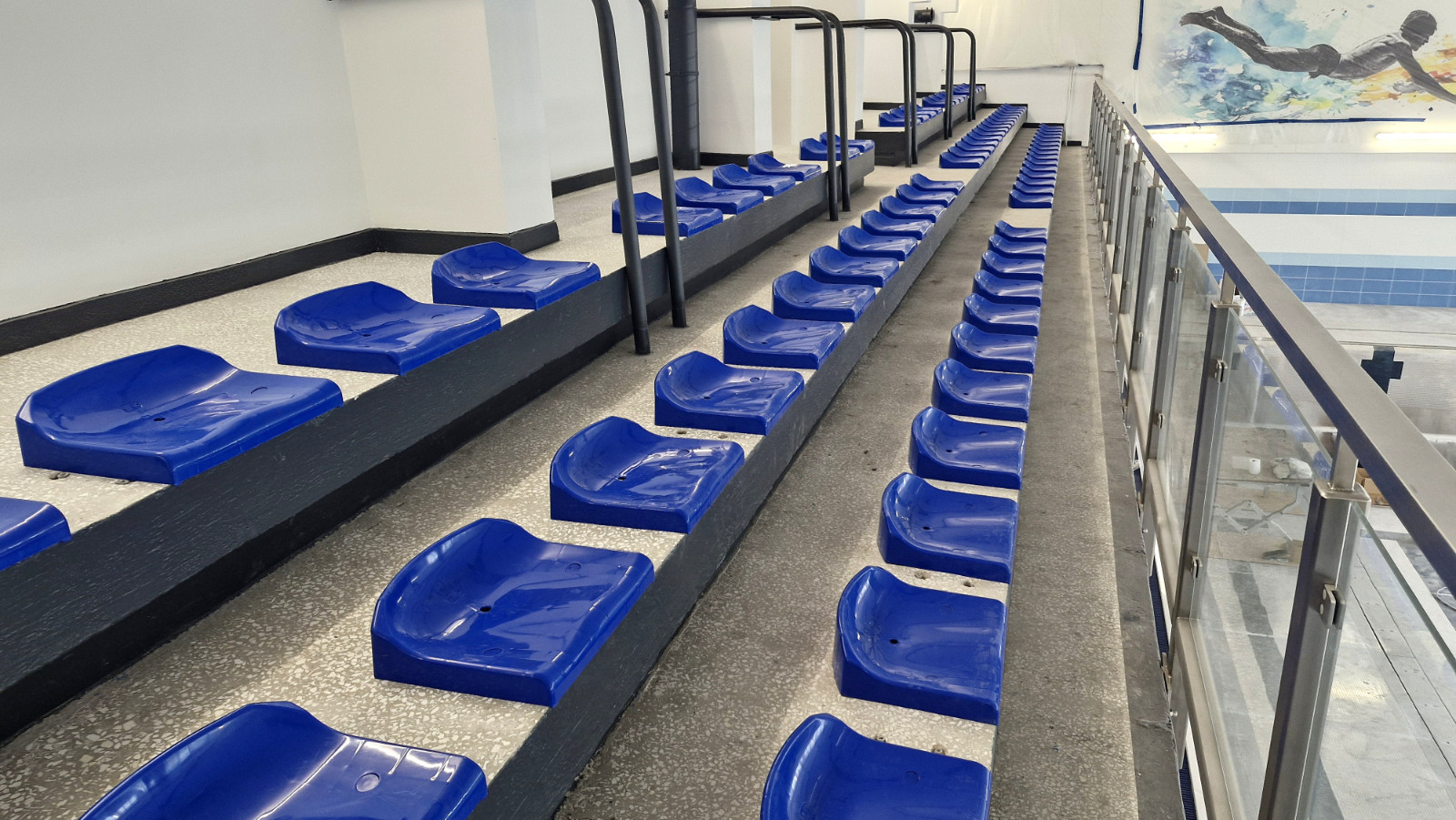

Aktualizacja, 13.08.2026 r.

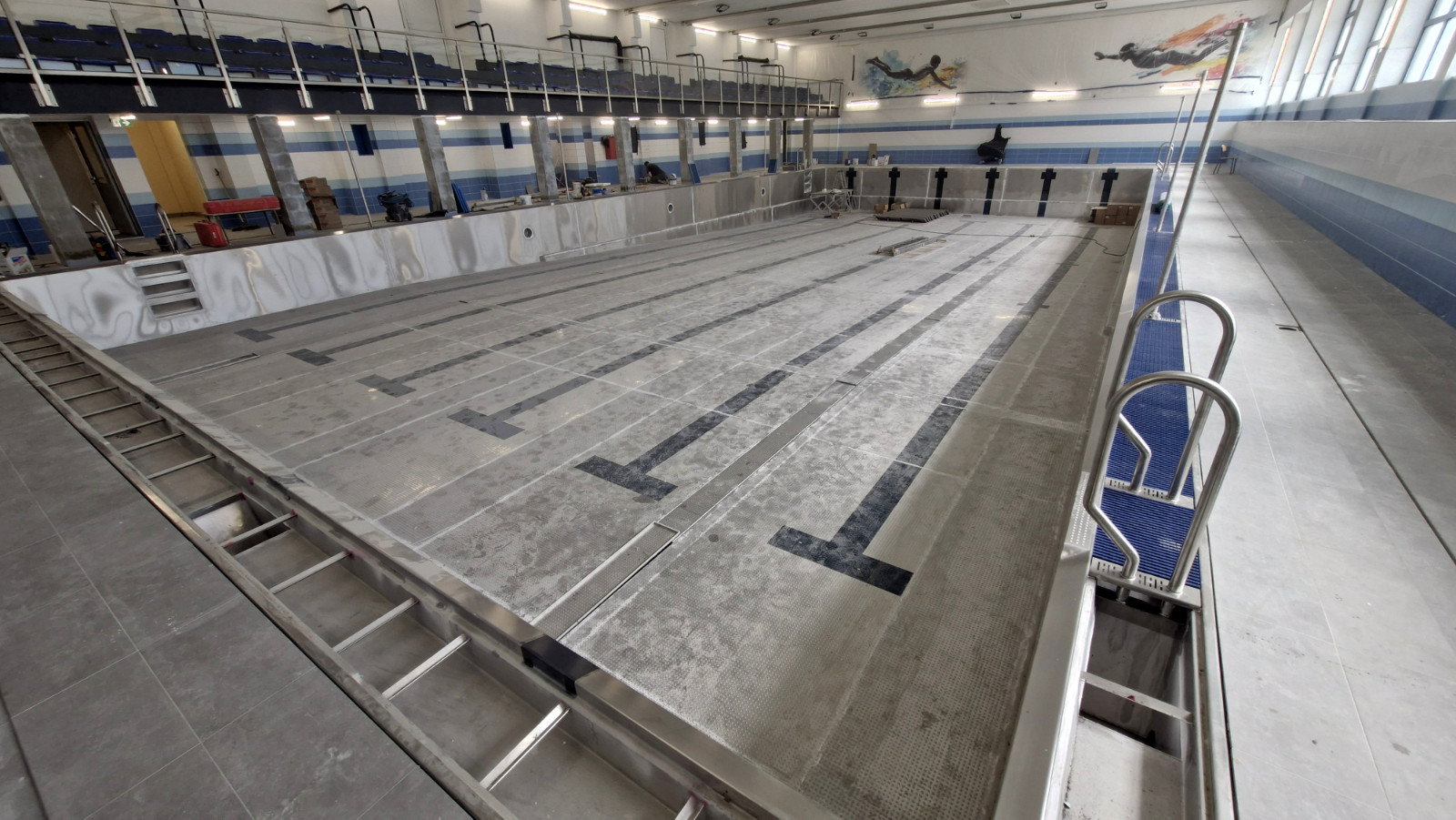

Aktualizacja, 2.07.2026 r.
Aktualizacja, 22.05.2026 r.

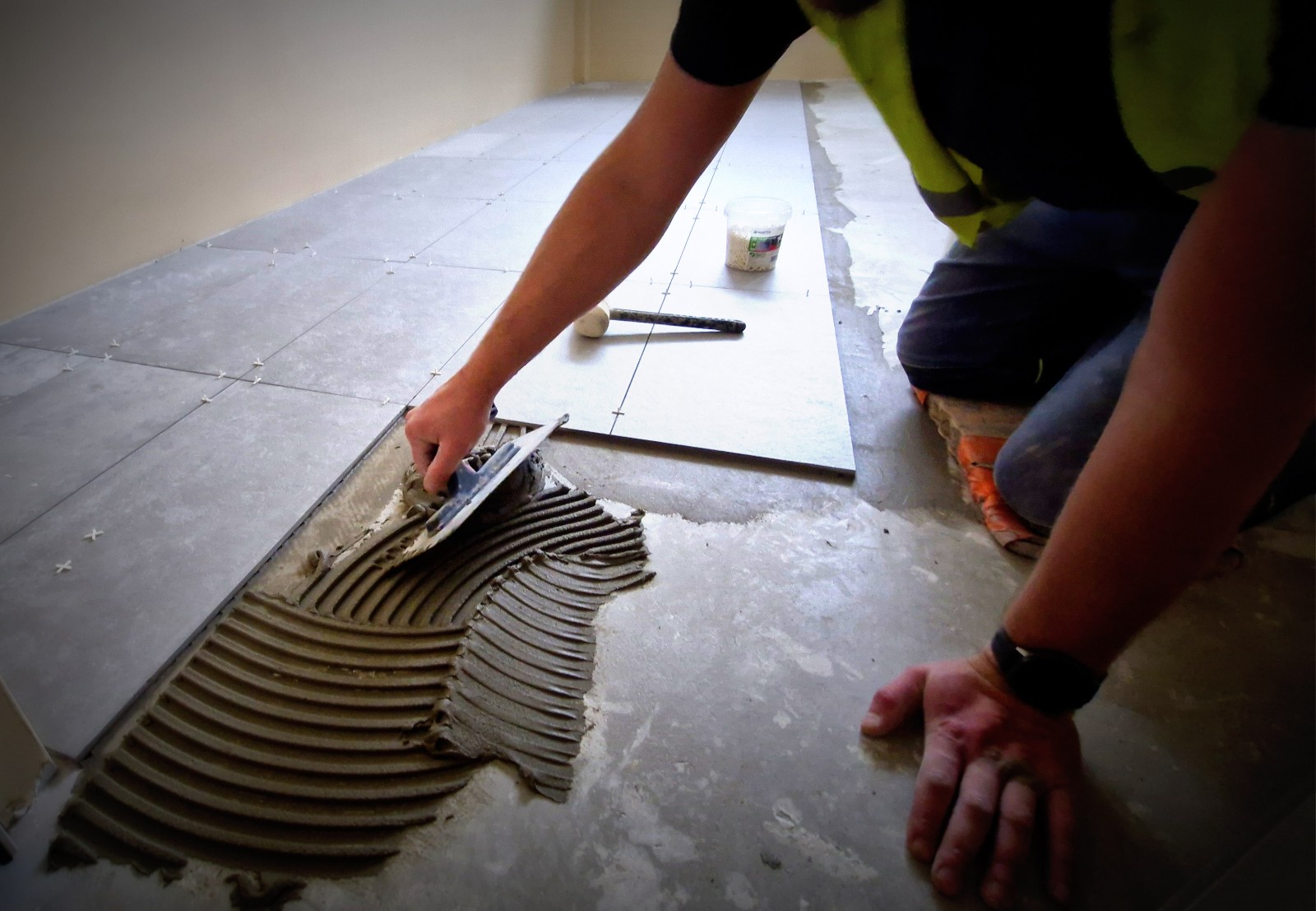

Aktualnie prowadzone są prace glazurnicze na hali basenowej. Na poziomie trybun wykonawca przygotowuje się do montażu nowych siedzisk oraz balustrad. Trwają również prace remontowe w pomieszczeniach obsługi oraz zaplecza chemii basenowej.

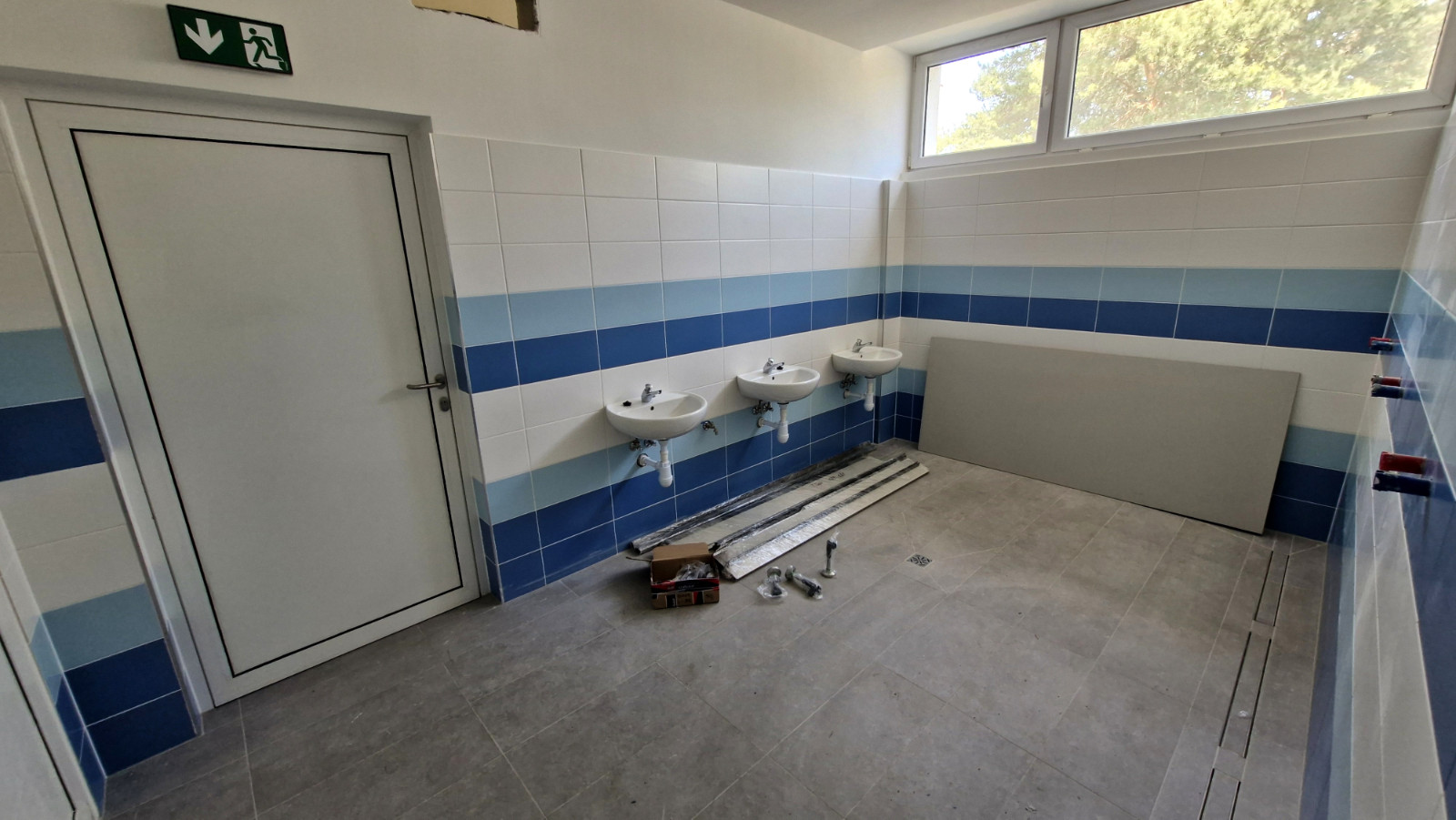

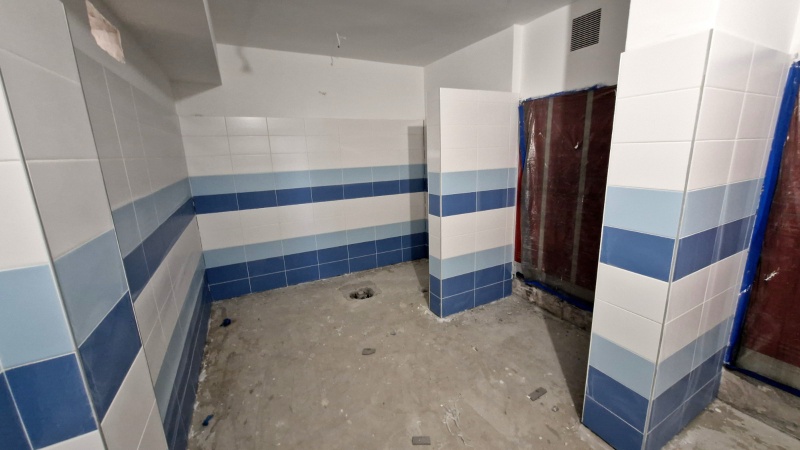

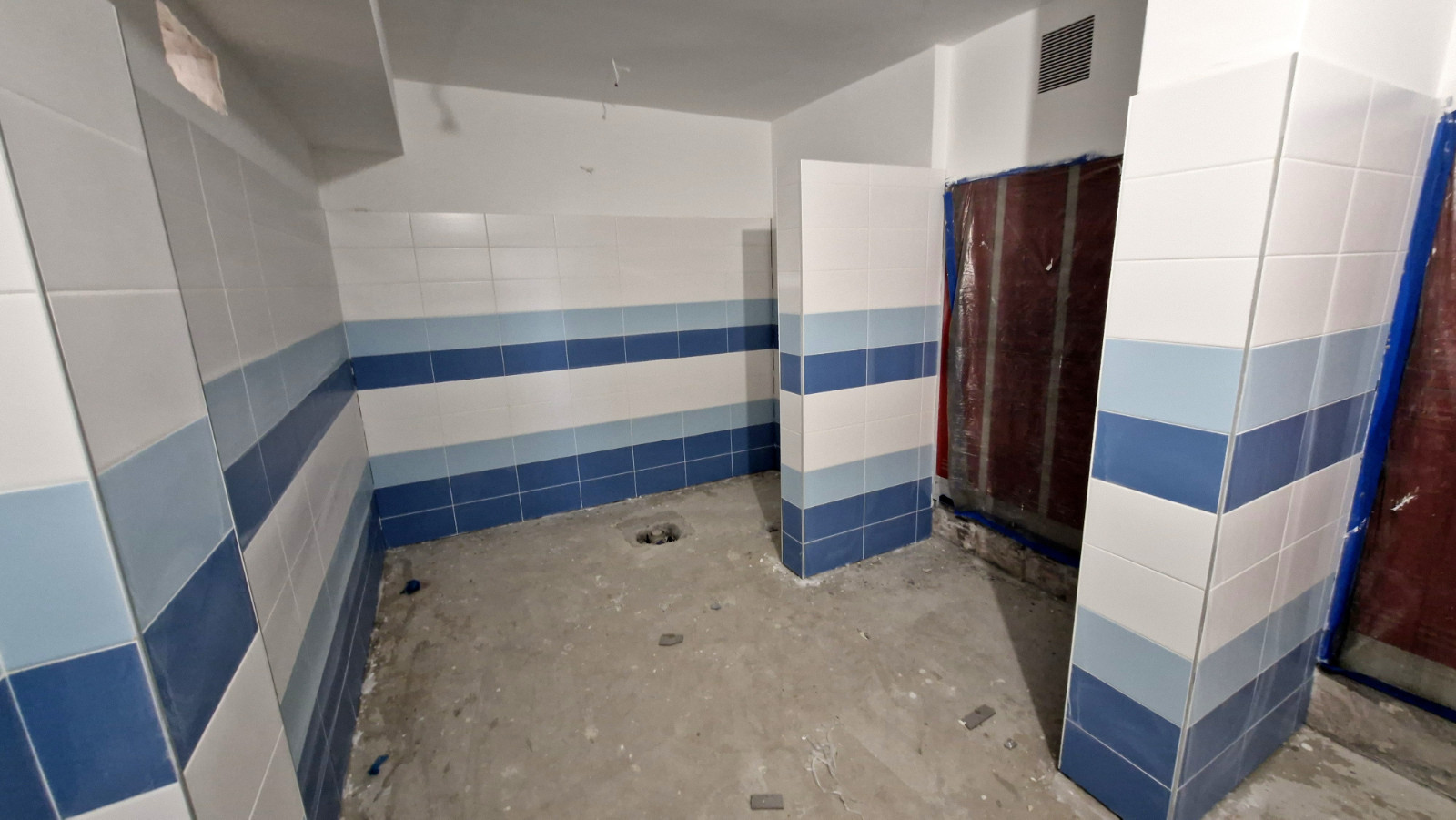

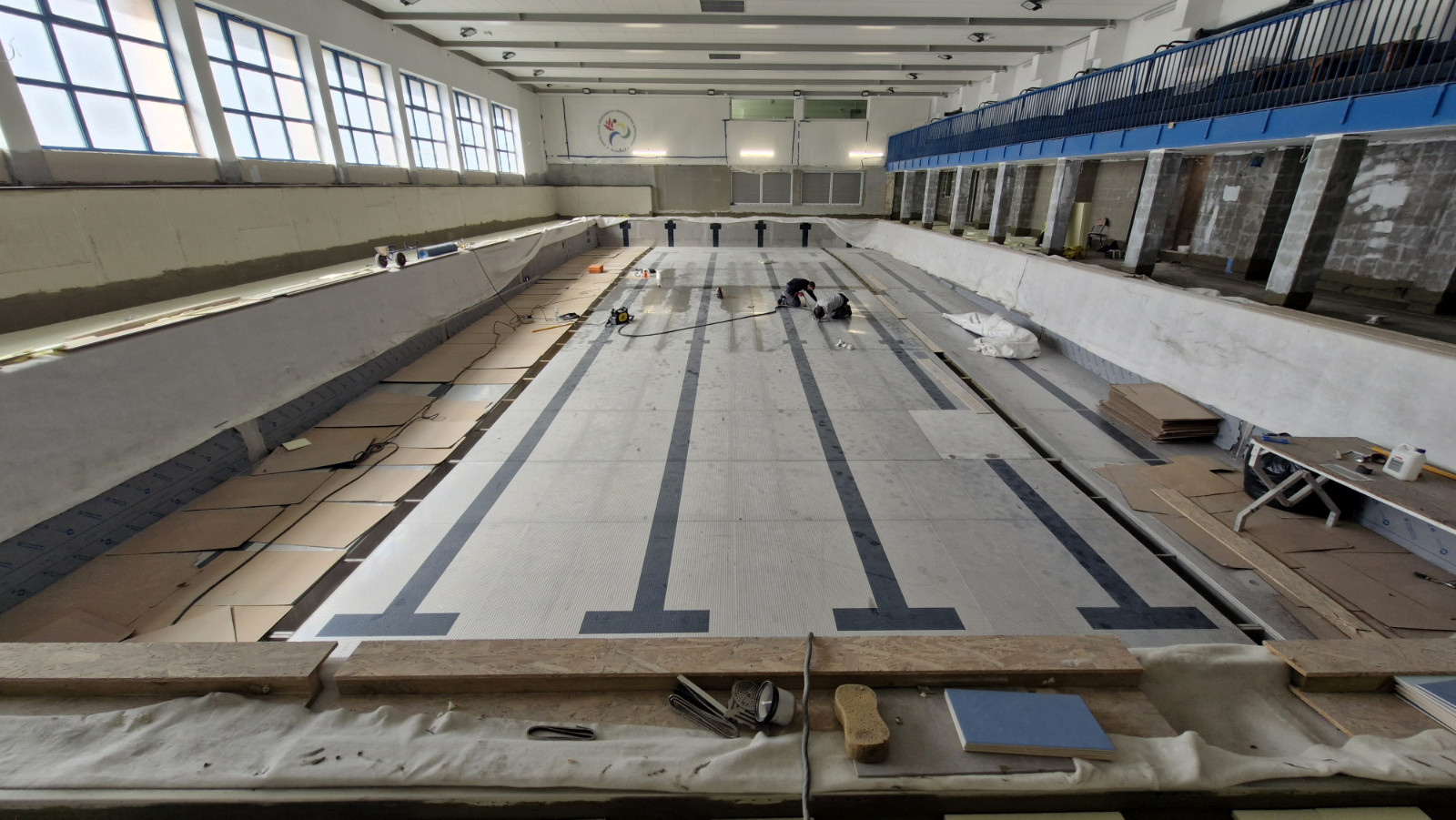

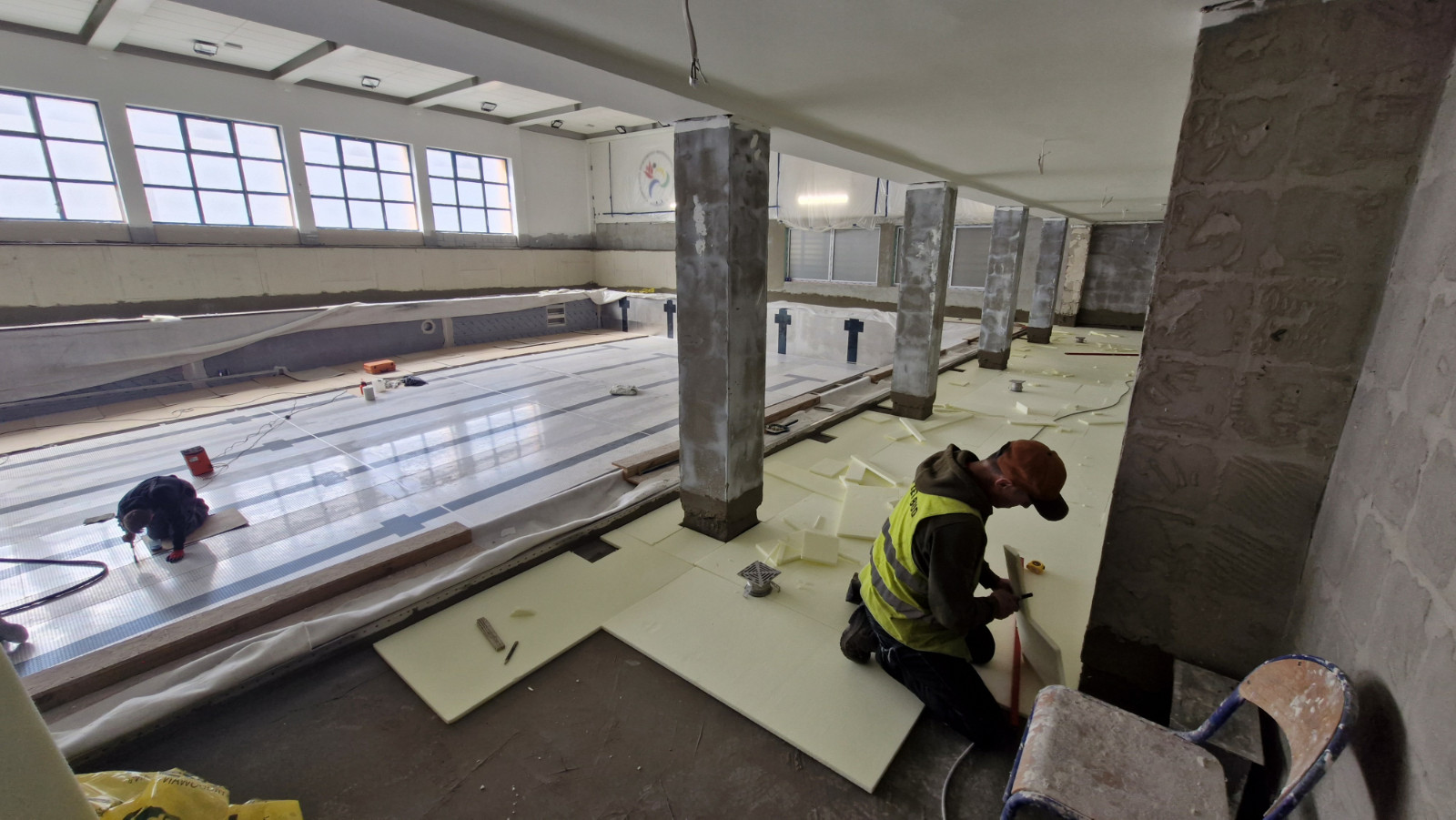

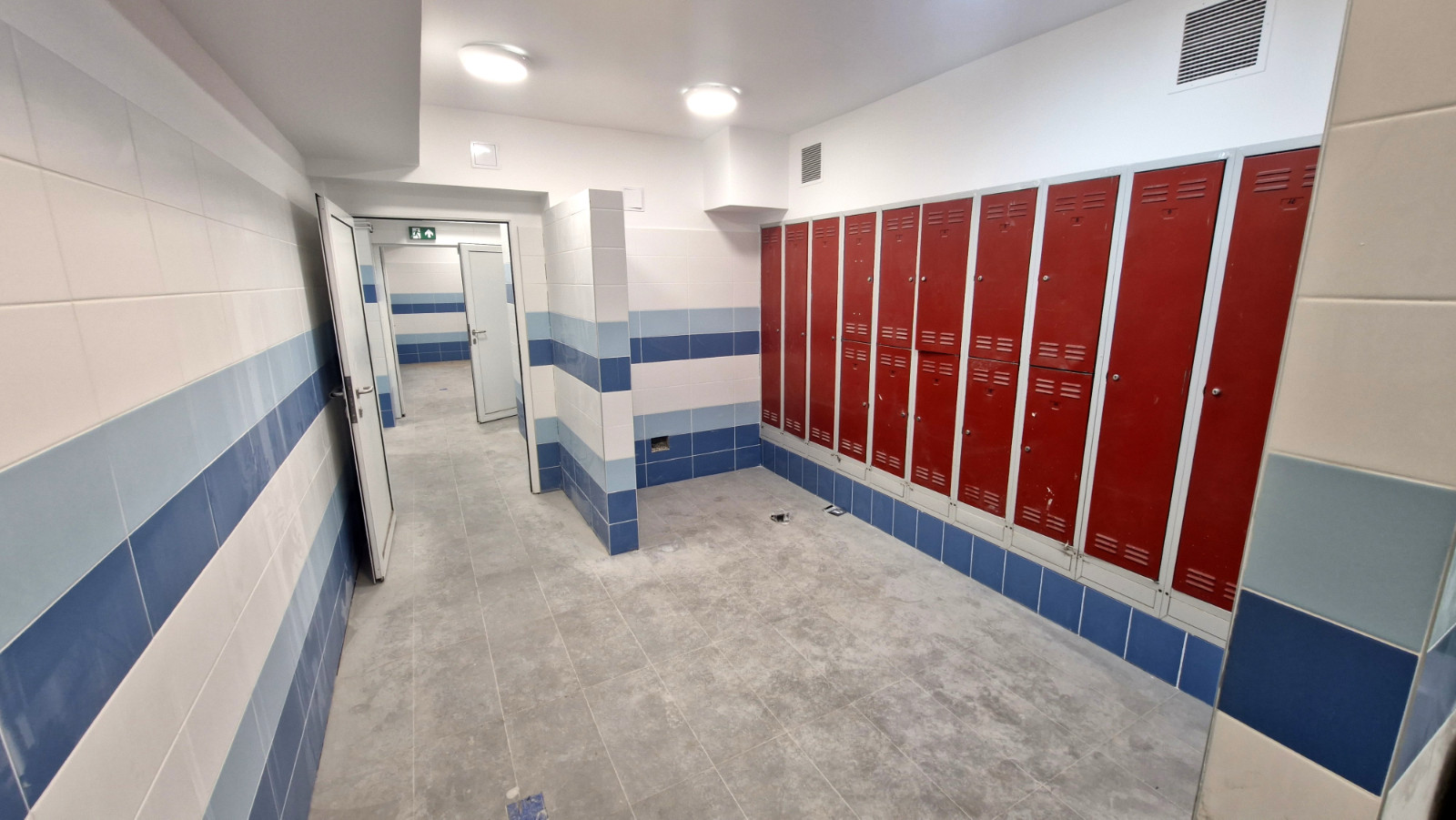

Aktualizacja, 16.04.2026 r.
W szatniach zlokalizowanych w przyziemiu hali basenowej oraz w toaletach przeznaczonych dla personelu technicznego i konserwatorów zakończono układanie glazury. Obecnie prowadzone są prace glazurnicze w natryskach hali basenowej. Na plaży hali basenowej wykonano izolacje poziome, a następnie przystąpiono do realizacji wylewek betonowych podłoża.

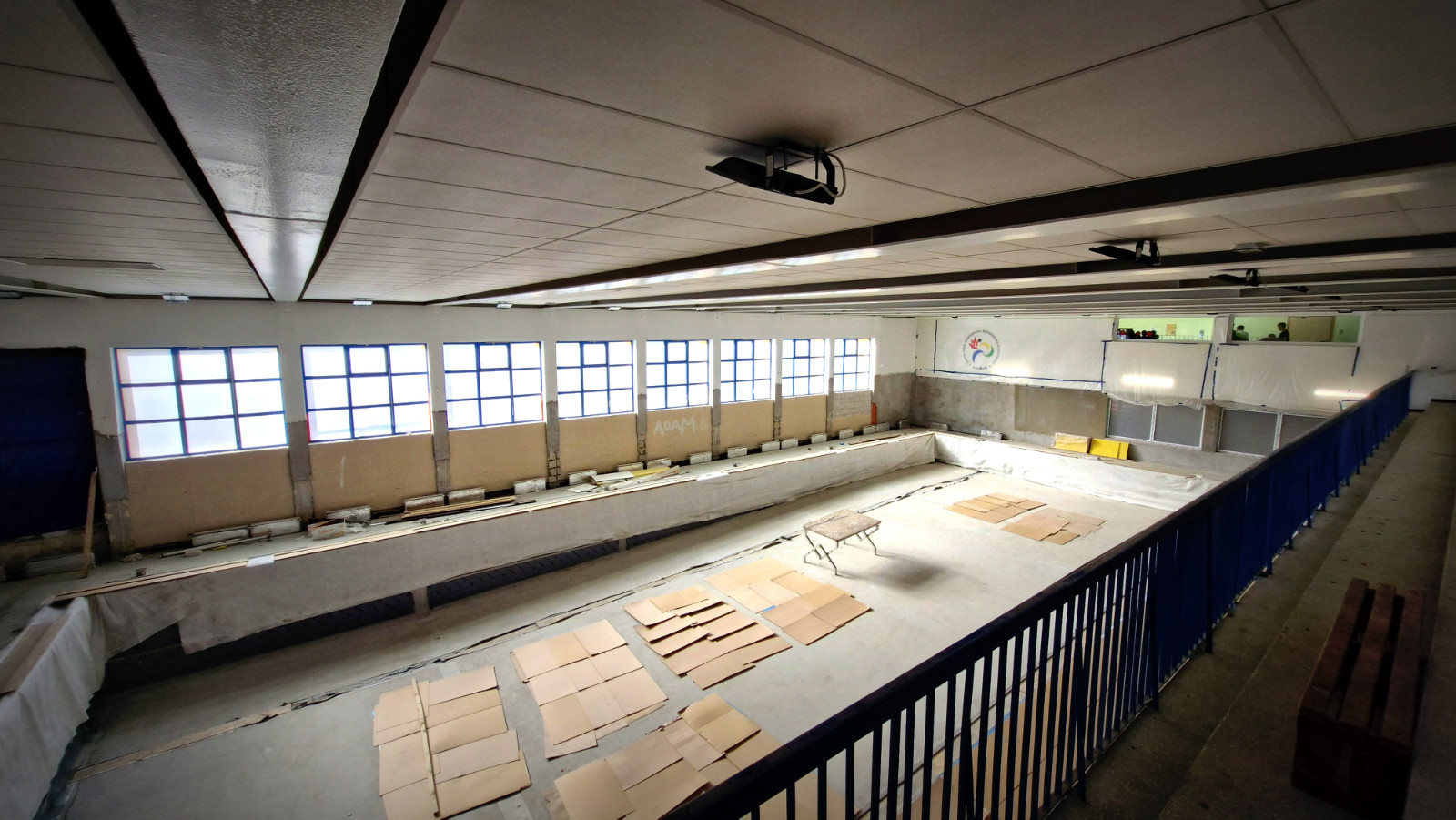

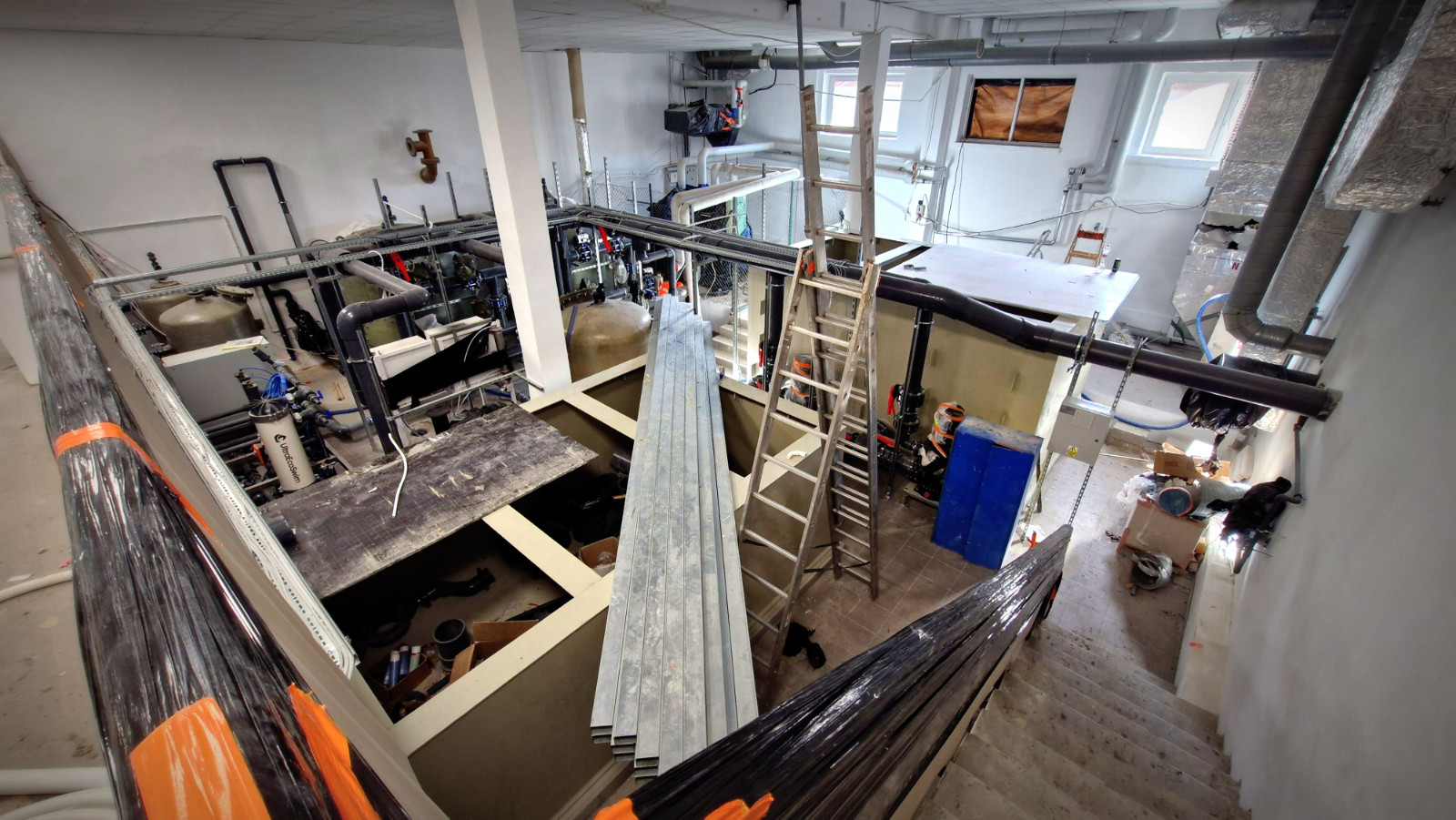

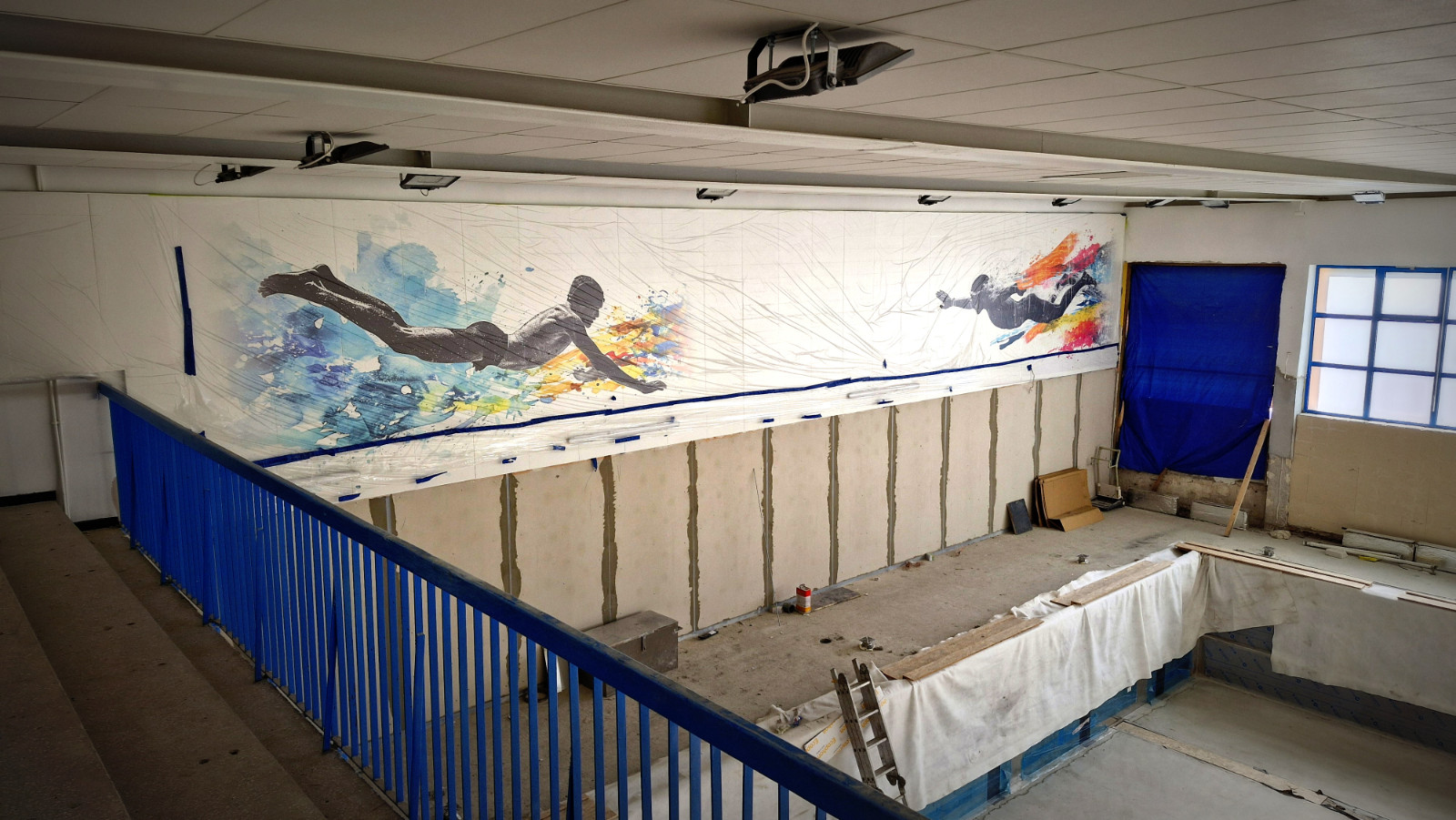

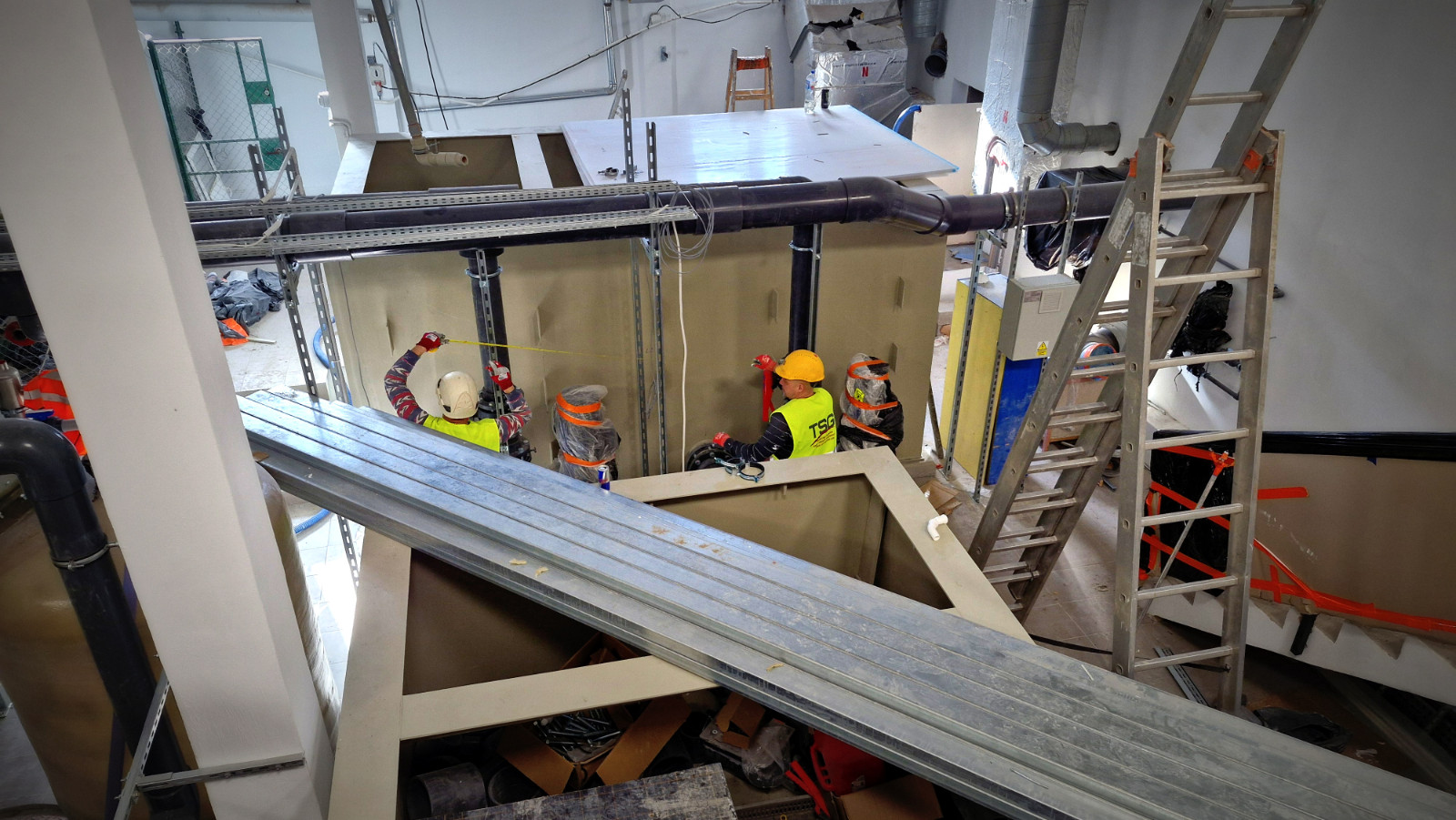

Aktualizacja, 5.03.2026 r.
Aktualnie trwają prace wykończeniowe w części sanitarno–szatniowej basenu. W podbaseniu kontynuowane jest odtwarzanie układu wentylacyjnego oraz montaż odwodnienia plaży. Z kolei w pomieszczeniu technologii basenowej prowadzone są prace montażowe.

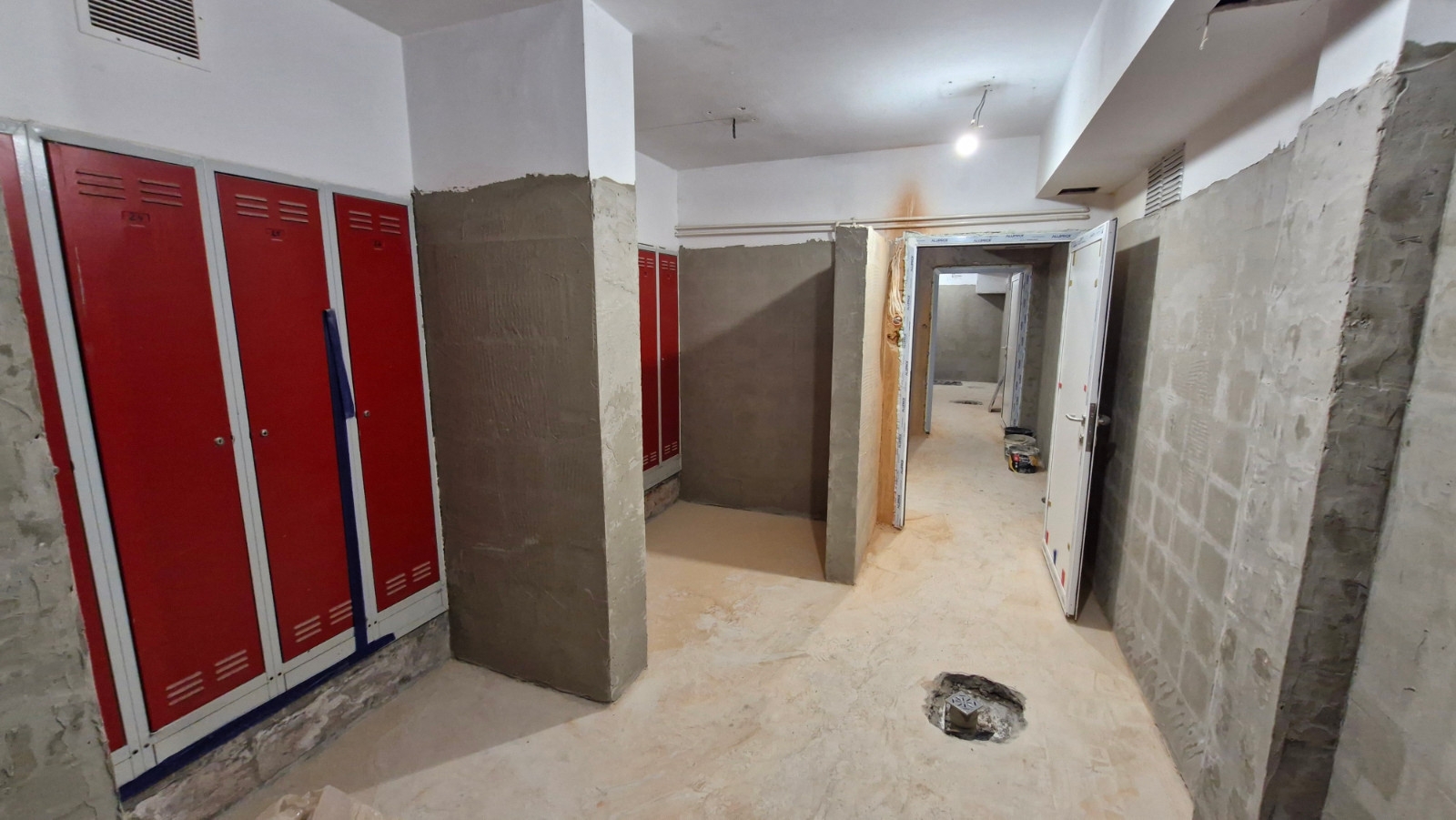

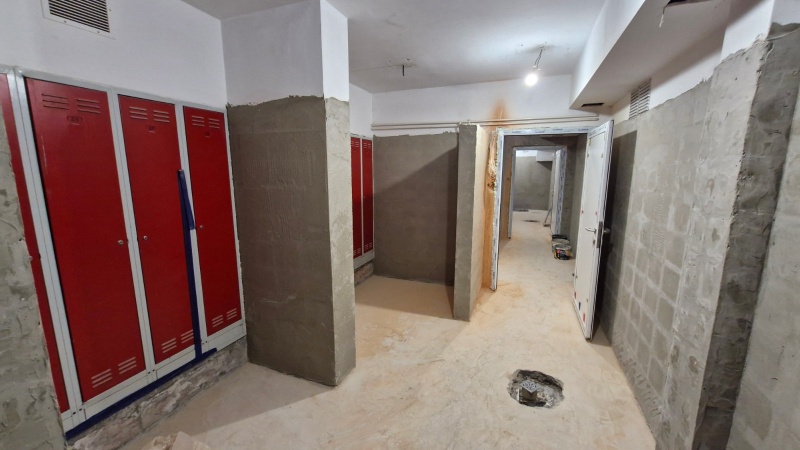

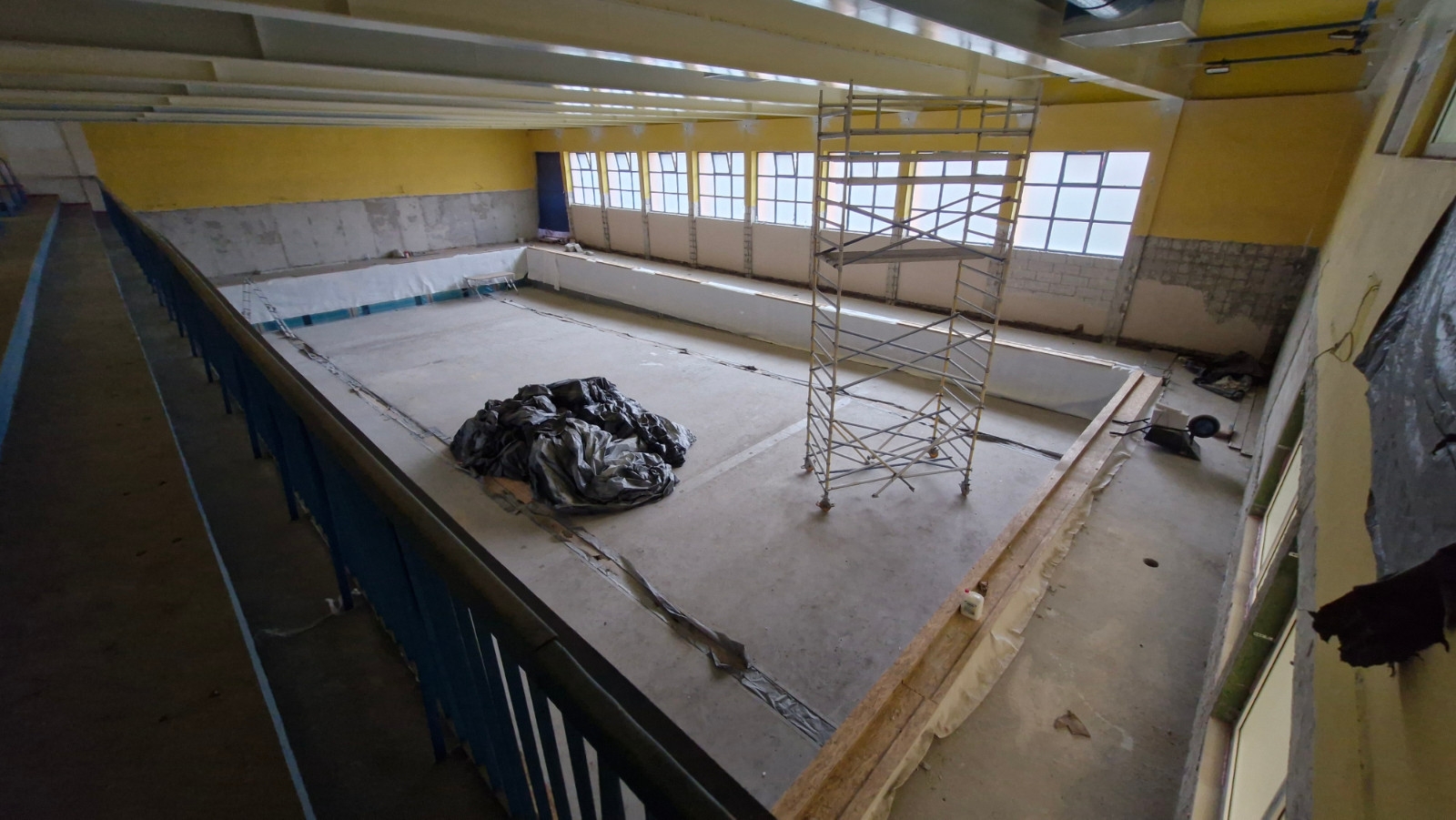

Aktualizacja, 18.12.2025 r.

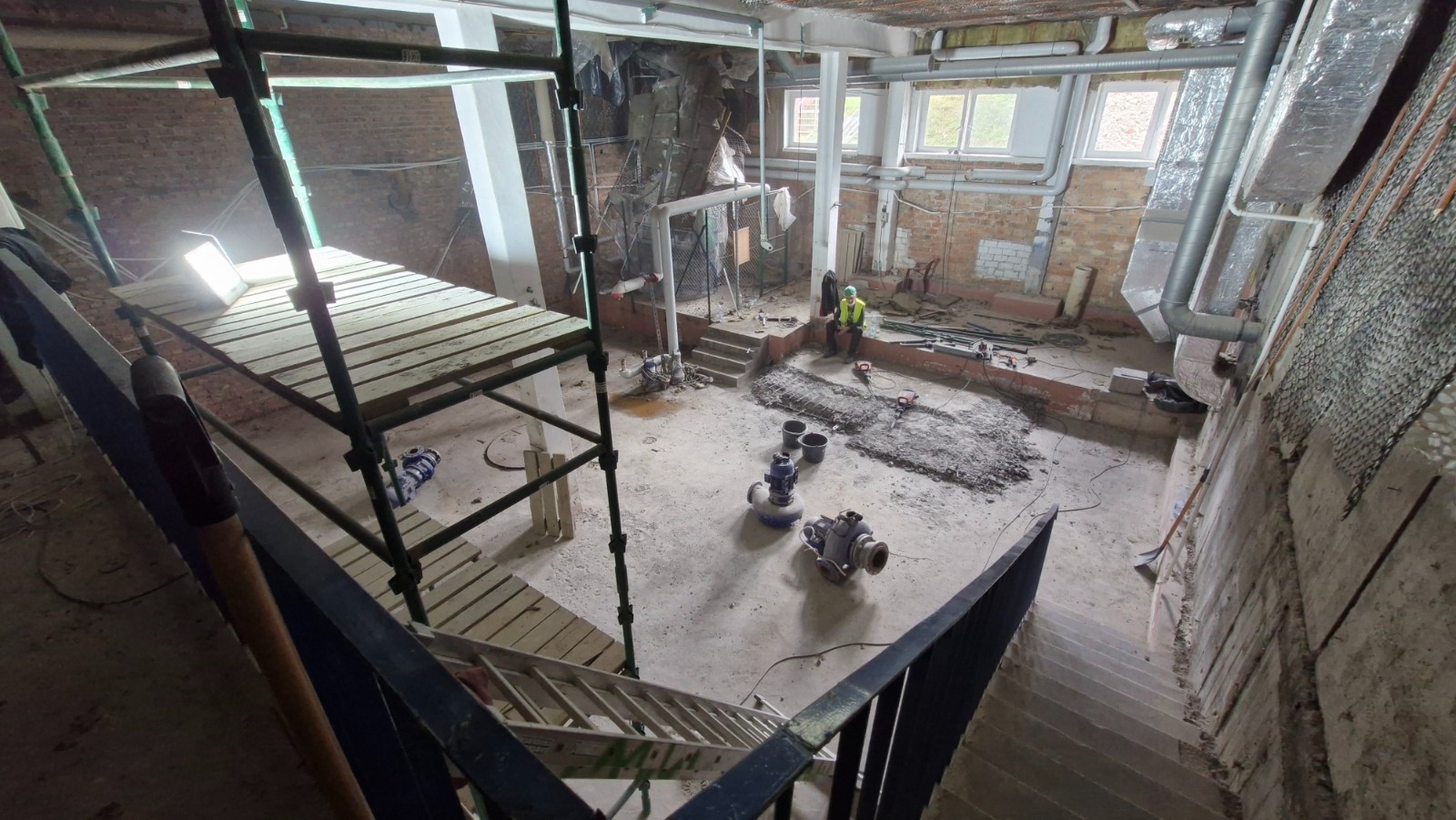

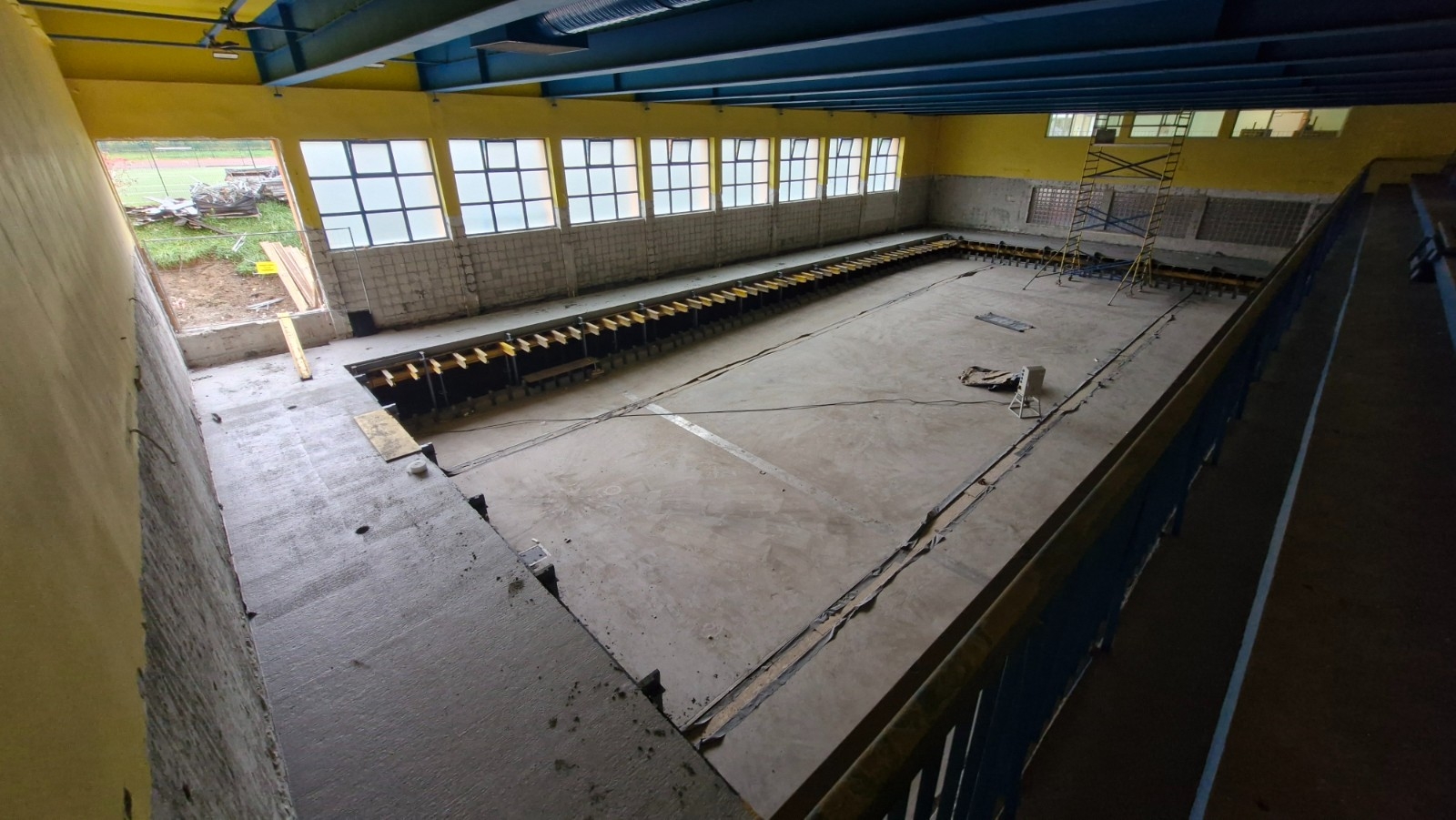

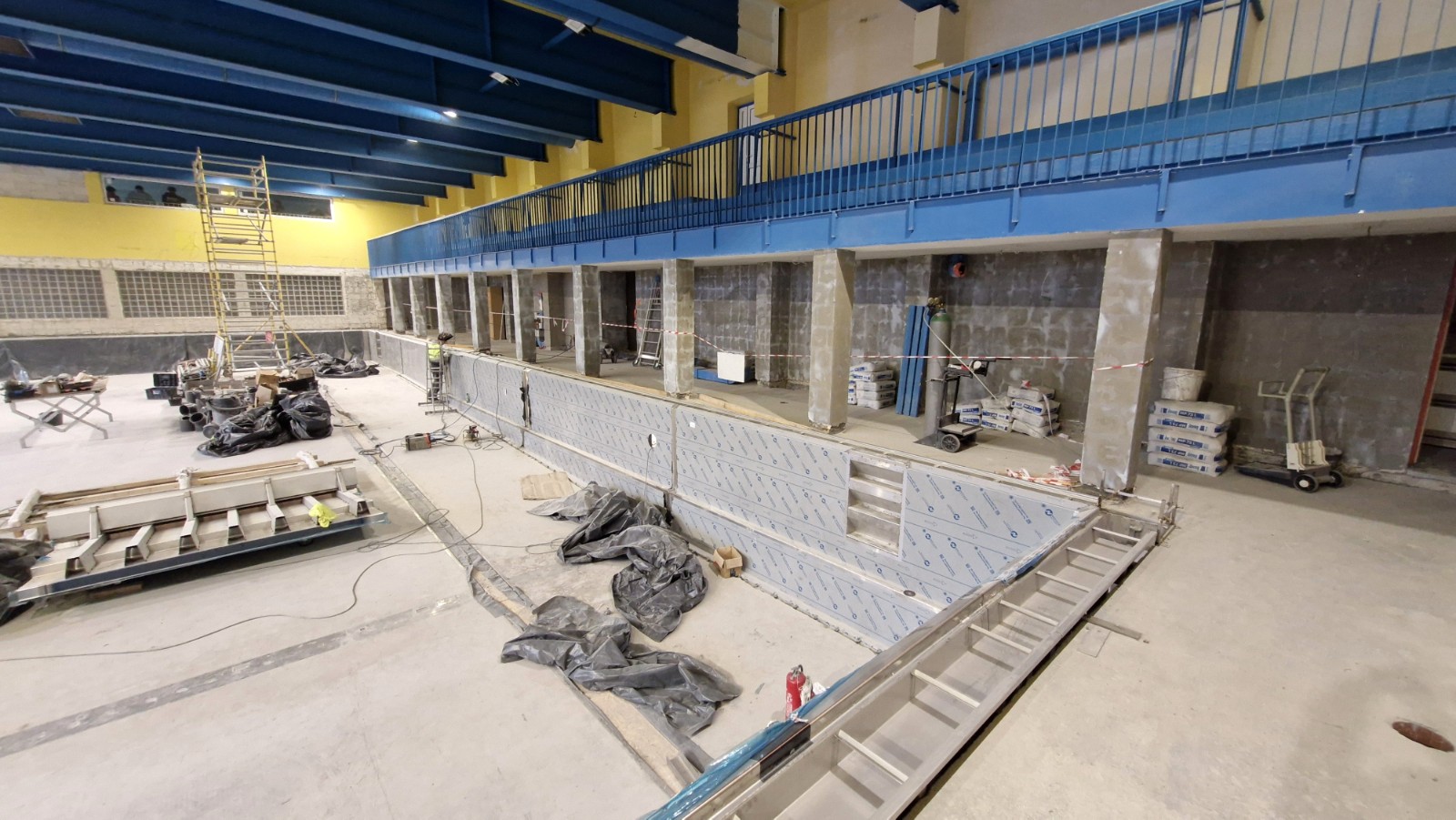

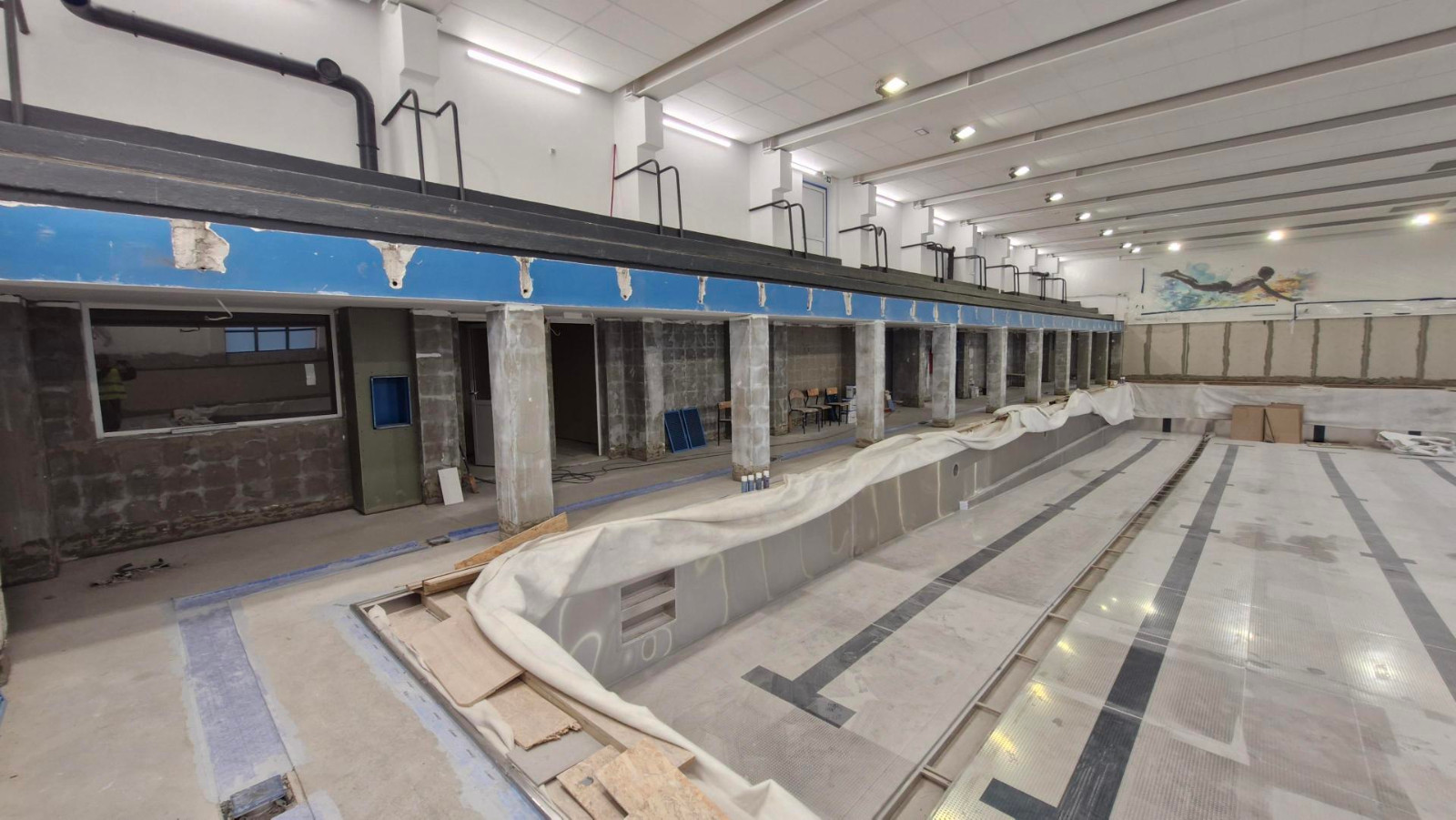

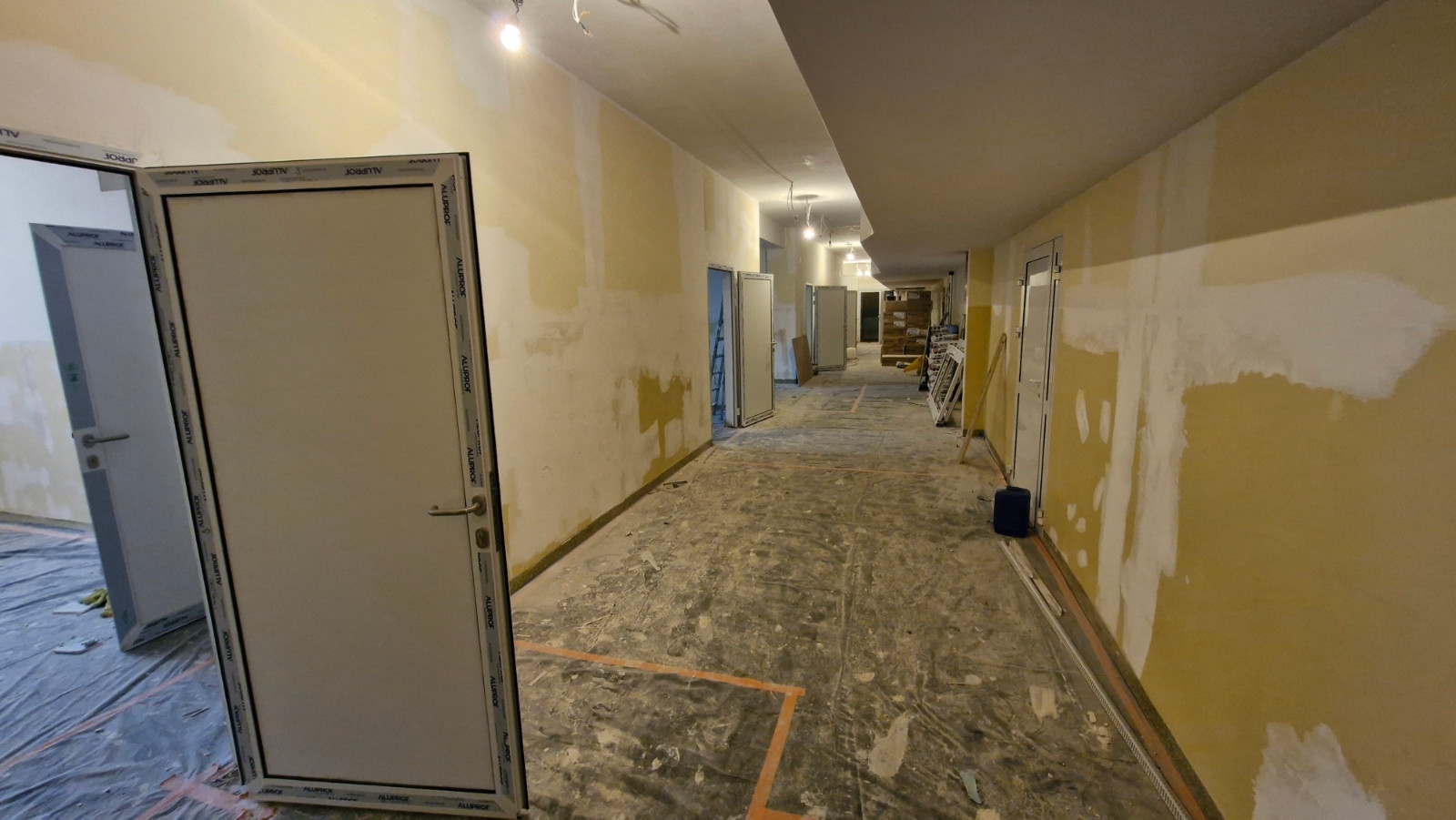

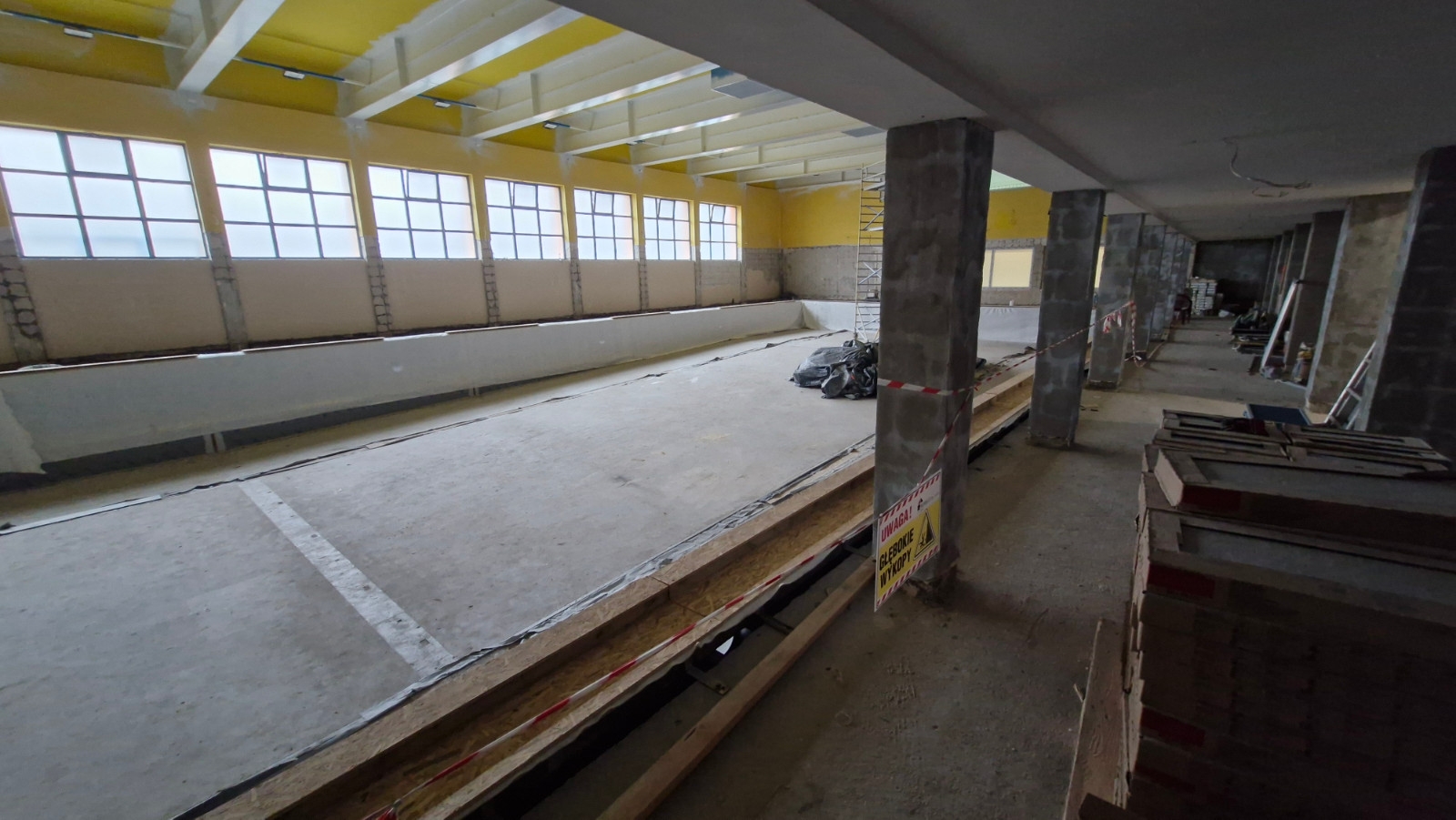

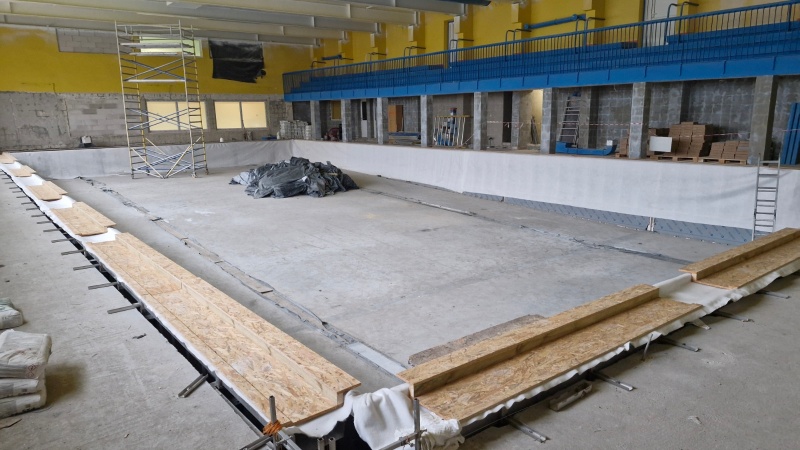

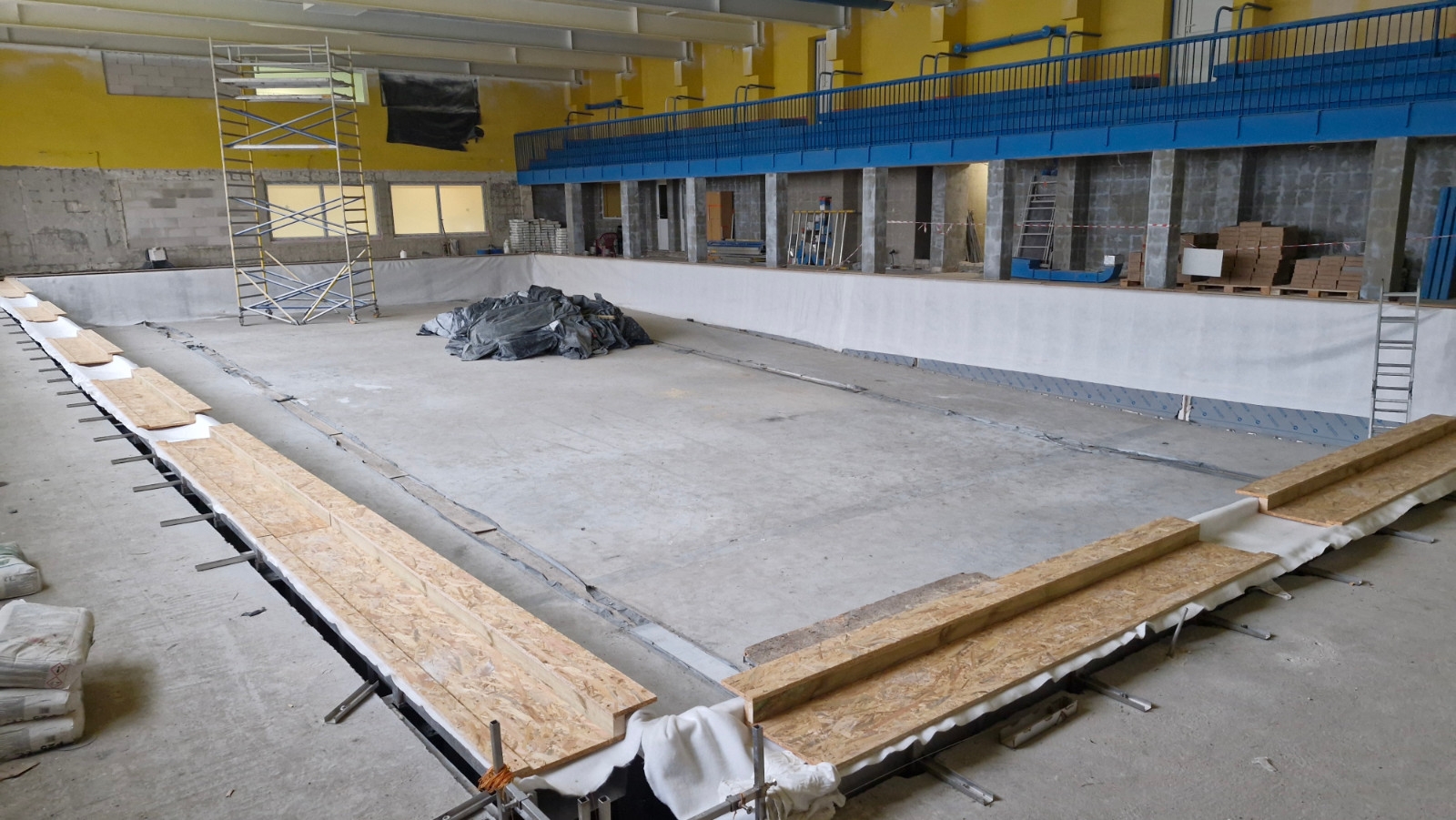

Zamontowane zostały już pionowe ściany stalowej niecki basenowej, aktualnie trwają prace spawalnicze, a elementy konstrukcyjne podbasenia zostały wzmocnione specjalnymi matami węglowymi. Zakończono prace remontowo – budowlane w pomieszczeniu technologii basenowej oraz przygotowano pomieszczenie do montażu technologii basenowej. Aktualnie trwają prace budowalne oraz instalacyjne na zapleczach szatniowo – sanitarnych sali gimnastycznej na poziomie parteru oraz basenu na poziomie przyziemia. Na teren obiektu dostarczono już część urządzeń technologii basenowej.

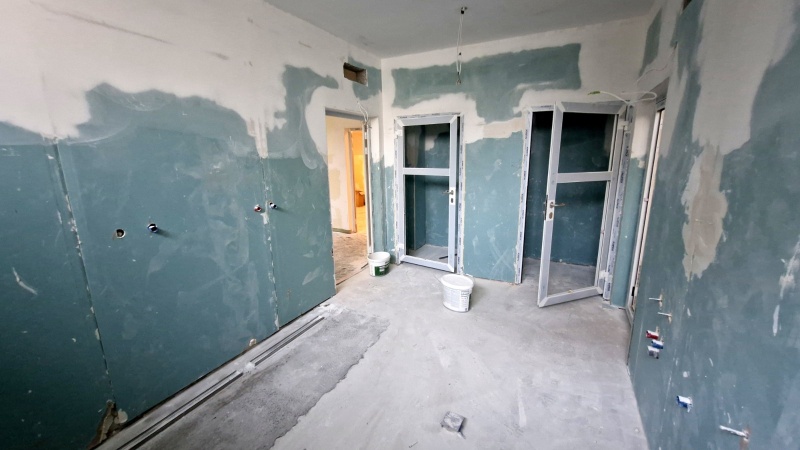

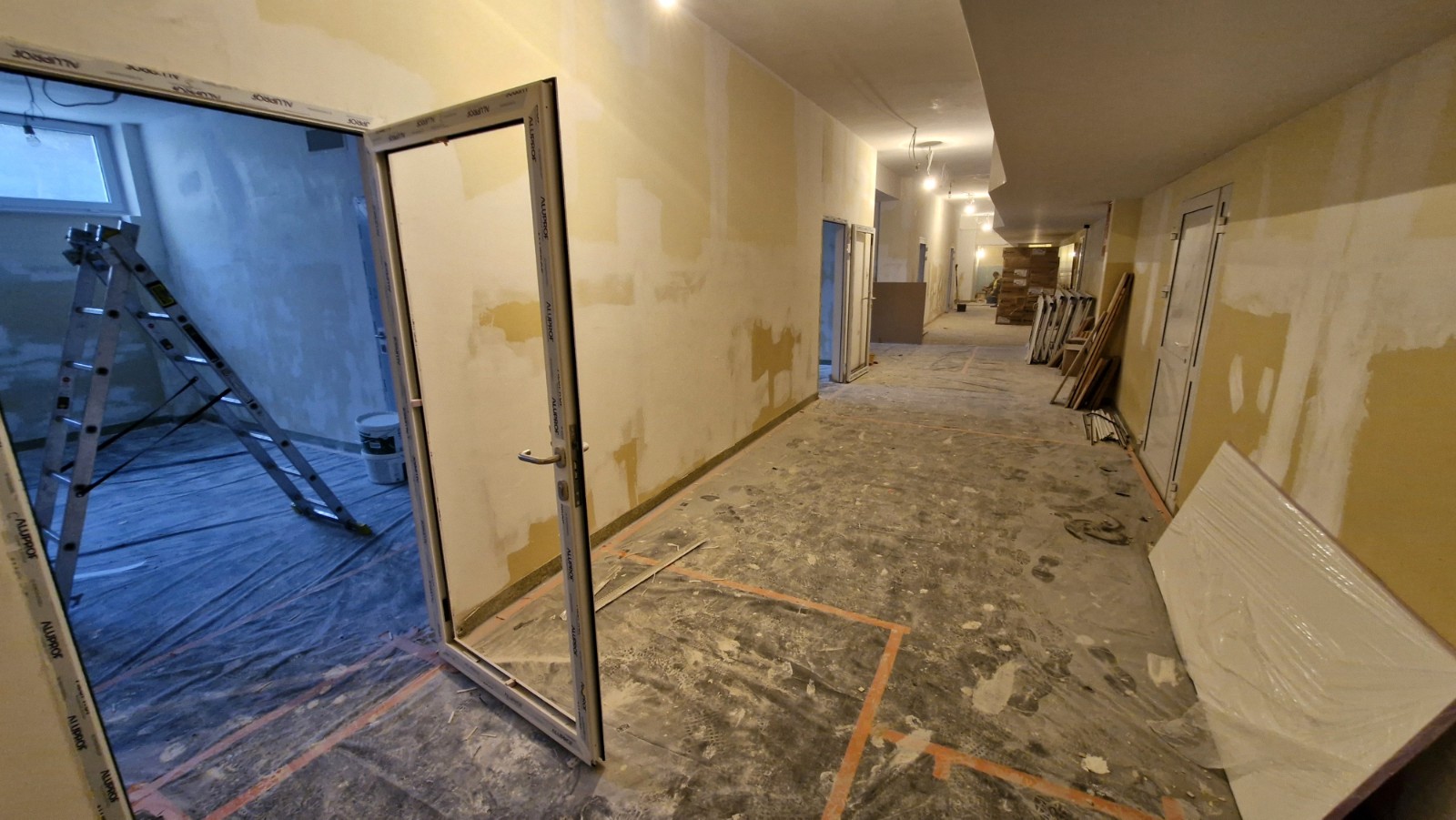

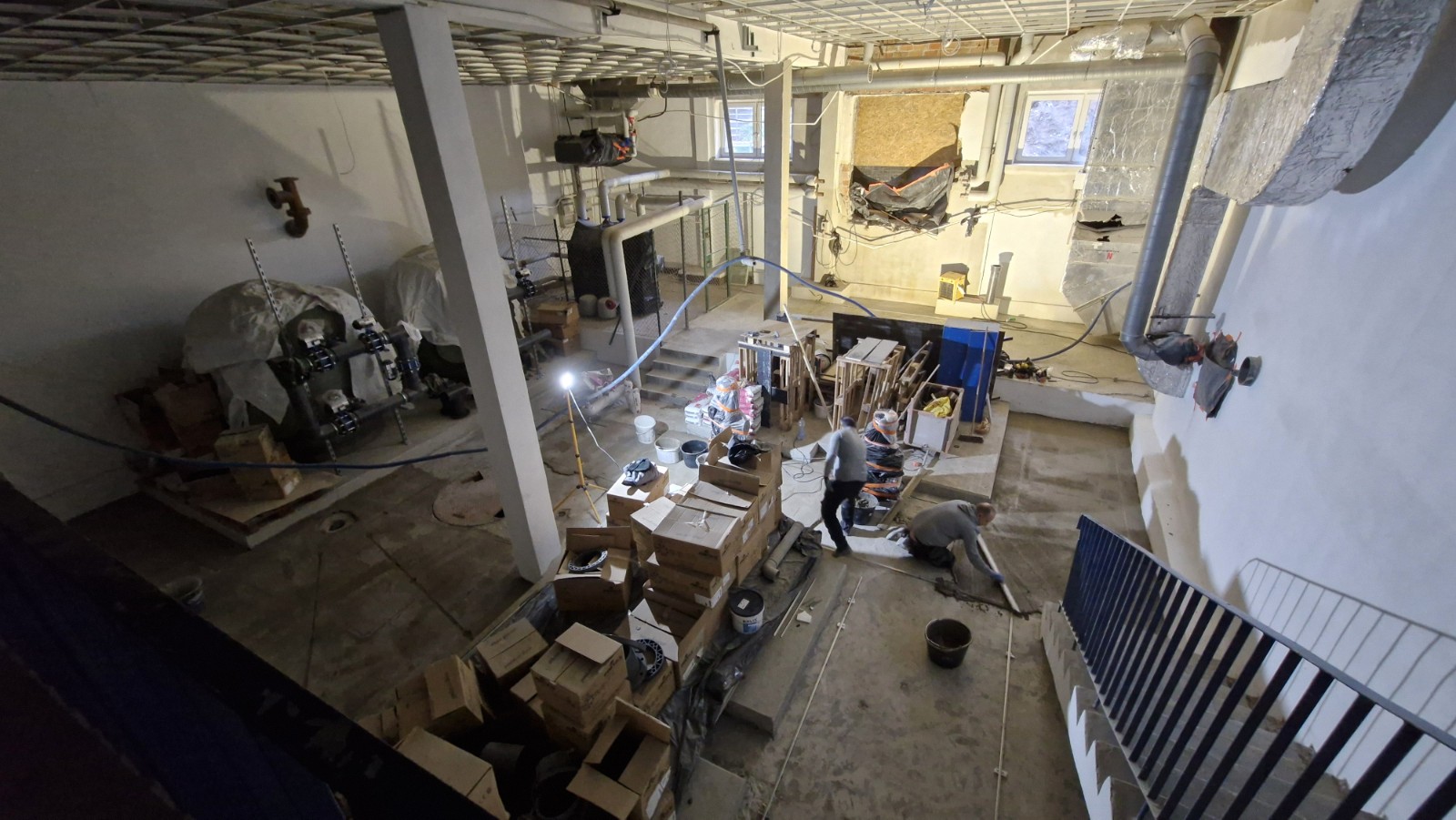

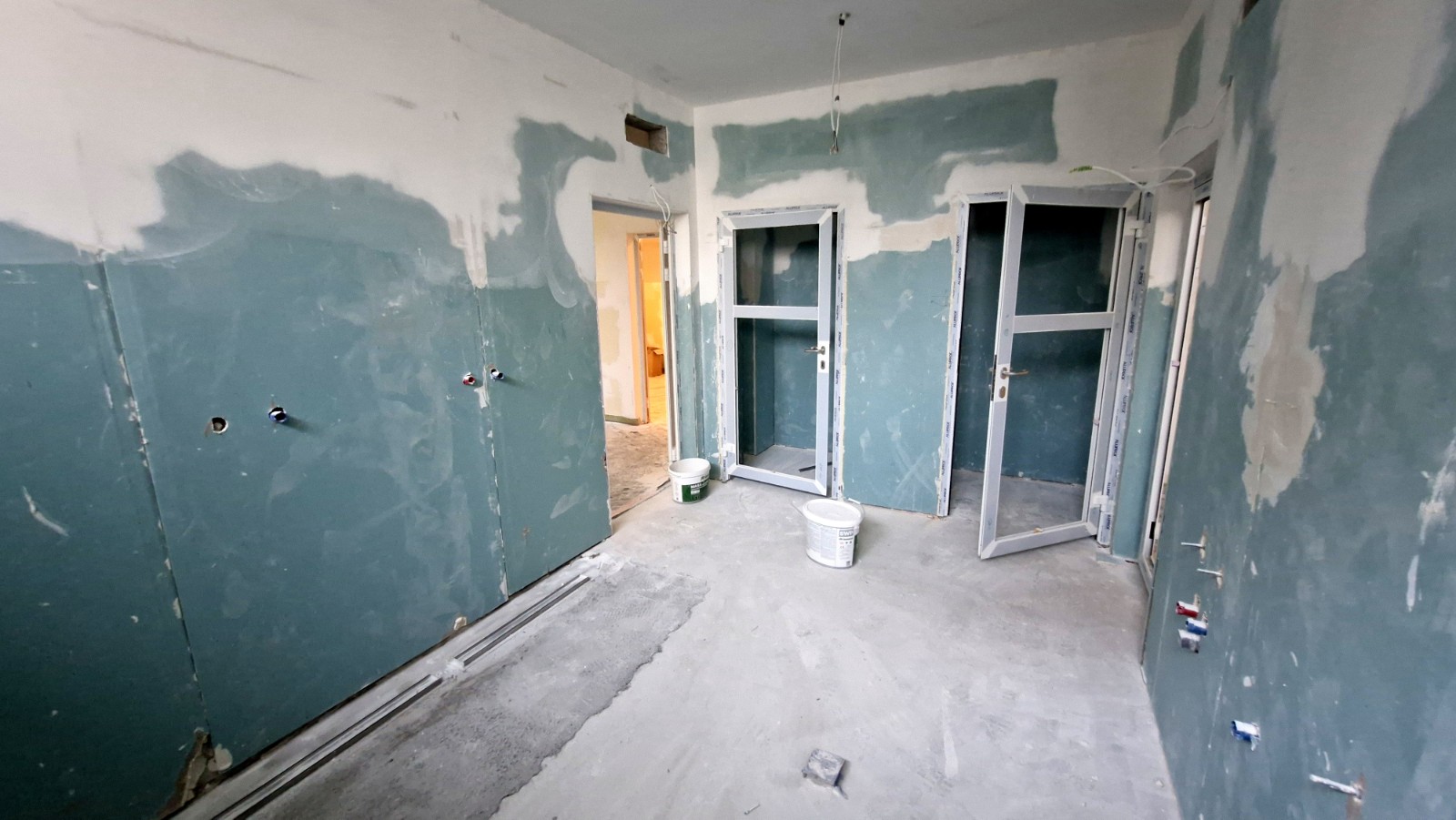

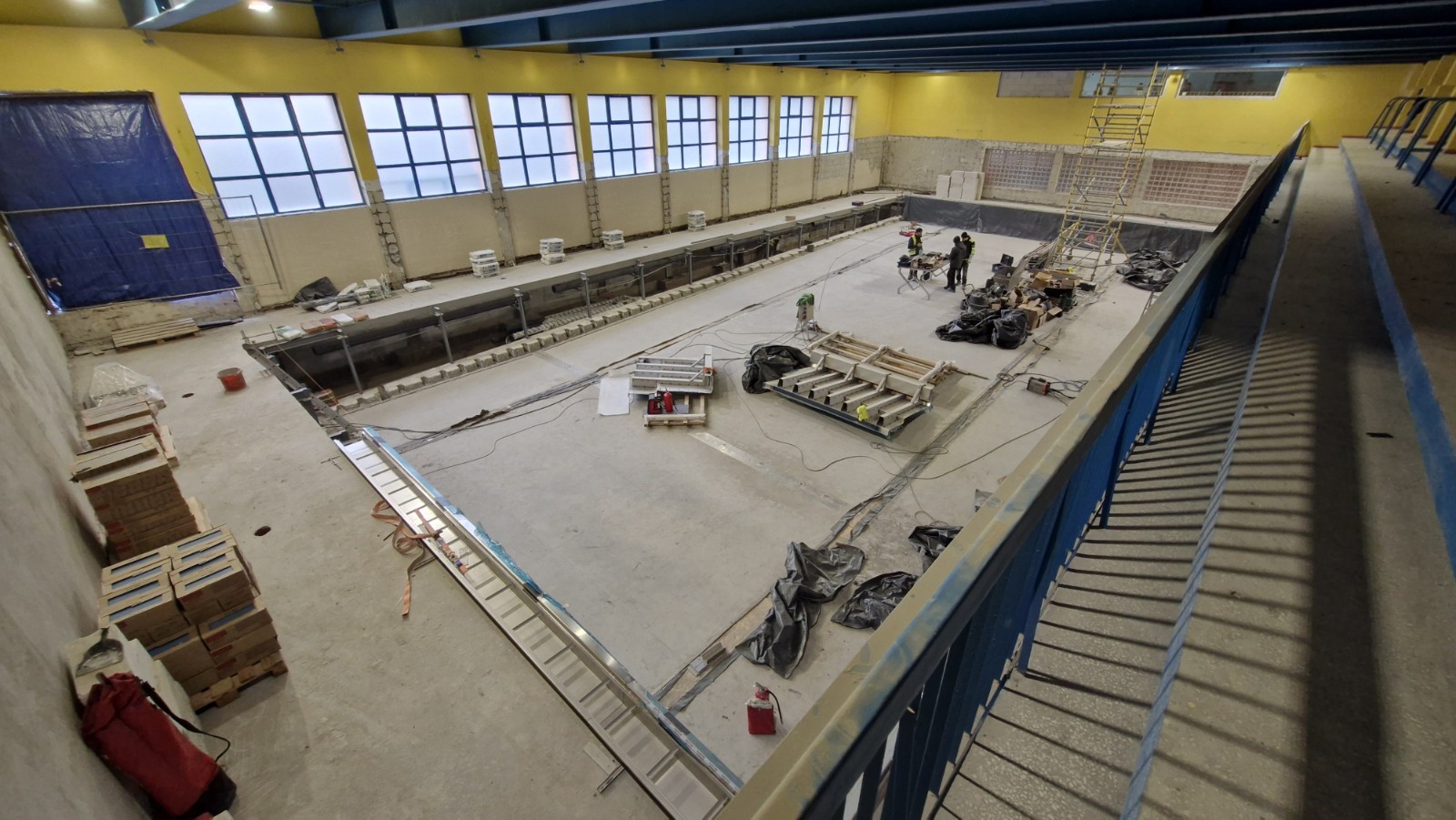

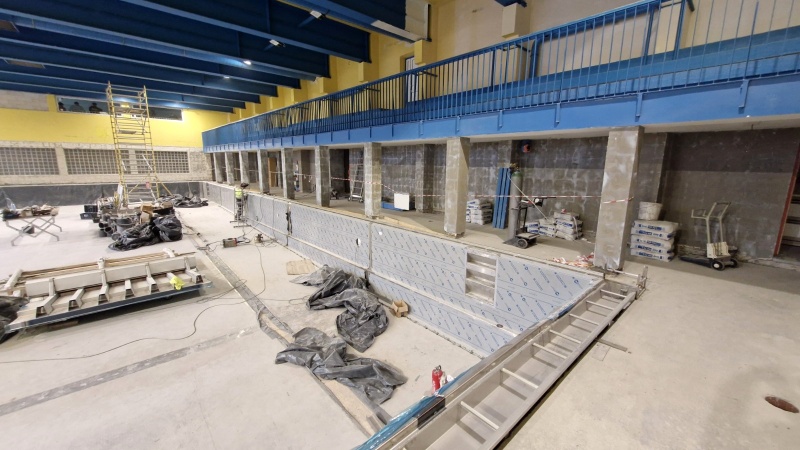

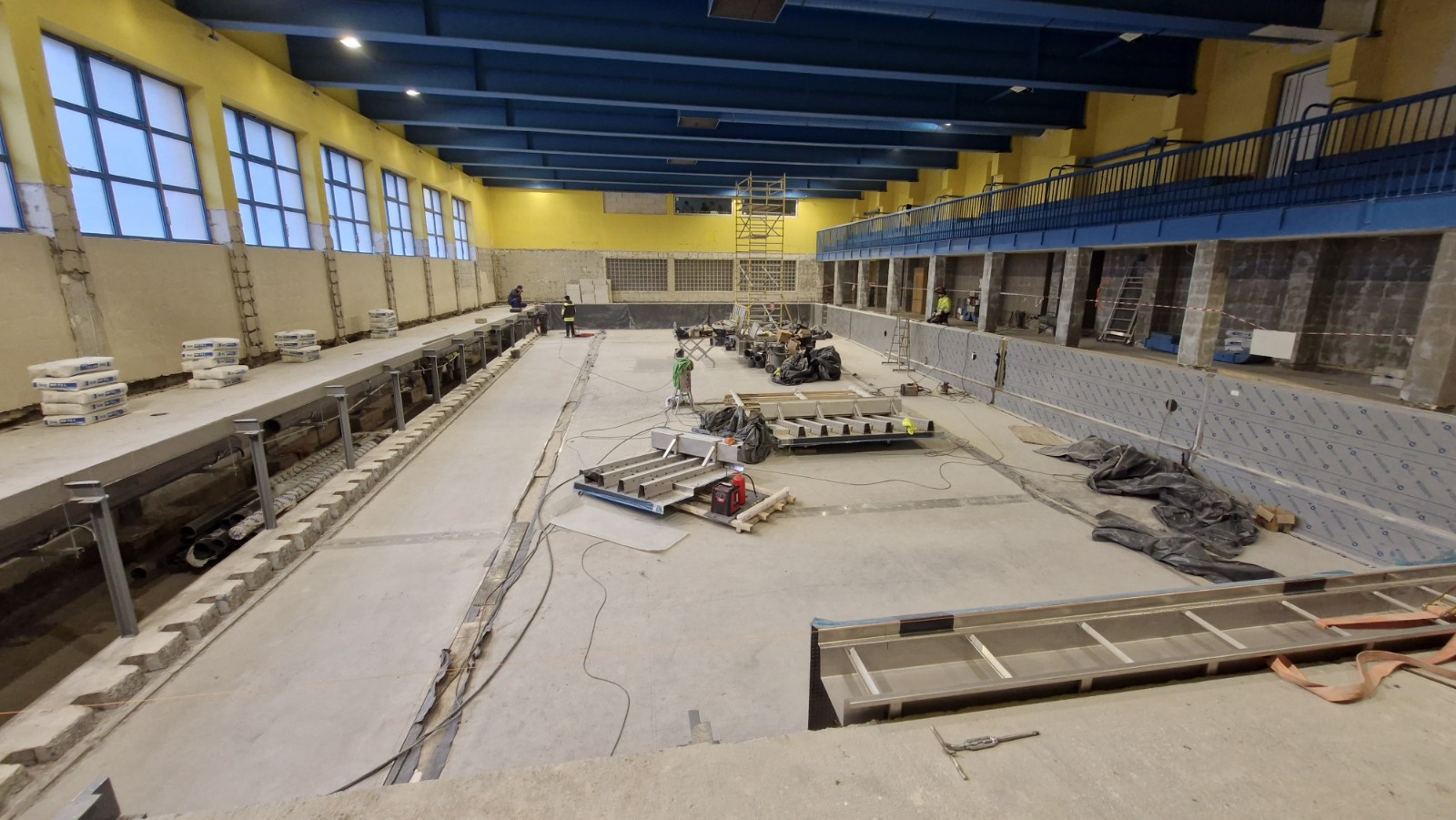

Aktualizacja, 26.11.2025 r.

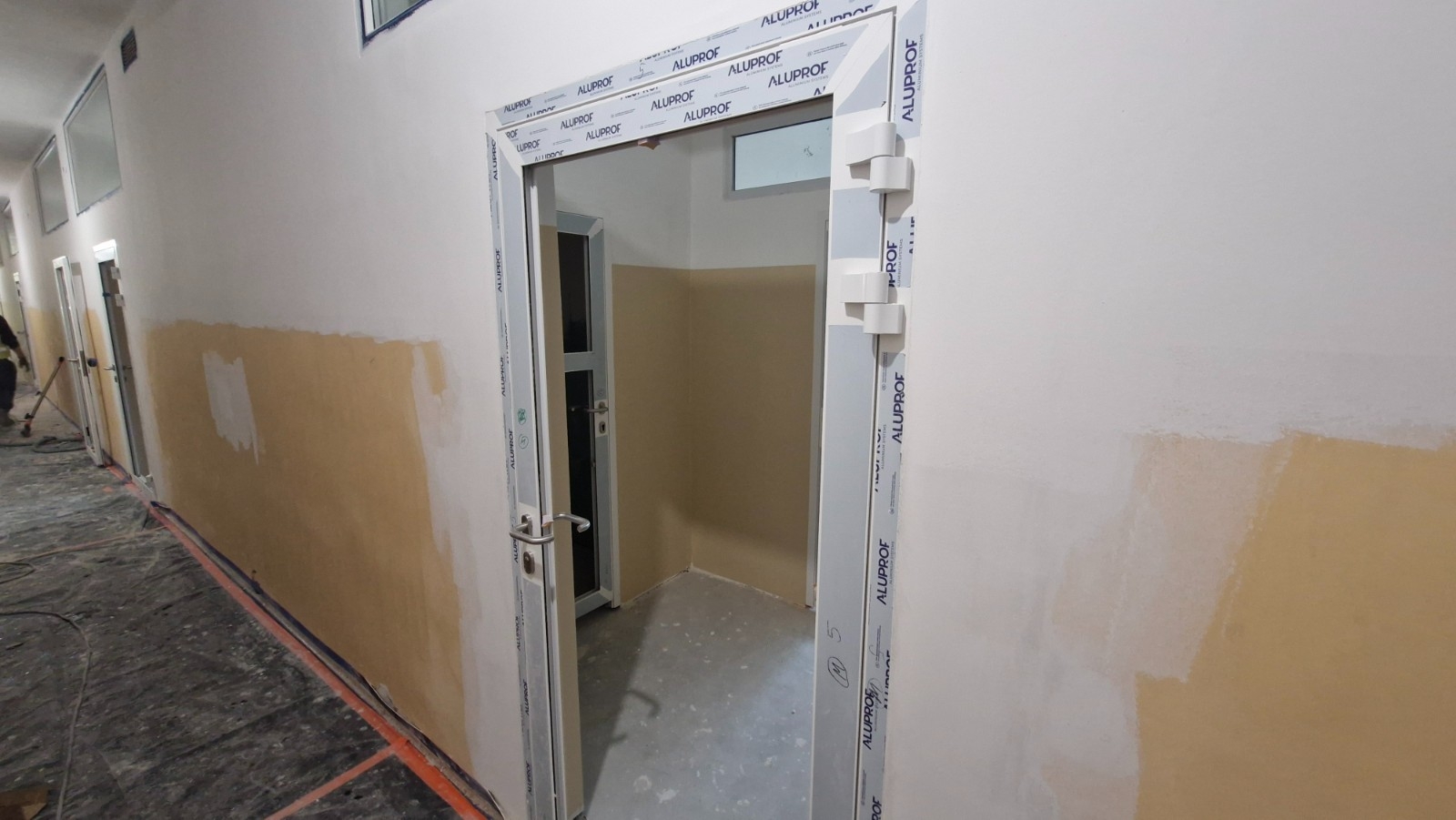

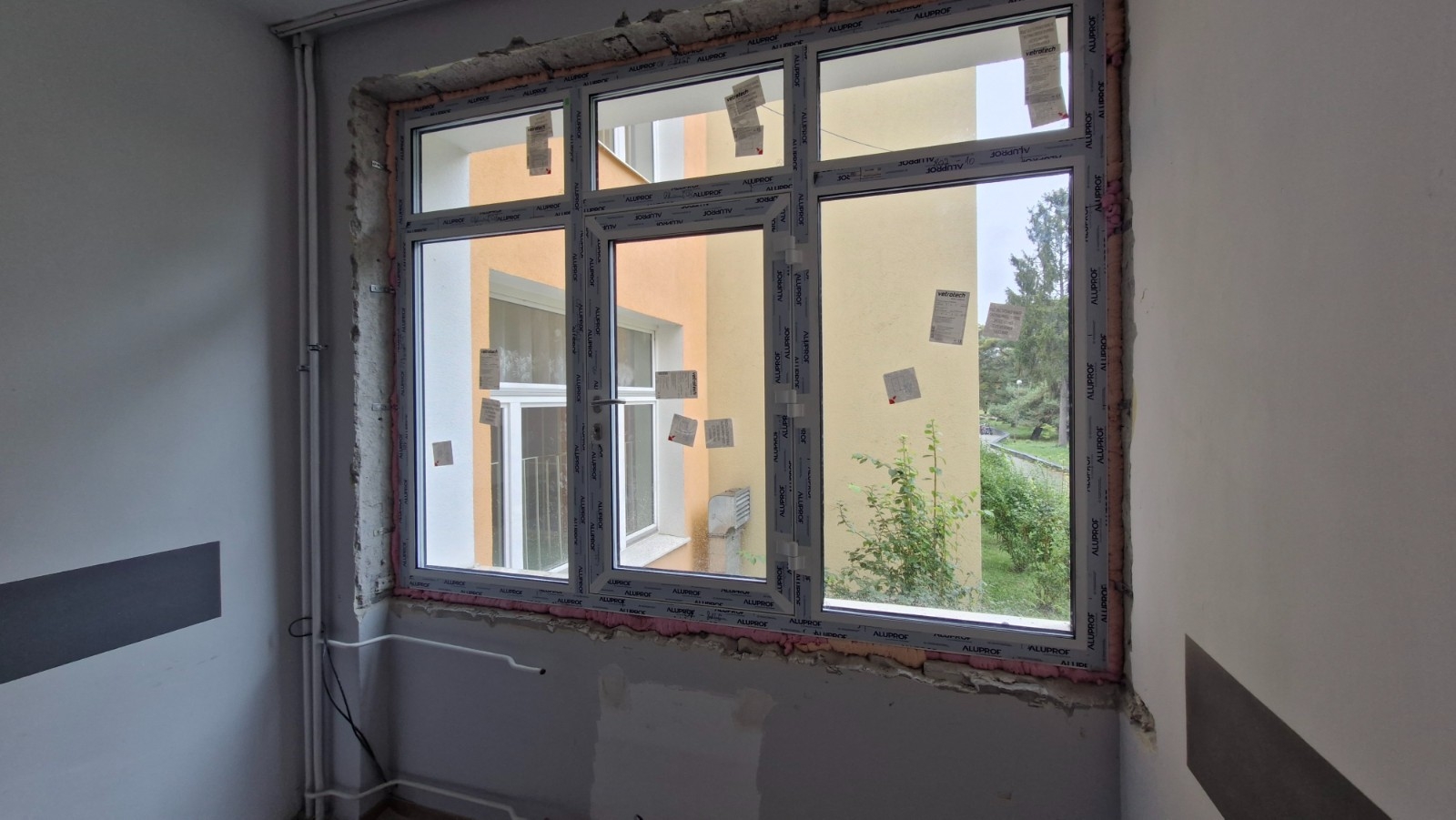

Aktualizacja, 20.10.2025 r.

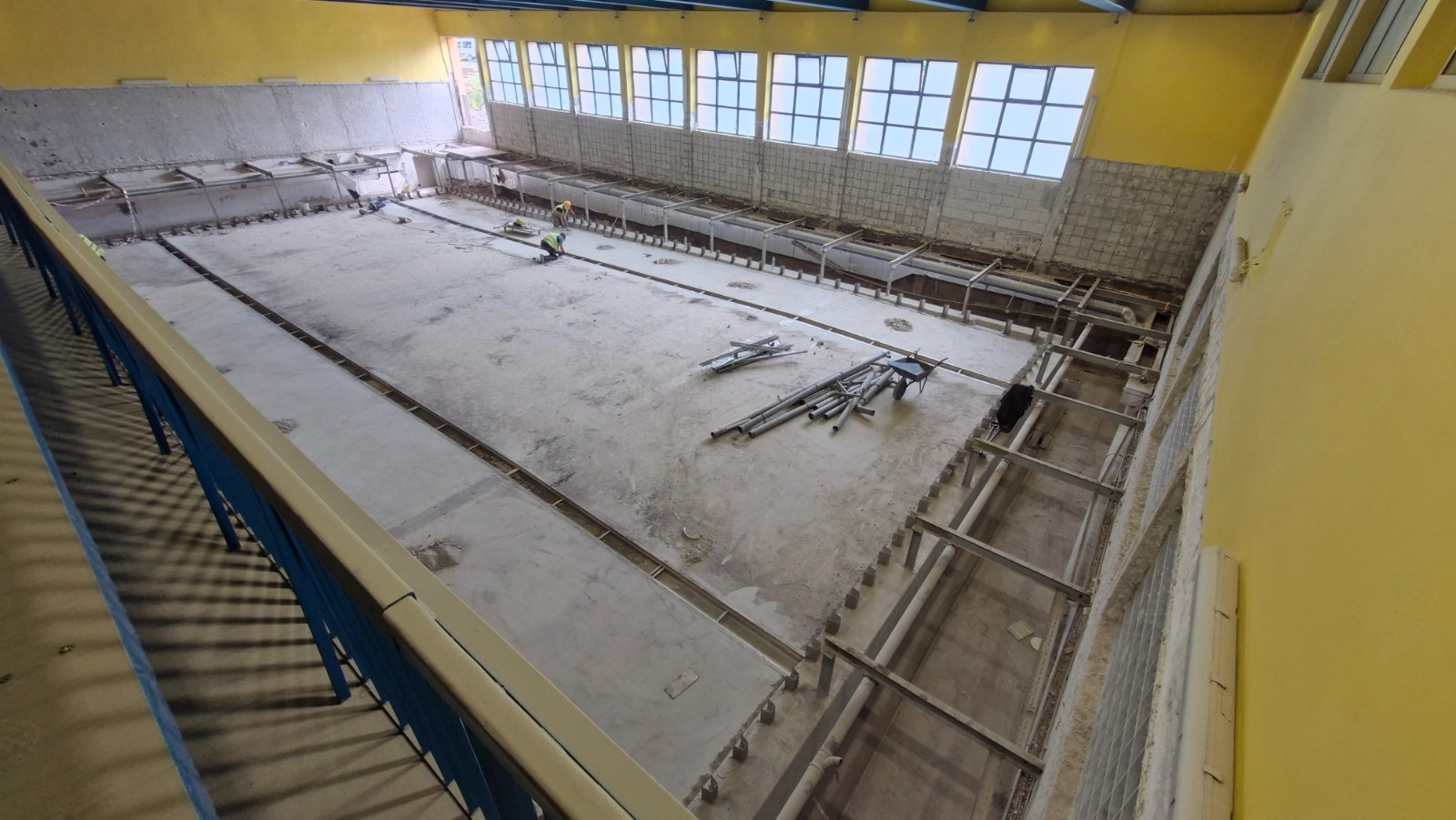

Na terenie budowy kontynuowame są prace związane z przebudową niecki basenowej.

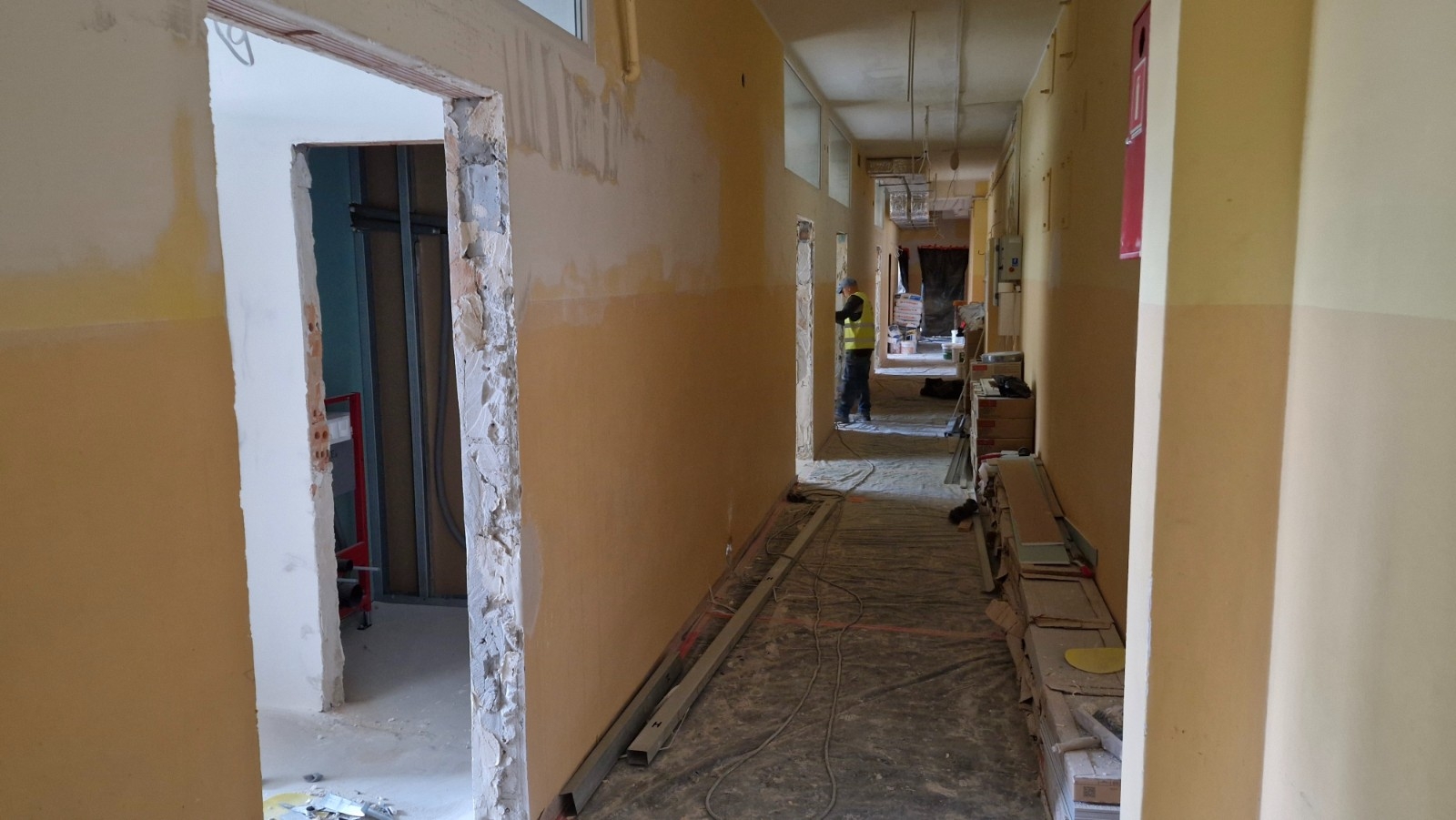

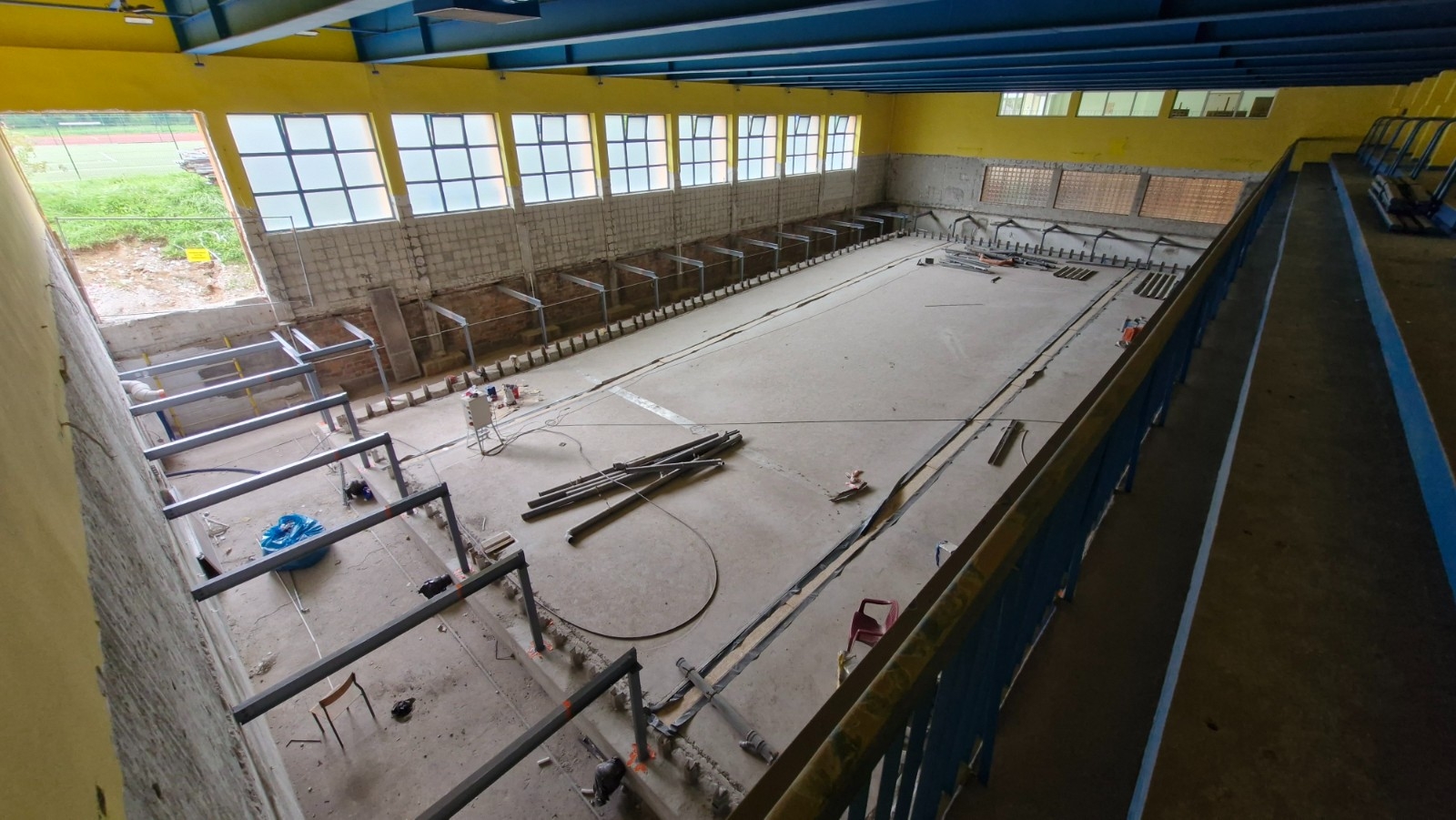

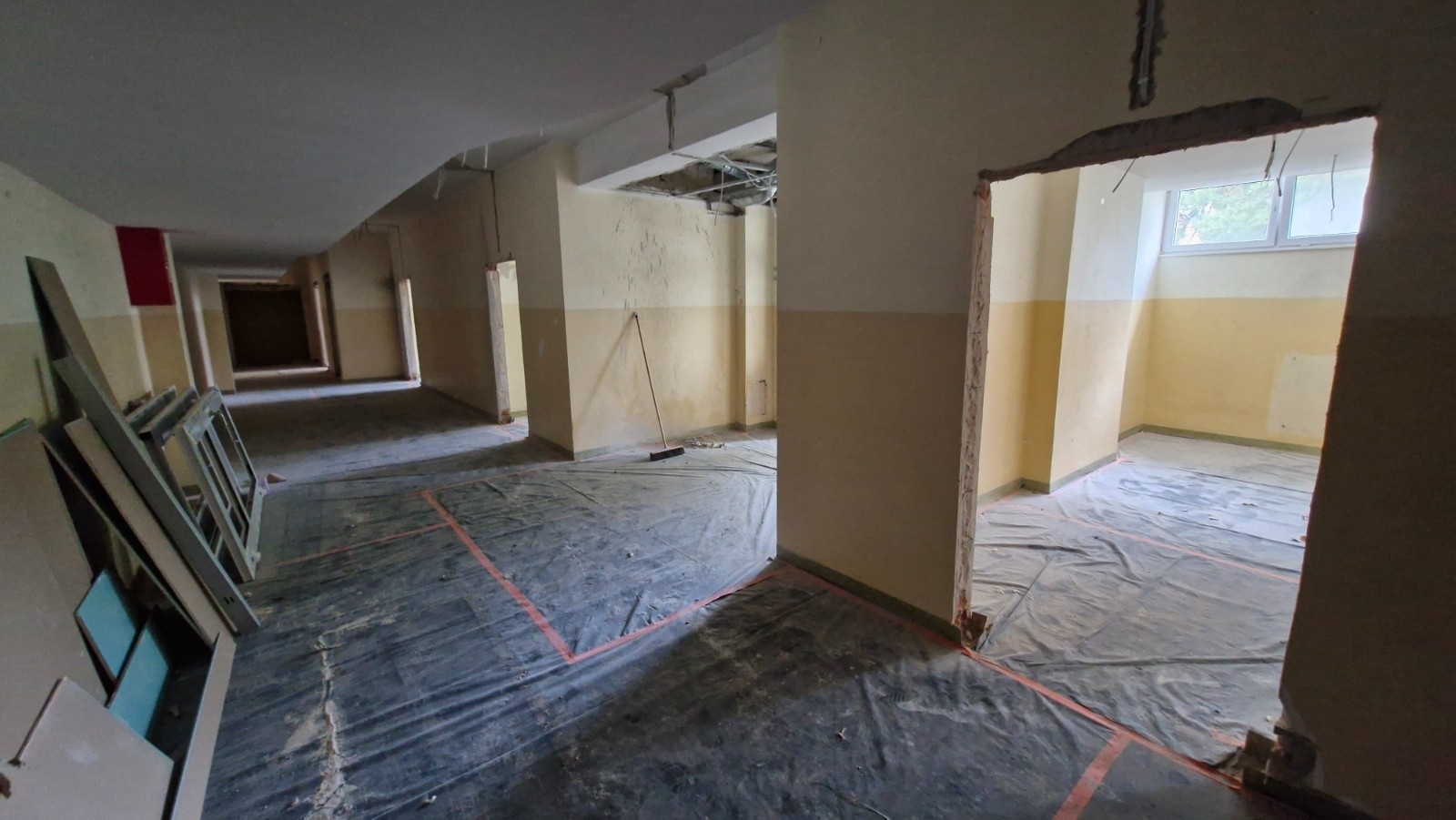

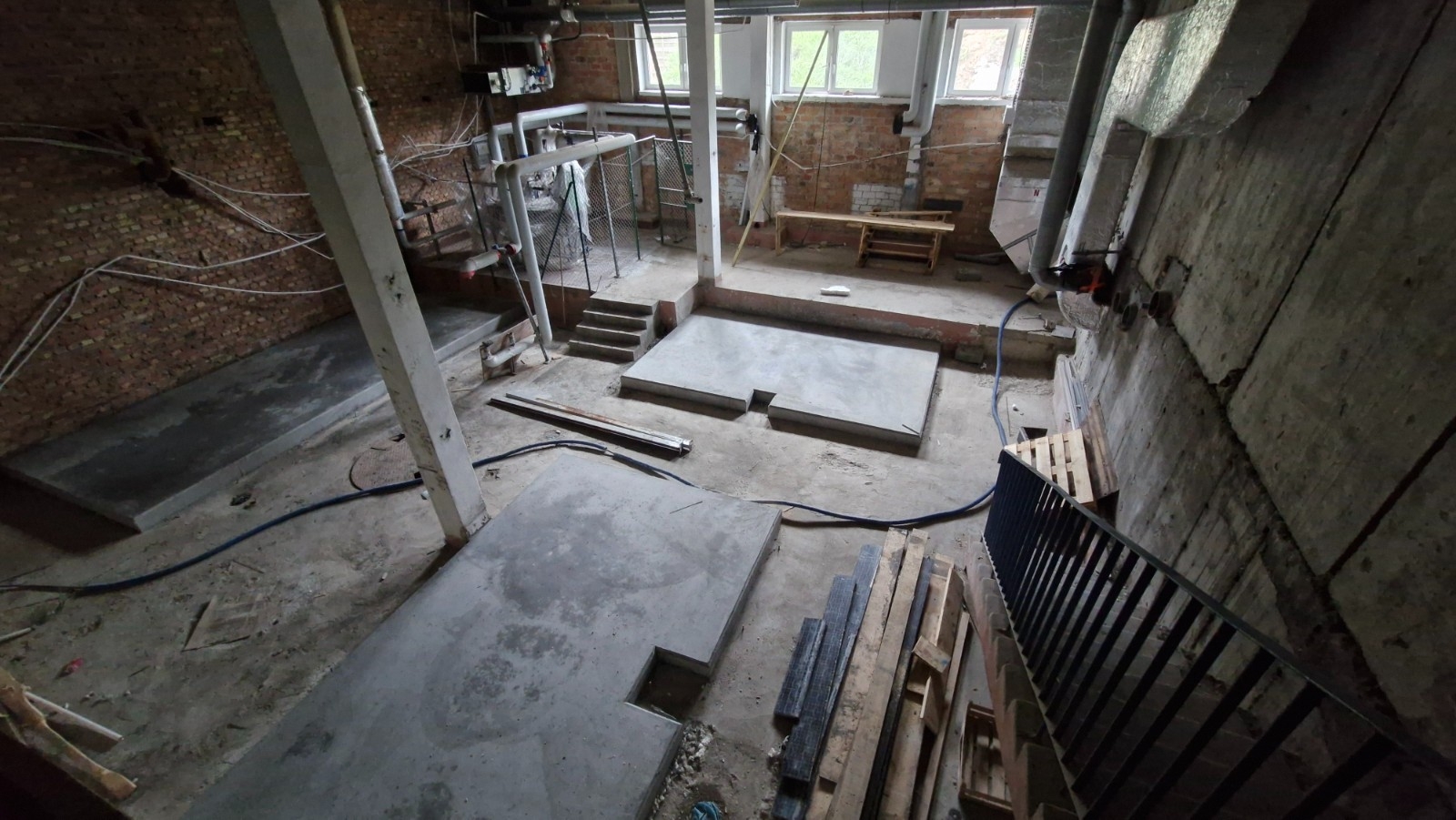

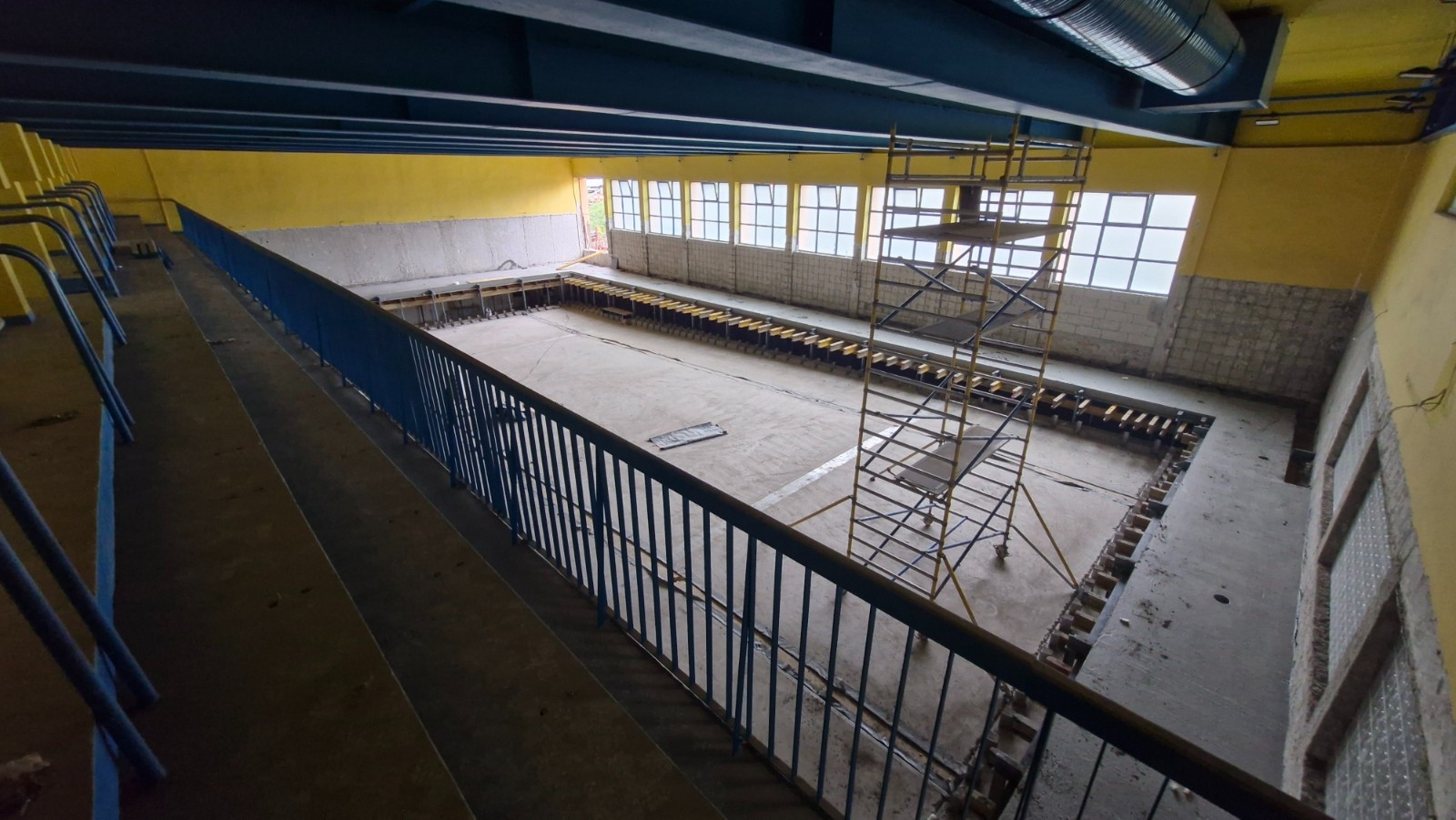

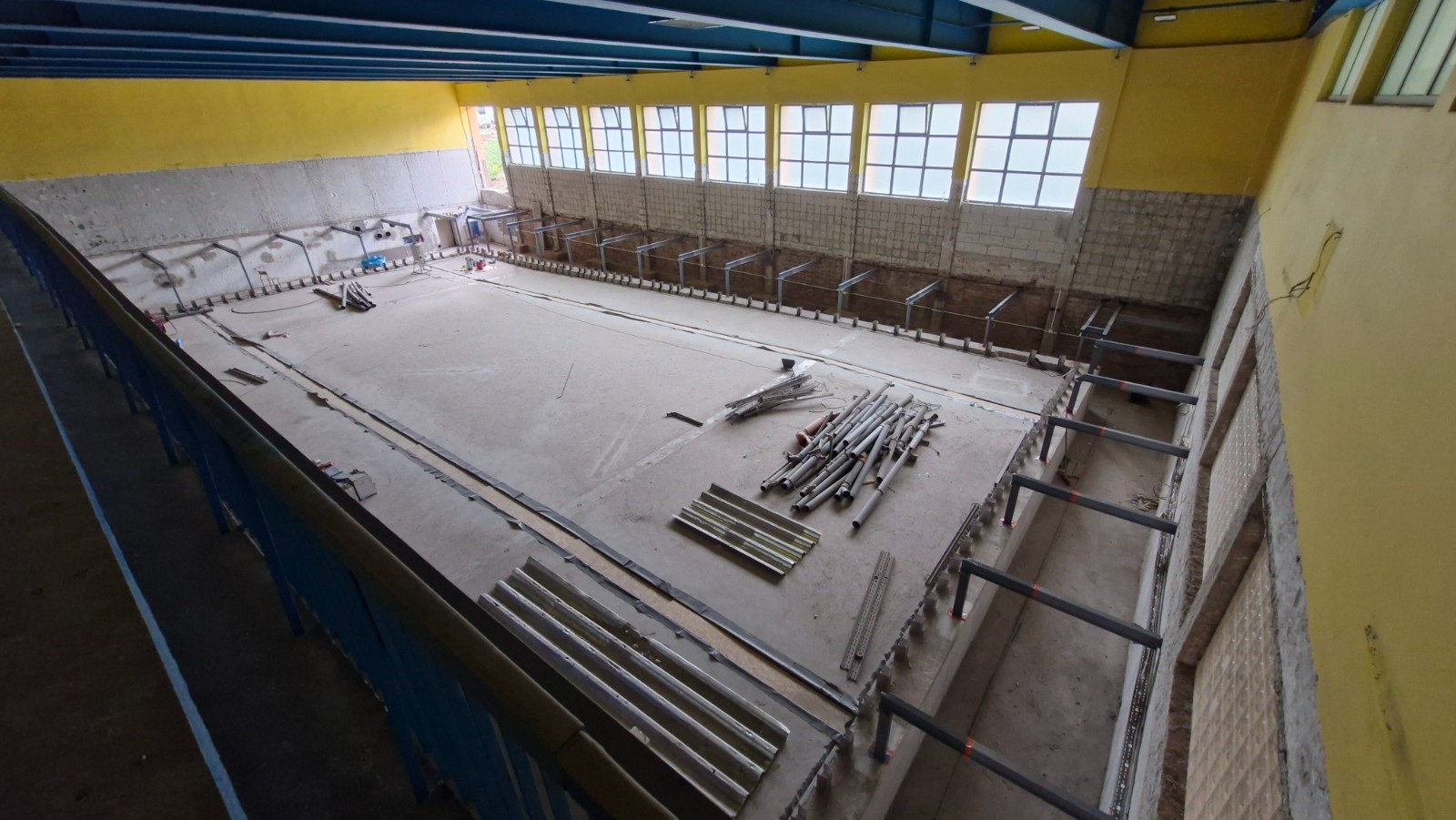

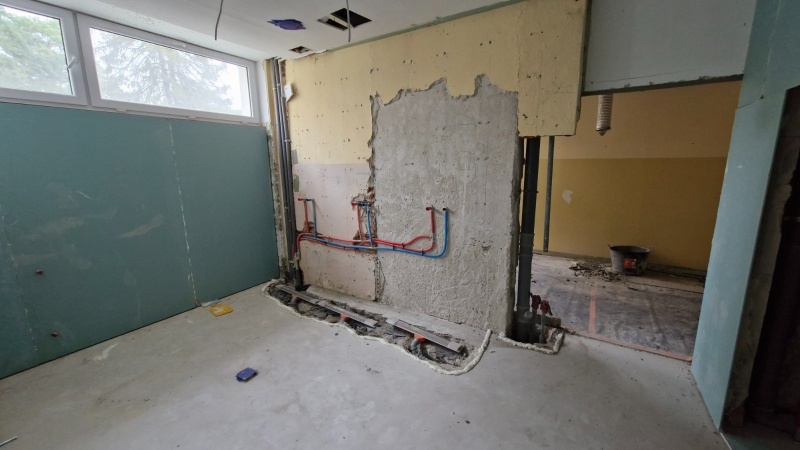

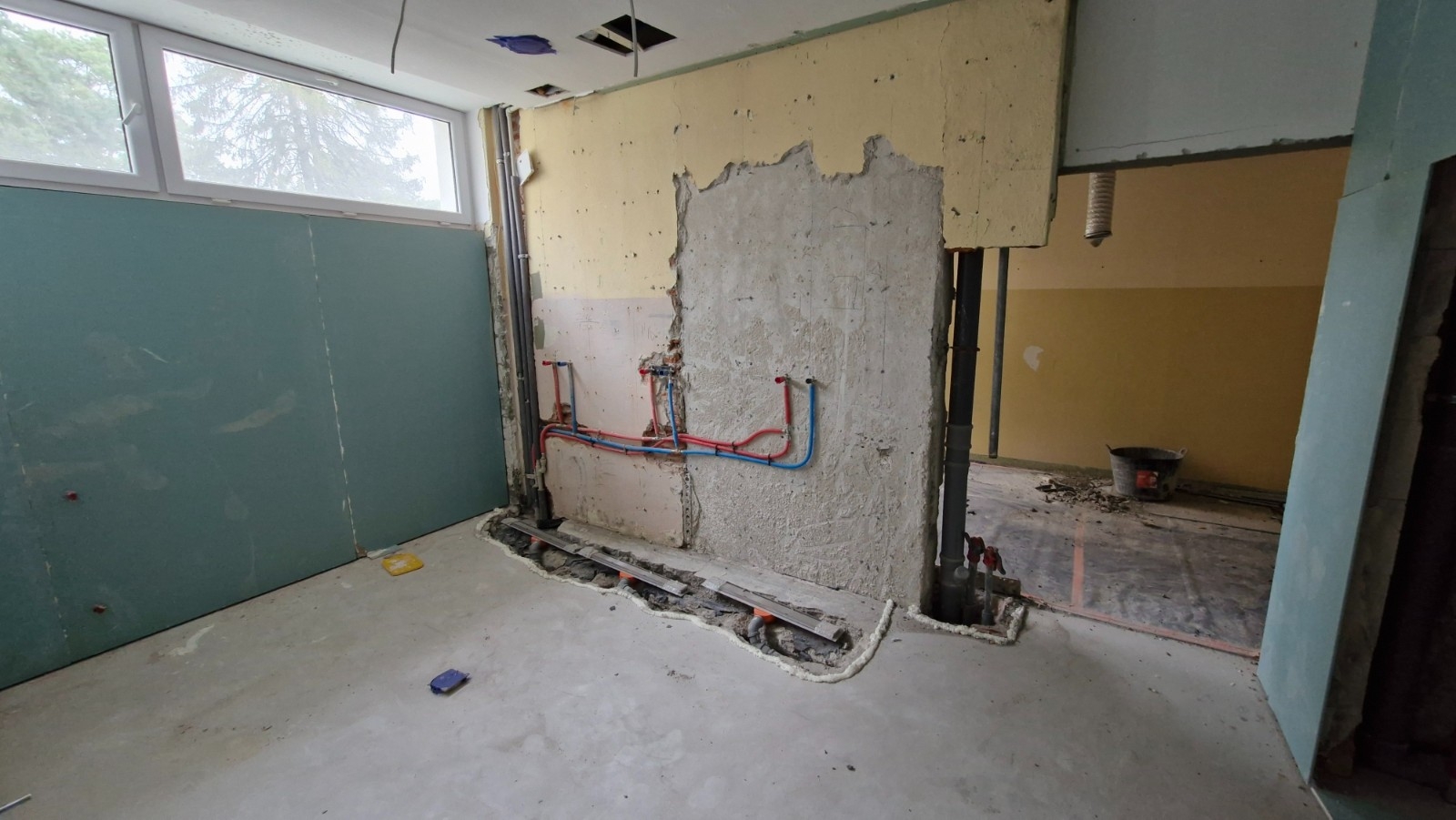

Aktualizacja, 24.09.2025 r.
Aktualizacja, 11.08.2025 r.

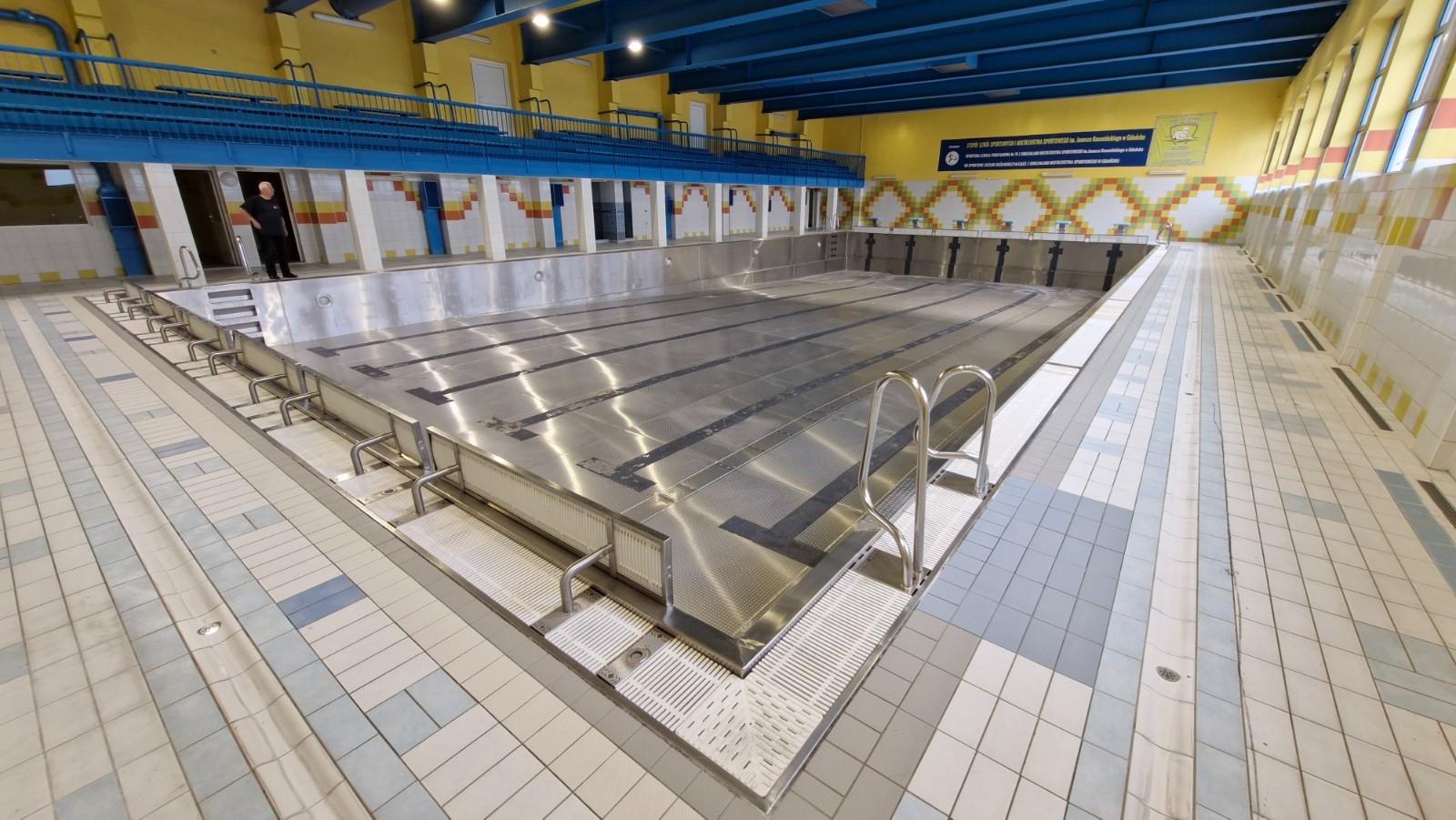

Na terenie obiektu rozpoczęto rozbiórki niecki basenowej i wraz z zapleczem.
Aktualizacja, 11.06.2025 r.
Całość inwestycji realizowana będzie w ciągu 14 miesięcy od podpisania umowy z wykonawcą, firmą TSG Polska Sp. z o.o. Całkowity koszt inwestycji to 9 468 826,06 zł brutto. Gmina Miasta Gdańska uzyskała dofinansowanie z Ministerstwa Sportu i Turystyki w wysokości 3 482 400 zł. Środki pochodzą z programu „Sportowa Polska”, który wspiera modernizację infrastruktury sportowej w całym kraju.
Aktualizacja, 8.04.2025 r.
Na realizację zadania zabezpieczono 8 999 908,80 zł. Wpłynęło 8 ofert, które są analizowane:
1. TSG Polska Sp. z o.o. - 9 468 826,06 zł
2. Lepiko Sp. z o.o. - 11 132 000,00 zł
3. KNB System Sp. z o.o - 9 565 710,00 zł
4. Termika Sp. z o.o - 11 085 886,00 zł
5. TEXOM Sp. z o.o. - 11 959 597,50 zł
6. Climamedic Sp. z o.o. Sp.kom. - 11 996 239,01 zł
7. TYSAND Sp.jawna J. KRAWCZYKIEWICZ, J. SOWIŃSKI - 9 522 660,00 zł
8. Rudus sp. z o.o. - 14 060 000,00 zł
