Przebudowa ul. Skiby i Ugory

Trwa przebudowa ulic Skiby i Ugory na gdańskich Stogach.

W ramach inwestycji przewidziana jest m.in. przebudowa nawierzchni ulic wraz ze zjazdami, chodników z przebudową infrastruktury sieciowej w ramach usunięcia kolizji, a także przebudowa kanalizacji deszczowej, oświetlenia i budowa kanału technologicznego, niecek retencyjnych i wykonanie zieleni.

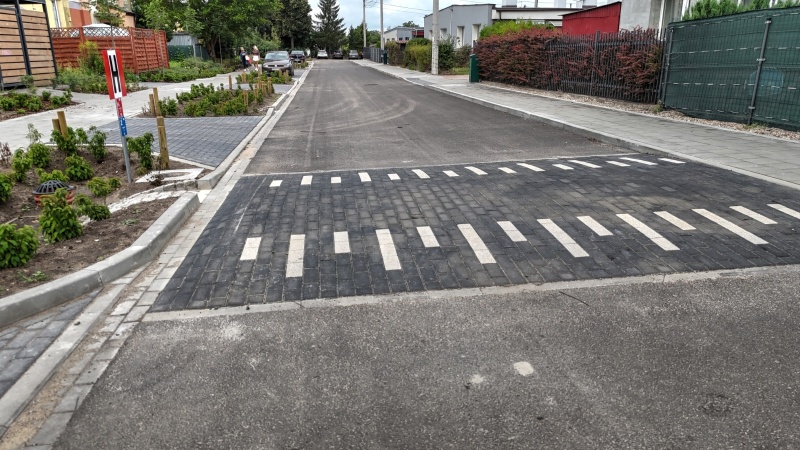

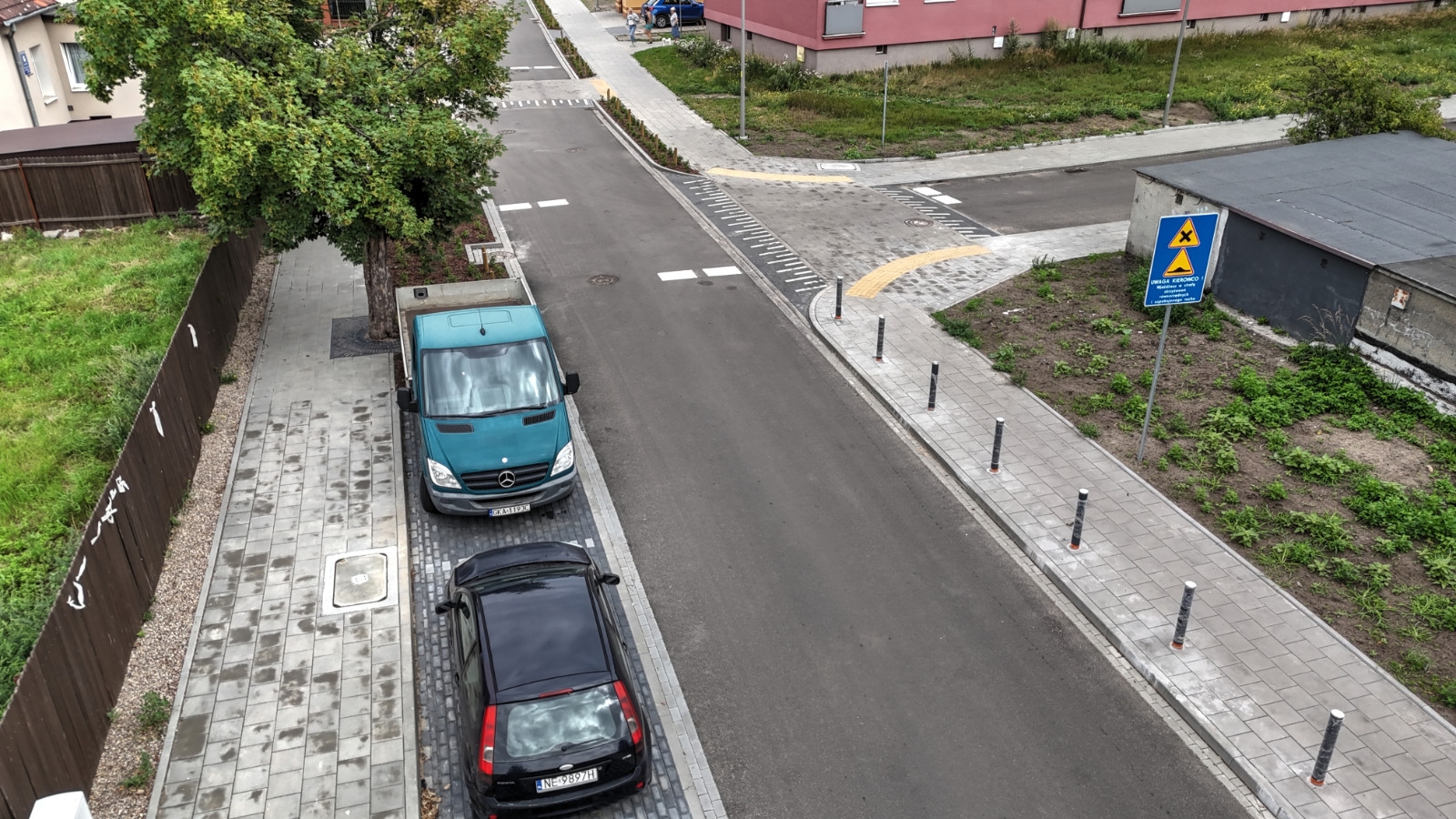

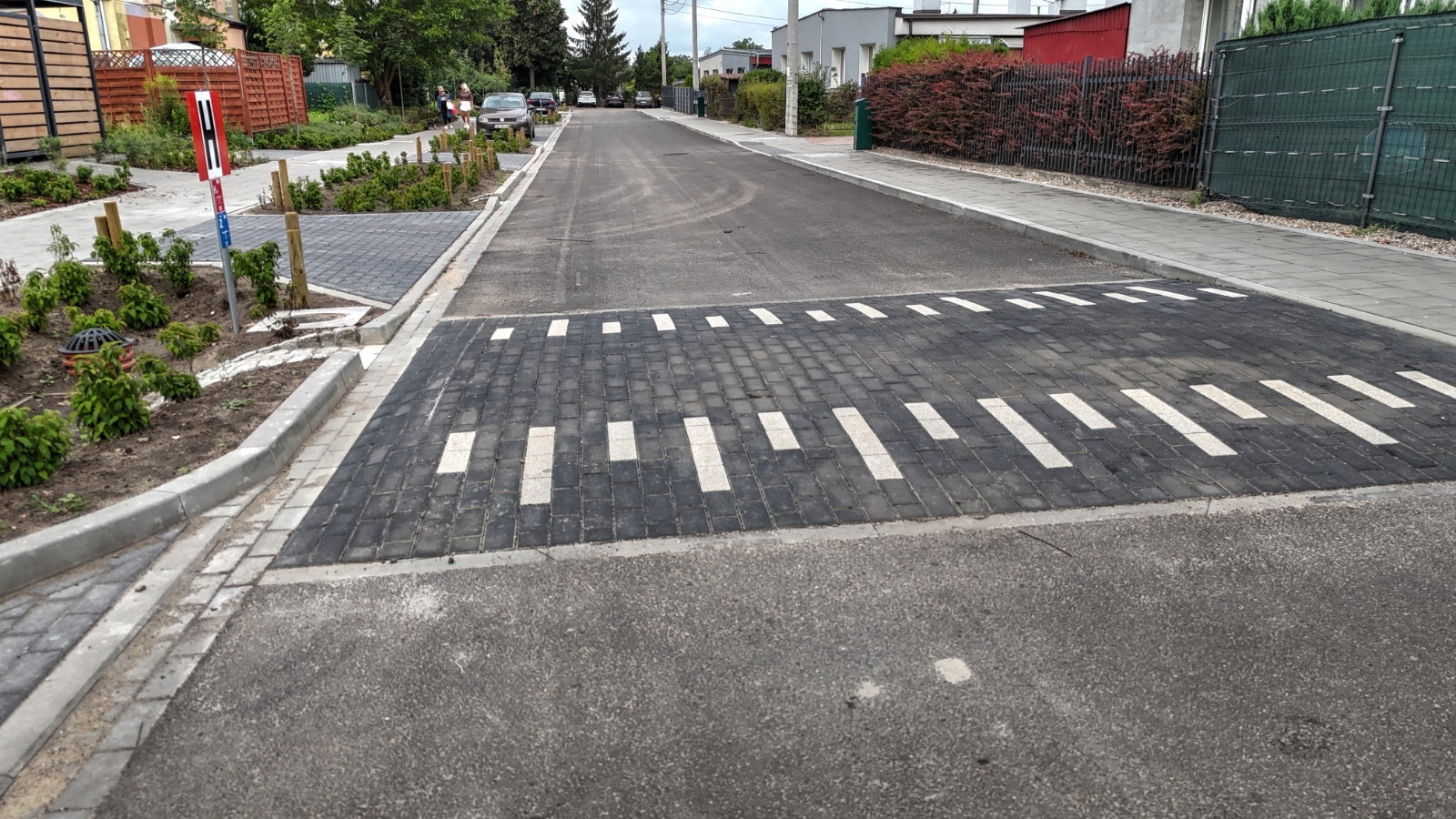

Aktualizacja 23.07.2026 r.

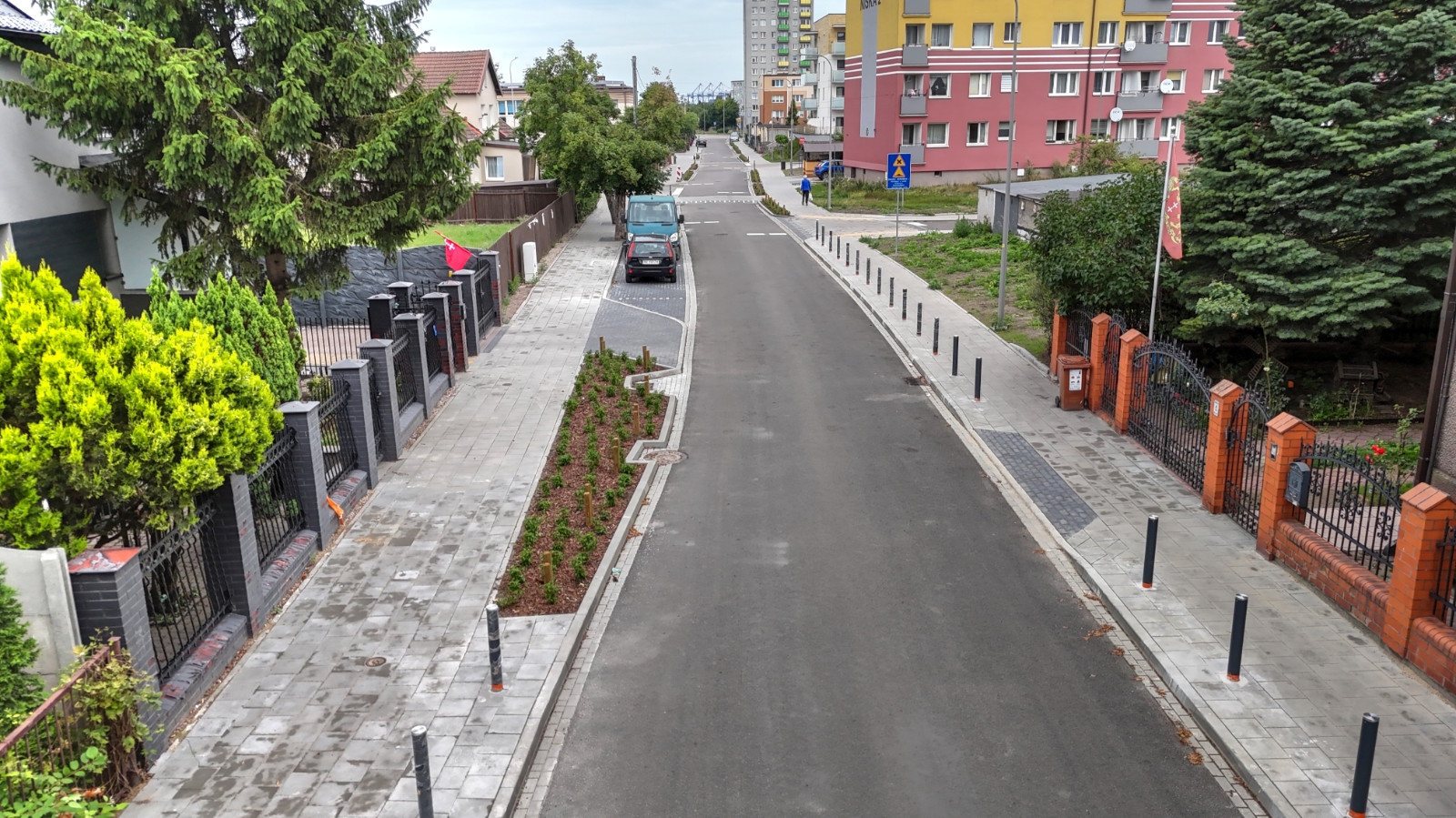

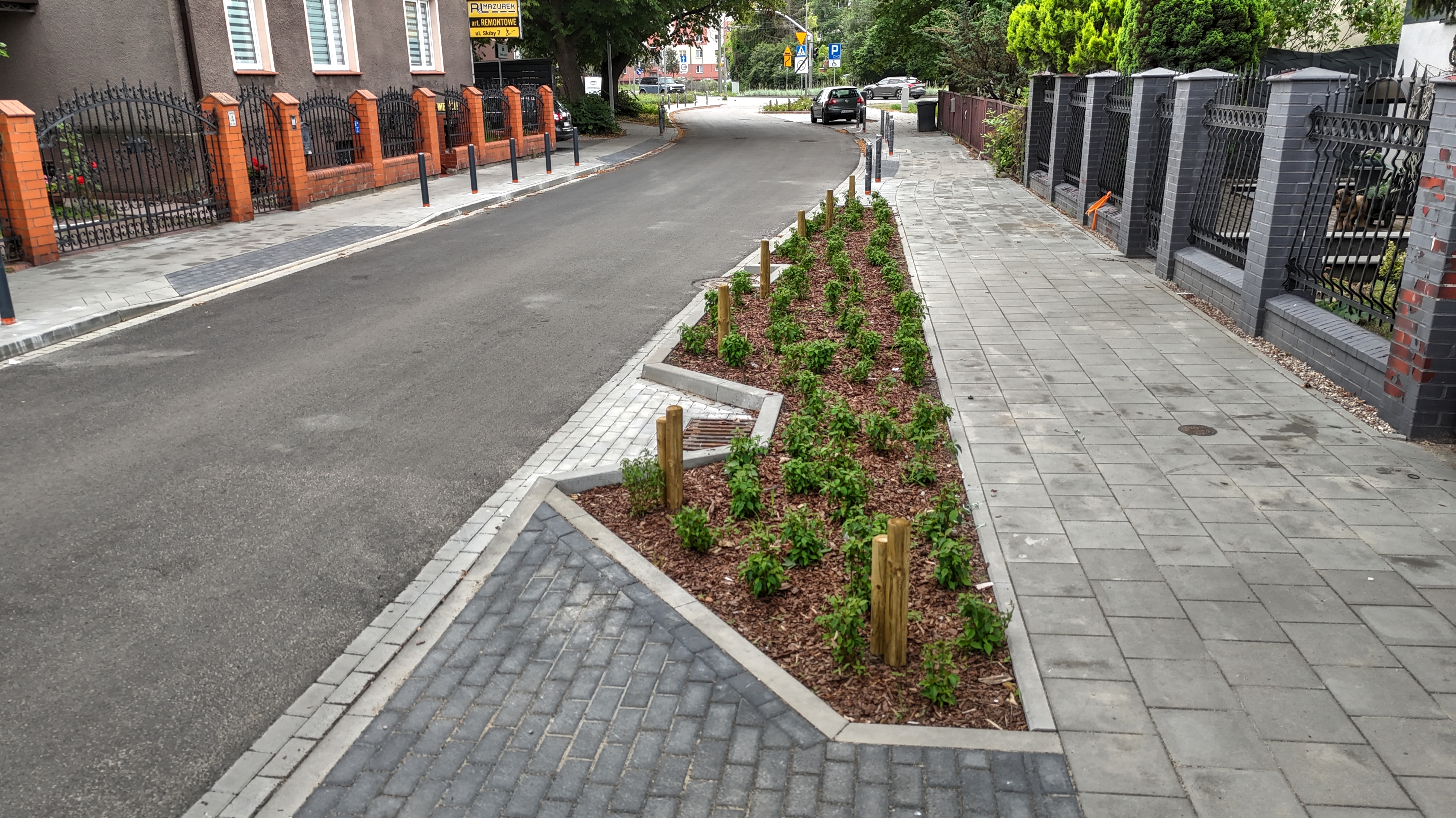

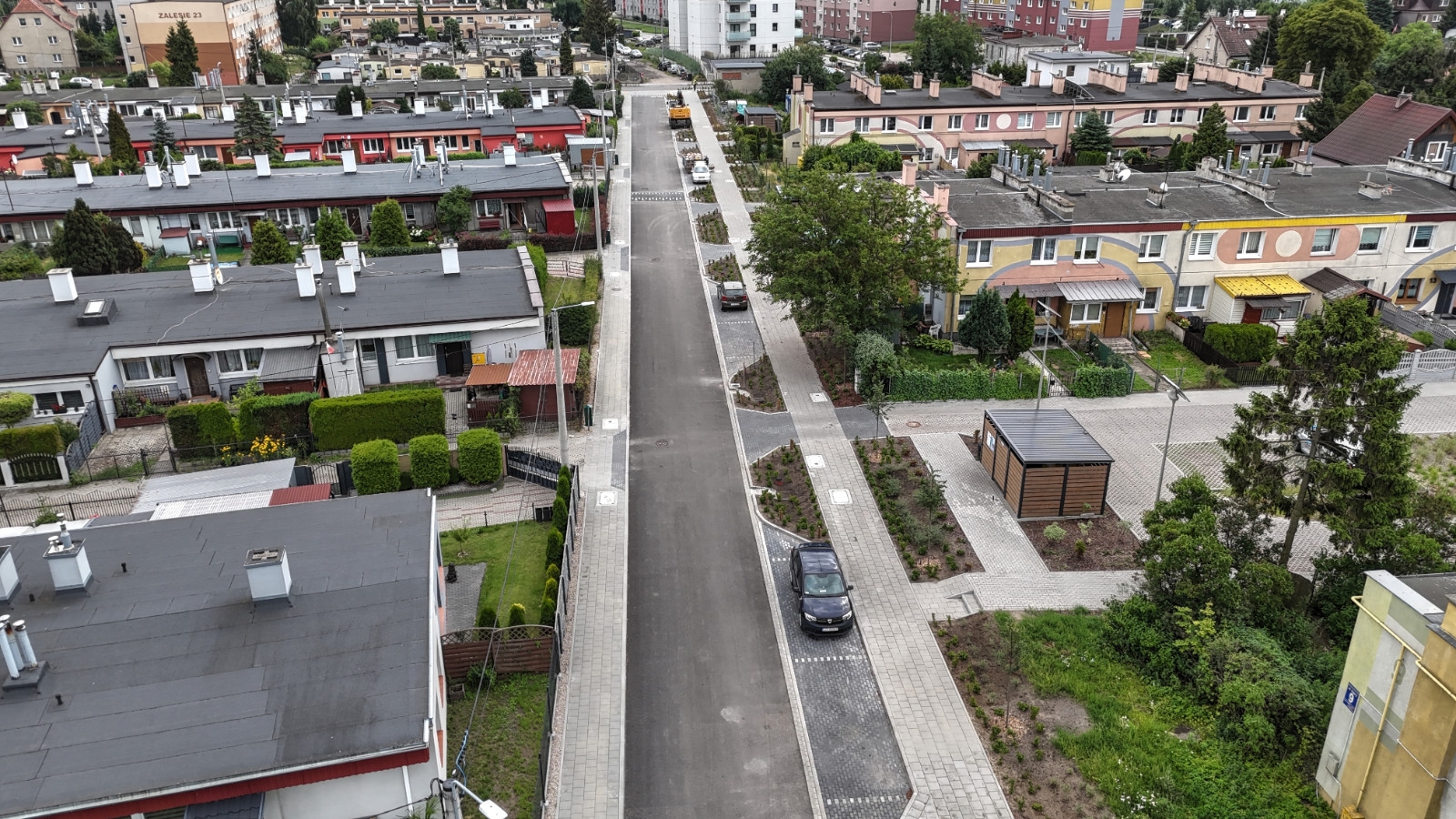

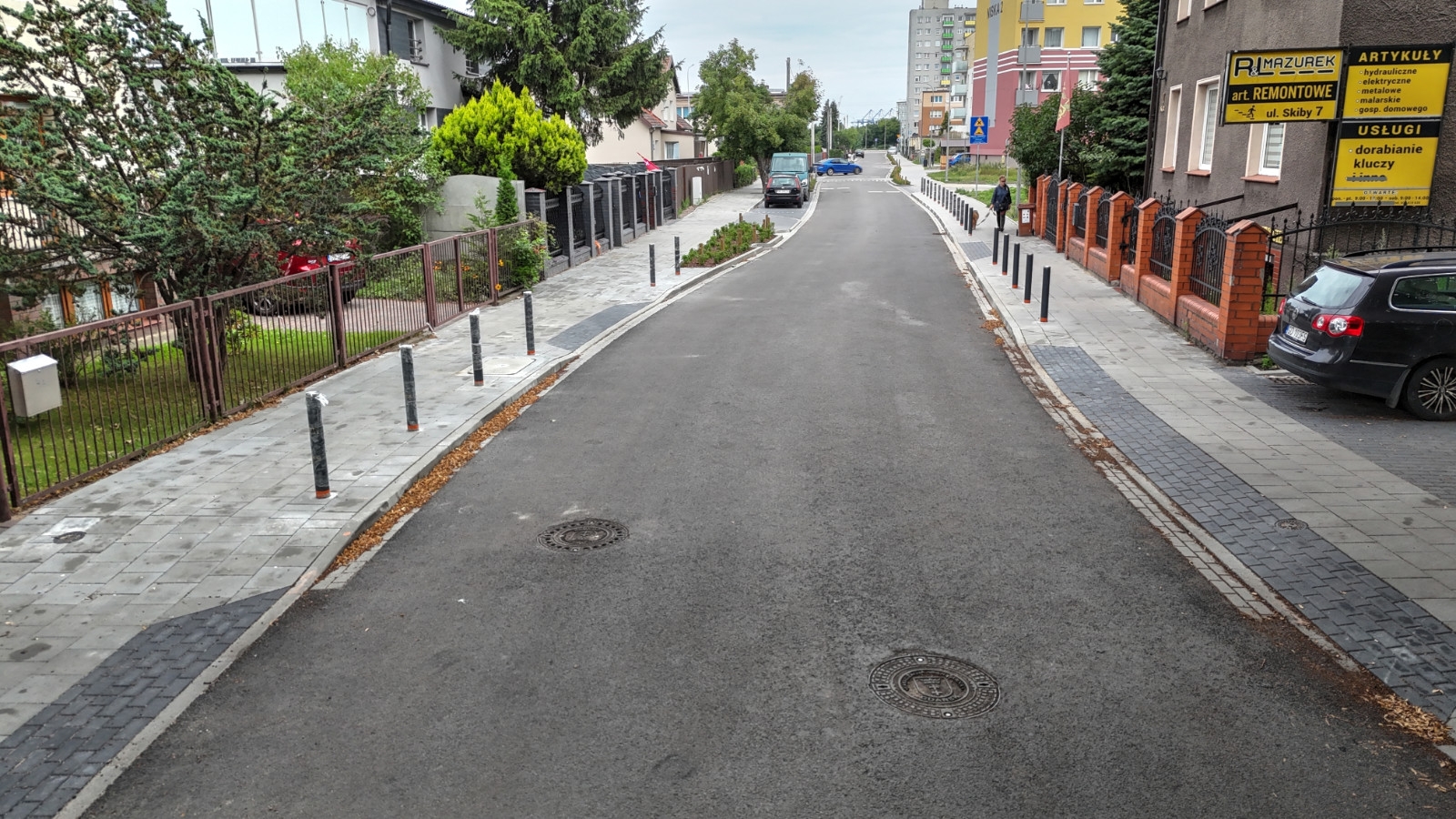

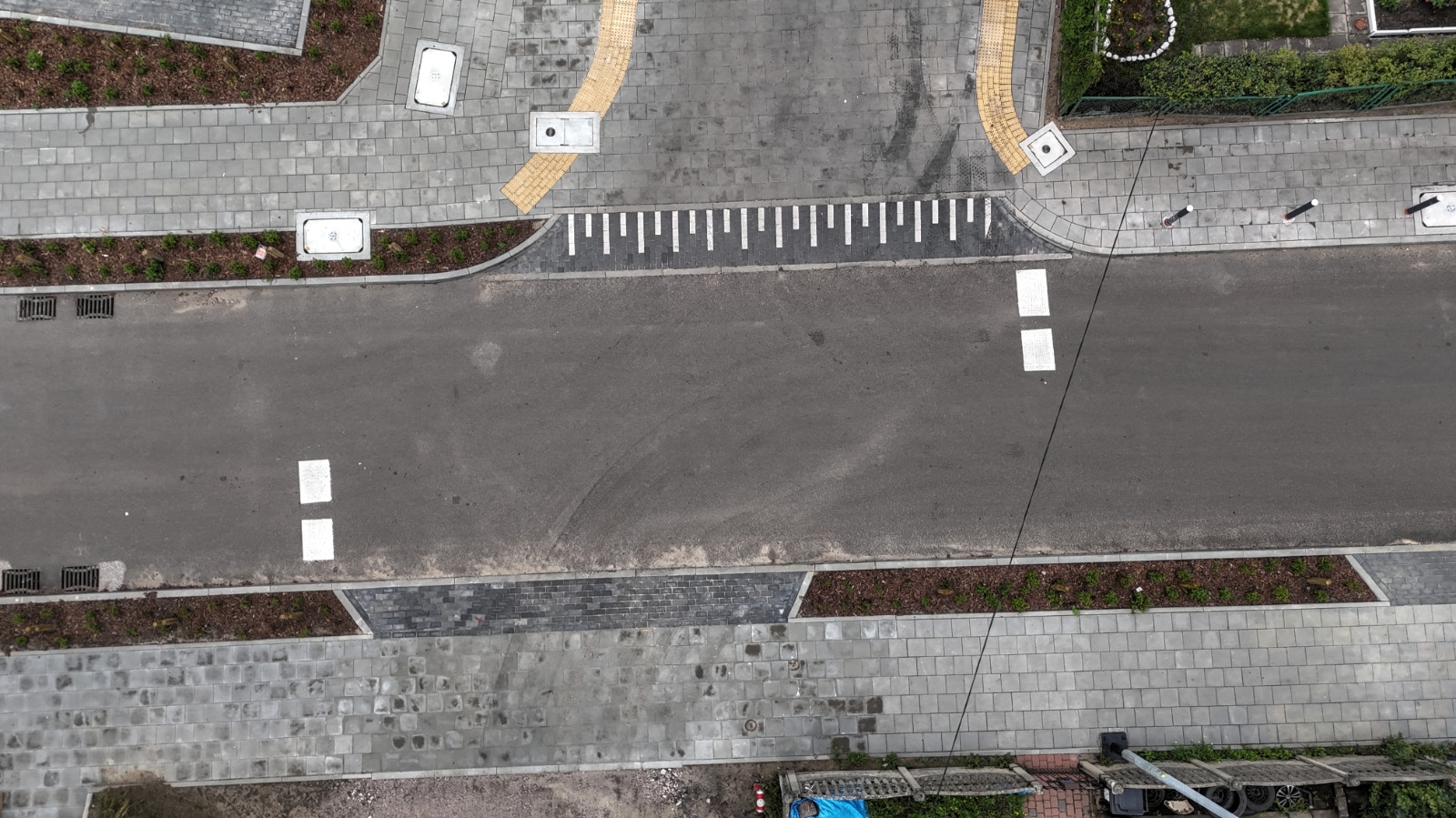

Trwają prace wykończeniowe.

Previous Next

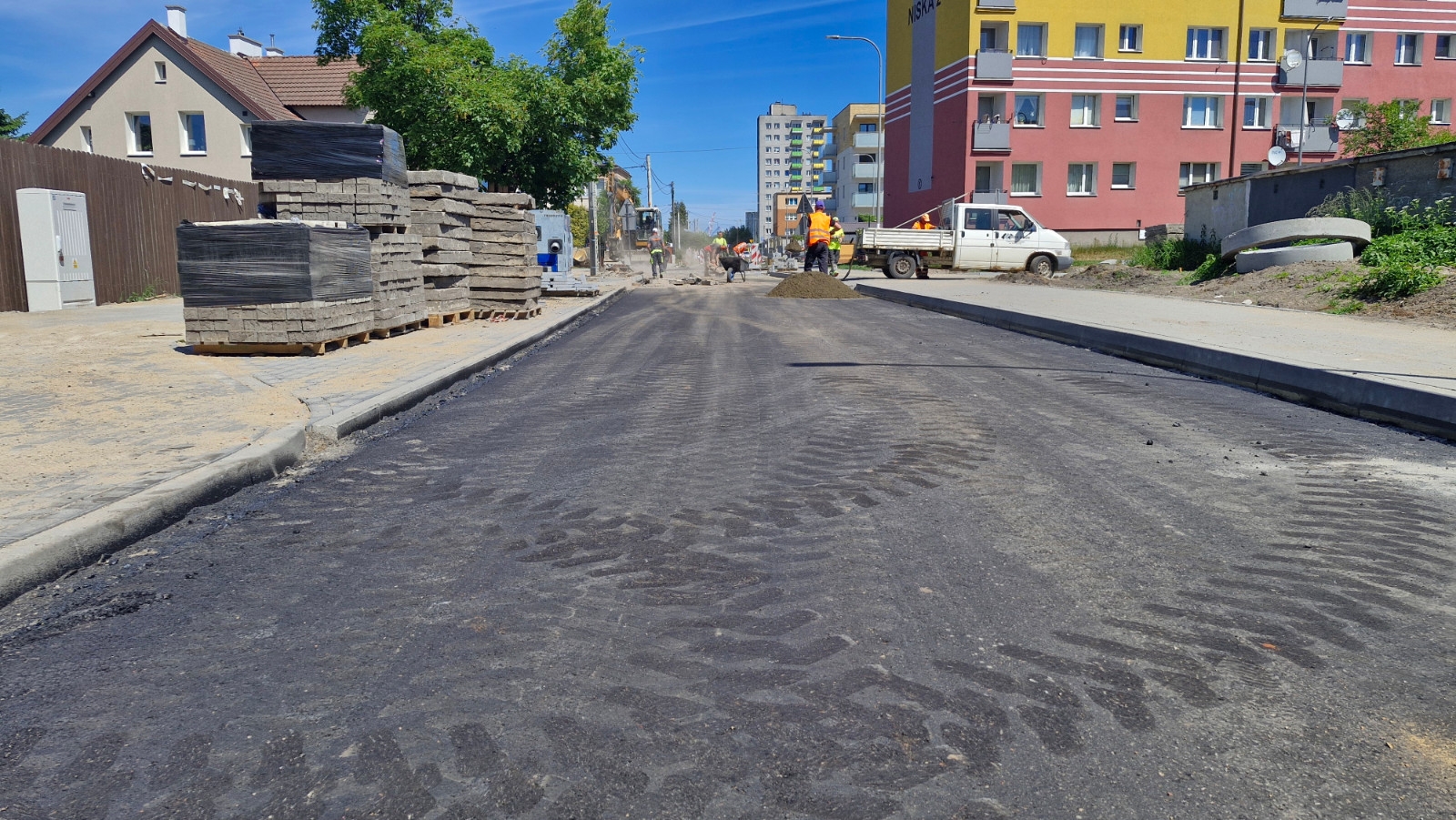

Aktualizacja, 8.06.2026 r.

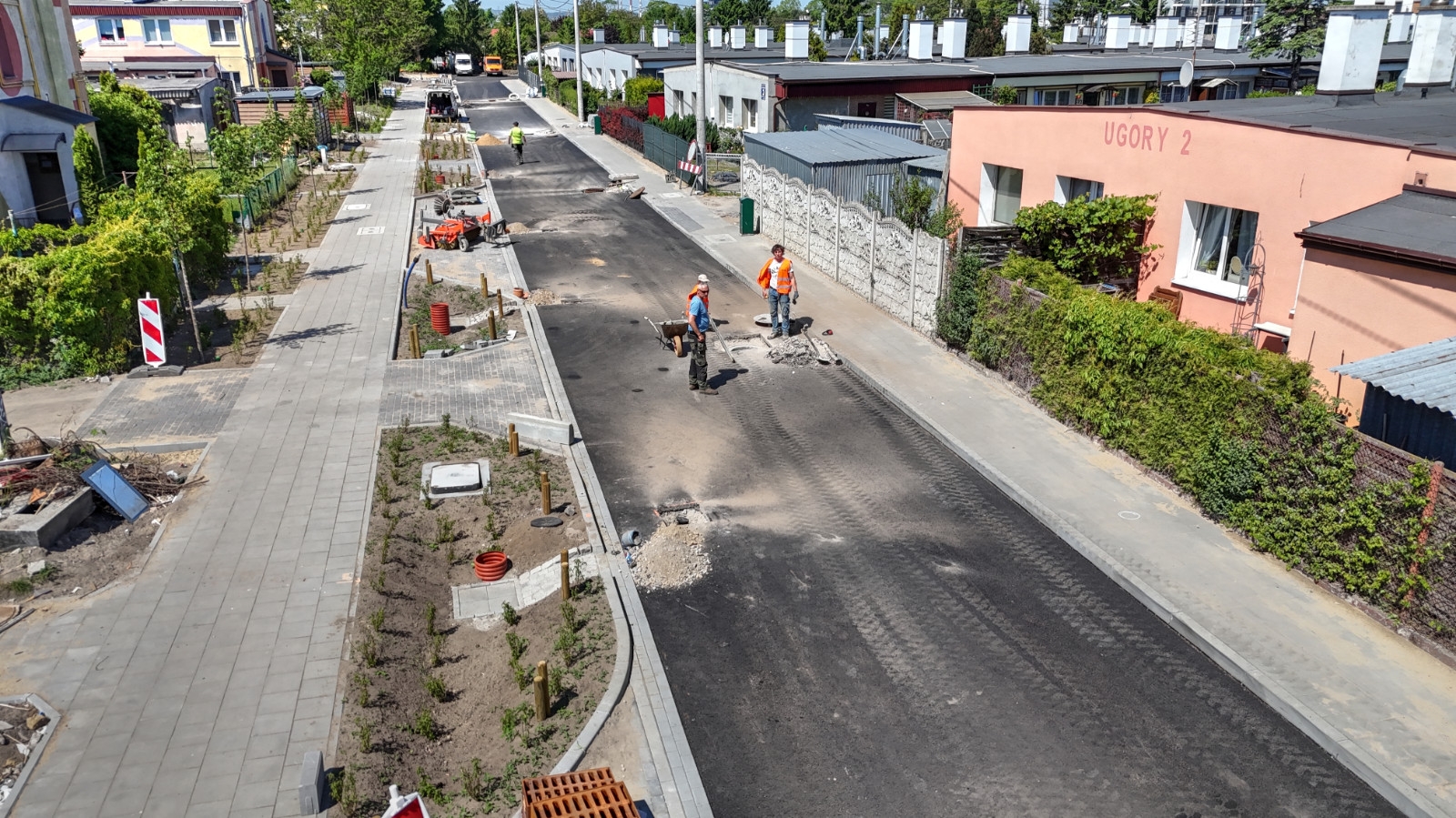

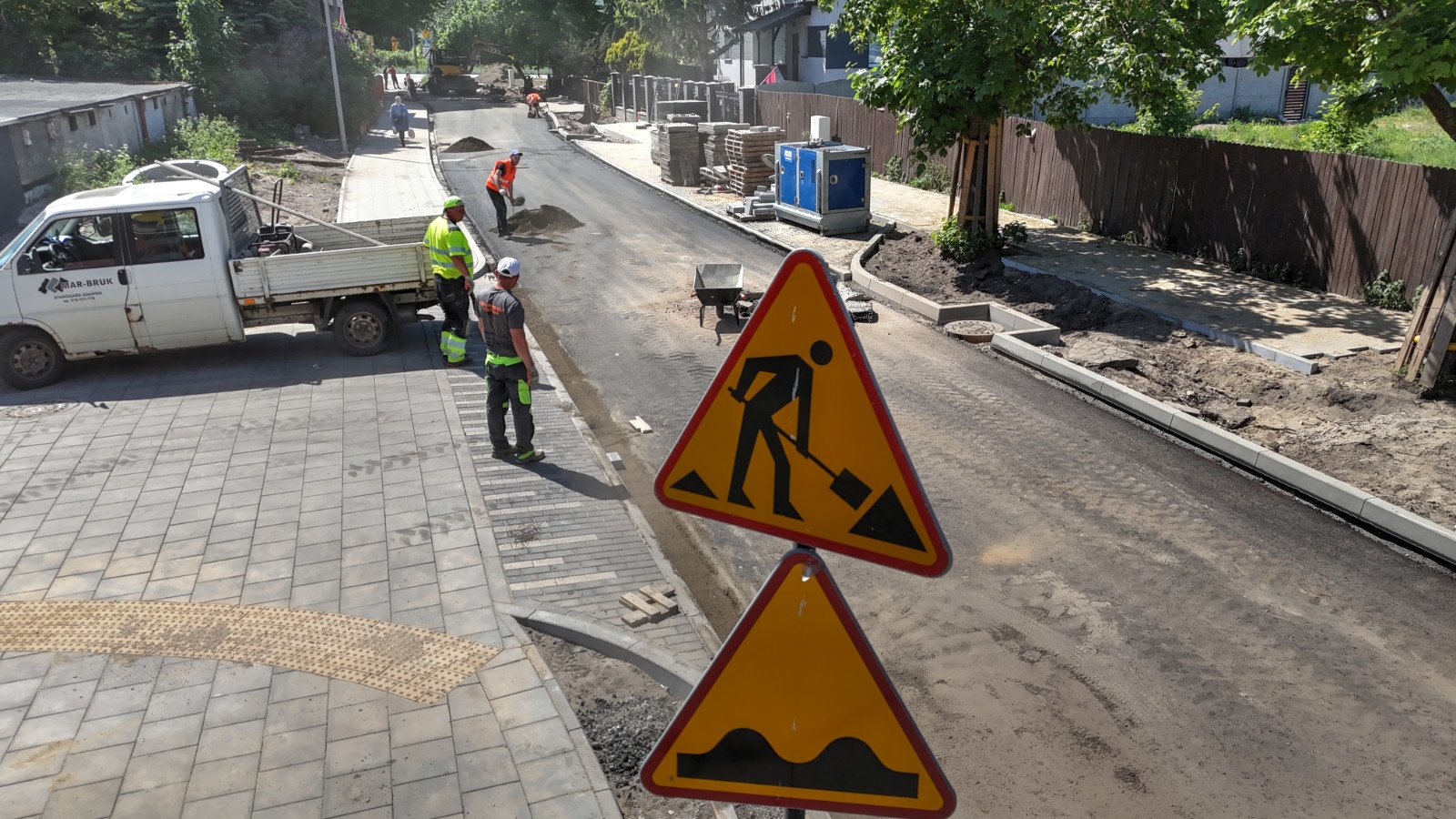

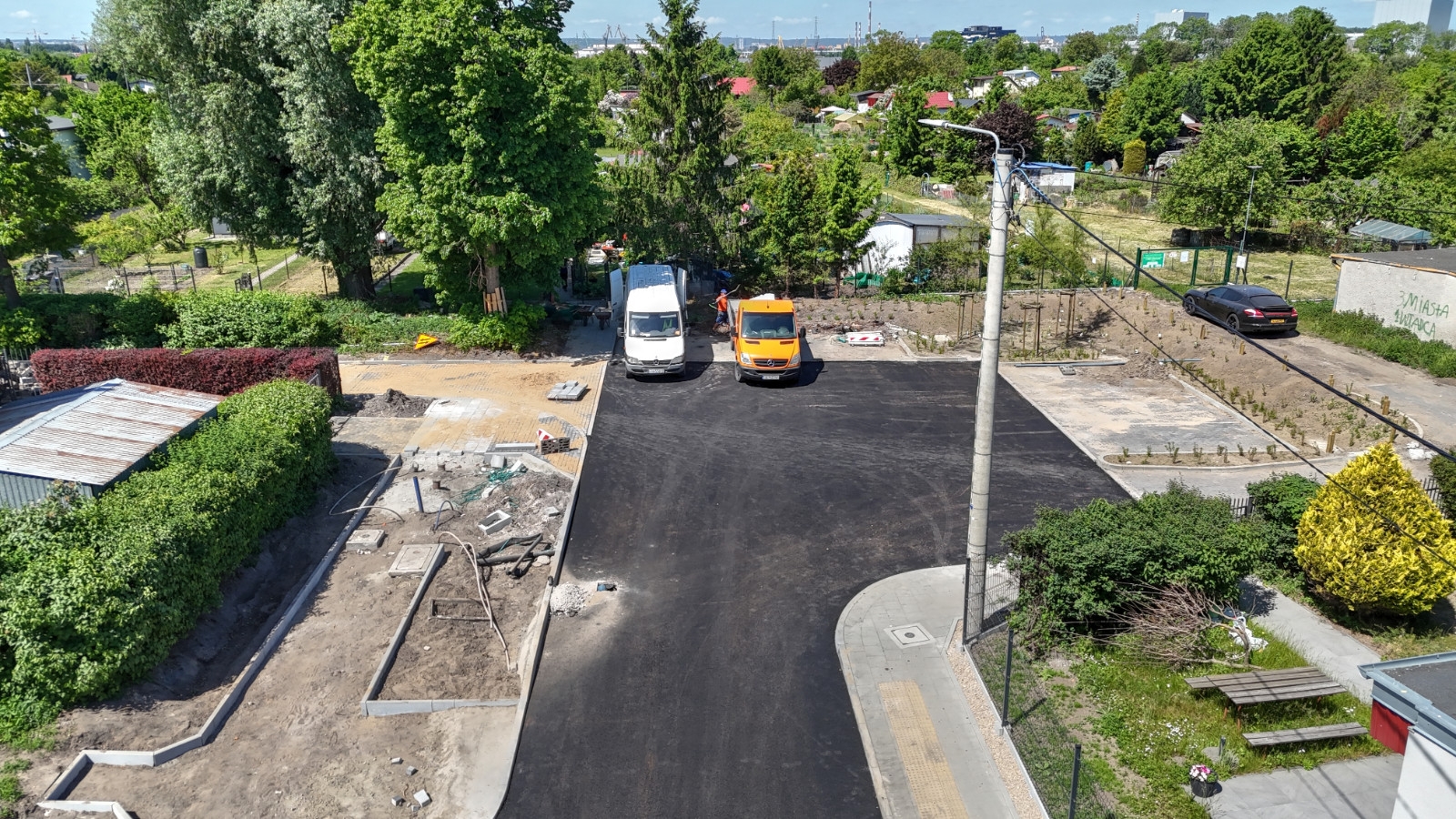

Obecnie trwają głównie prace związane z wykonaniem warstw asfaltowych nawierzchni jezdni obu ulic. Do zakończenia robót pozostało ułożenie ostatniej warstwy (tzw. warstwy ścieralnej), które planowane jest na przyszły tydzień.

Previous Next

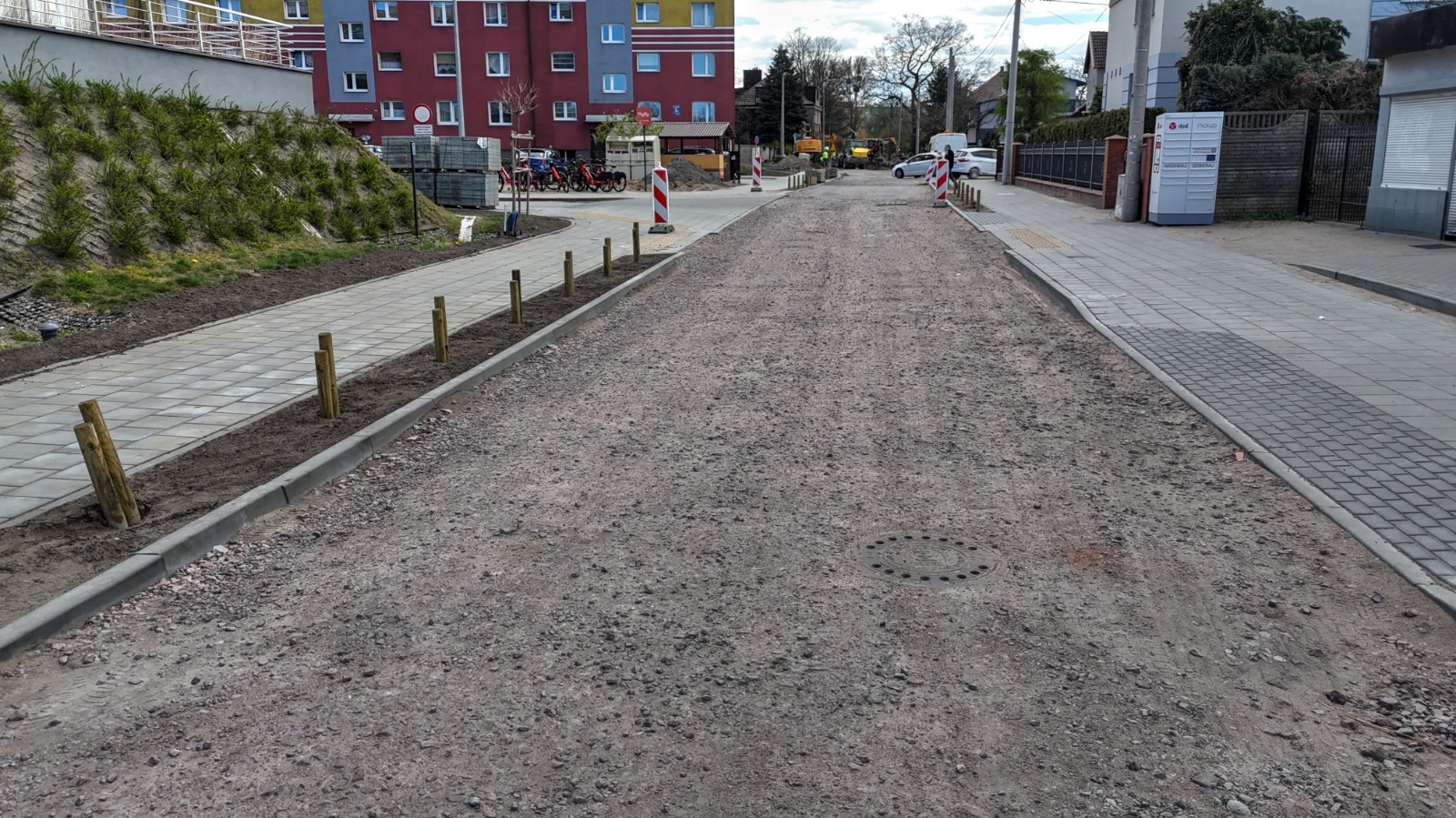

Aktualizacja 29.04.2026 r.

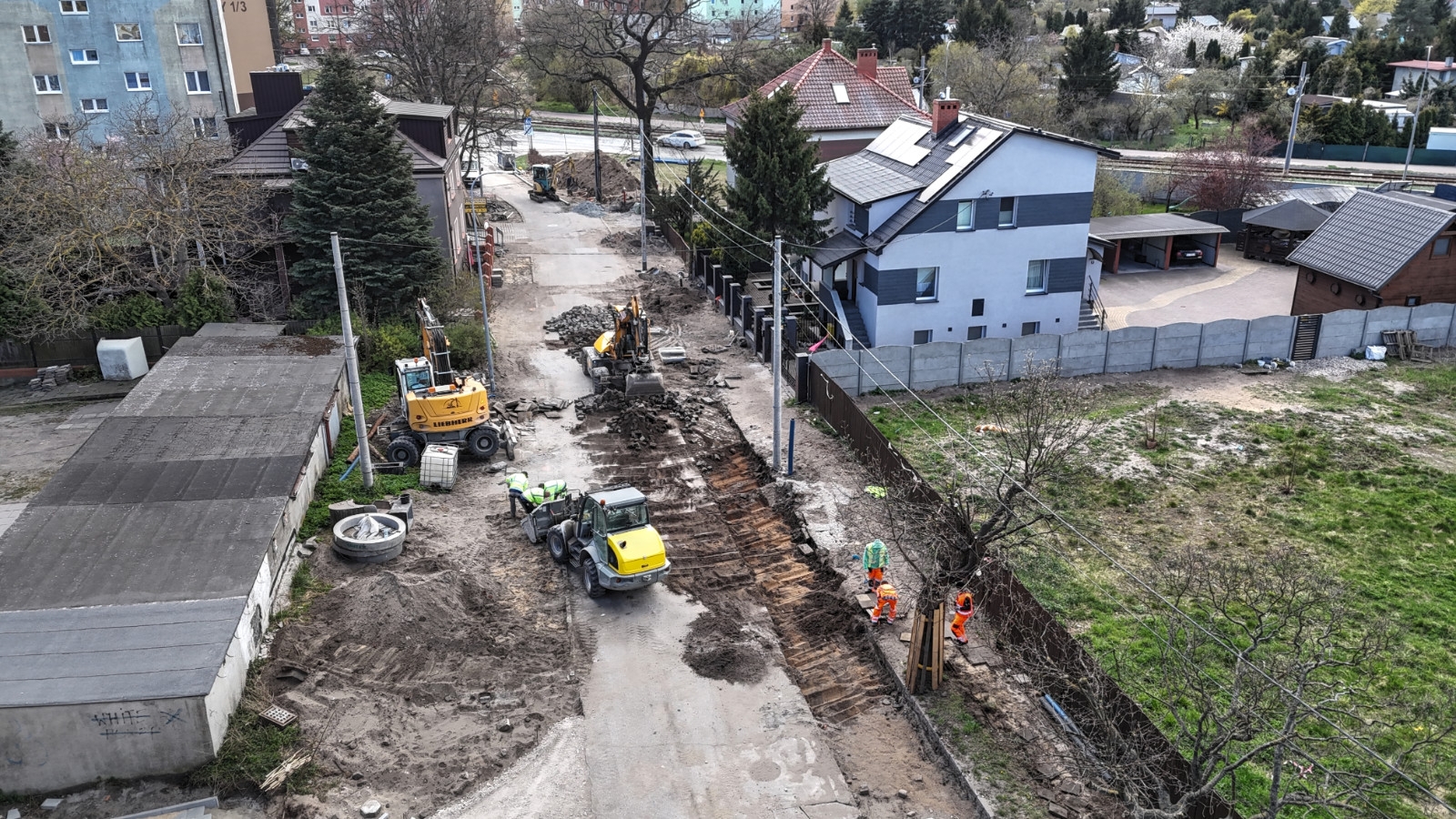

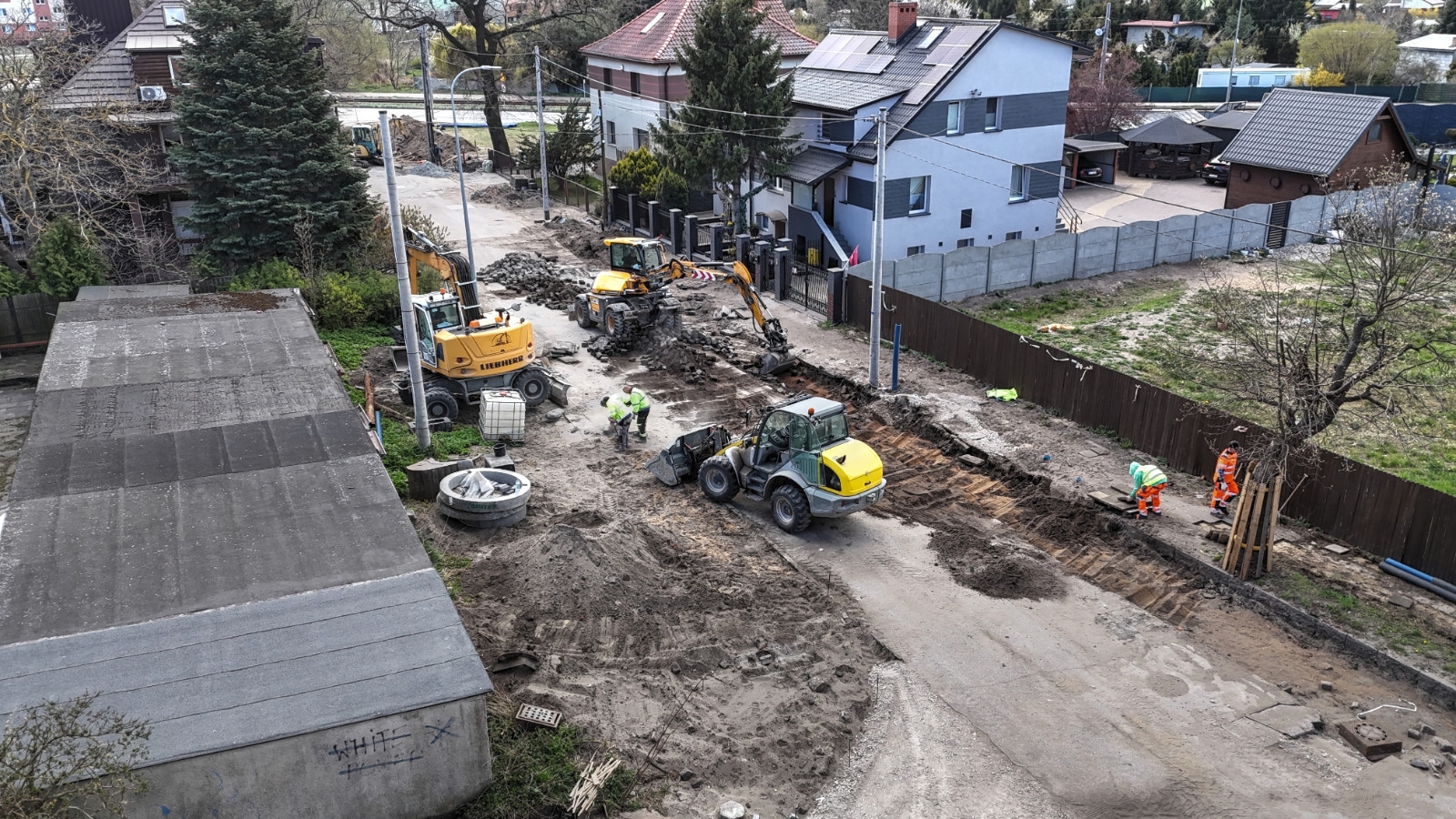

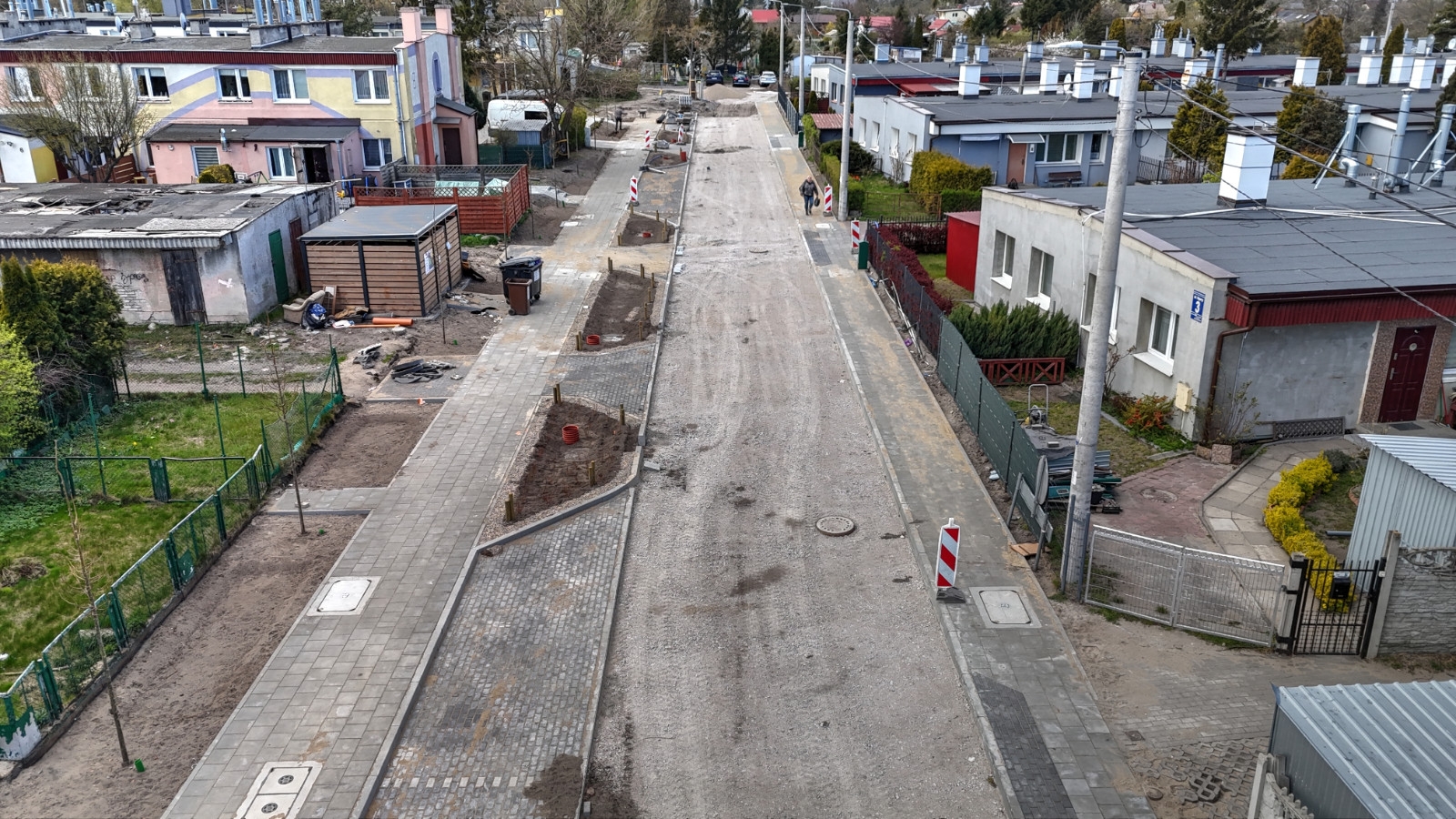

Na ul. Skiby prowadzone są prace obejmujące przebudowę istniejącej sieci kanalizacji deszczowej, wodociągowej oraz elektroenergetycznej, a także modernizację oświetlenia ulicznego. Realizowana jest również budowa telekomunikacyjnego kanału technologicznego. W ramach robót wykonywane są prace rozbiórkowe istniejących krawężników oraz nawierzchni chodników i jezdni. Z kolei na ul. Ugory trwają roboty związane z wykonywaniem elementów zagospodarowania niecek retencyjnych.

Previous Next

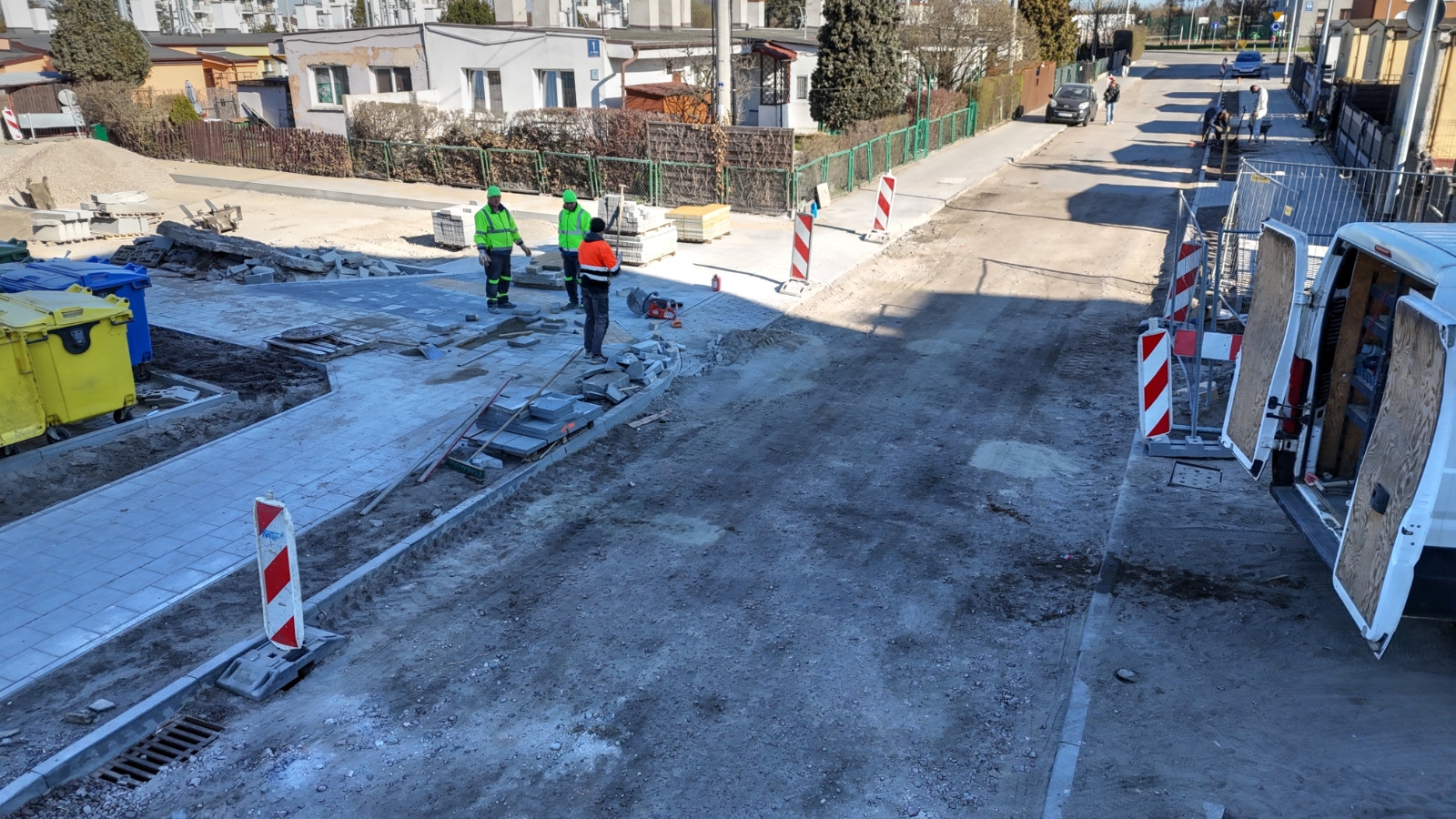

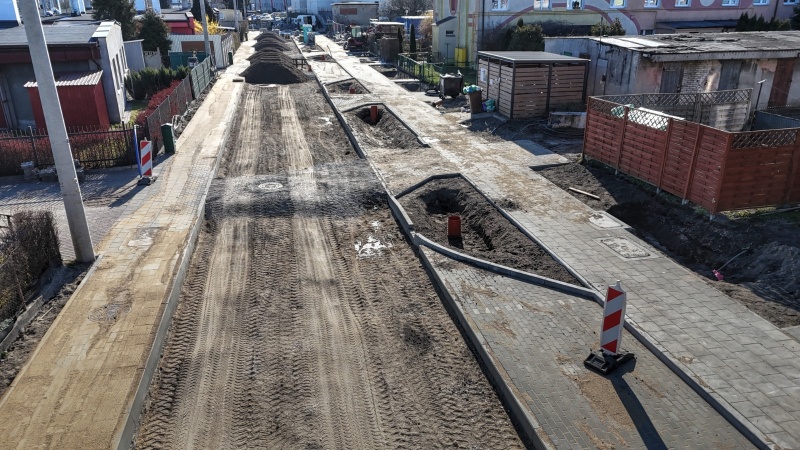

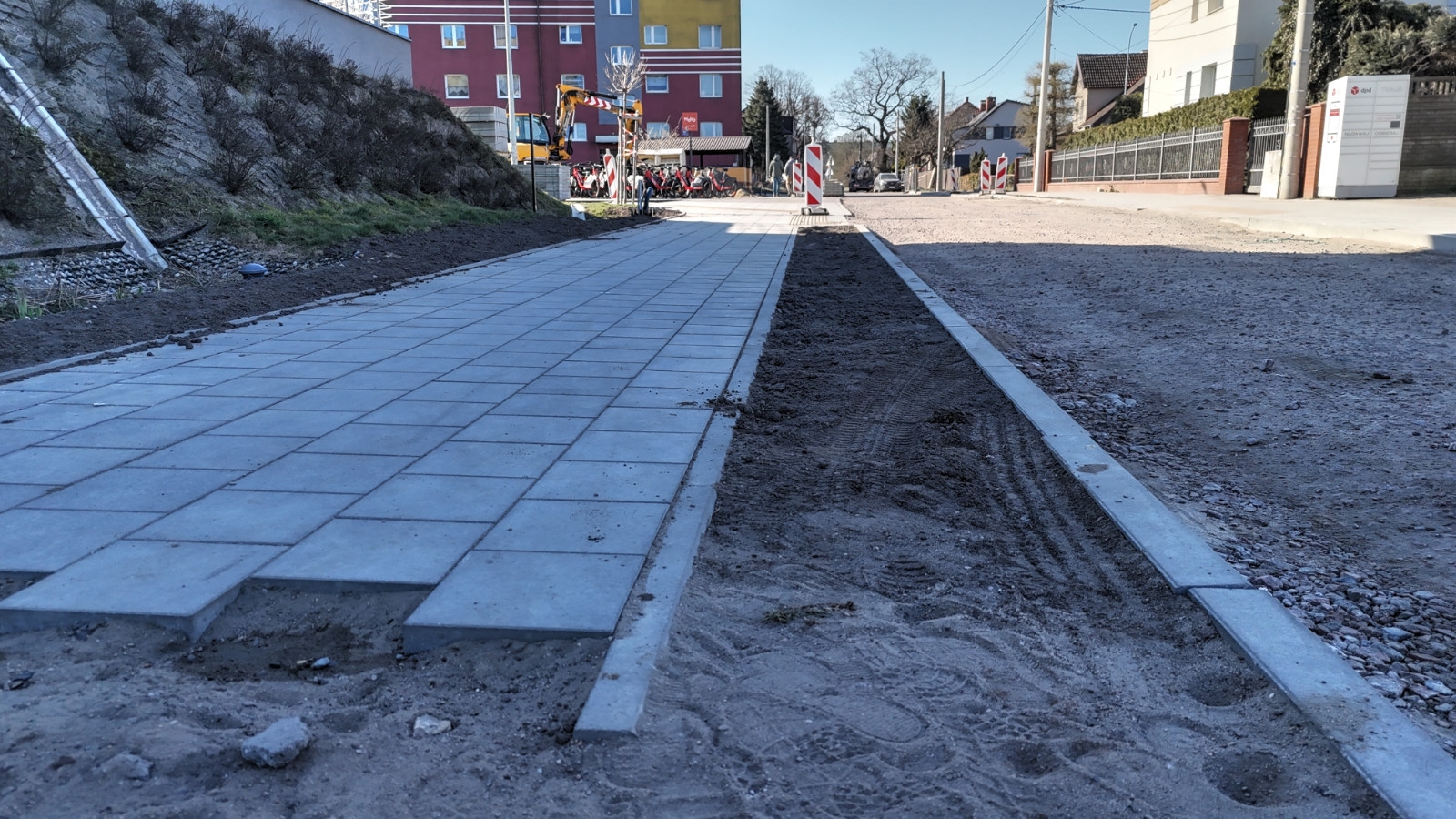

Aktualizacja 13.04.2026 r.

Ostatnio roboty prowadzono głównie na ul. Ugory, gdzie zakończono prace związane z budową sieci kanalizacji deszczowej oraz kanału teletechnicznego, a także z przebudową sieci gazowej, elektroenergetycznych i telekomunikacyjnych. Wykonawca zrealizował m.in. nowe chodniki oraz wyniesione przejście dla pieszych na skrzyżowaniu z ul. Skiby. Powstały również nowe miejsca postojowe oraz zjazdy na drogi wewnętrzne. Wykonano nową konstrukcję nawierzchni jezdni do warstwy podbudowy z kruszywa łamanego włącznie.

Previous Next

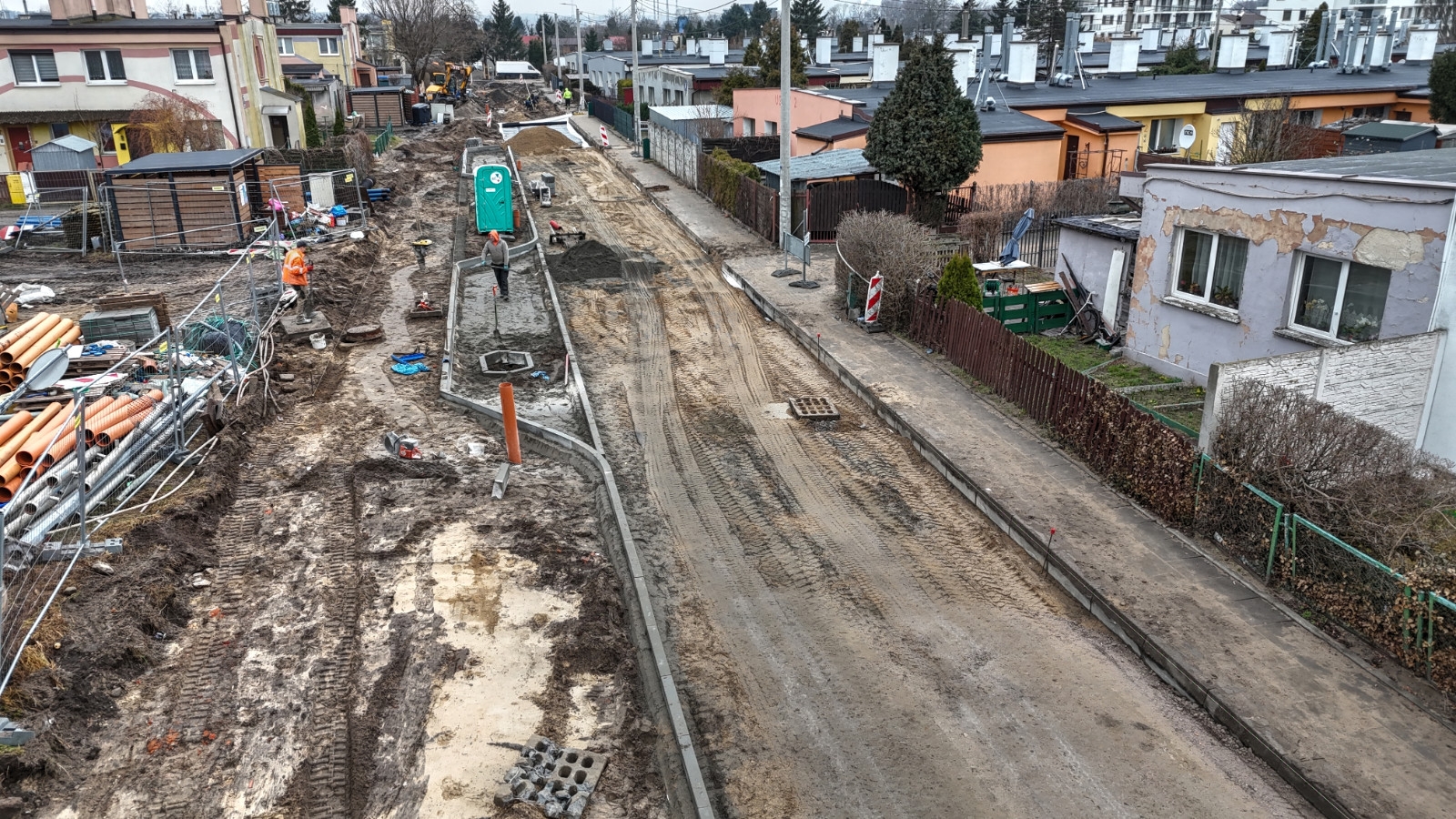

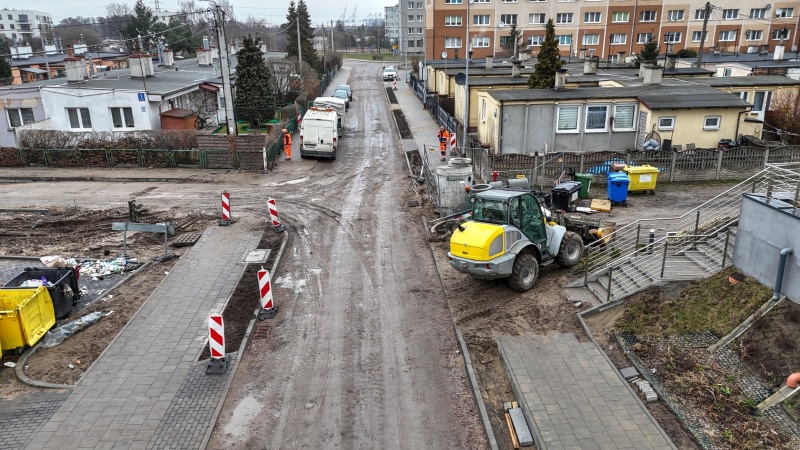

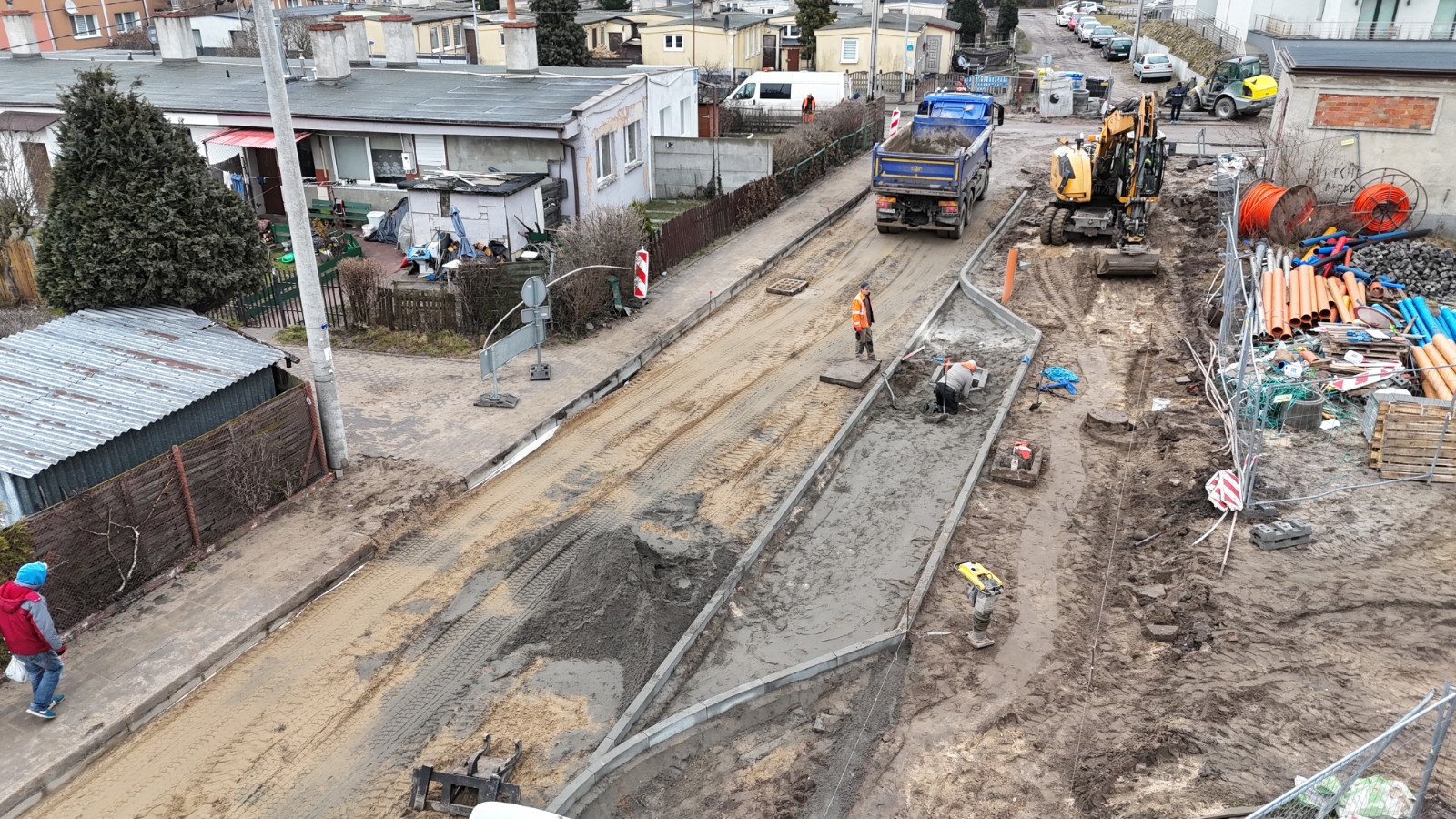

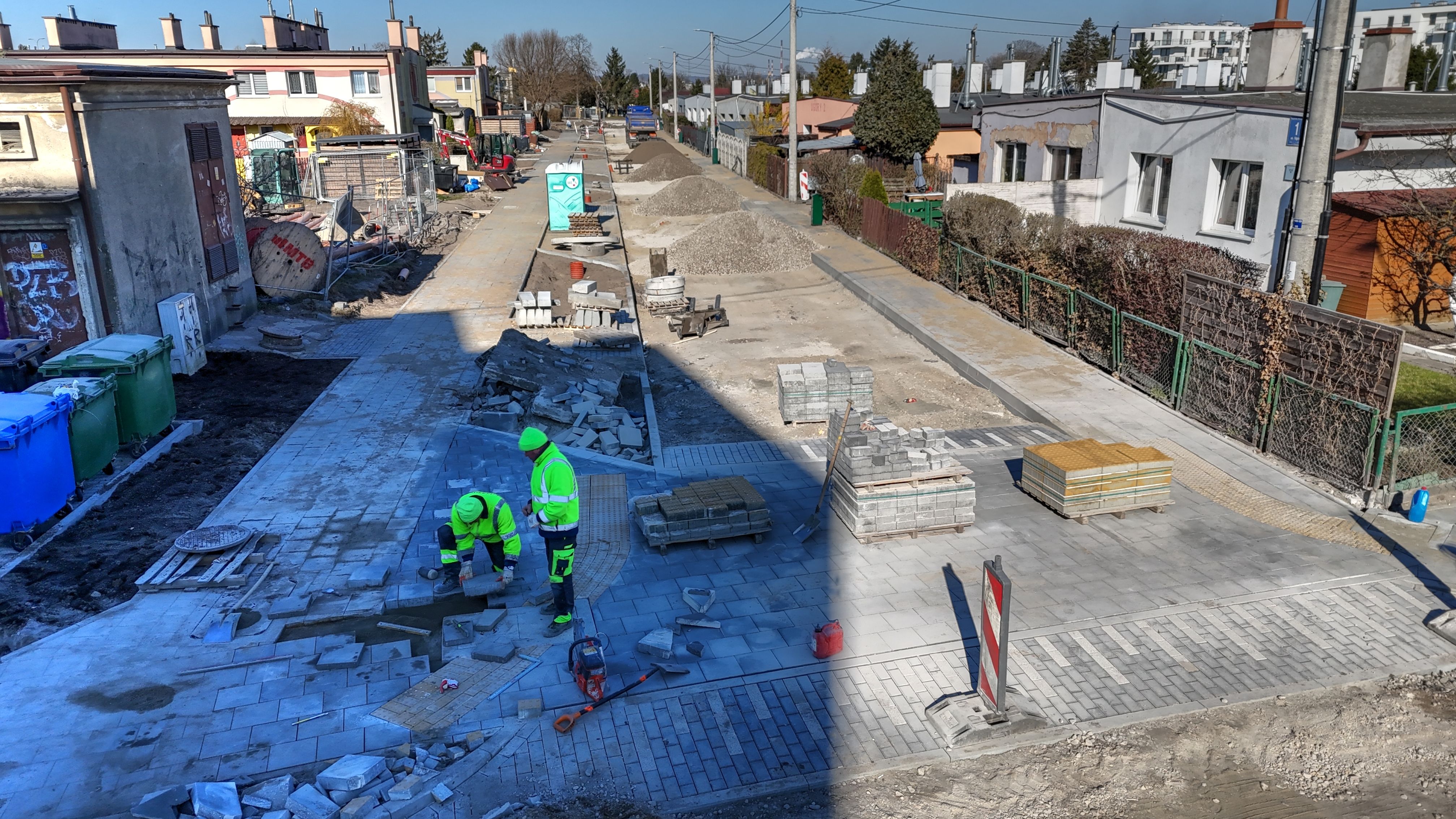

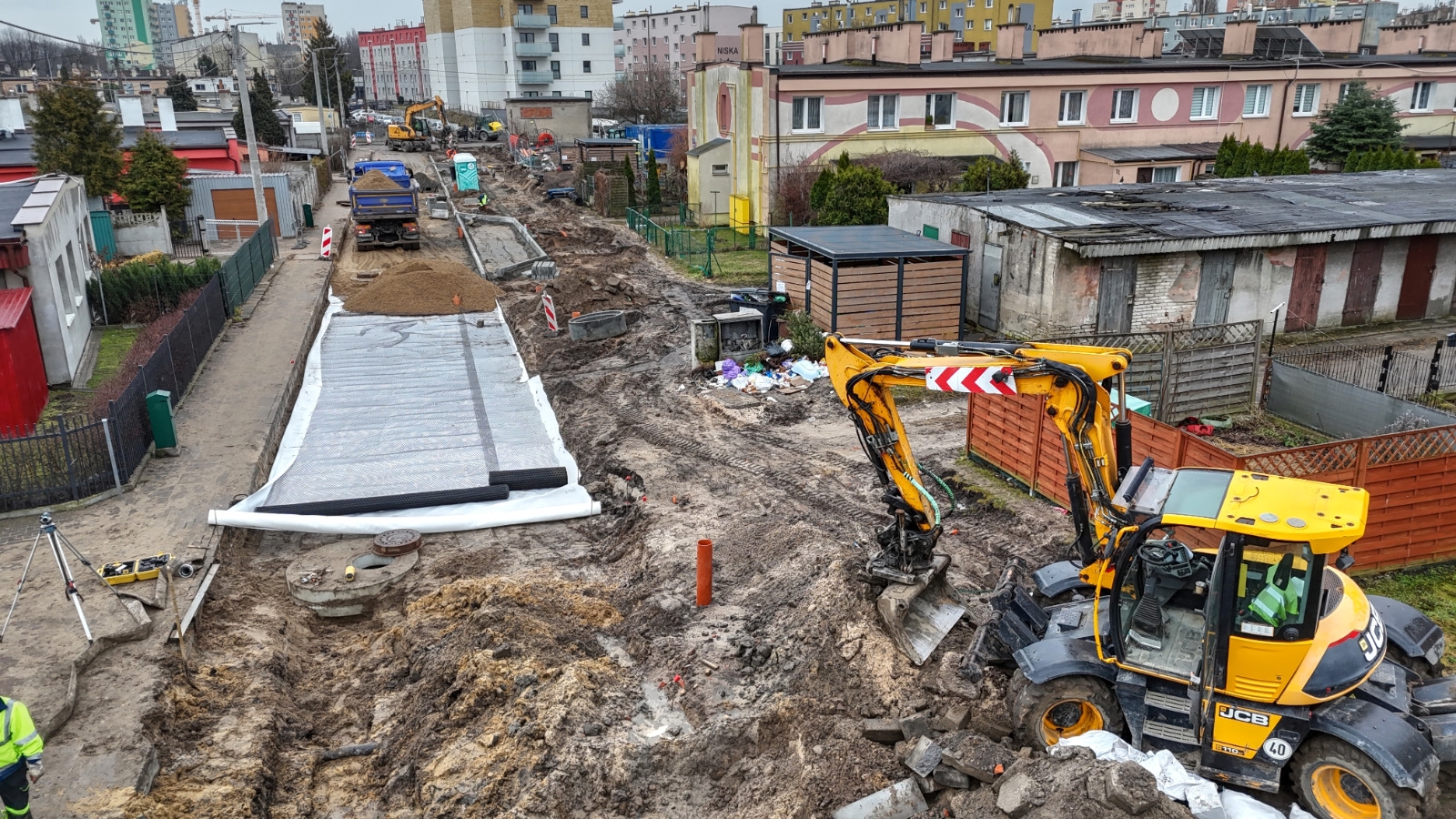

Aktualizacja, 18.03.2026 r.

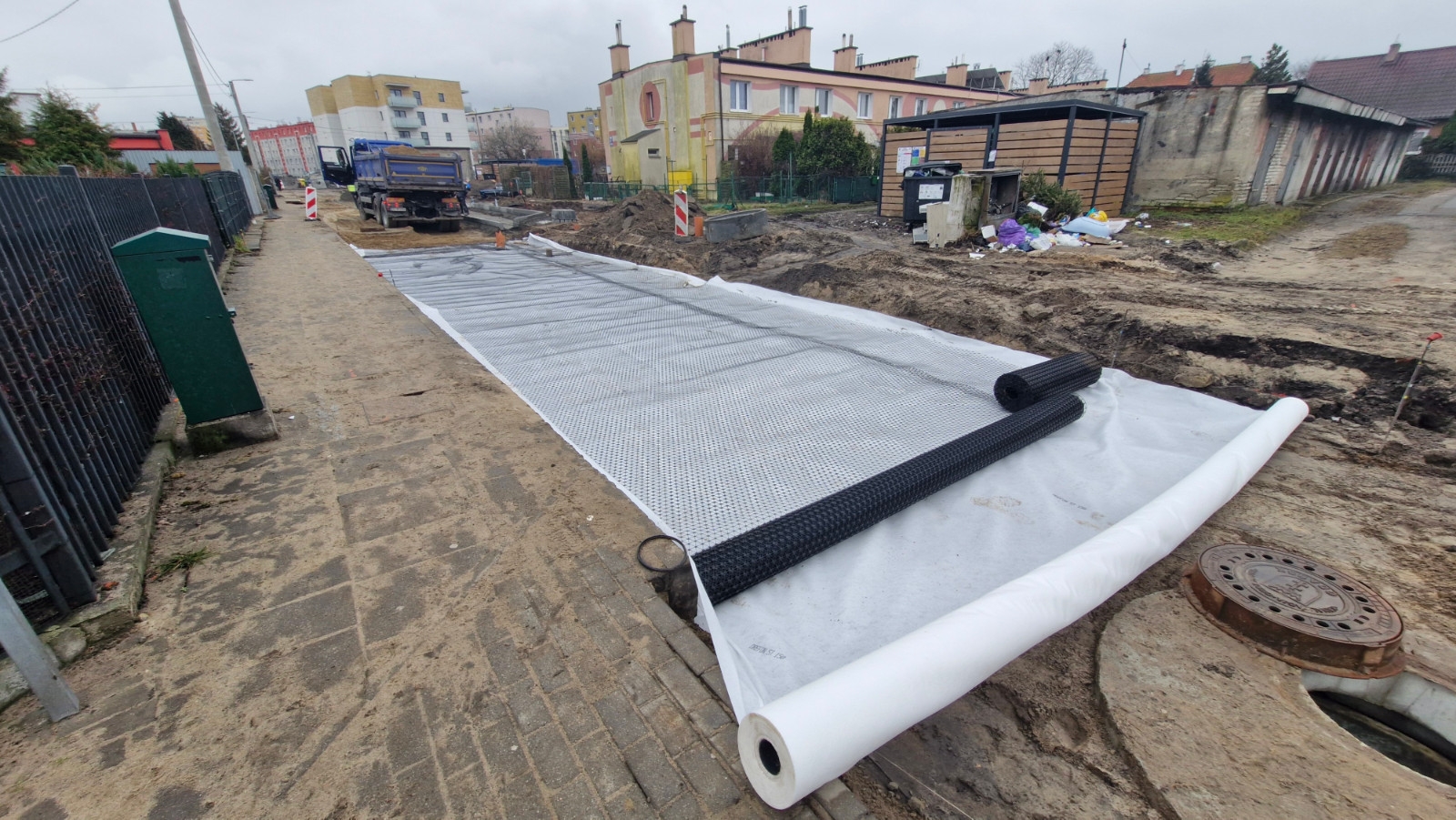

Na ul. Ugory wykonawca wybudował już nową sieć kanalizacji deszczowej oraz telekomunikacyjny kanał technologiczny. Przebudowane zostały kolidujące sieci teletechniczne i elektroenergetyczne oraz przyłącza sieci gazowej. Aktualnie trwa przebudowa sieci wodociągowej oraz sukcesywnie wykonywane są warstwy konstrukcji nawierzchni jezdni.

Previous Next

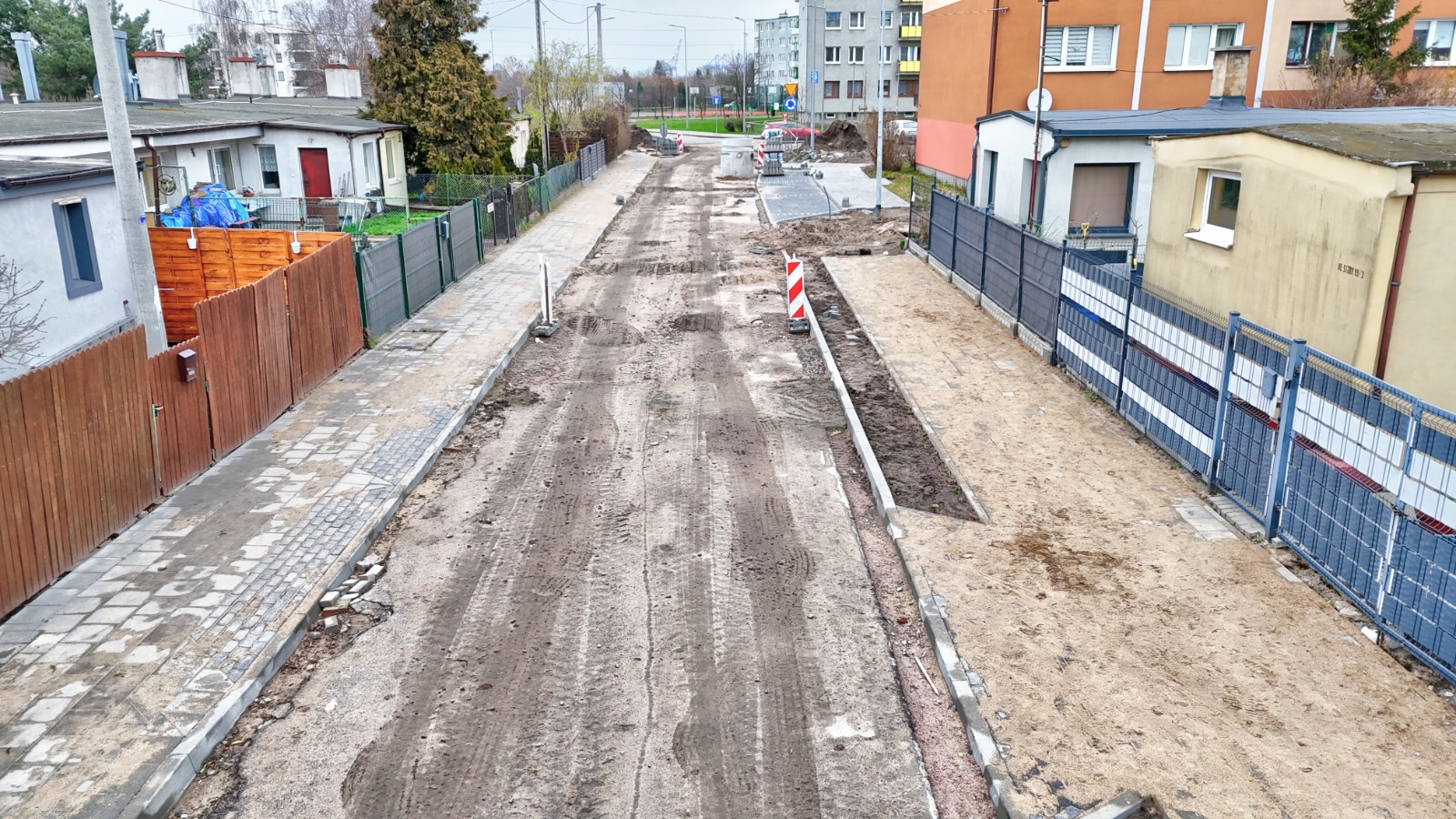

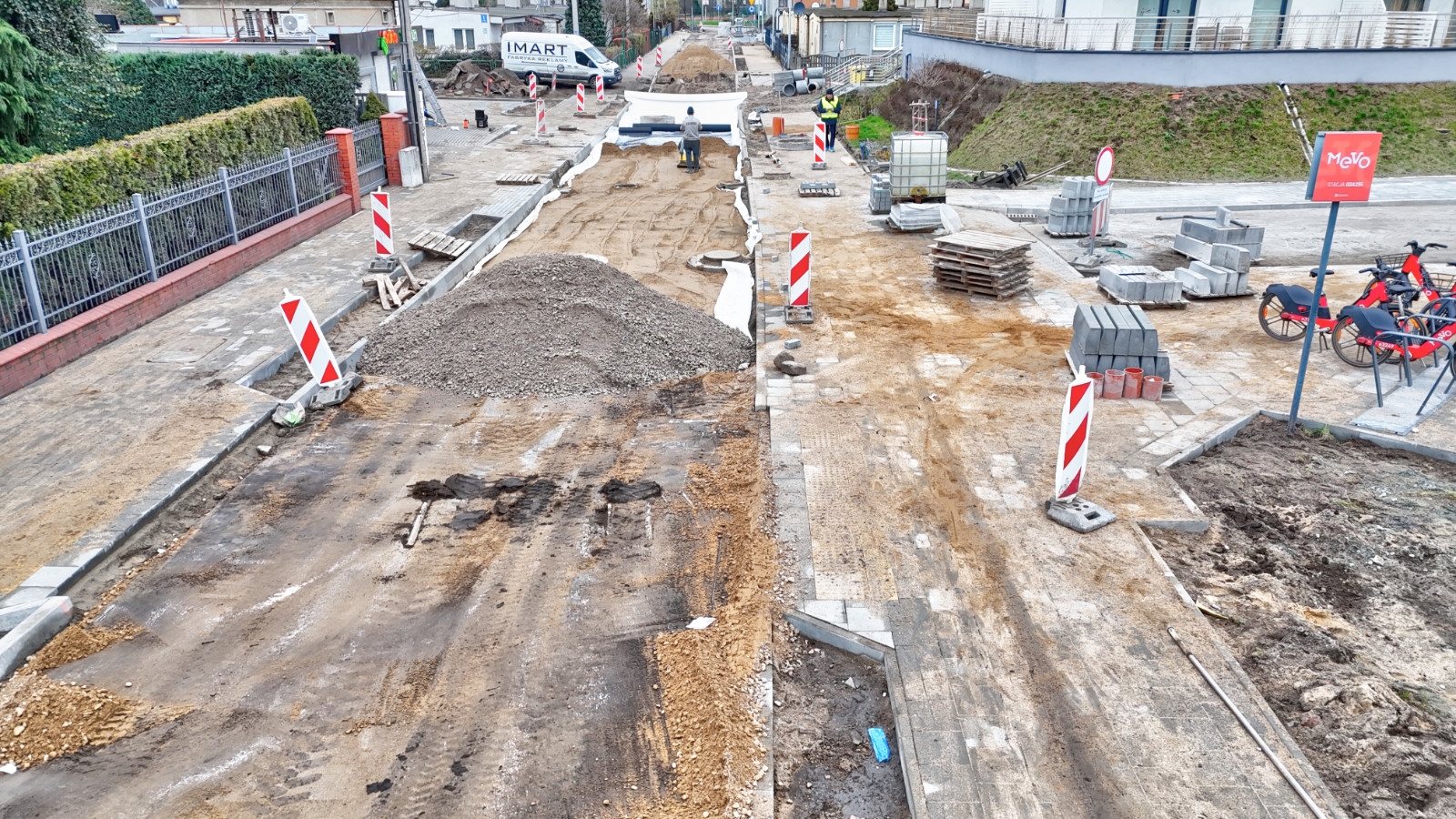

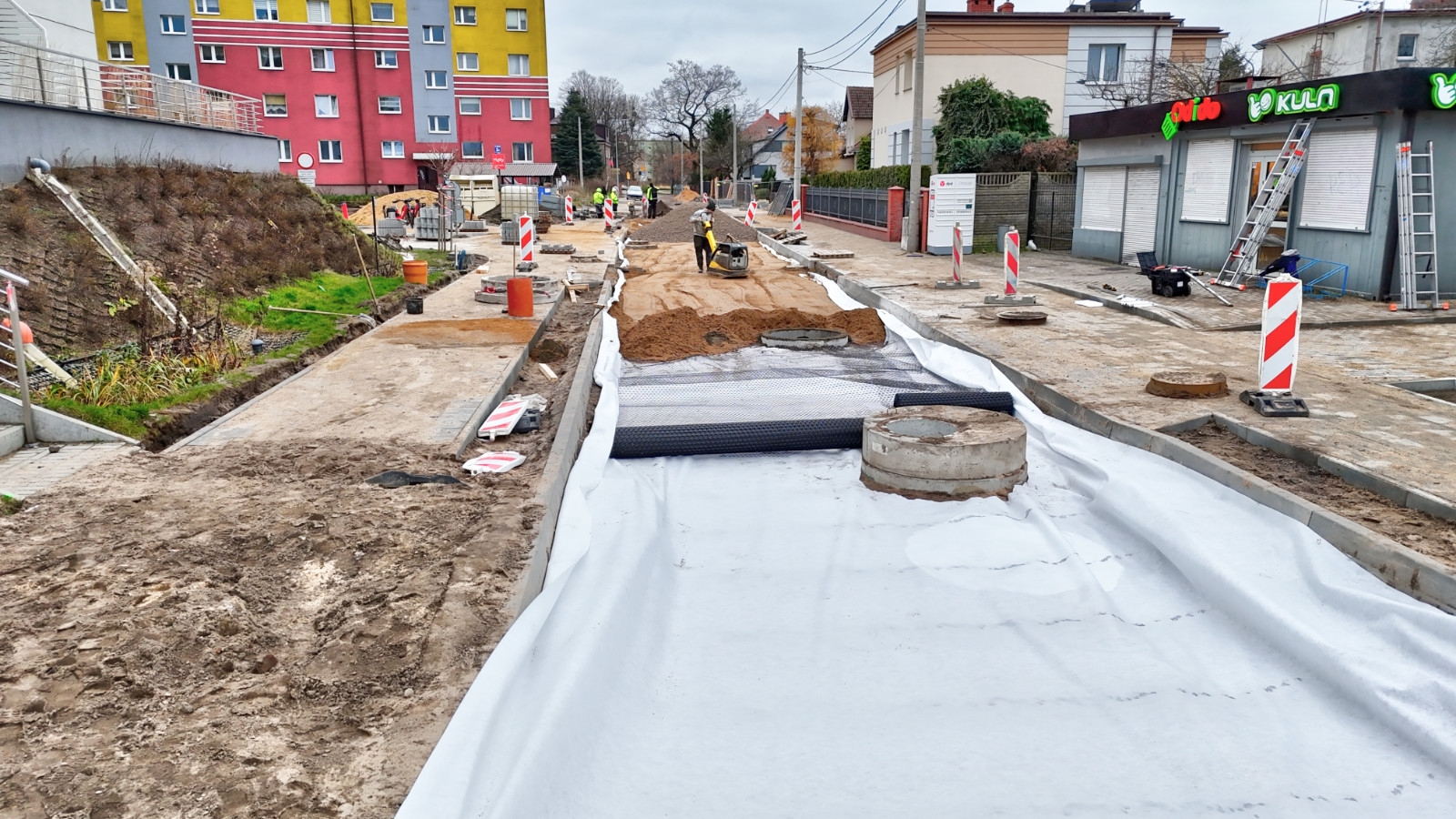

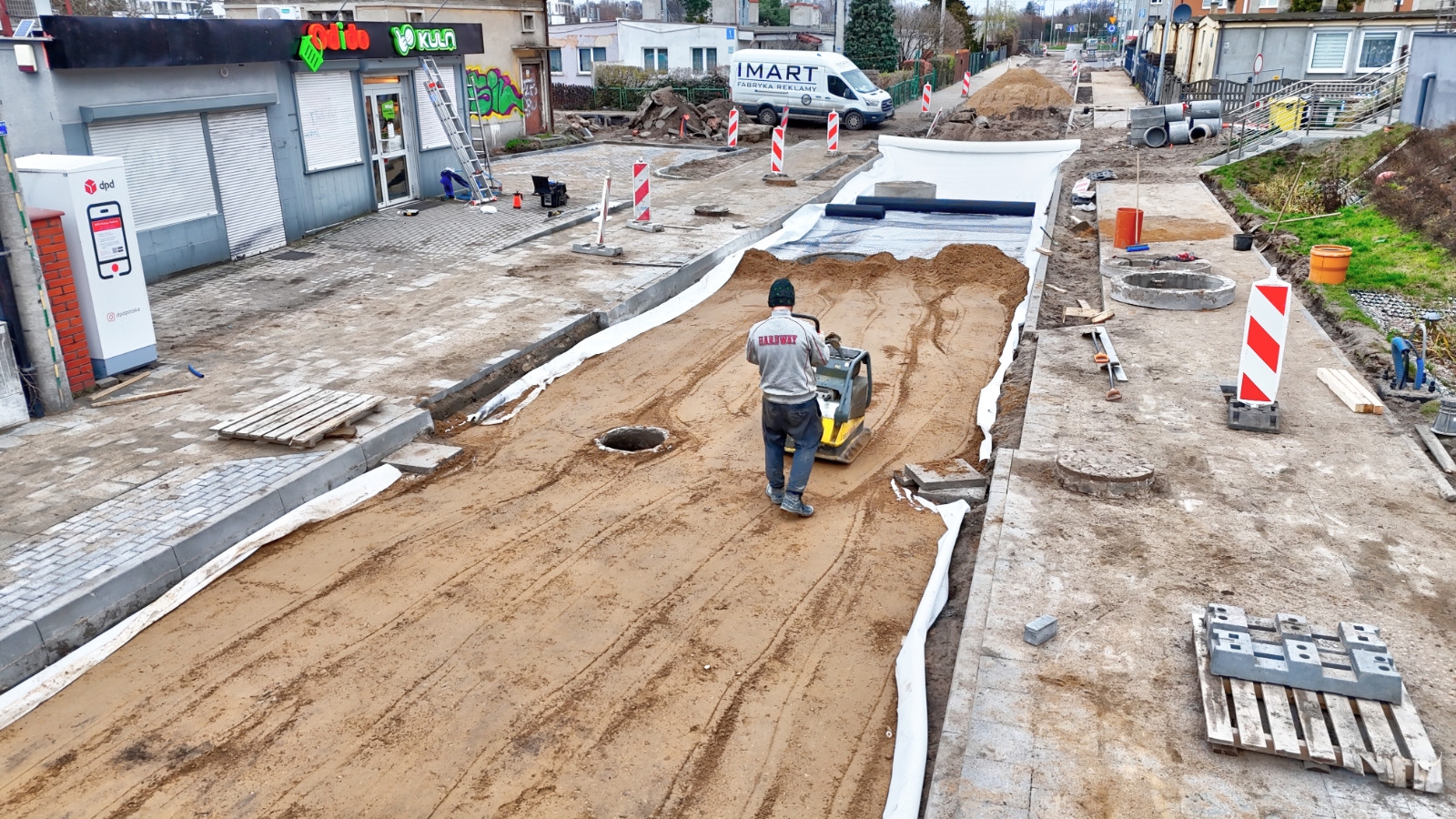

Aktualizacja, 16.12.2025 r.

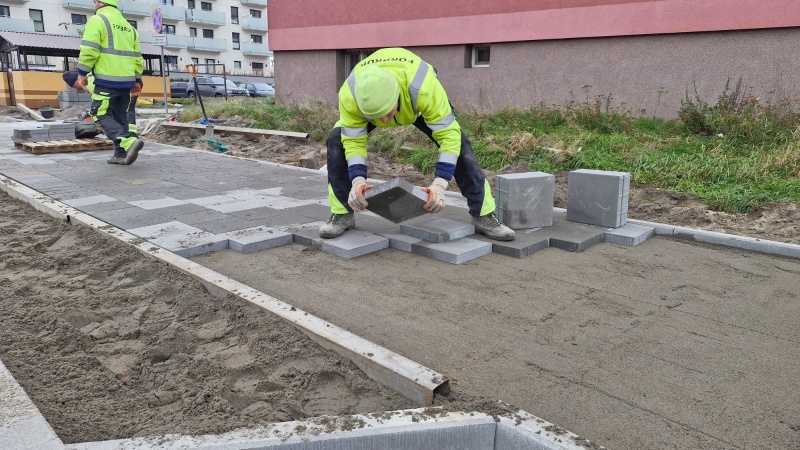

Obecnie prowadzone są prace związane z układaniem nawierzchni chodników po obu stronach ulicy oraz rozbudową elementów kanalizacji deszczowej, w tym montażem nowych studzienek. Wykonywana jest również nowa konstrukcja nawierzchni jezdni od skrzyżowania z ul. Ugory do skrzyżowania z ul. Niską. Ponadto, przebudowane zostały elementy istniejącej już sieci wodociągowej i gazowej.

Previous Next

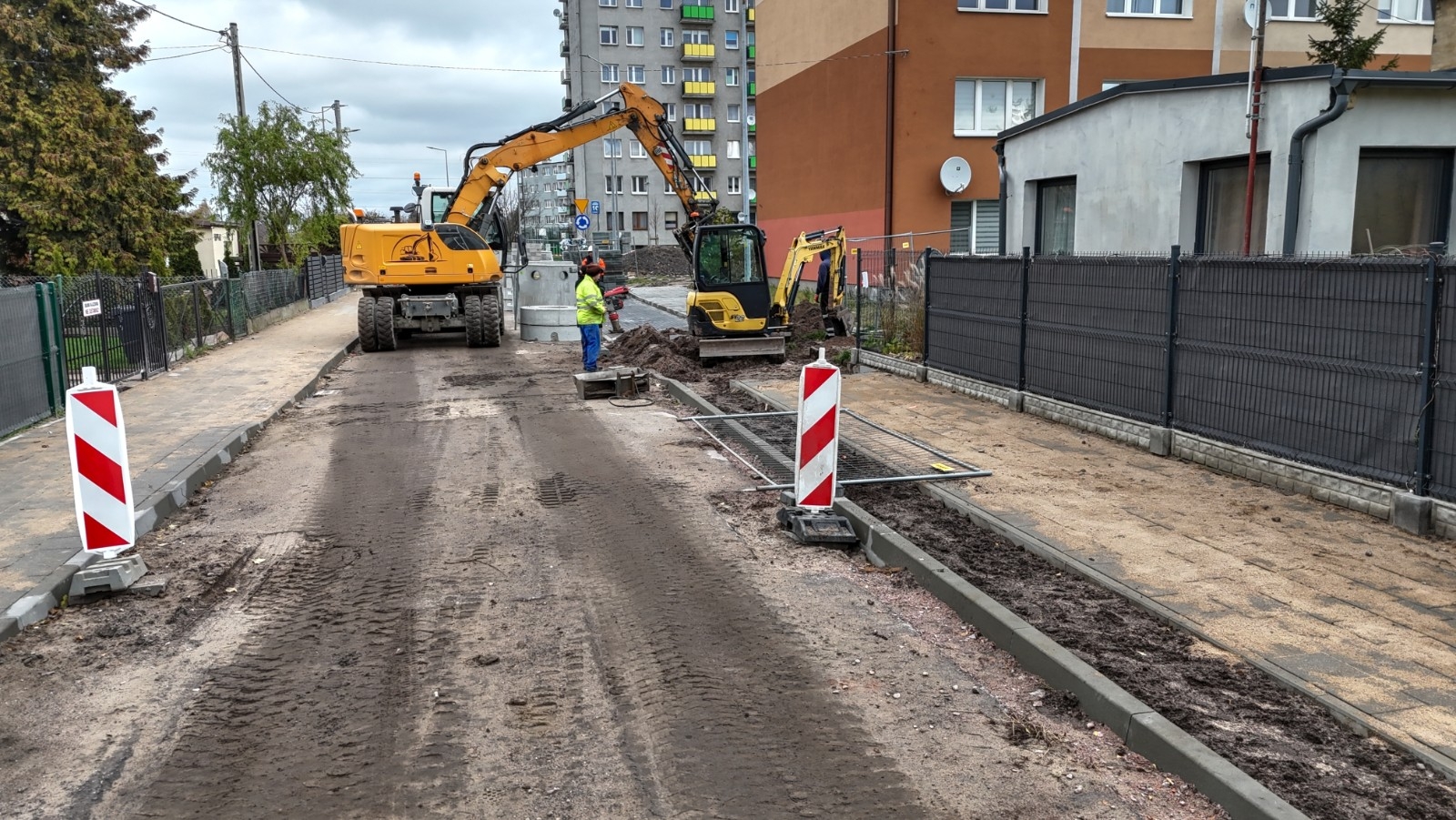

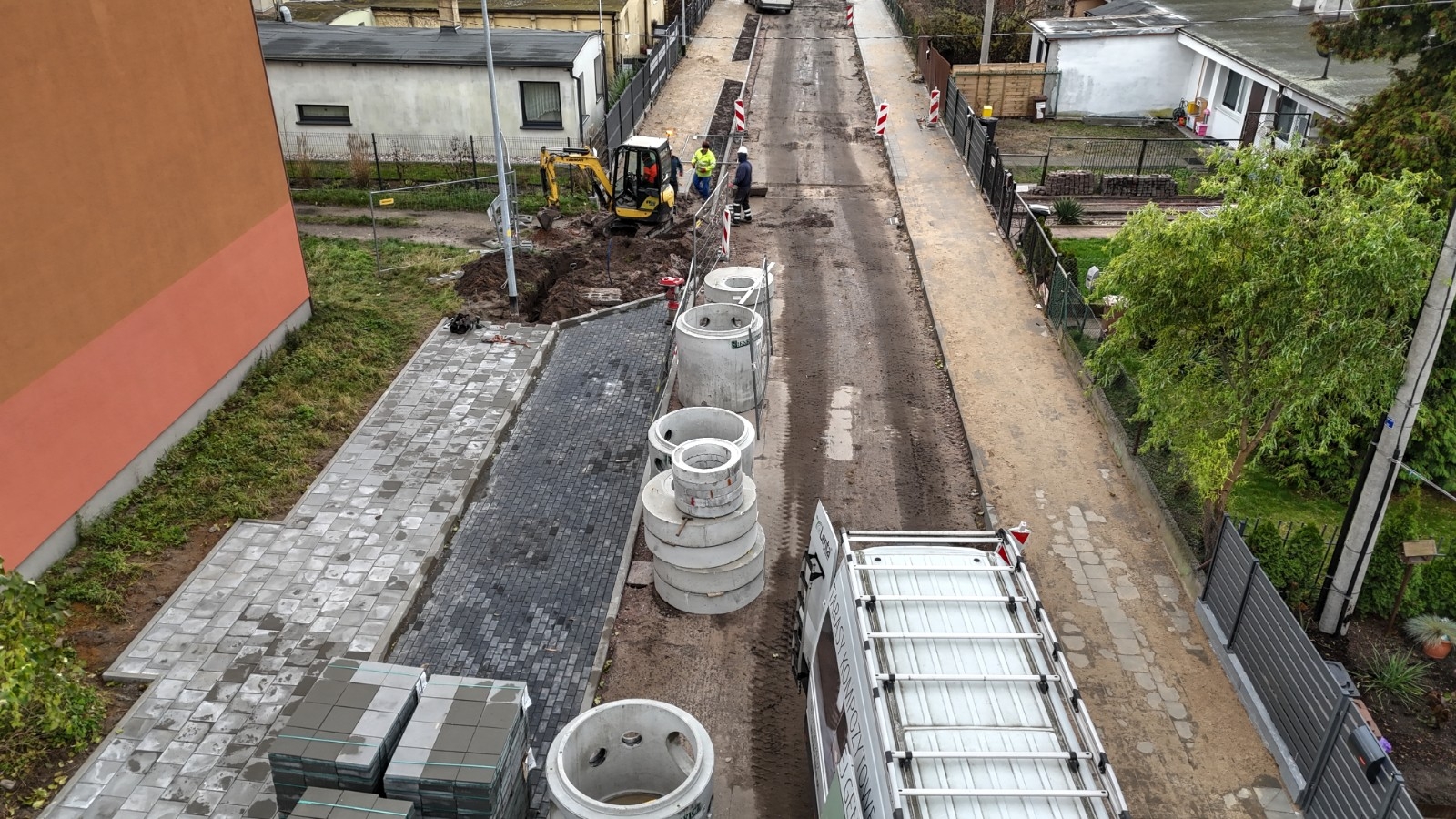

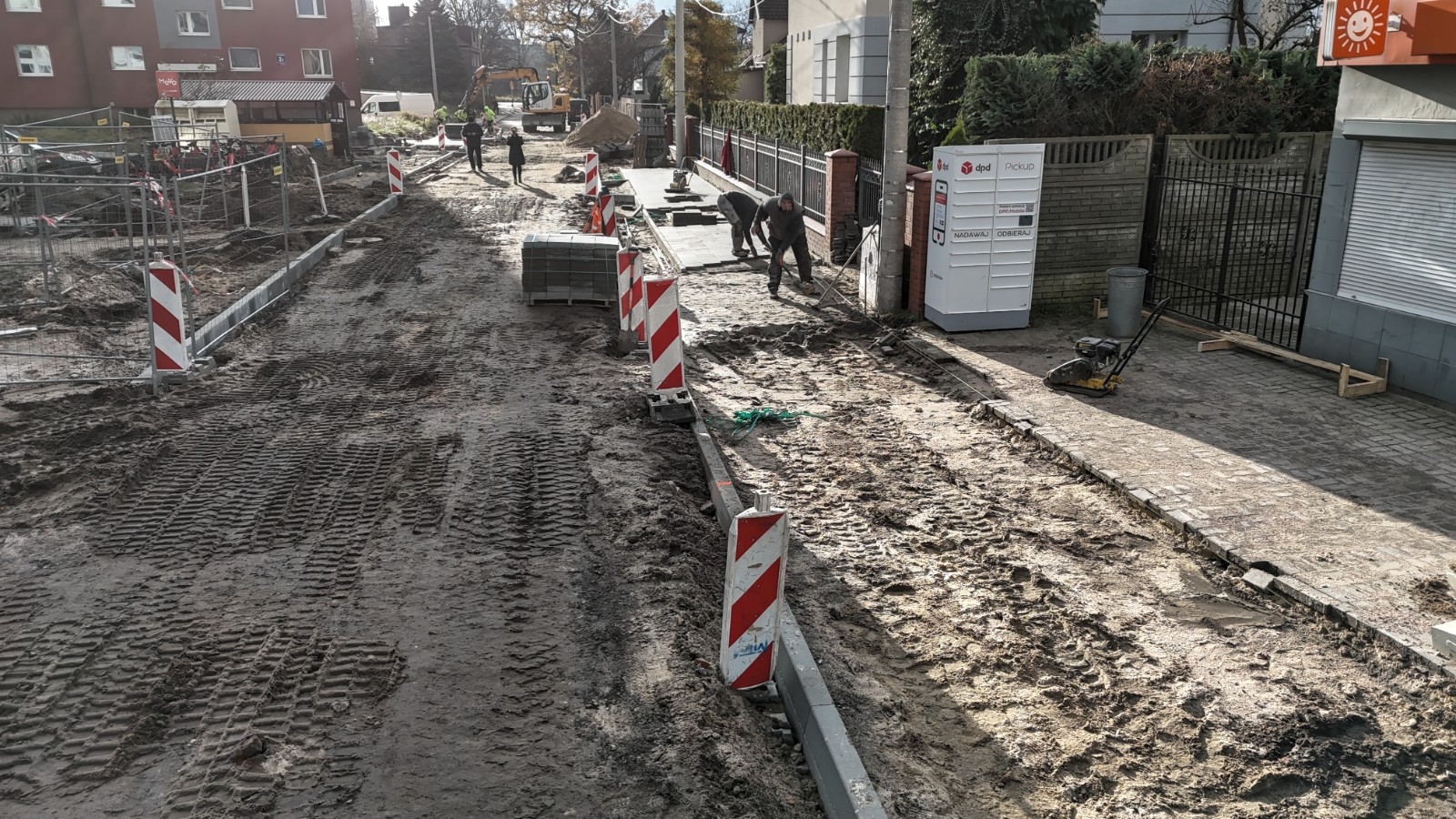

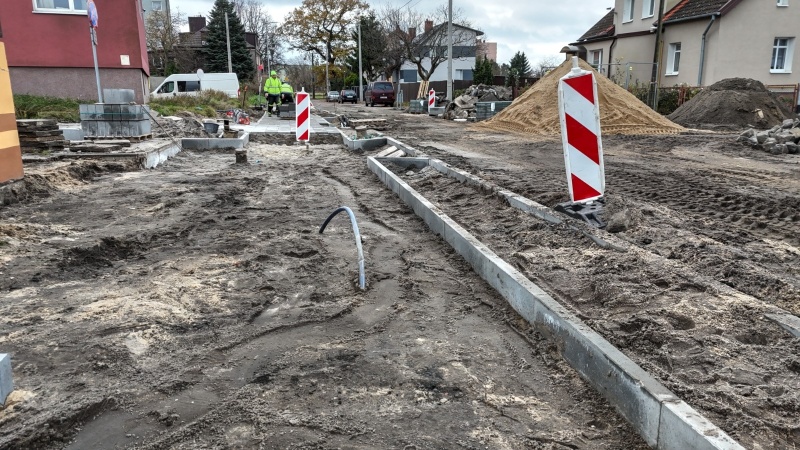

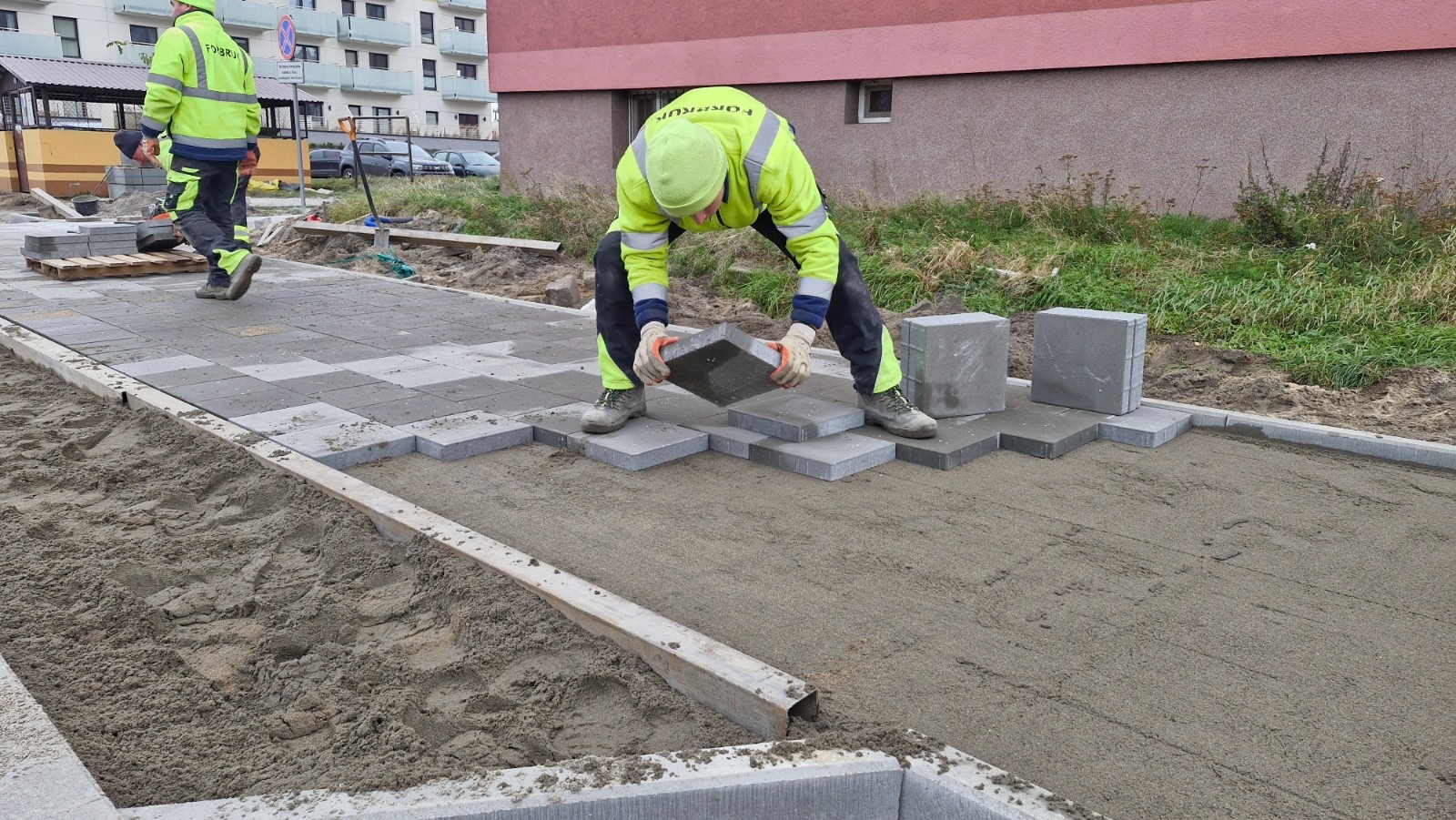

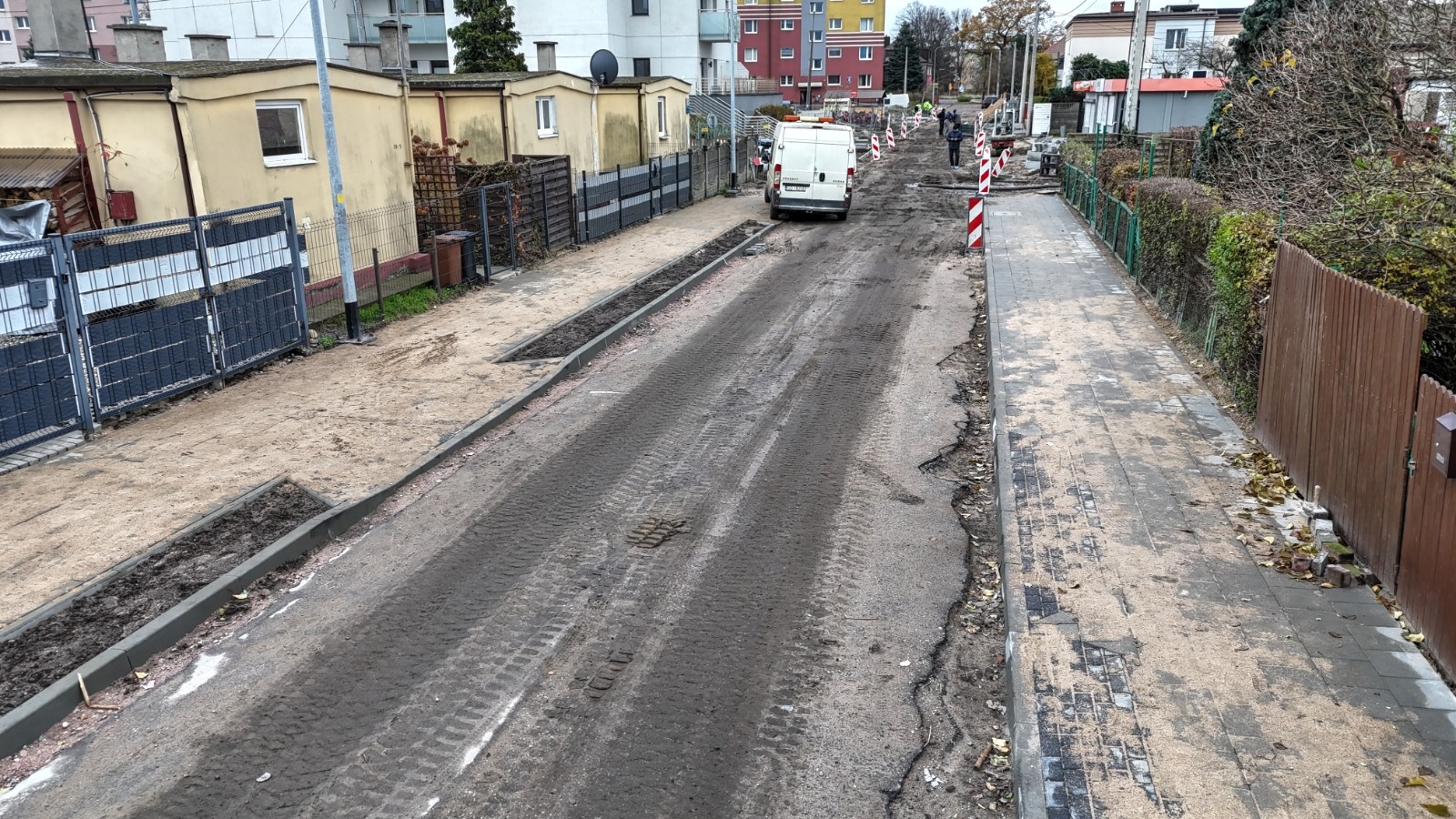

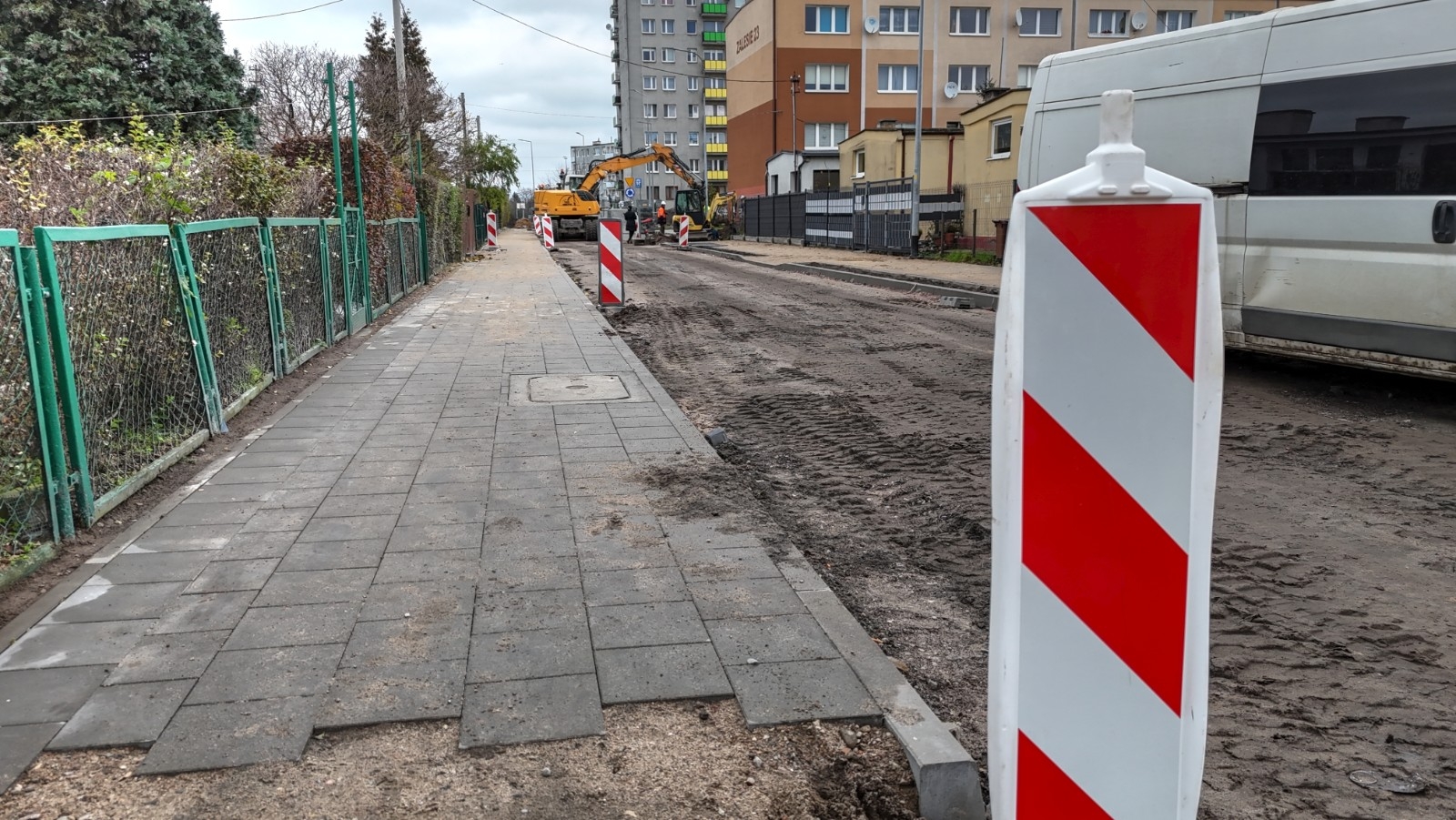

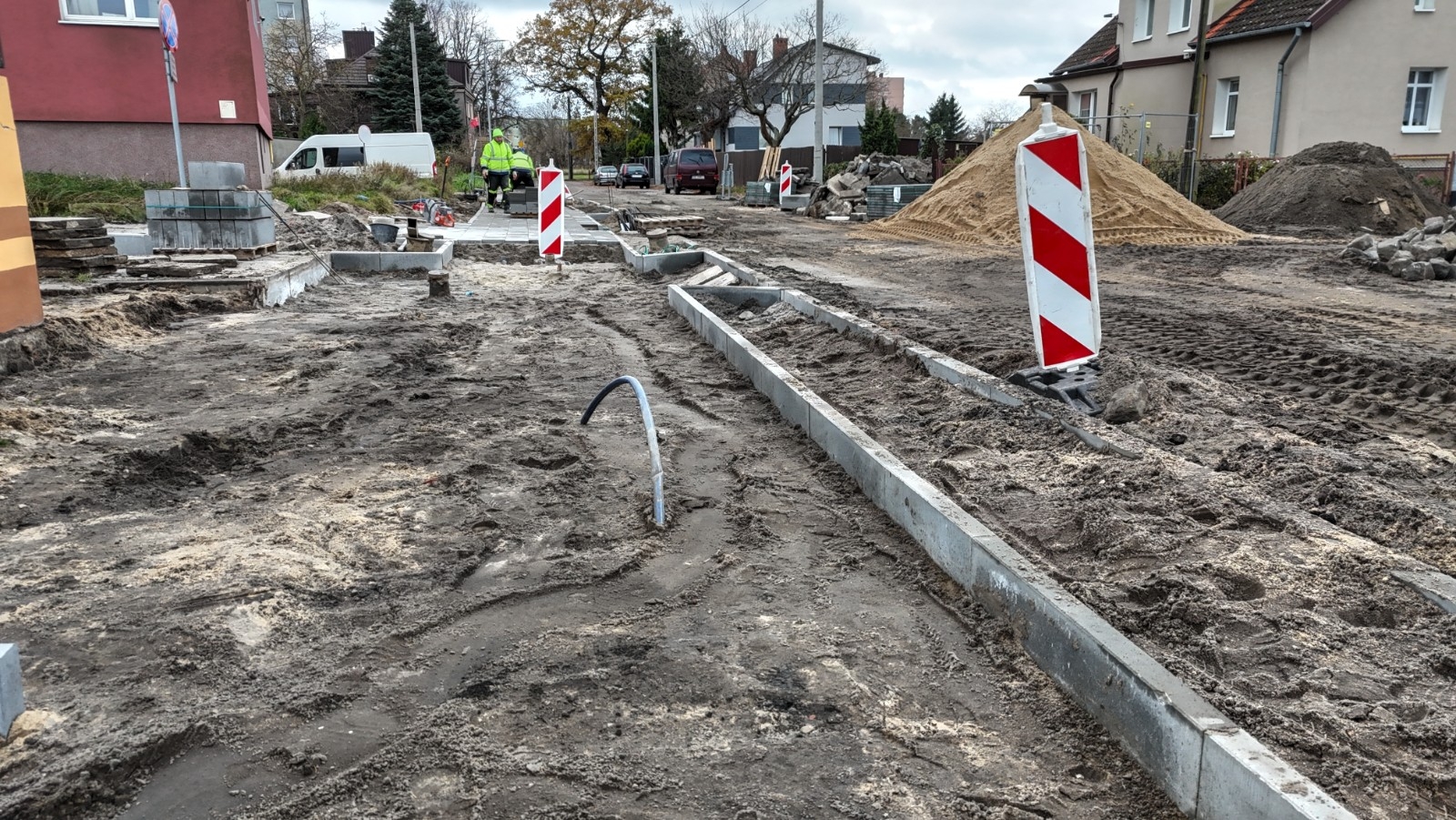

Aktualizacja, 20.11.2025 r.

Na terenie budowy trwają prace sieciowe. Ponadto na części zakresu wykonywana jest nowa nawierzchnia.

Prace prowadzone są na ul. Skiby na odcinku od ul. Zalesie do ul. Wosia Budzysza (odnoga od ulicy głównej). Ponadto wykonywane są nowe elementy oświetlenia ulicznego, budowany jest kanał technologiczny telekomunikacyjny.

    Previous Next

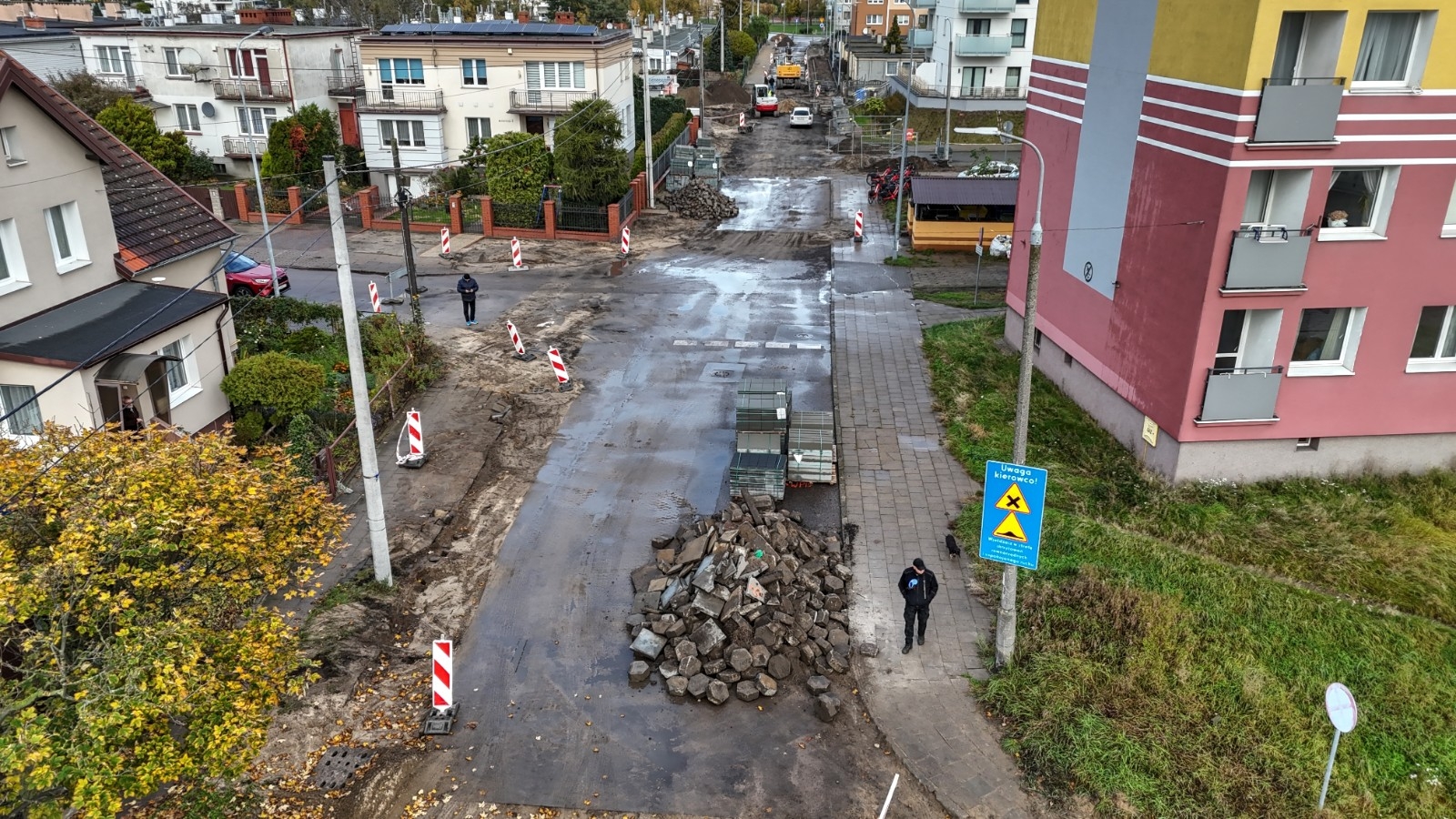

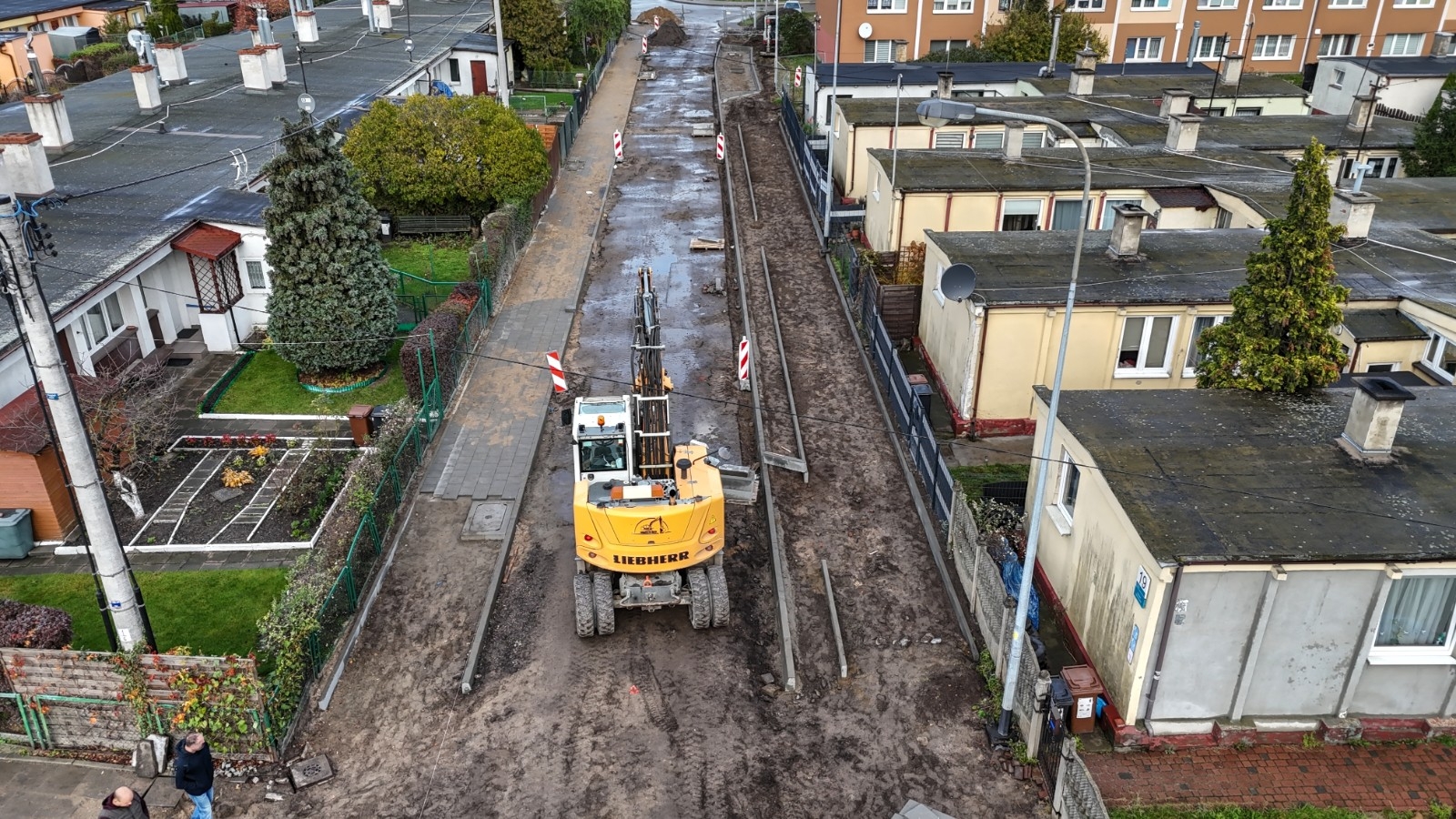

    Aktualizacja, 29.10.2025 r.

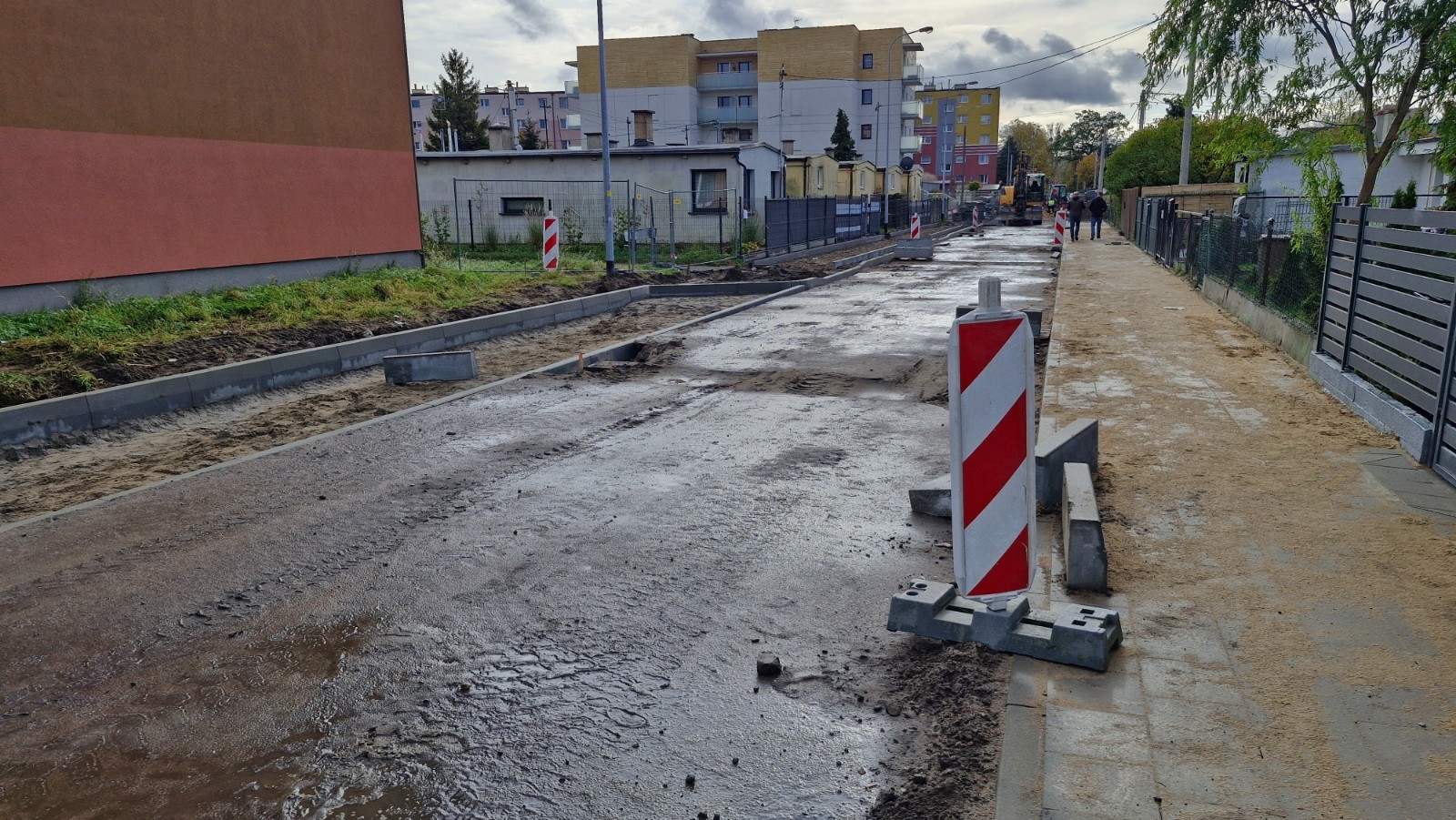

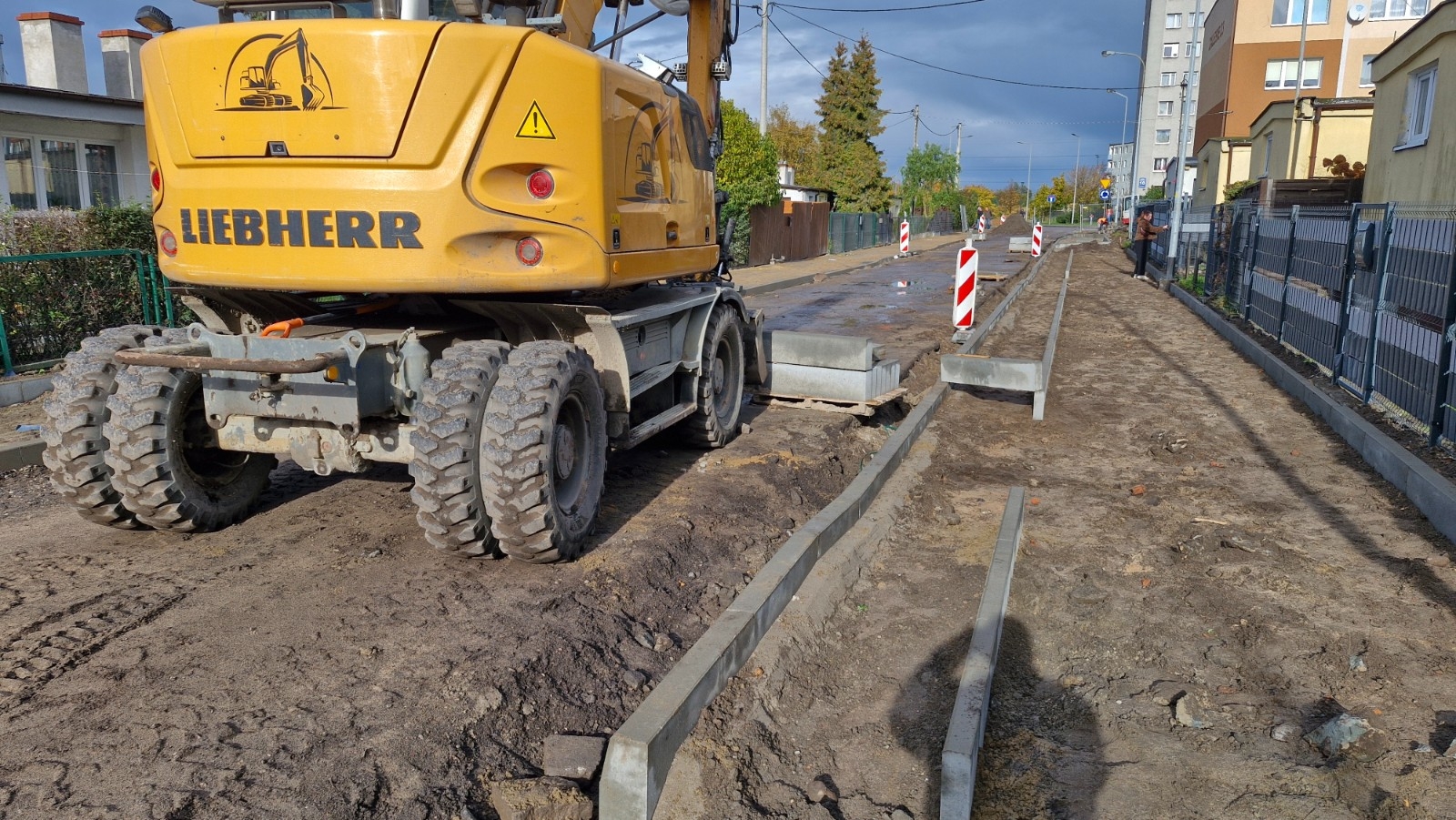

    Na ul. Skiby rozpoczęto prace ziemne pod przebudowę sieci.

    Previous Next



    Aktualizacja, 15.09.2025 r.

    Umowę na realizację zadania podpisano z firmą Przedsiębiorstwo Wielobranżowe Przemysław Kozłowski. Koszt to 5 370 335,73 zł.  Prace mają potrwać 33 tygodnie.

     Aktualizacja, 25.07.2025 r.

    Na realizację zadania zabezpieczono w budżecie 7 586 709,00 zł. Wpłynęło 9 ofert, które są analizowane:

    1. B&W Usługi Ogólnobudowlane Bożena Dzidkowska - 6 096 549,59 zł.

    2. FLIZE GRUPA LEJKOWSKI SPÓŁKA KOMANDYTOWA - 5 629 009,29 zł

    3. „ZUK” Spółka z o.o. - 7 582 715,05 zł

    4. Przedsiębiorstwo Wielobranżowe Przemysław Kozłowski - 5 370 328,03 zł

    5. Przedsiębiorstwo Budowy Dróg SA - 6 294 433,27 zł

    6. P.P.H.U. „Da-Bruk” Drążkowska Helena - 5 922 382,94 zł

    7. STRABAG Sp. z o.o - 5 477 955,33 zł

    8. Firma Budowlano-Drogowa „PRASBET” sp. z o.o. sp. k. - 6 580 500,00 zł

    9. „WPRD GRAVEL” Sp. z o.o. - 5 396 509,53 zł

    Aktualizacja, 13.06.2025 r.

    Ogłosiliśmy przetarg na wykonanie robót budowlanych. Na oferty czekamy do 30 czerwca. Wybrany w postępowaniu wykonawca będzie mieć 33 tygodnie na wykonanie robót budowlanych, licząc od daty podpisania umowy.
