Postępy prac na kładce na Zaspie

Po niemal pięćdziesięciu latach intensywnej eksploatacji dotychczasowa konstrukcja zniknie z krajobrazu dzielnicy. Nadchodzi nowe. Na jakim etapie są obecnie prace?

Nowa jakość komunikacji na Zaspie
Zamiast jednej, wysokiej i niefunkcjonalnej kładki powstanie pięć mniejszych przejść na poziomie terenu. Będą one w pełni zintegrowane z infrastrukturą tramwajową i przystankami komunikacji miejskiej. Wszystkie przejścia zostaną wyposażone w sygnalizację świetlną, co znacznie poprawi bezpieczeństwo pieszych i rowerzystów.

Projekt zakłada także przebudowę sieci trakcyjnej oraz wykonanie nowej nawierzchni al. Rzeczypospolitej w bezpośrednim sąsiedztwie przejść. Odświeżony zostanie też sam wiadukt drogowy.
Umowa na realizację zadania została podpisana latem, 23 lipca 2025 r. z firmą Primost Południe. Wartość inwestycji to ponad 25 mln złotych.

Komfort i bezpieczeństwo
– Zgodnie z obietnicami składanymi mieszkańcom Zaspy, podejmujemy konkretne działania, by przebudować kładkę, która od lat nie spełnia już oczekiwań nowoczesnego miasta. To inwestycja nie tylko w infrastrukturę, ale przede wszystkim w komfort i bezpieczeństwo mieszkańców – mówi Aleksandra Dulkiewicz, prezydent Gdańska.

To rozwiązanie ma przede wszystkim na celu poprawę dostępności – zarówno dla osób starszych, jak i dla rodziców z wózkami dziecięcymi czy osób z niepełnosprawnościami. Nowa infrastruktura stanie się realną alternatywą dla obecnej kładki, która przez lata była dla wielu mieszkańców fizyczną barierą w codziennym poruszaniu się po dzielnicy.

Prace trwają

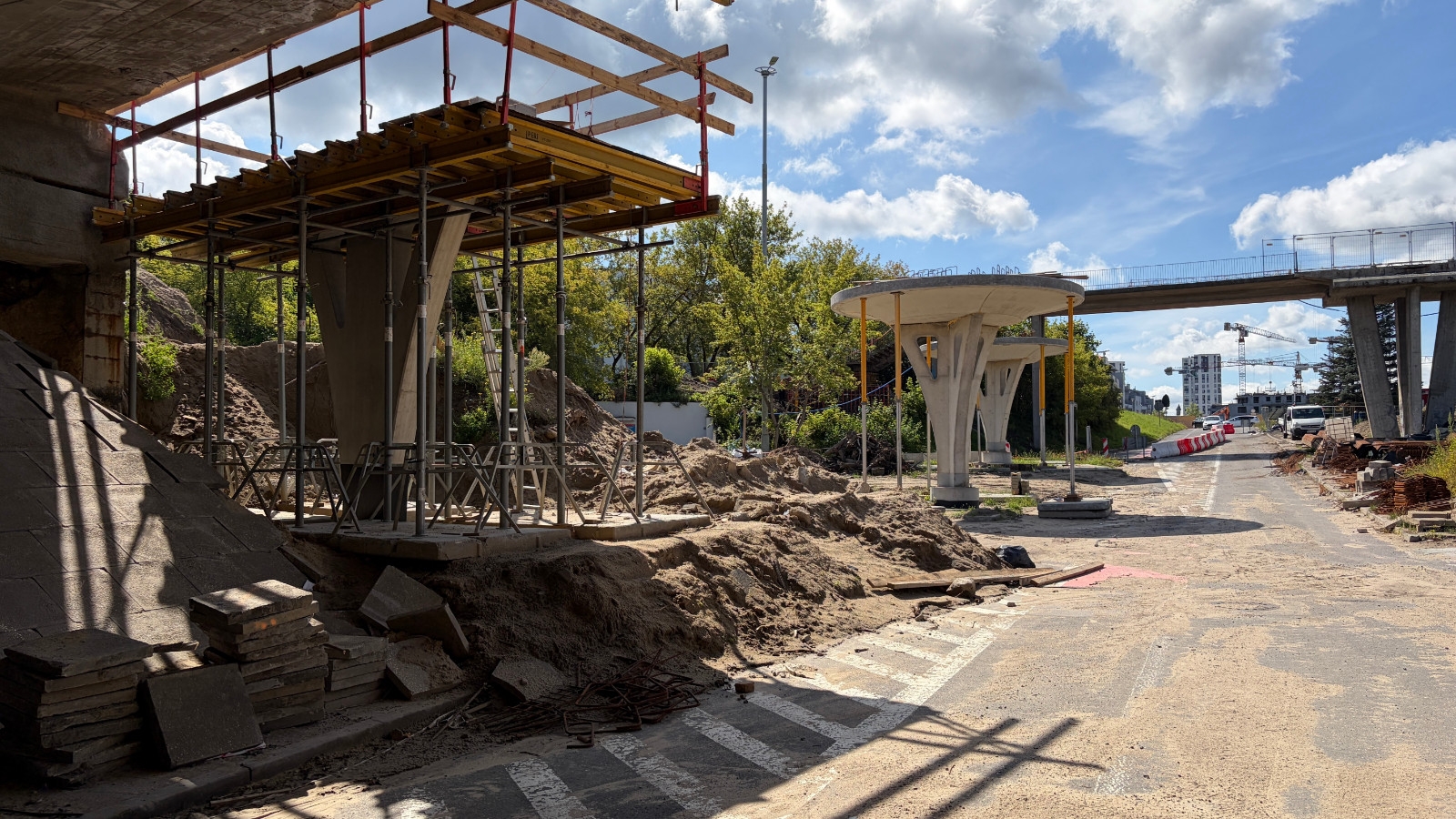

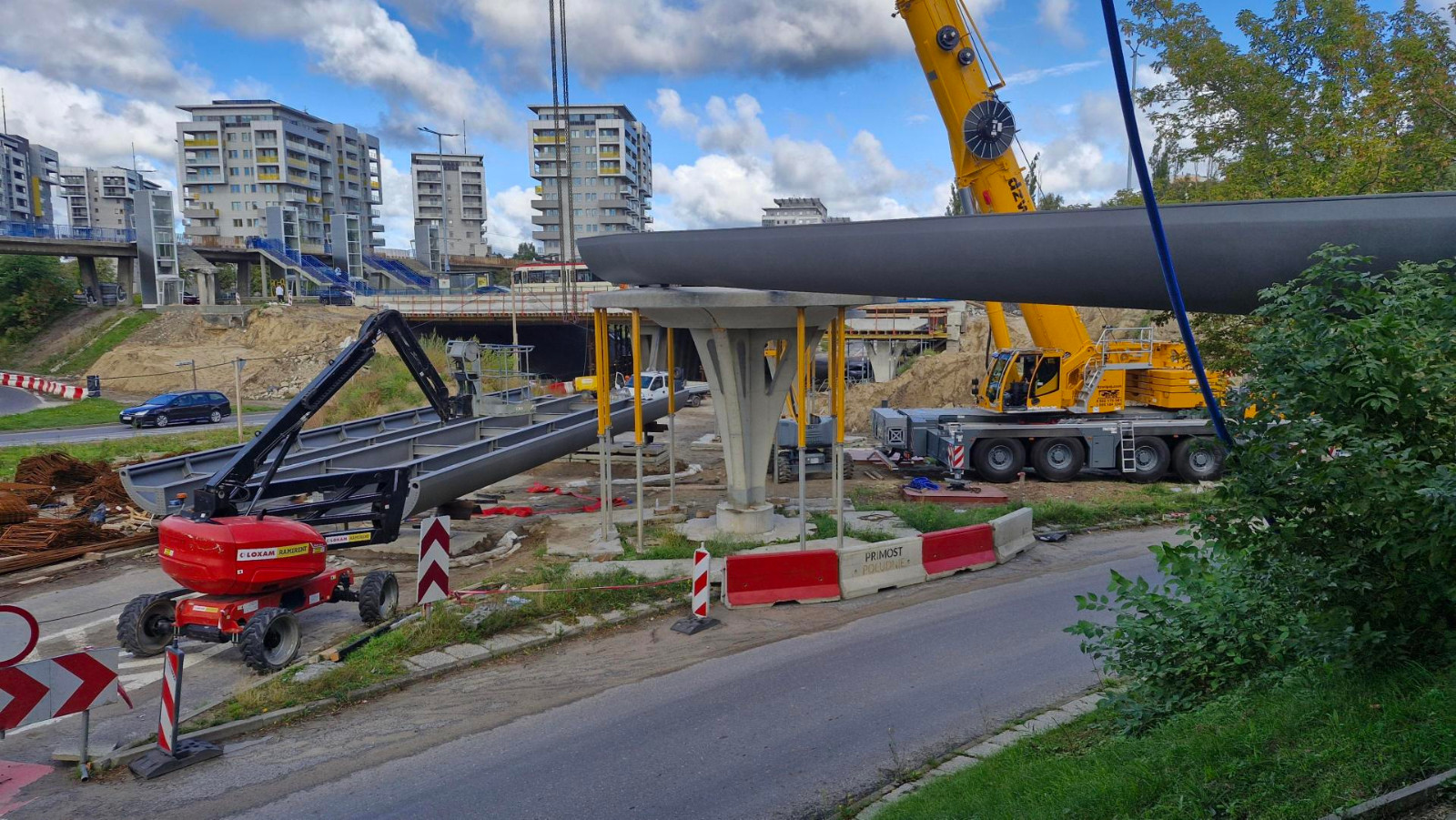

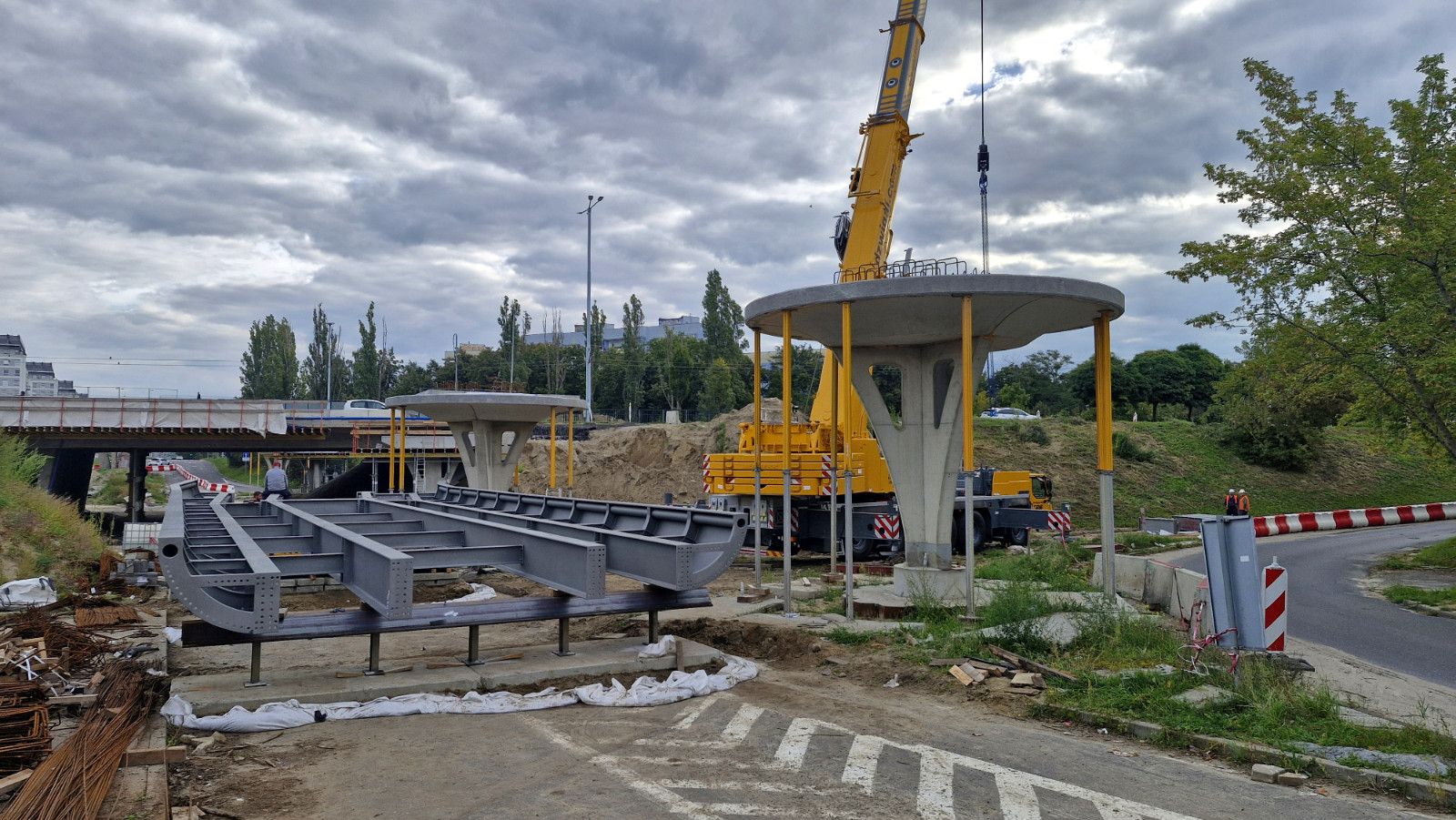

Wykonawca prężnie działa, aby prace postępowały zgodnie z harmonogramem. Pierwsze działania obejmowały wprowadzenie tymczasowej organizacji ruchu, rozbiórkę barierek oraz częściową rozbiórkę głównych struktur kładki.

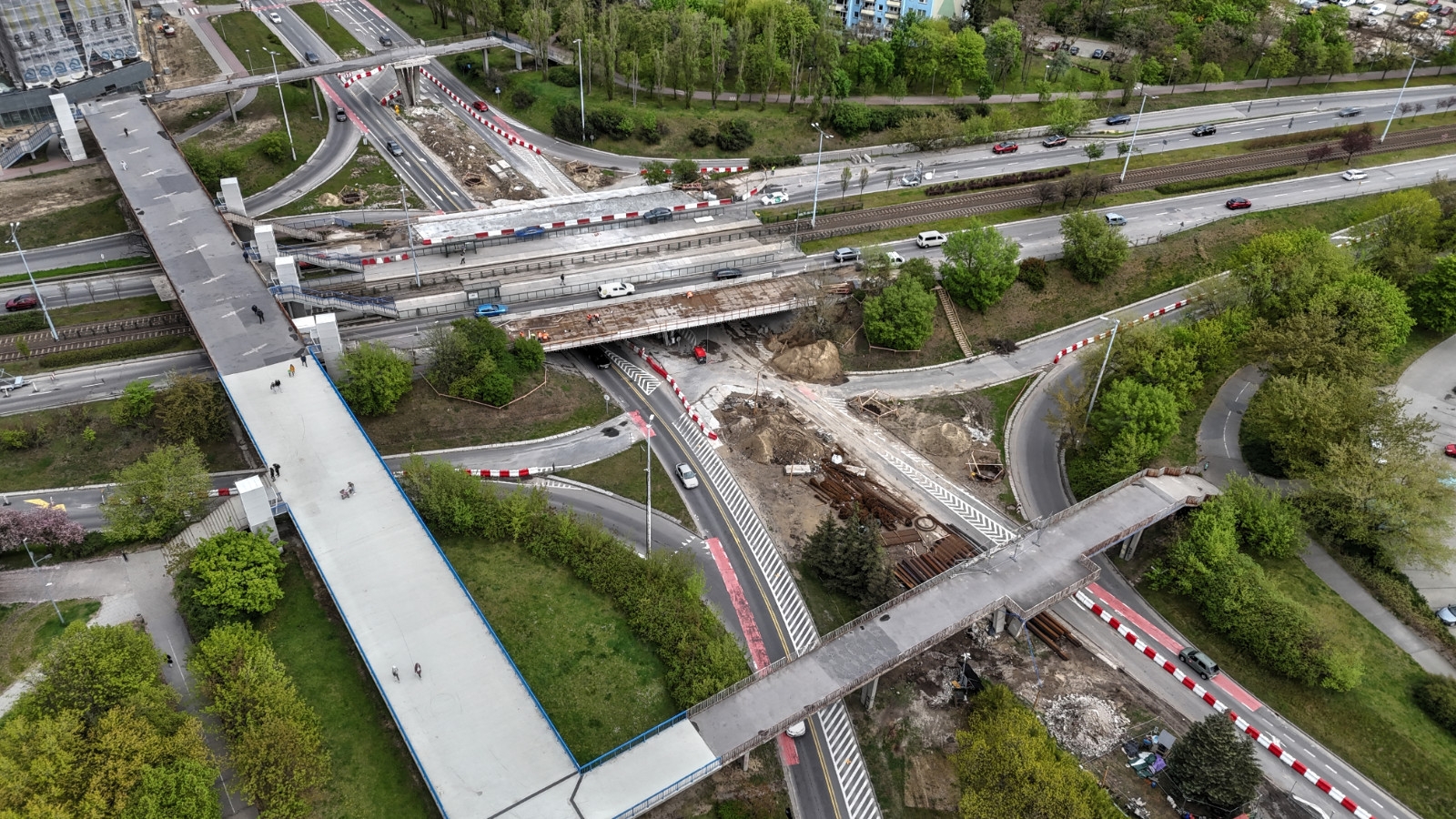

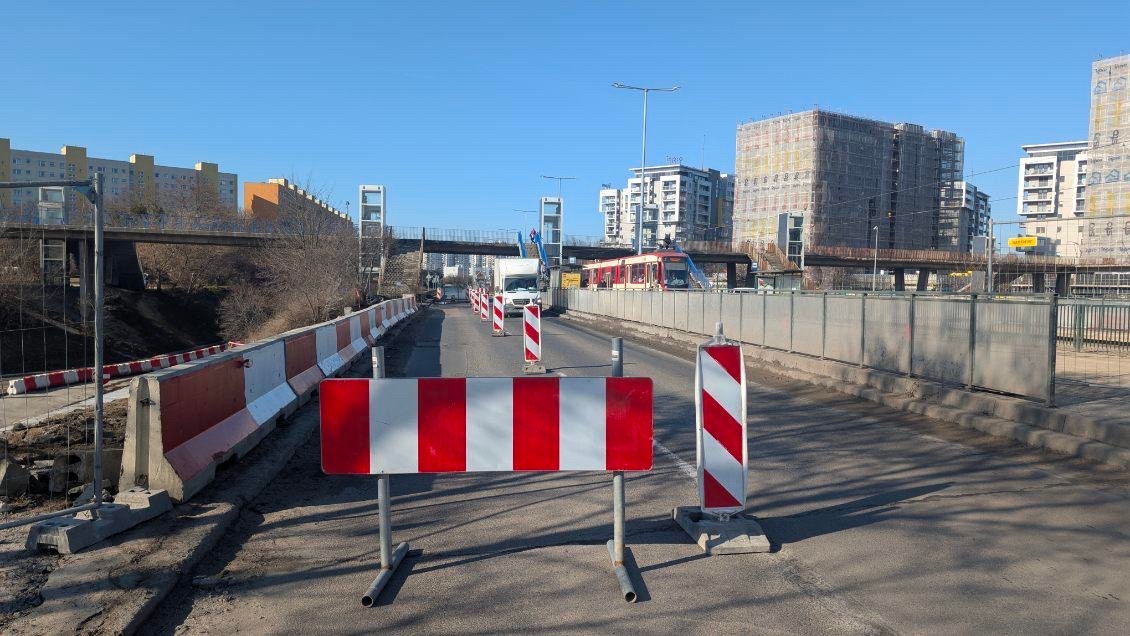

Widok przed realizacją zadania:

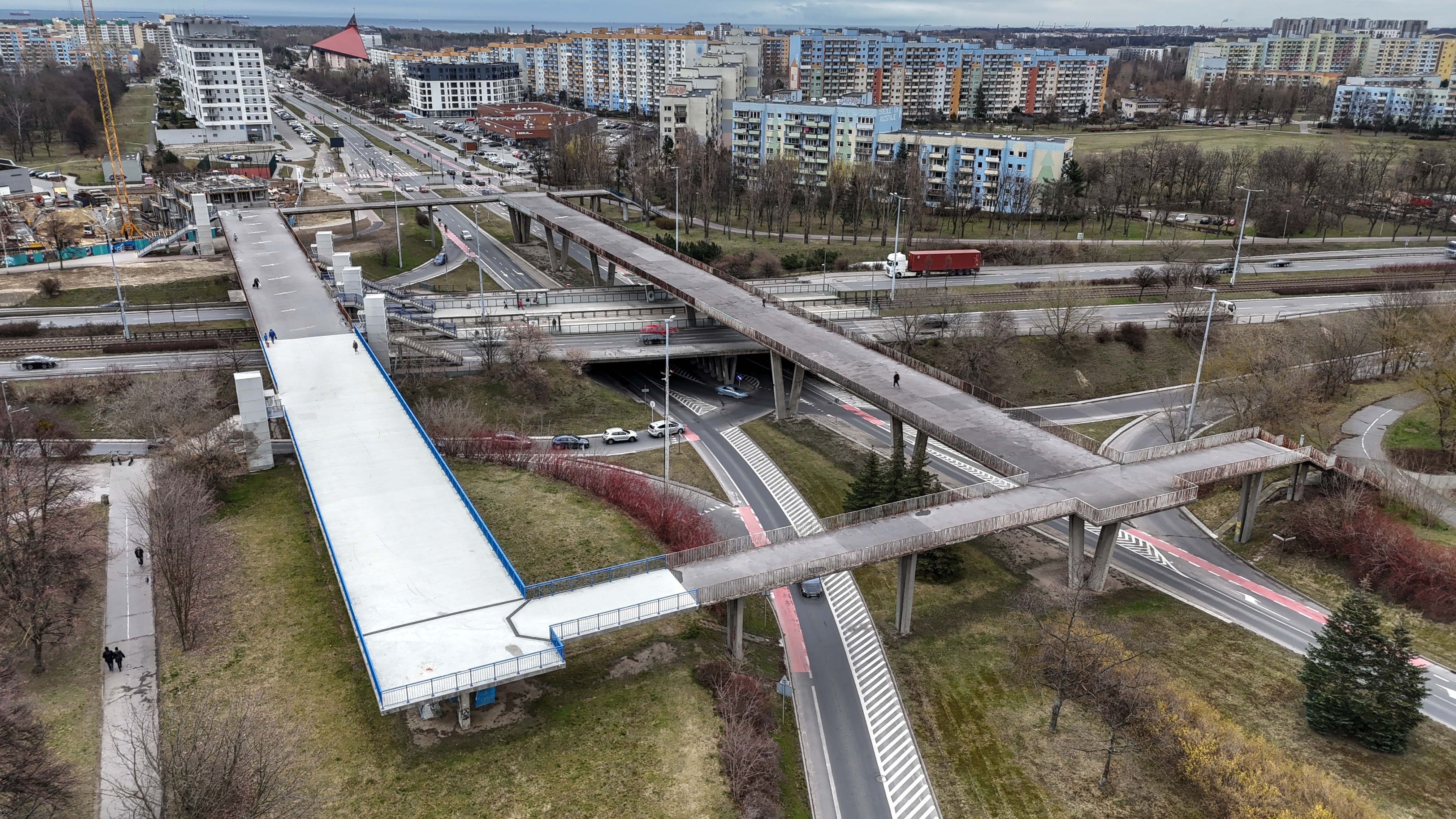

Kładka Zaspa 27 03 25 5

Aktualizacja, 17.07.2026 r.

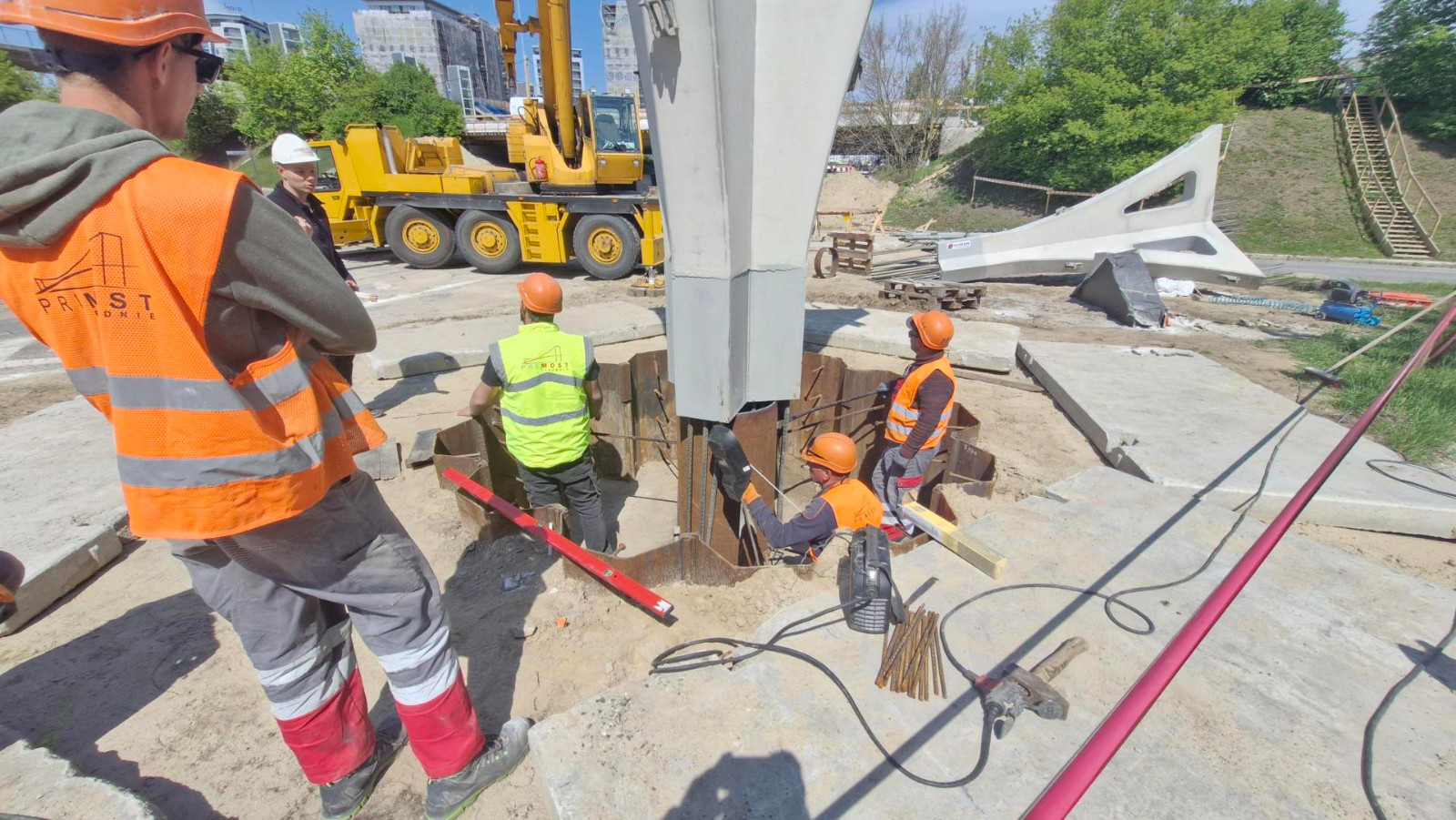

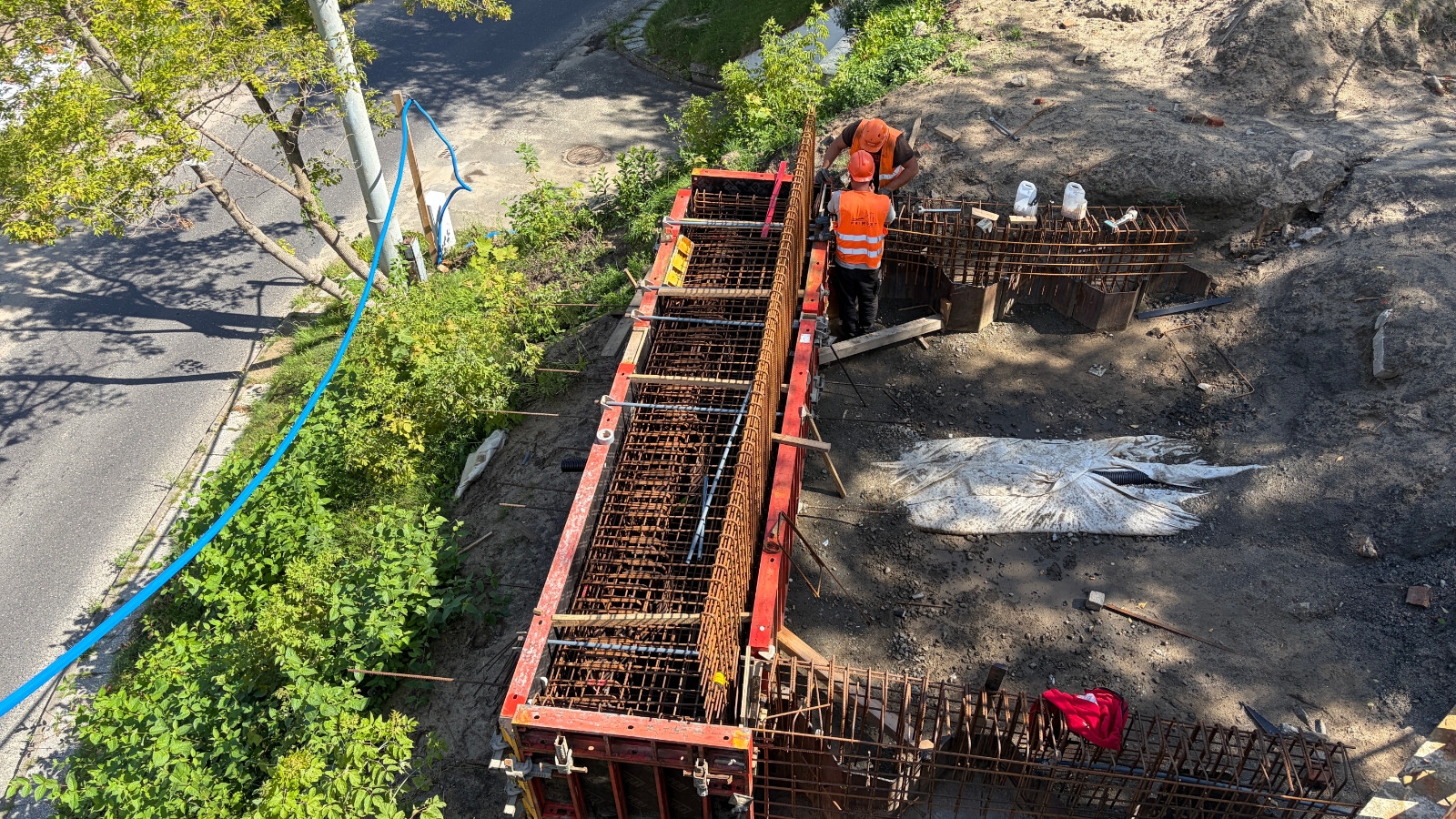

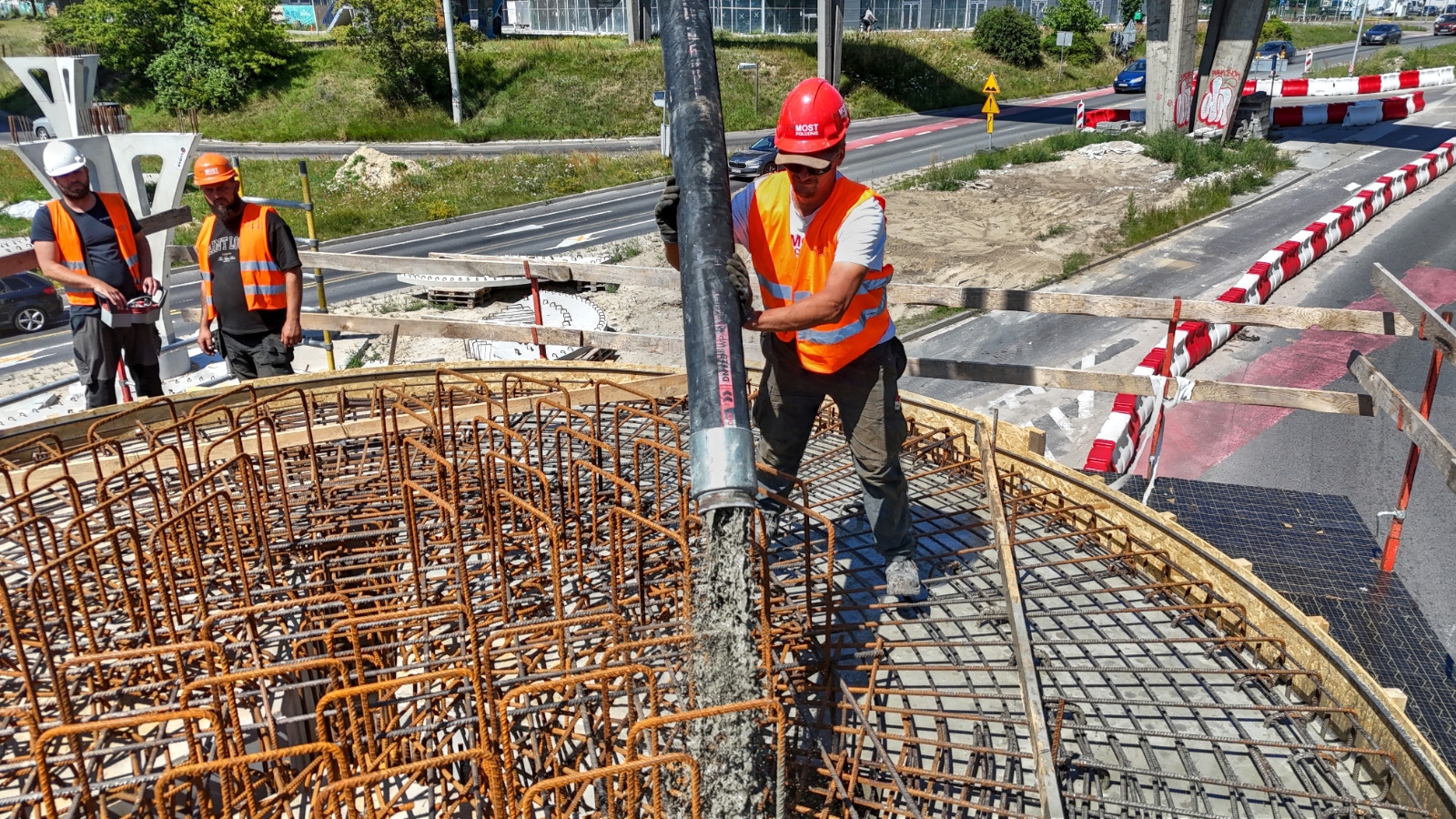

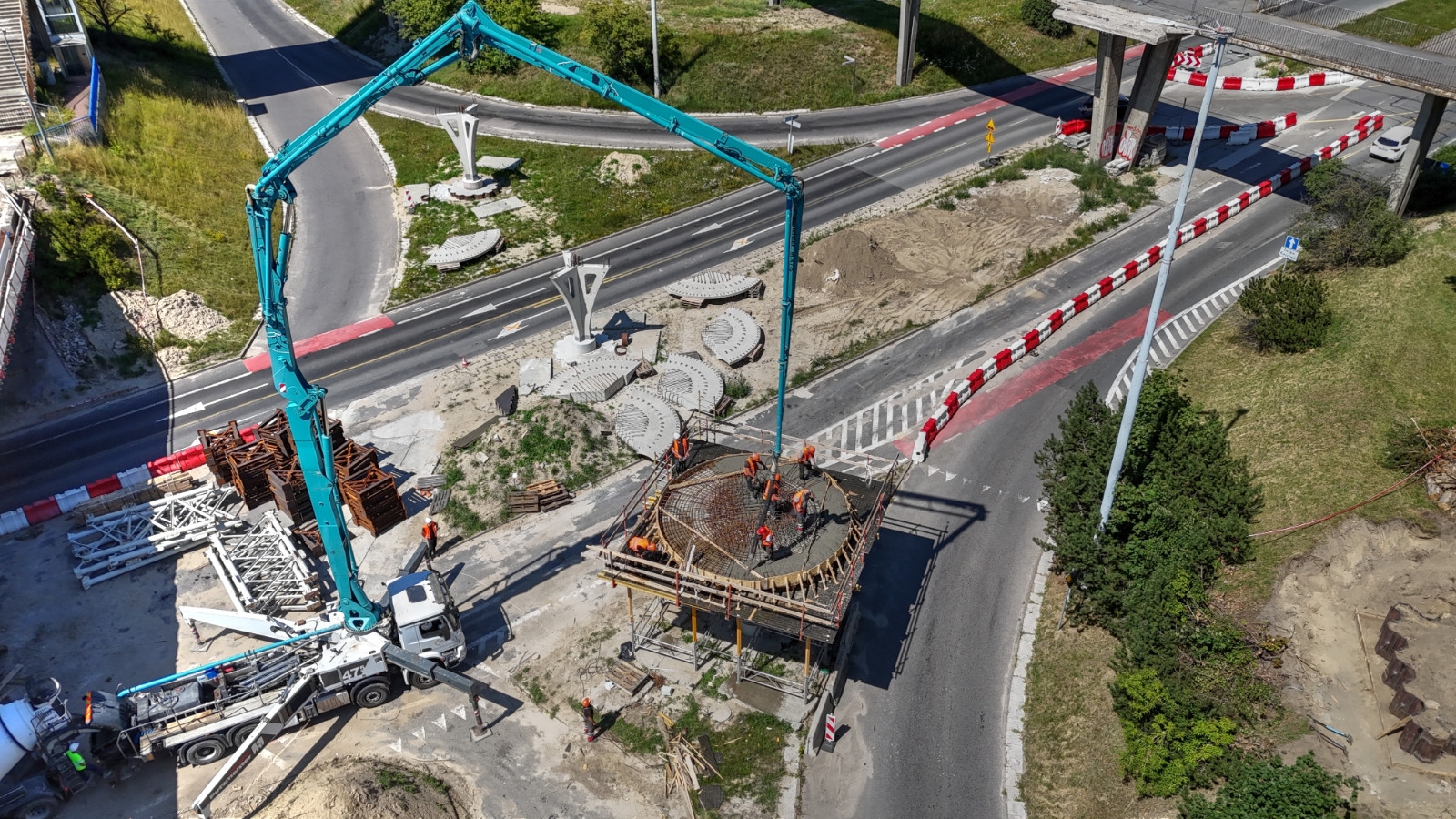

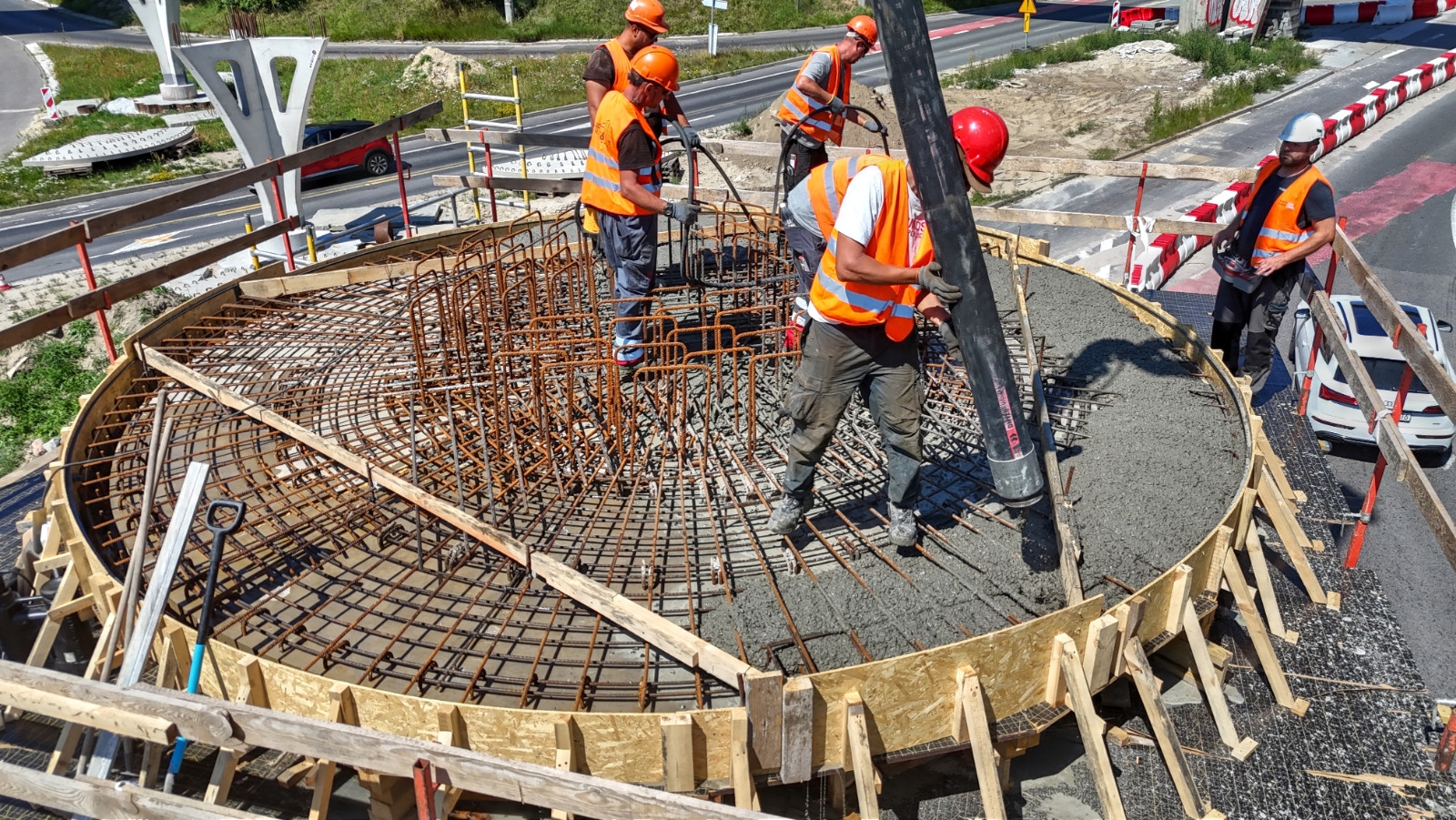

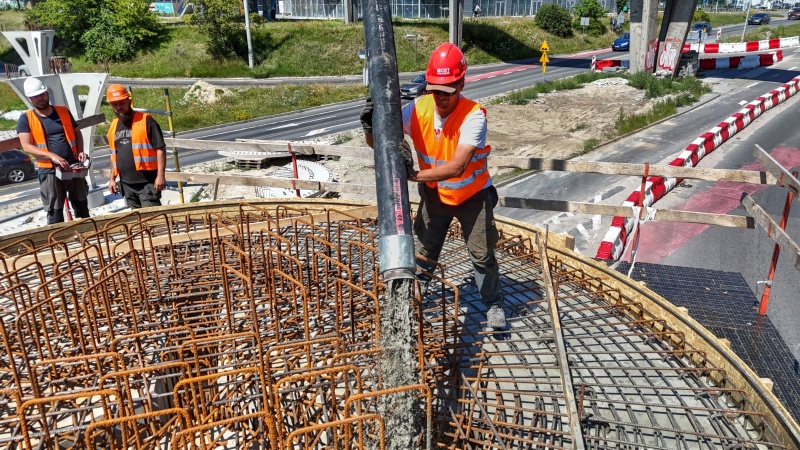

Rozpoczął się proces betonowania podpór kładki.

Previous Next

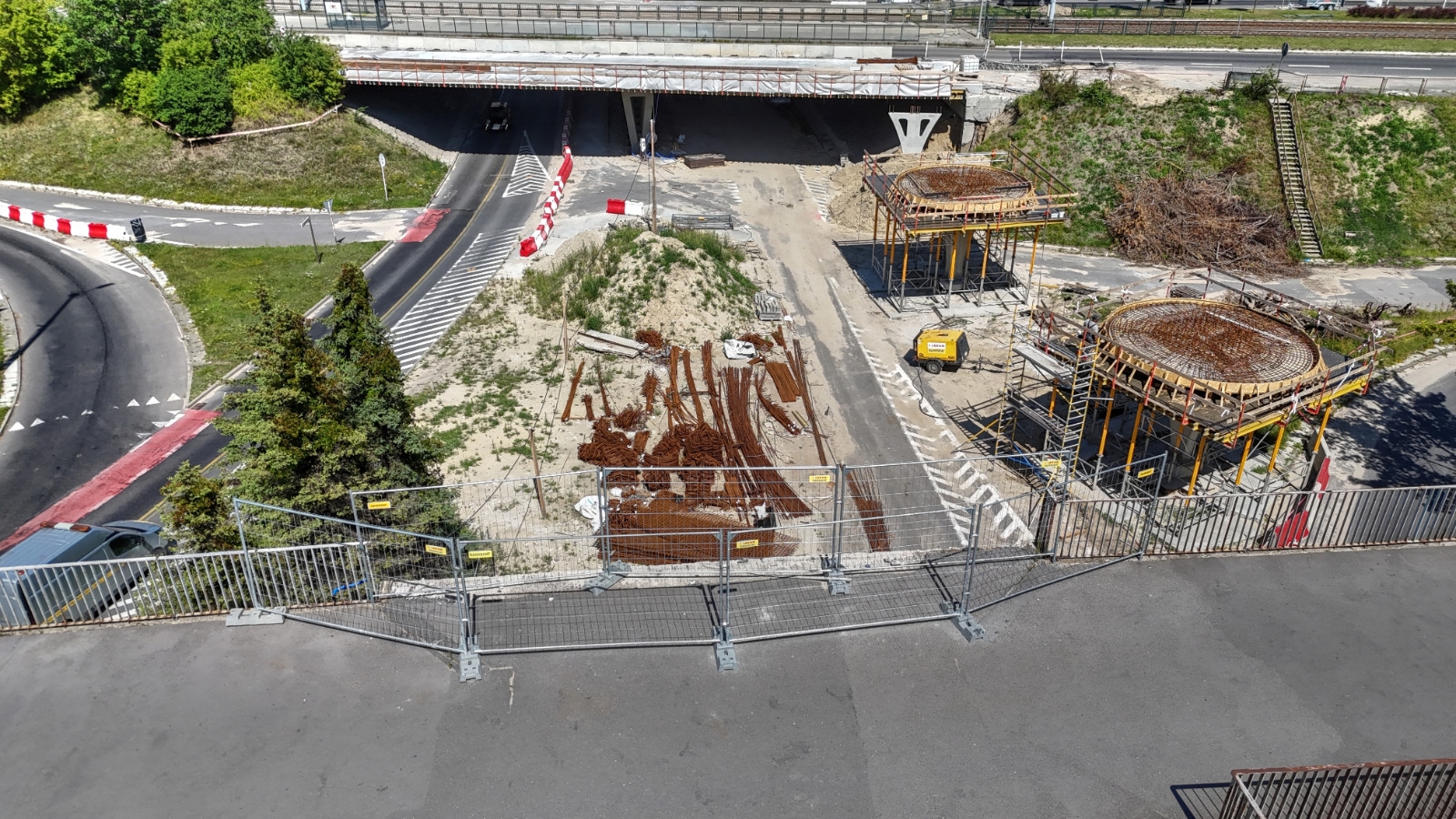

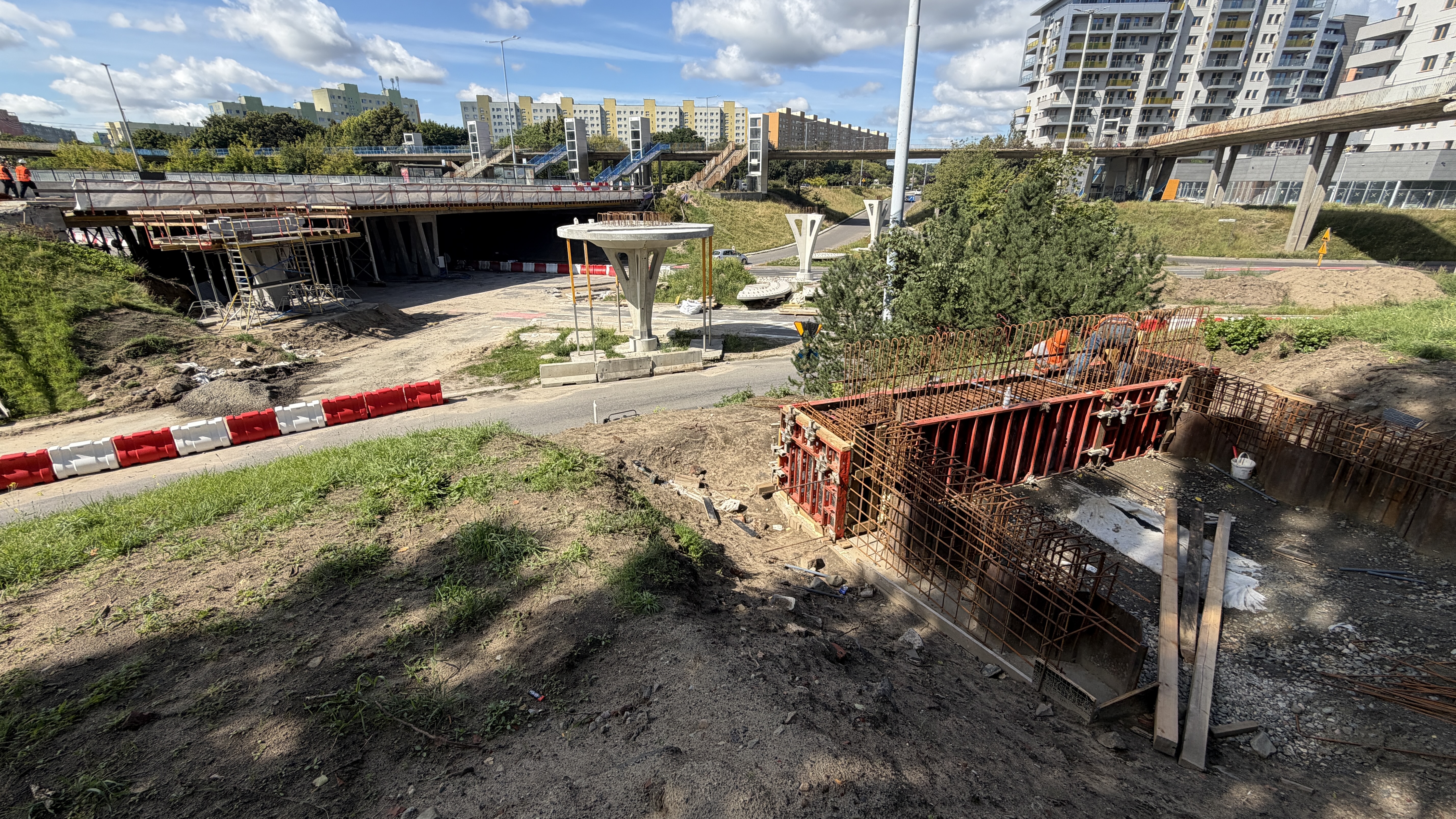

Aktualizacja, 9.06.2026 r.

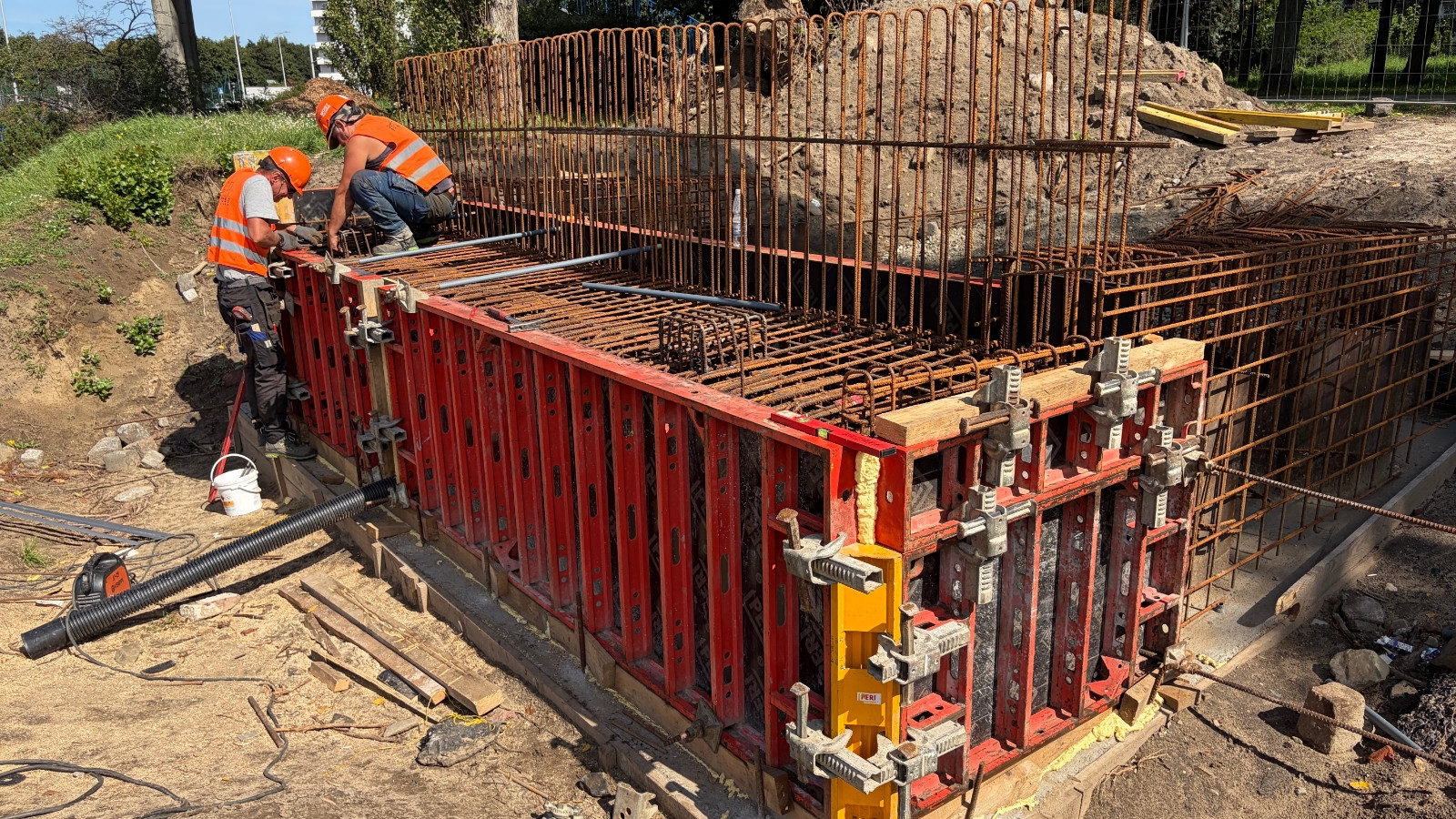

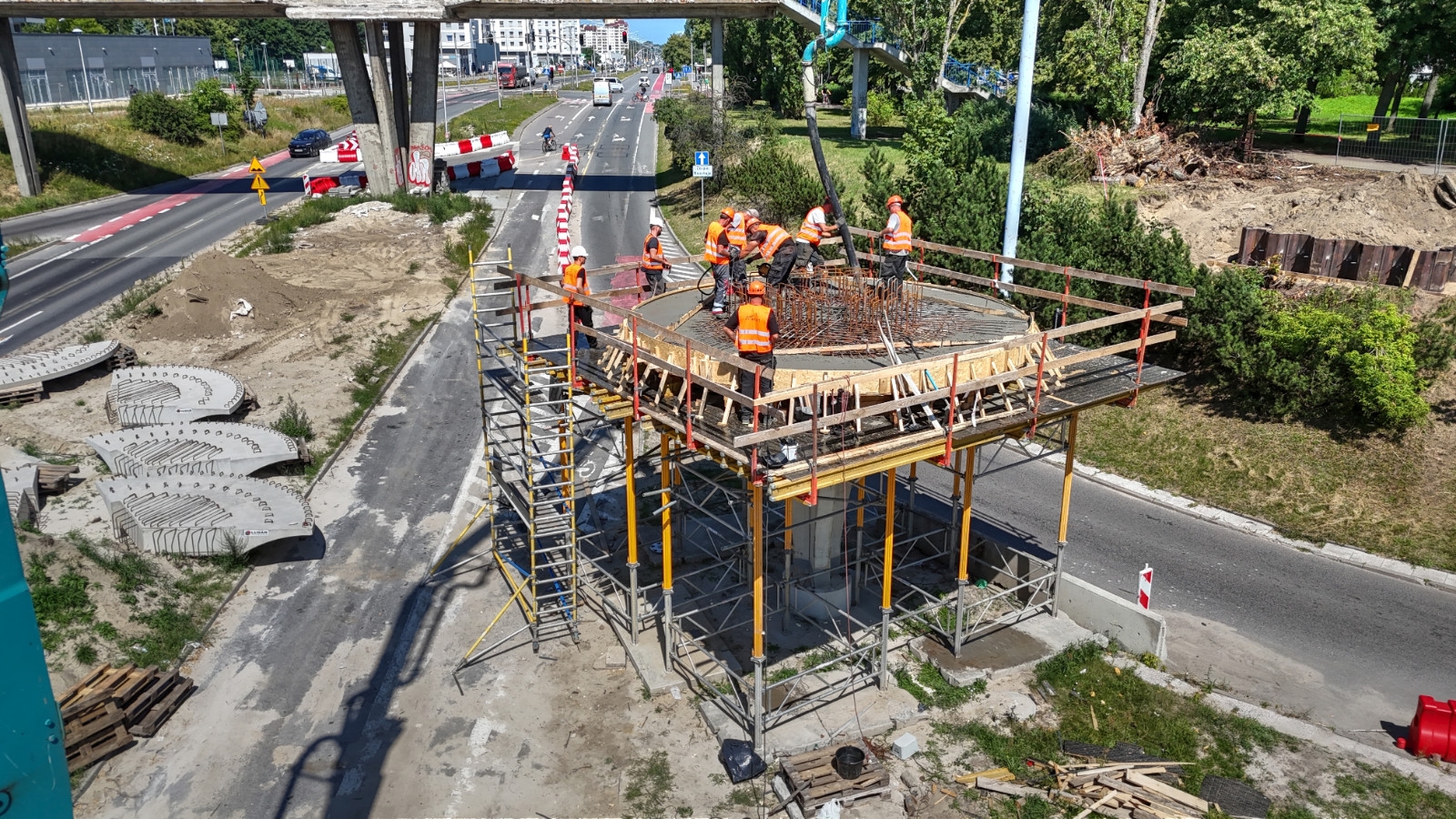

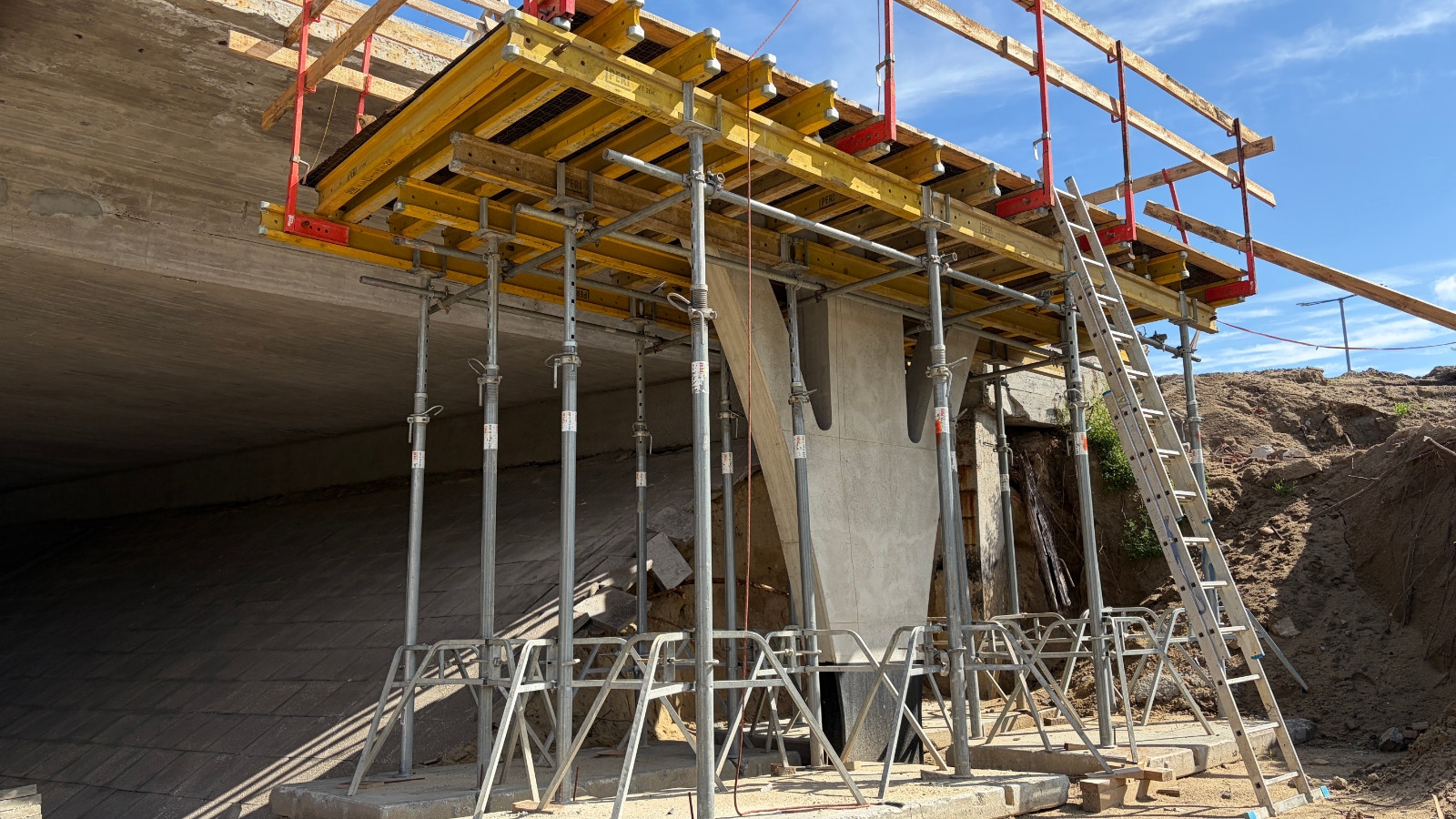

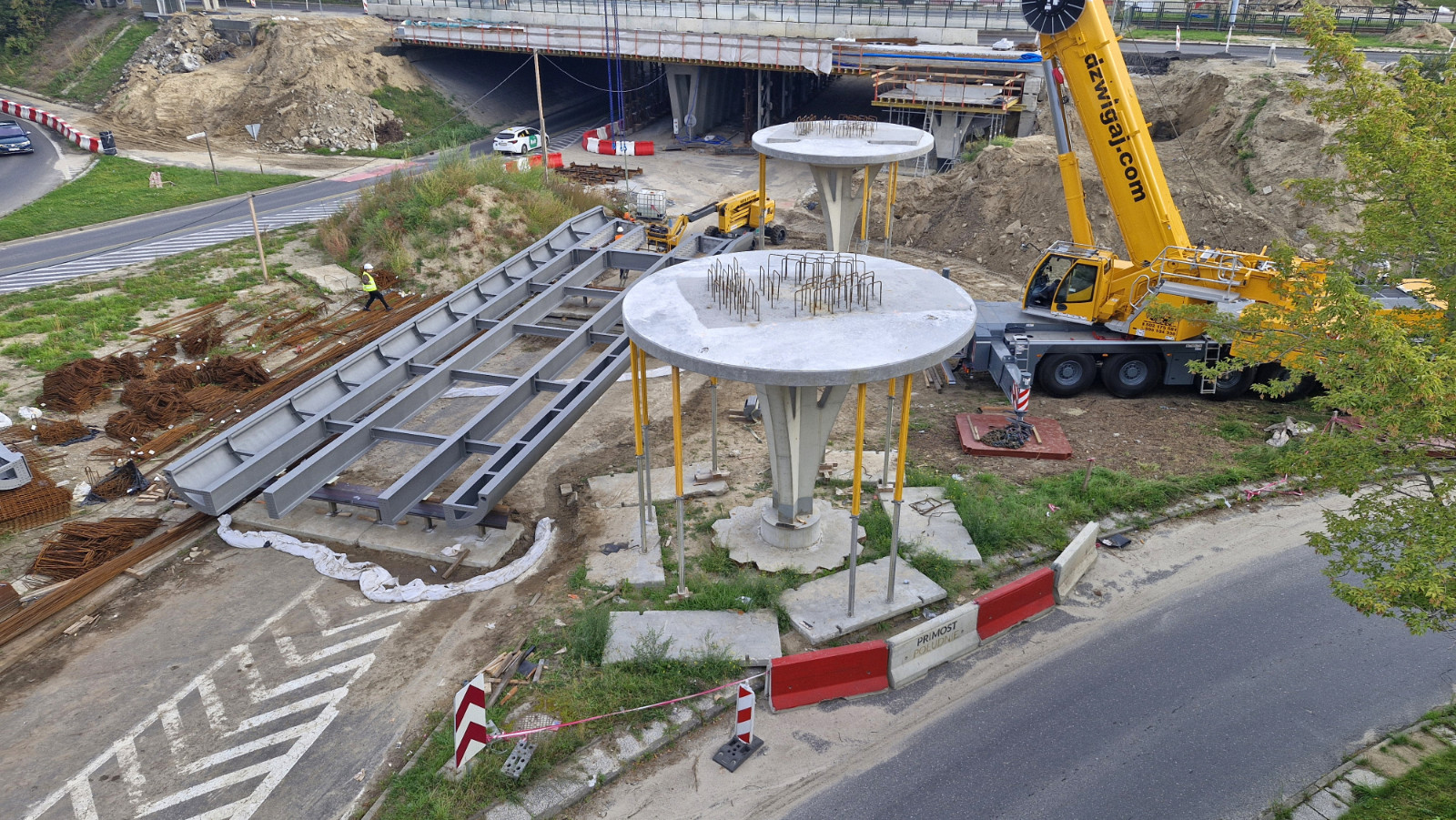

Trwa montaż podpór nowej kładki.

Previous Next

Aktualizacja 18.05.2026 r.

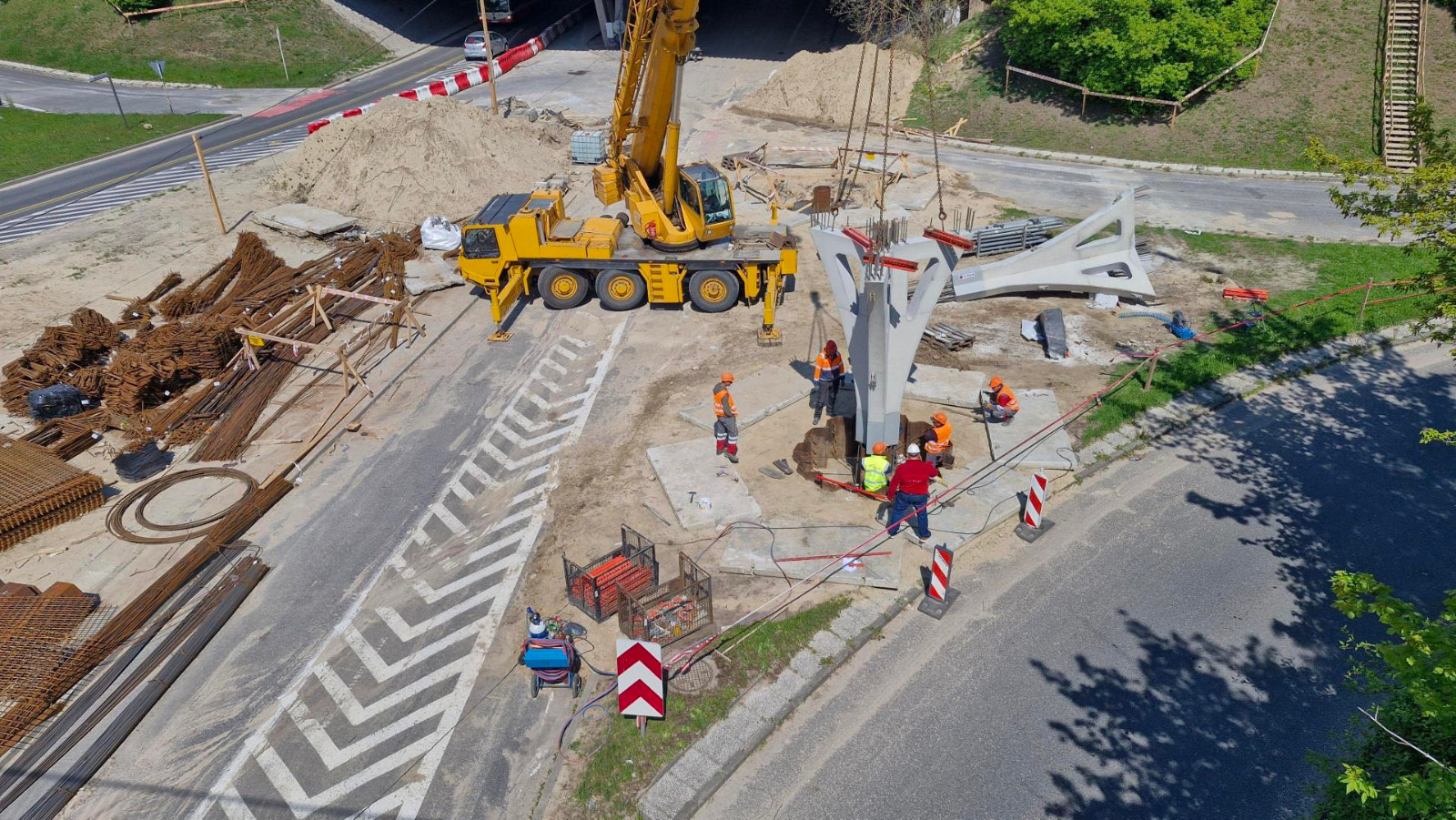

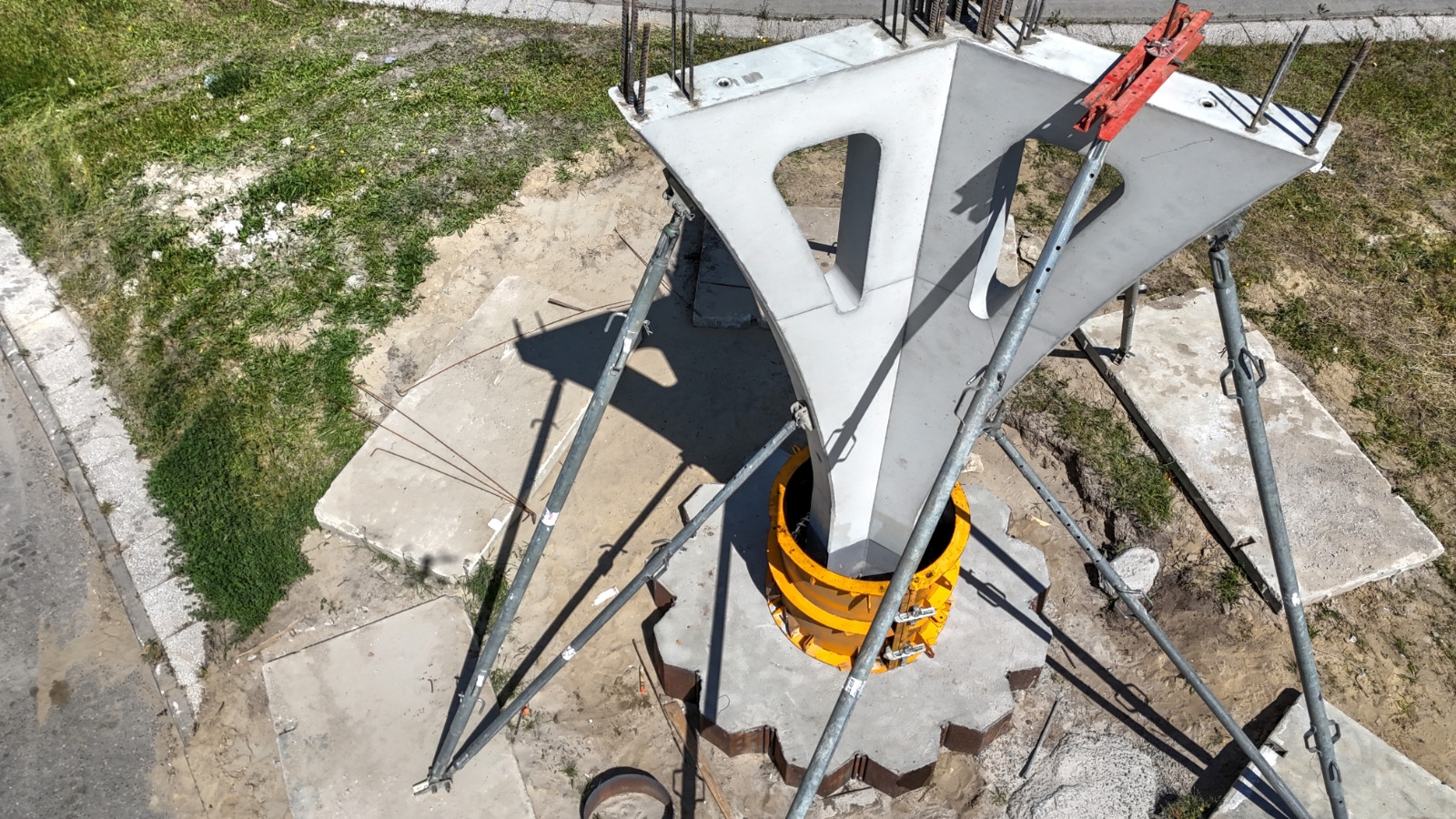

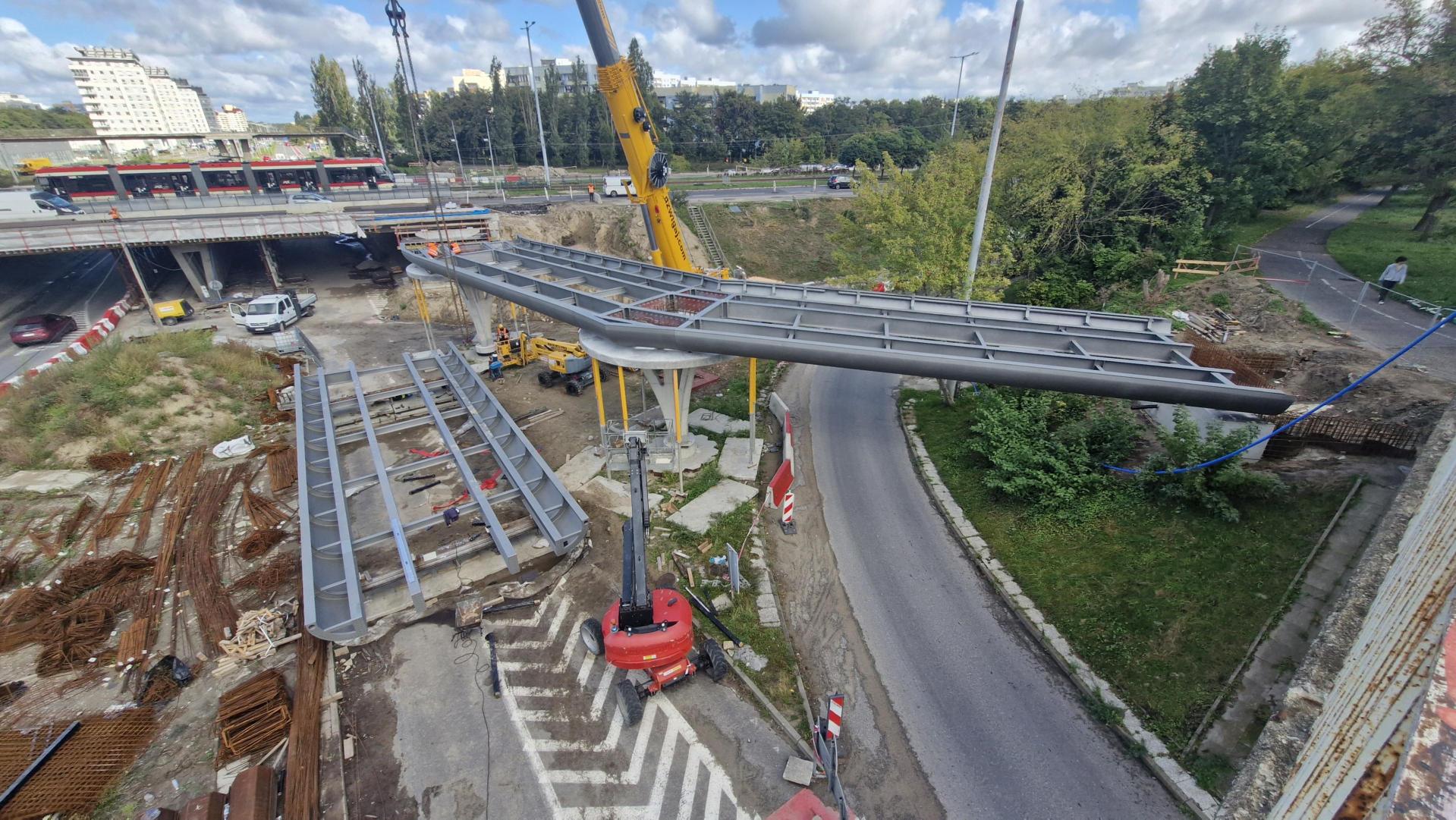

Rozpoczął się kolejny istotny etap inwestycji - montaż podpór nowej kładki.

Previous Next

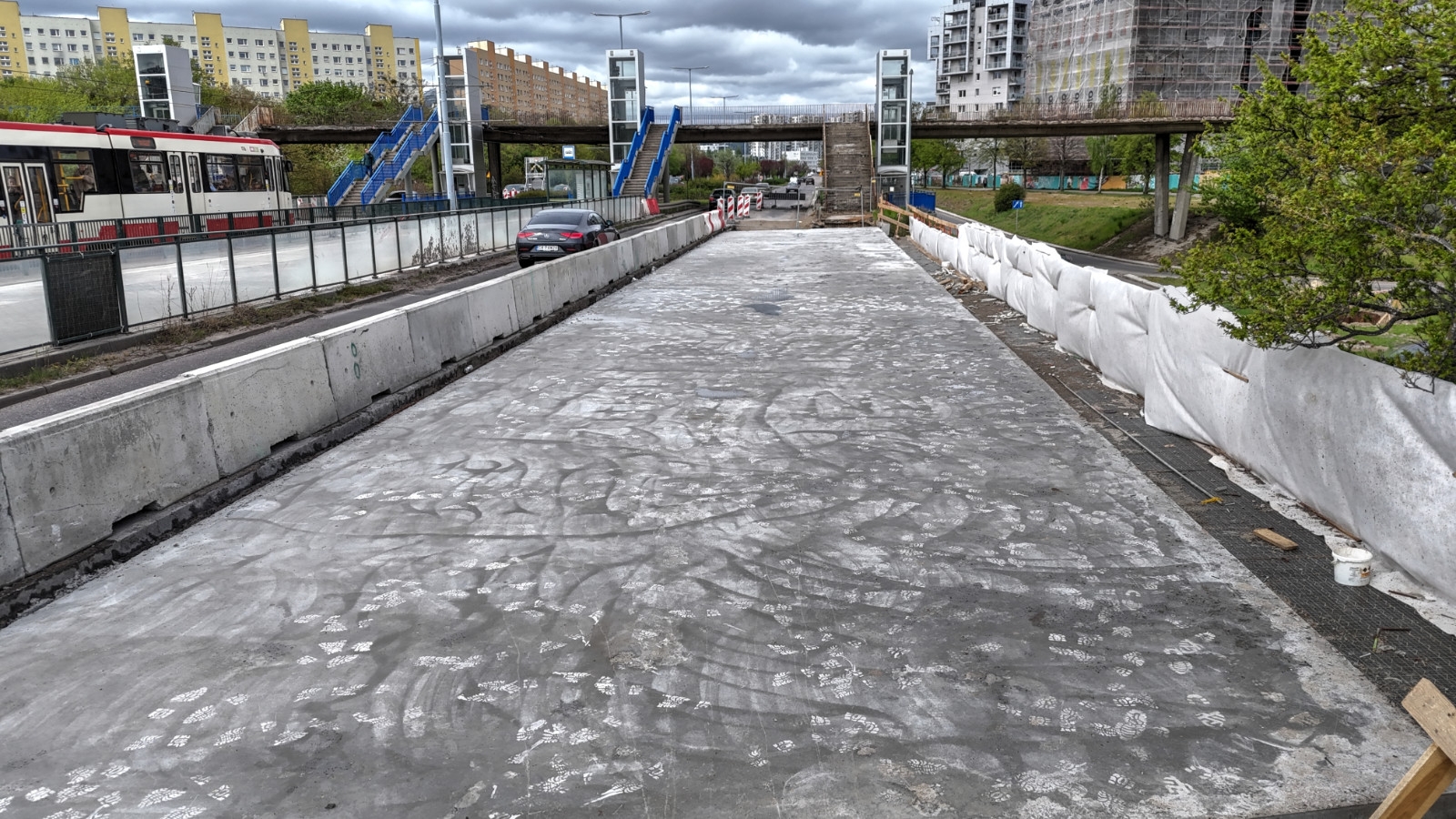

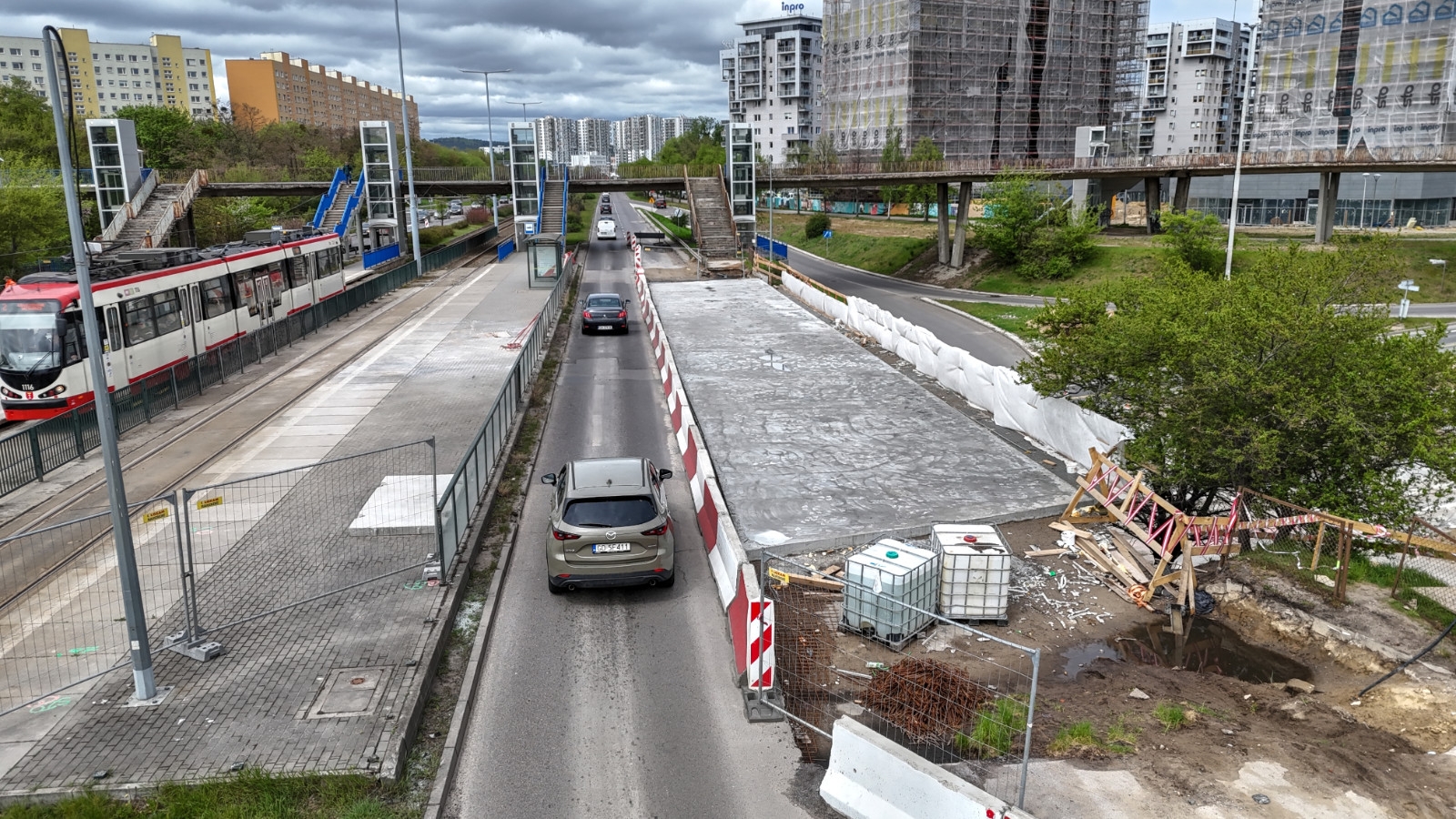

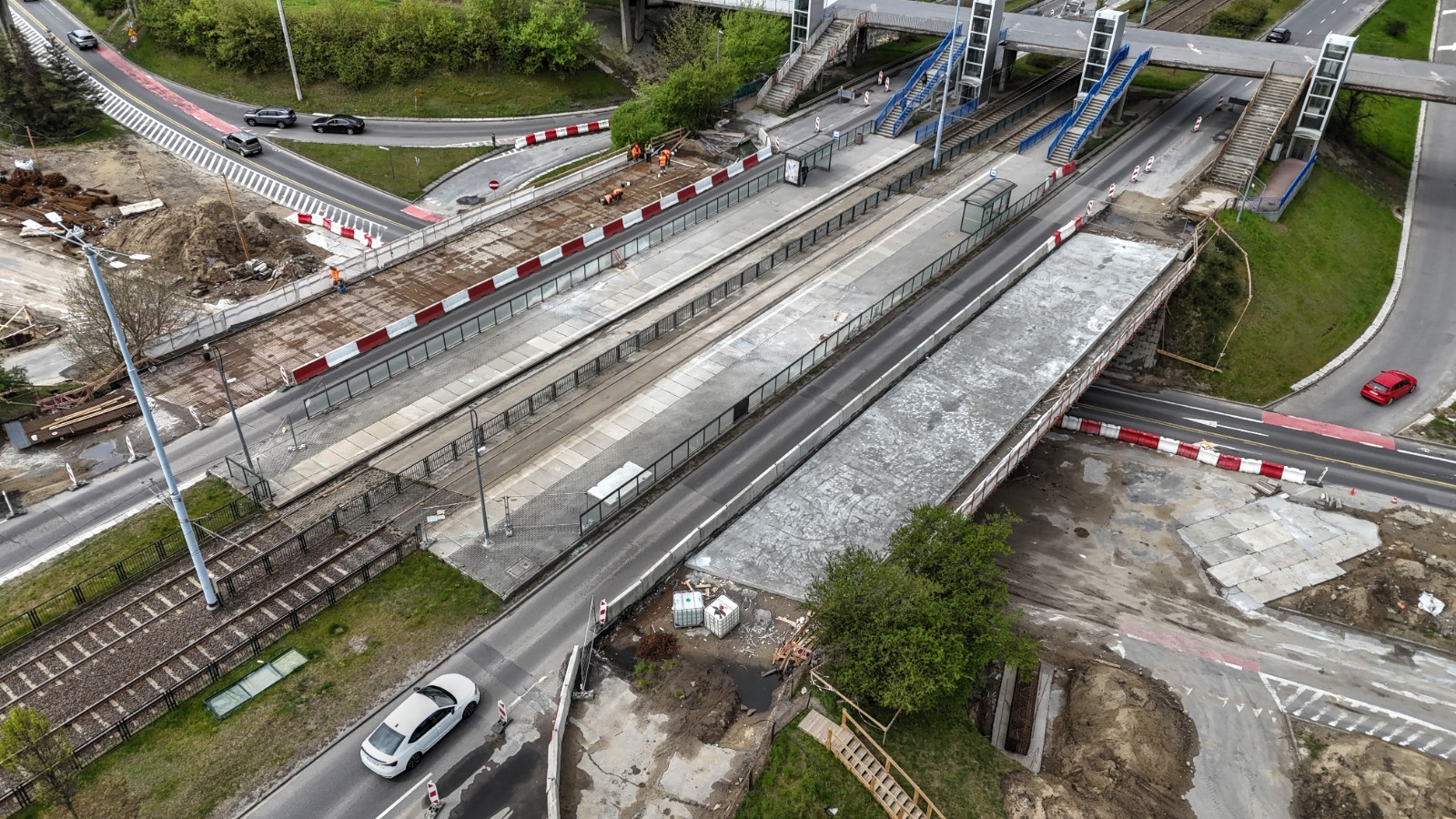

Aktualizacja 8.05.2026 r.

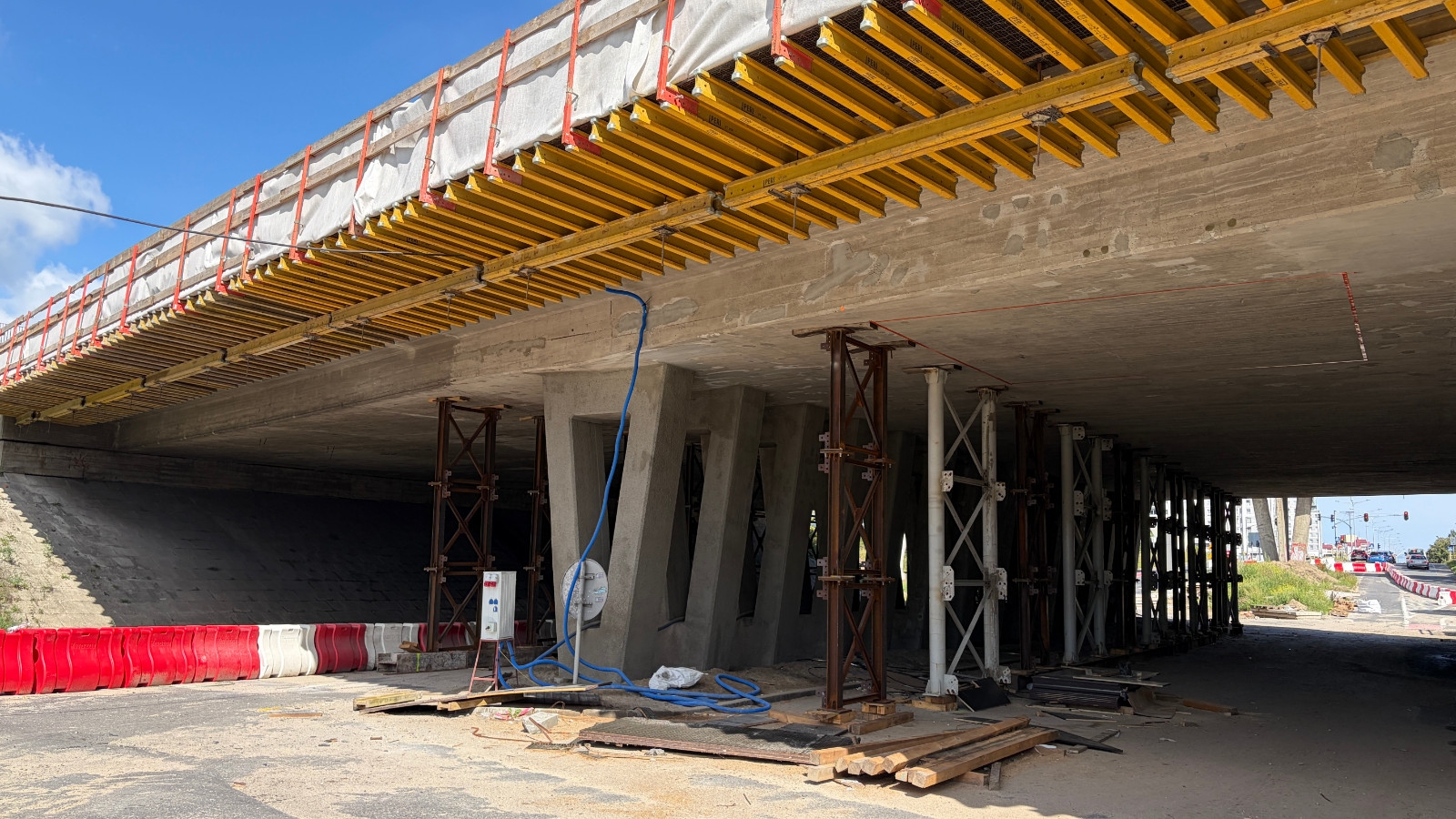

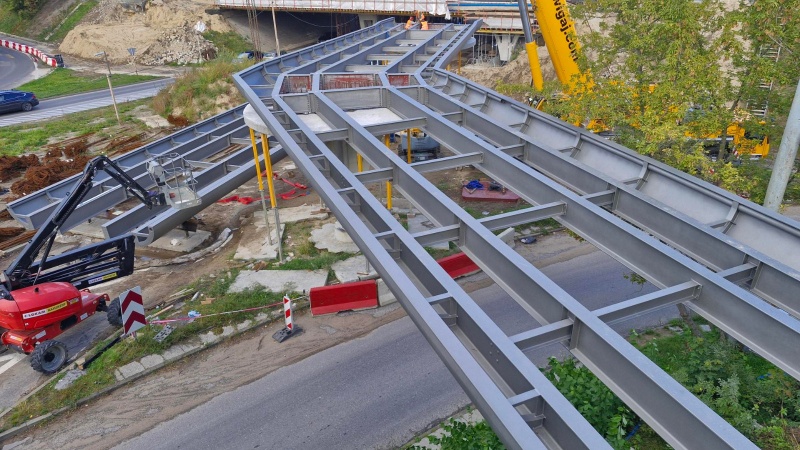

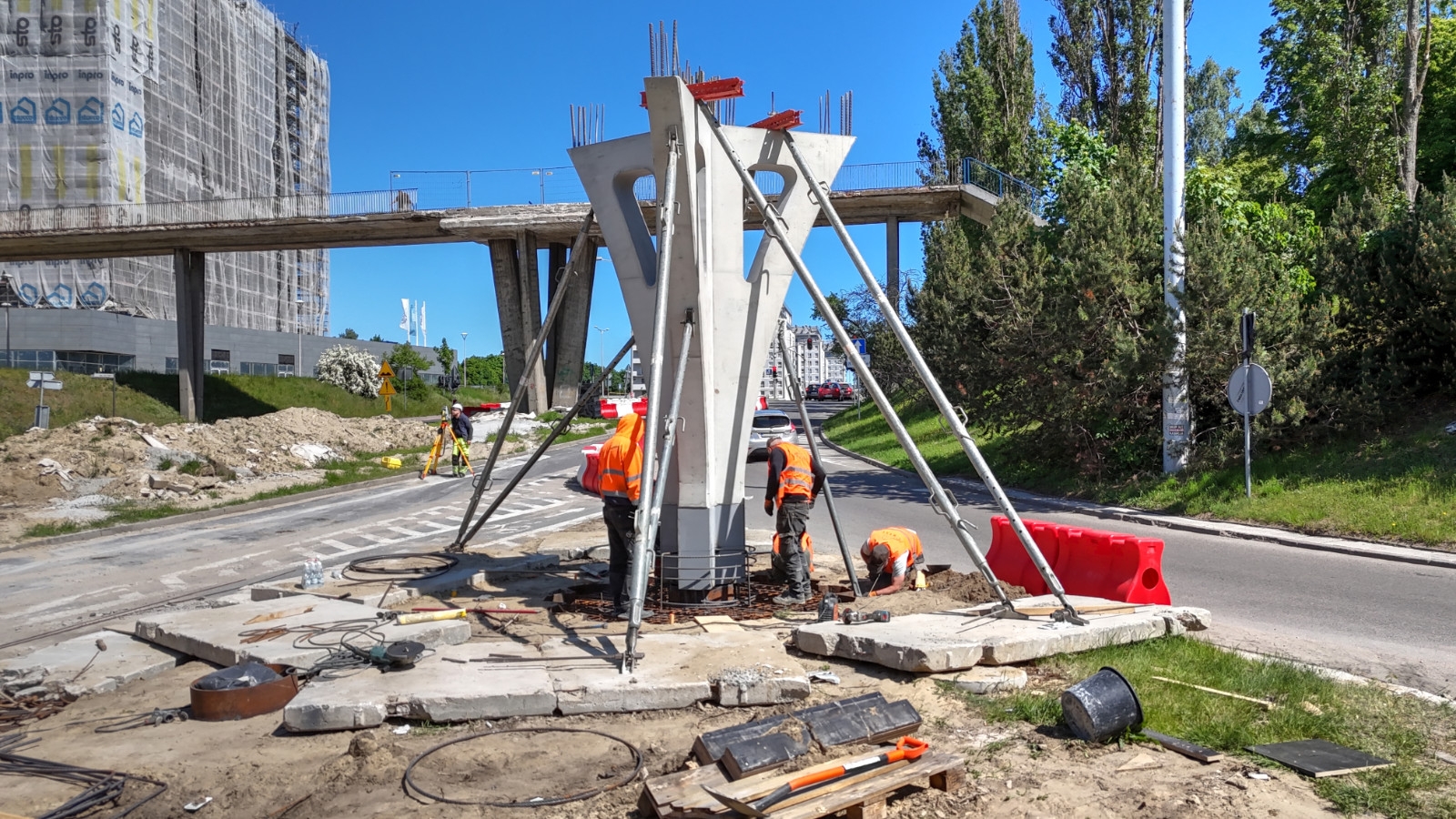

Wykonano część kap konstrukcji żelbetowej zarówno w części chodnikowej, jak i na jednej z jezdni wyłączonej z ruchu. Obecnie prowadzone są przygotowania do betonowania analogicznych kap po drugiej stronie al. Rzeczypospolitej. Równolegle kontynuowane są prace przygotowawcze związane z montażem pierwszych podpór kładki nr 3.

Previous Next

Aktualizacja 3.03.2026 r.

Wprowadzono zmiany w organizacji ruchu.

Previous Next

Aktualizacja 2.03.2026 r.

Zwężenie jezdni Alei Rzeczypospolitej

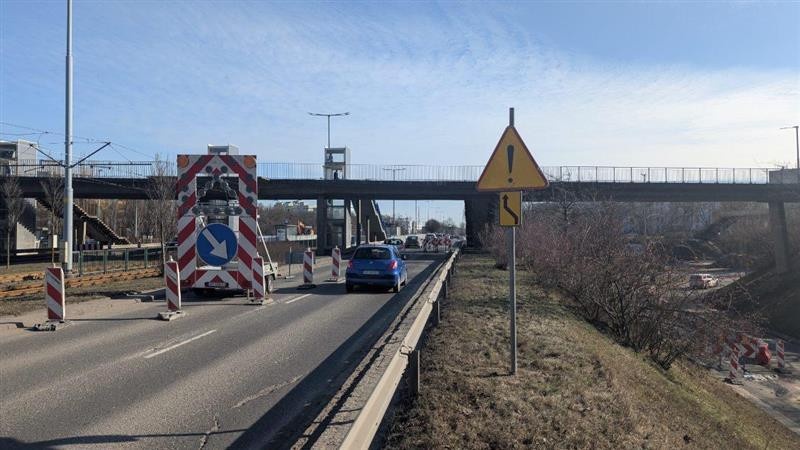

W związku z modernizacją wiaduktu na skrzyżowaniu Al. Rzeczypospolitej z Al. Jana Pawła II, we wtorek 3 marca, po porannym szczycie komunikacyjnym, zostanie wprowadzone zwężenie al. Rzeczypospolitej do jednego pasa ruchu w obu kierunkach.

Zwężenie obu jezdni planowane jest na okres co najmniej dwóch miesięcy. W tym czasie budowane będą nowe kapy chodnikowe.

W rejonie skrzyżowania Al. Rzeczypospolitej z Al. Jana Pawła II, oprócz budowy nowych kładek, prowadzone są również prace związane z modernizacją istniejącej infrastruktury. Prace realizuje firma Primost.

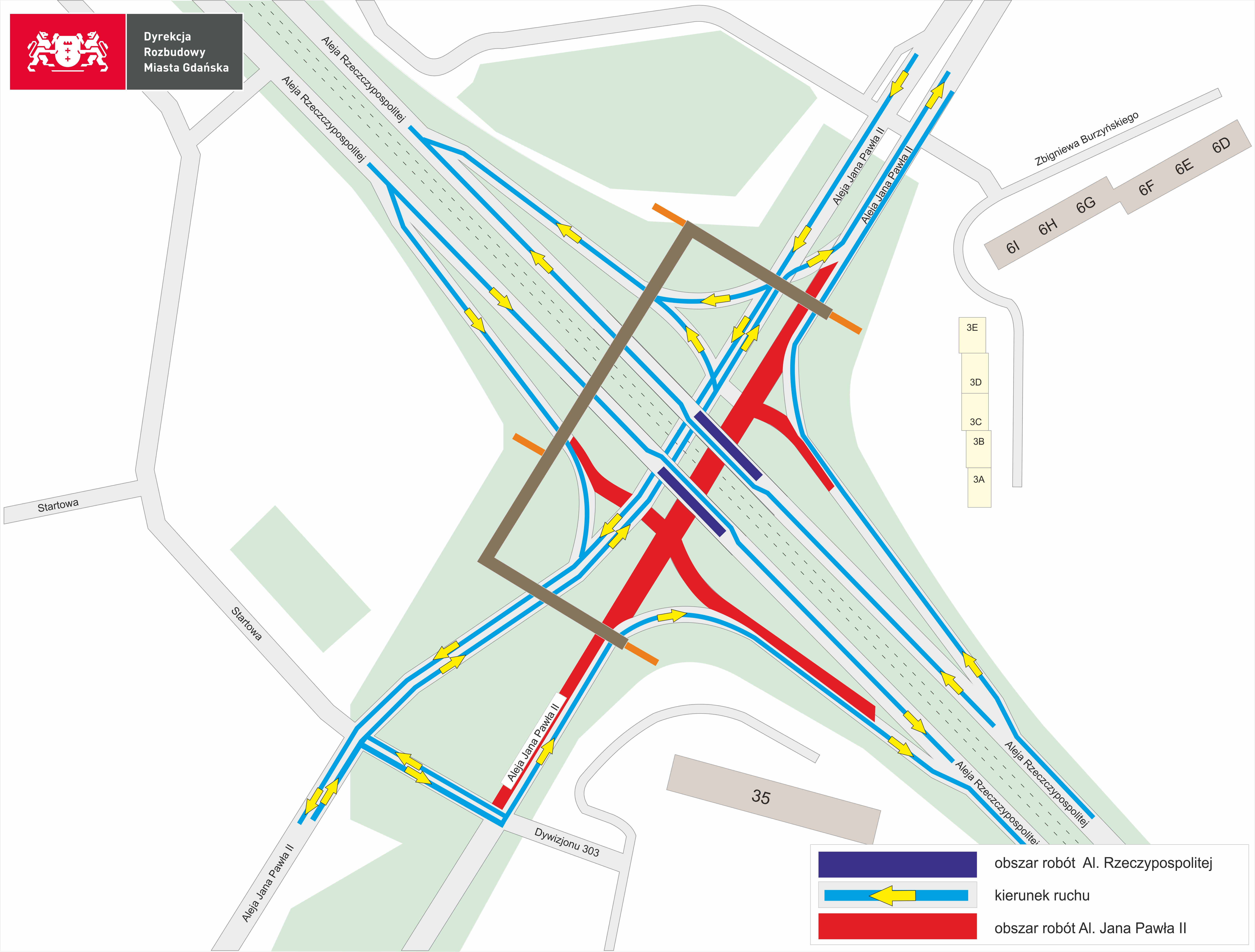

Kładka Zaspa 02 03 26

Aktualizacja 24.02.2026 r.

W związku z rozpoczęciem budowy nowych kładek na skrzyżowaniu Al. Jana Pawła II i Al. Rzeczypospolitej w środę 25 lutego, po popołudniowym szczycie komunikacyjnym wprowadzona zostanie kolejna zmiana w organizacji ruchu.

Przywrócona zostanie obowiązująca wcześniej tymczasowa organizacja ruchu, w ramach której ruch w ciągu Al. Jana Pawła II odbywał się dwukierunkowo po zachodniej jezdni. Nie będą funkcjonowały niektóre relacje skrętne z Al. Rzeczypospolitej w Al. Jana Pawła II, a objazdy zostaną wytyczone na najbliższych skrzyżowaniach. Wyłączone z ruchu pozostaną też pasy rowerowe w Al. Jana Pawła II pod wiaduktami w ciągu Al. Rzeczypospolitej.

Taka organizacja ruchu utrzyma się przez kilka najbliższych miesięcy, na czas prac przy budowie systemu nowych kładek na skrzyżowaniu od strony Wrzeszcza. Wykonawcą robót jest firma Primost Południe.

Kładka Zaspa komunikat 24.02.26

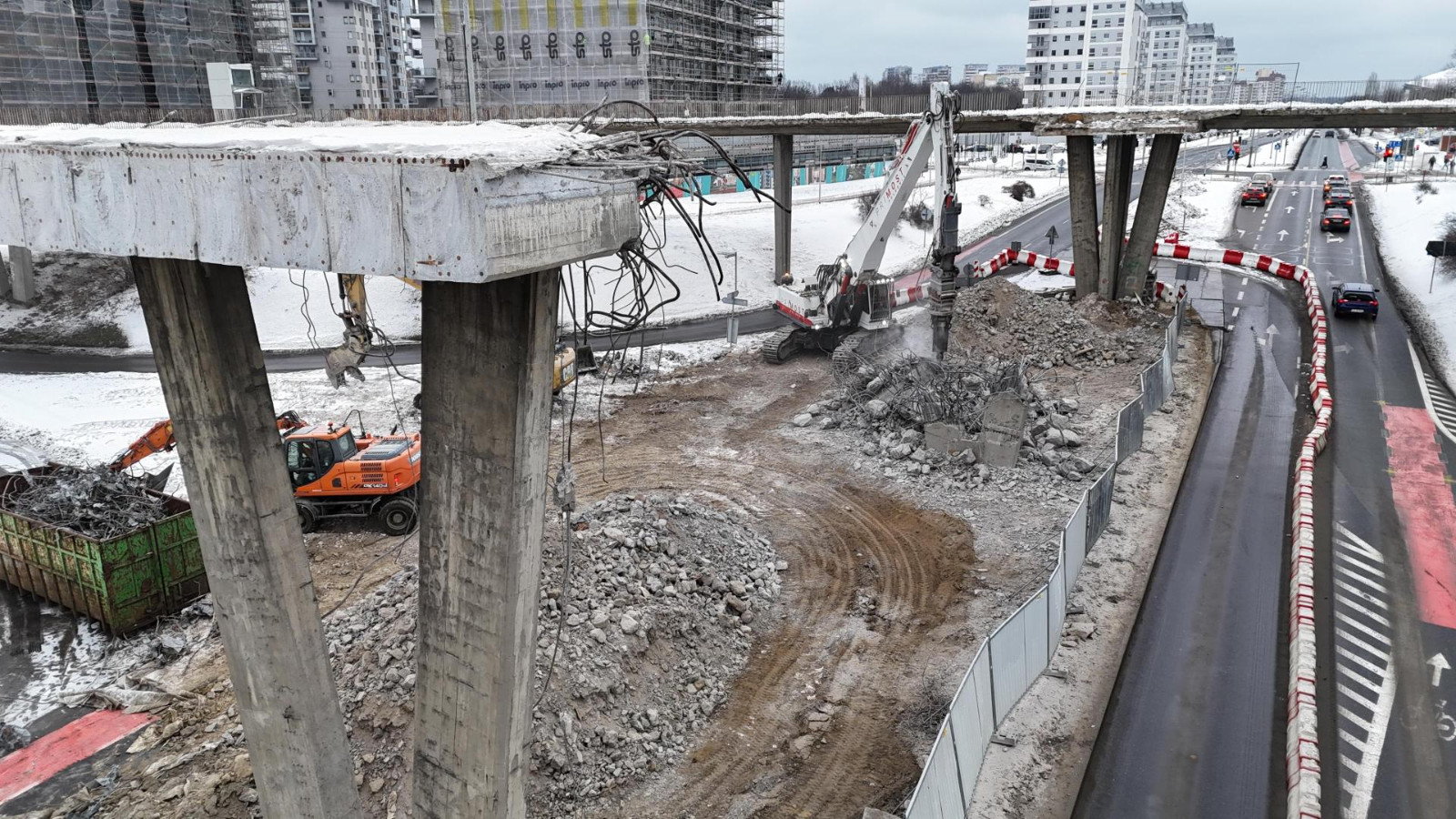

Aktualizacja 30.01.2026 r.

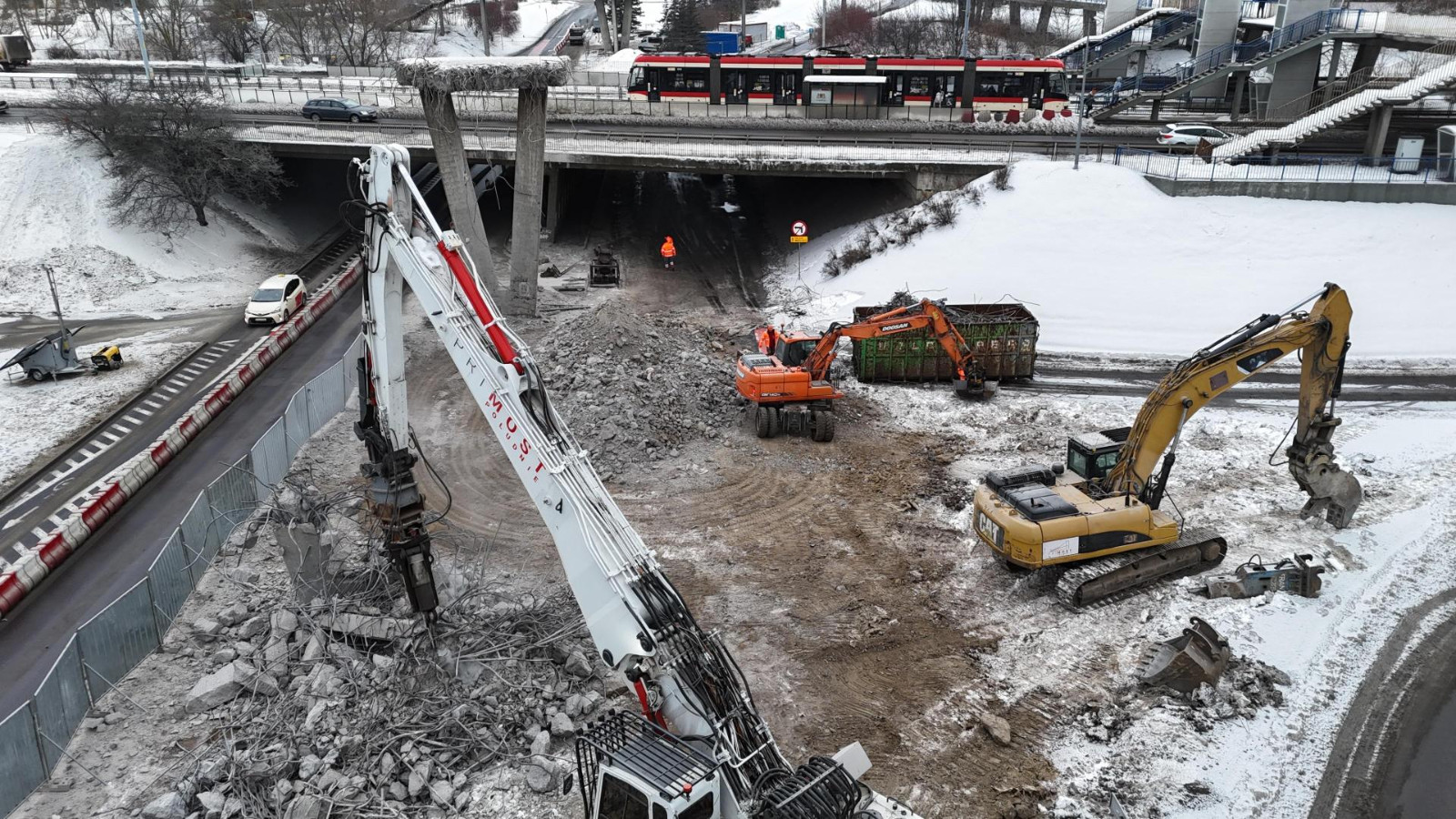

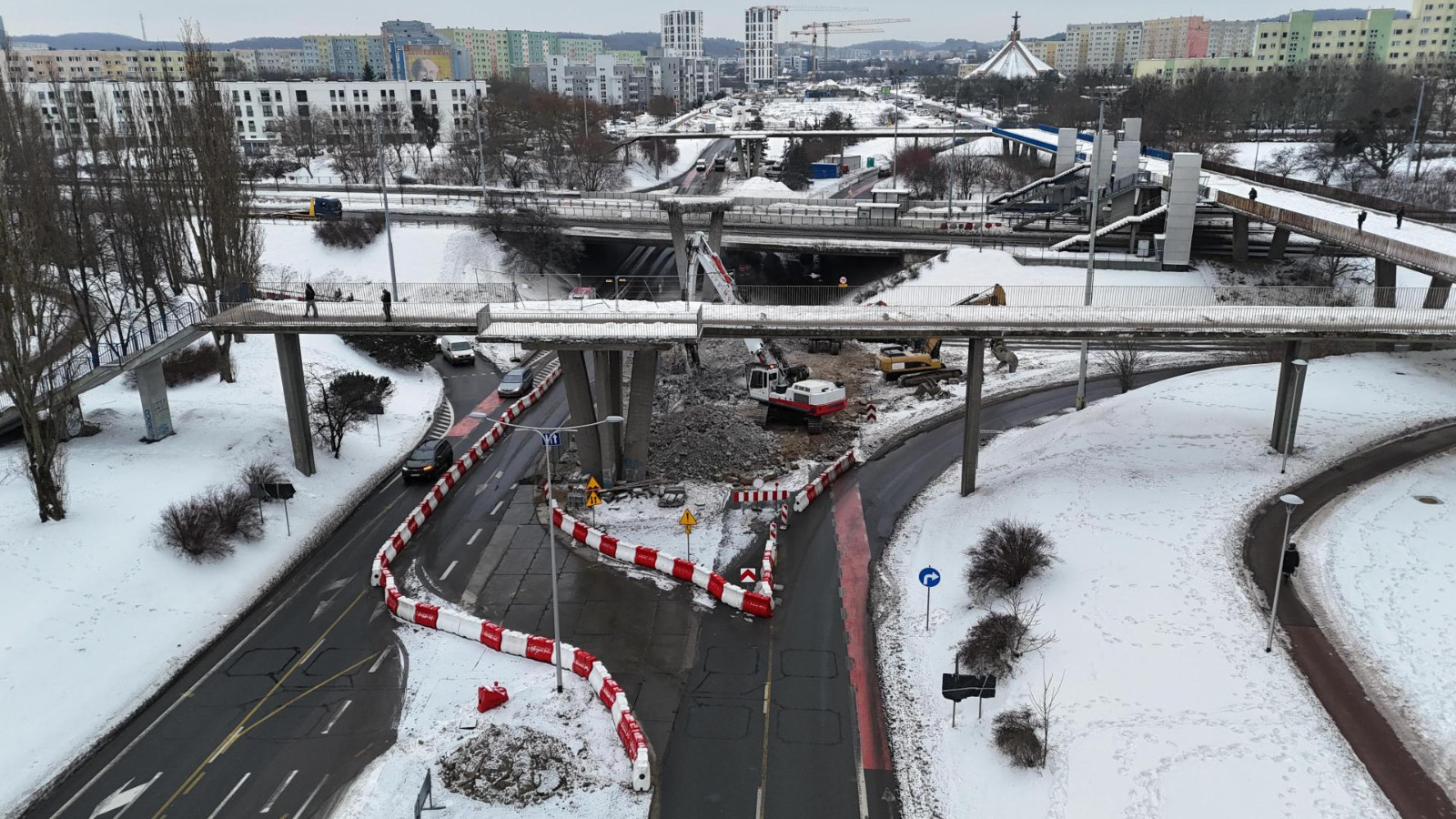

Etap rozbiórki pierwszego fragmentu kładki na Zaspie dobiega końca. W nocy dokonano kolejnych wyburzeń. Wykonawca porządkuje także teren, aby sprawnie przejść do budowy nowej infrastruktury w tym miejscu.

Previous Next

Aktualizacja 2.01.2026 r.

W związku z kontynuacją prac rozbiórkowych kładki, w nocy z środy na czwartek (z 7 na 8 stycznia) planowane jest zamknięcie przystanków tramwajowych Jana Pawła II 01 oraz Jana Pawła II 02 (na wysokości kładki).

Tramwaje będą przejeżdżać przez wspomniane przystanki bez zatrzymywania się co najmniej do 21 stycznia.

Ponadto, w nocy z środy na czwartek (z 7 na 8 stycznia), planowane jest zamknięcie obu pasów al. Rzeczypospolitej w kierunku Żabianki. W tym czasie zalecany jest objazd z wykorzystaniem nawrotki w al. Jana Pawła II.
Z kolei w nocy z 8 na 9 stycznia zamknięte zostaną oba pasy jezdni al. Rzeczypospolitej w kierunku Wrzeszcza. W tym czasie zalecany jest objazd z wykorzystaniem al. Jana Pawła II i ul. Dywizjonu 303.

Objazdy dla linii nocnej N1:

  • W nocy 7/8 stycznia oraz od nocy 12/13 stycznia do 20/21 stycznia – w kierunku Osowej PKP:
    Od przystanku „Legionów” (n/ż) 03 do „Kołobrzeska” (n/ż) 04 autobusy pojadą ulicami: al. Legionów – Hynka – al. Rzeczypospolitej – dalej po stałej trasie.
    Przystanki „Żwirki i Wigury” (n/ż) 03 oraz „Startowa” (n/ż) 03 nie będą obsługiwane. Zastępczo obsługiwane będą: „Rozstaje” (n/ż) 05, „Skarżyńskiego” (n/ż) 01, „Zaspa SKM” (n/ż) 01 oraz „Hynka” (n/ż) 01.
  • W nocy 8/9 stycznia – w kierunku Jaworzniaków:
    Od przystanku „Startowa” (n/ż) 04 do „Bajana” (n/ż) 03 autobusy pojadą ulicami: al. Rzeczypospolitej – al. Jana Pawła II – al. Rzeczypospolitej – dalej po stałej trasie.

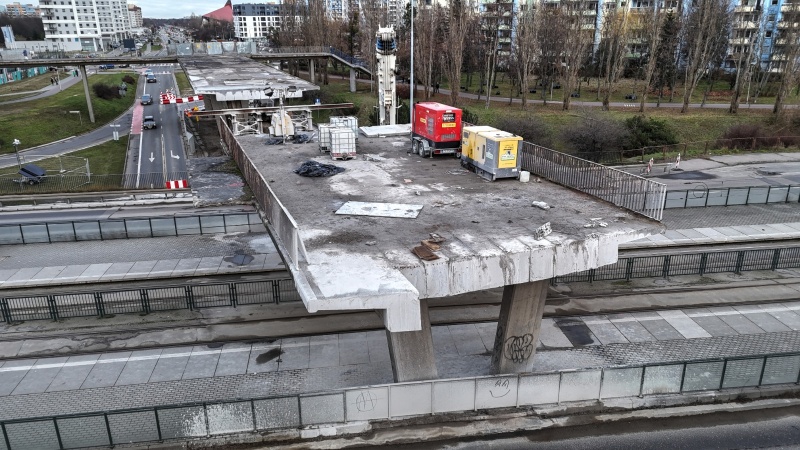

Aktualizacja 19.12.2025 r.

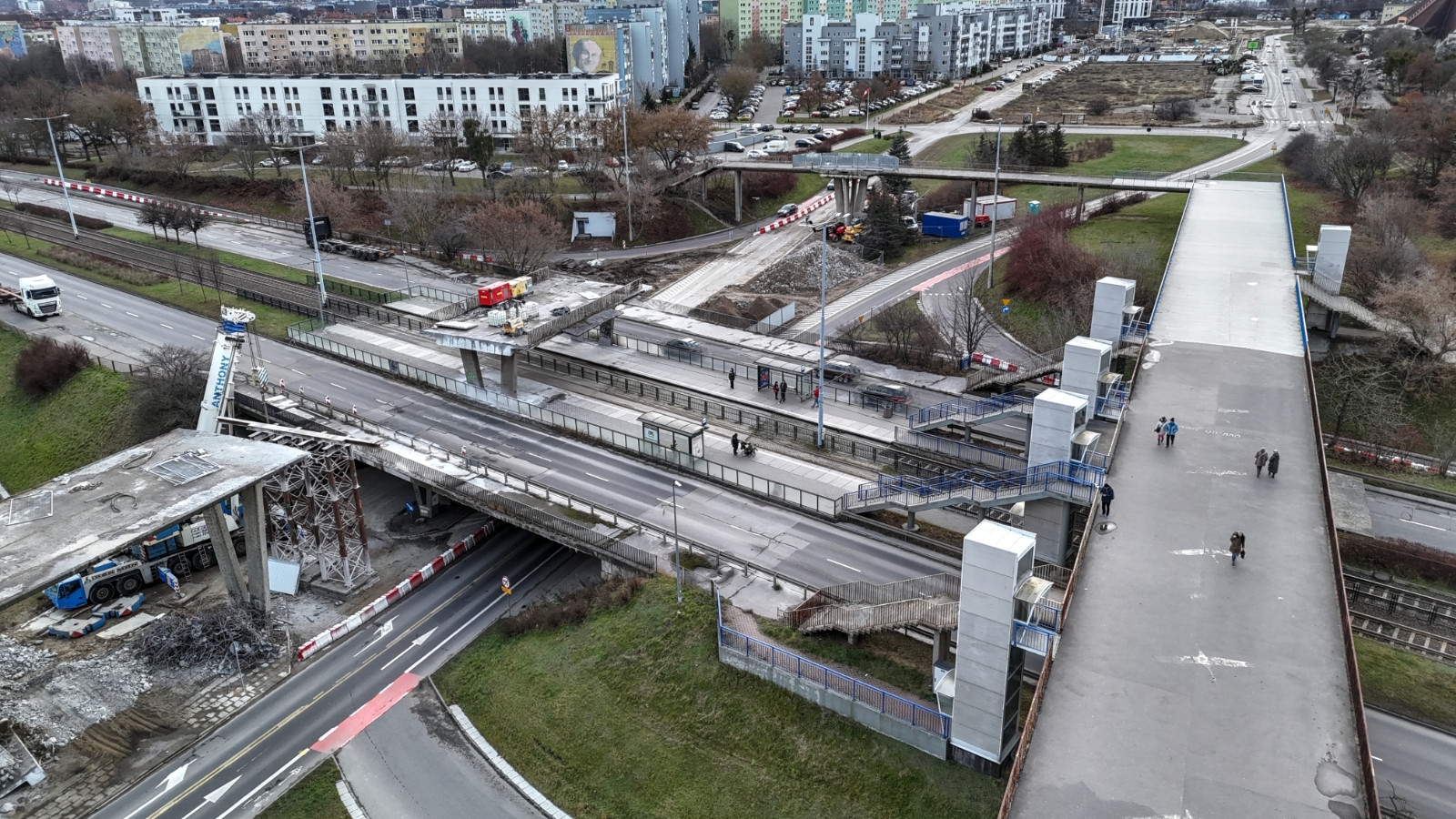

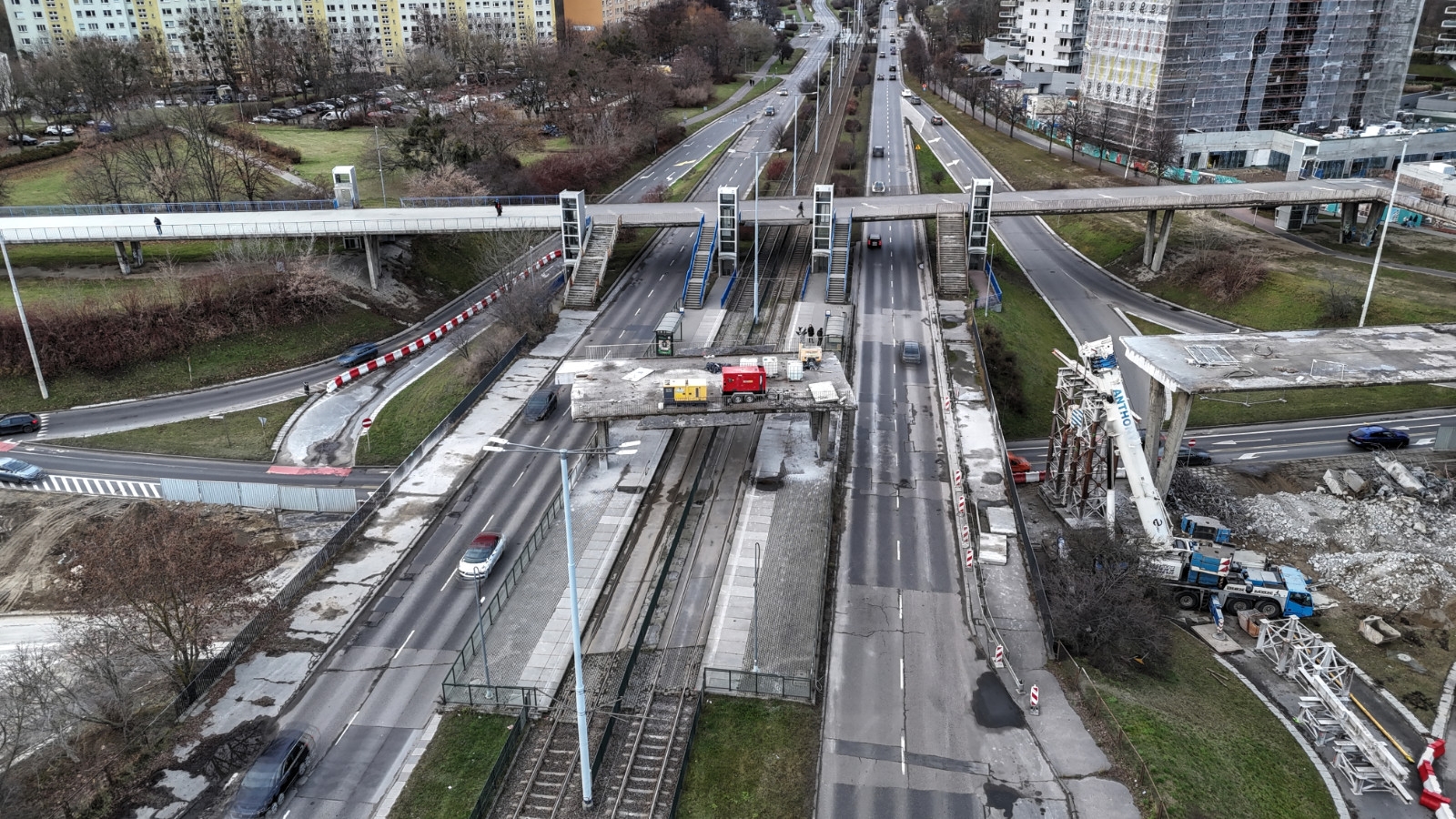

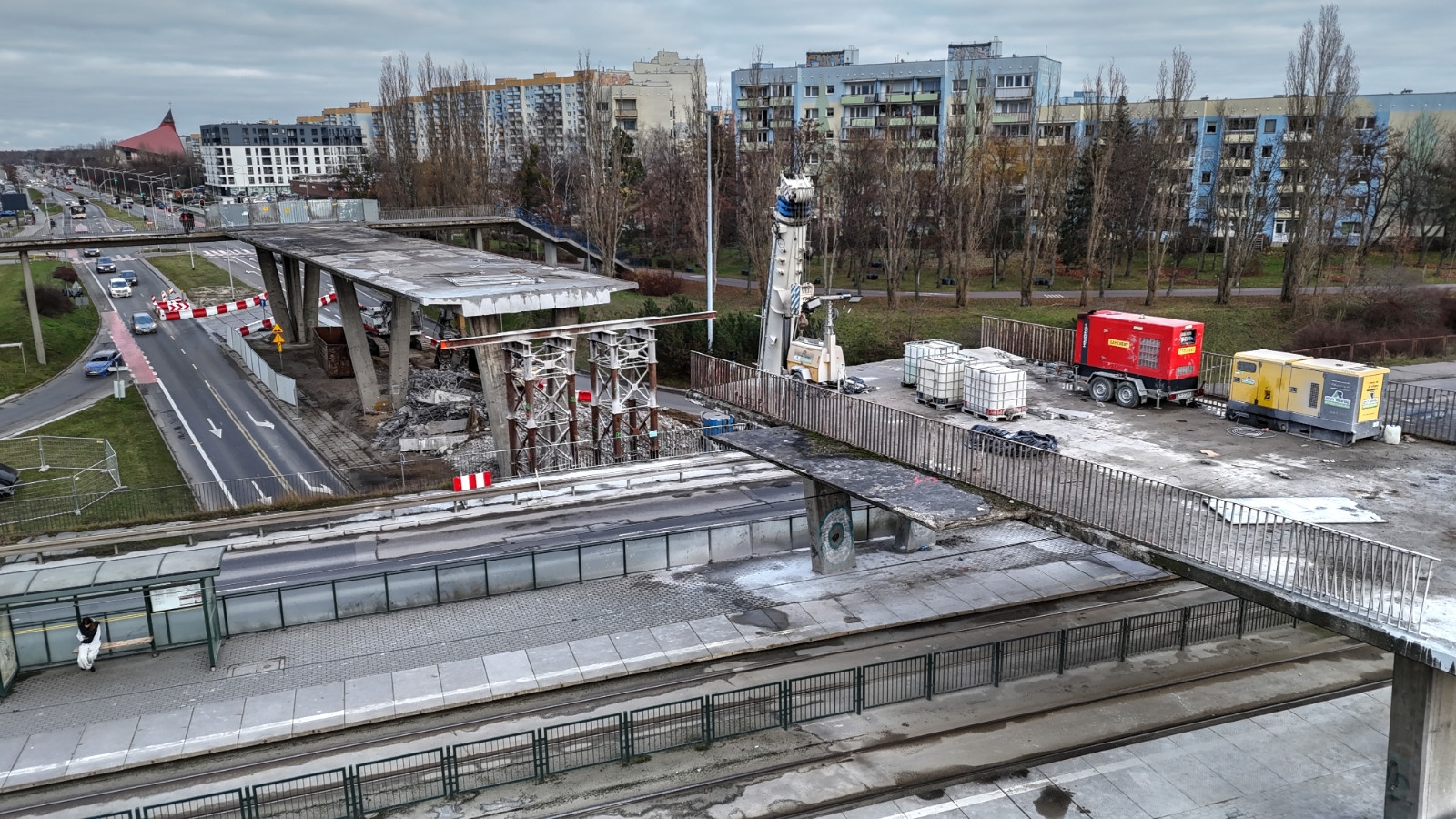

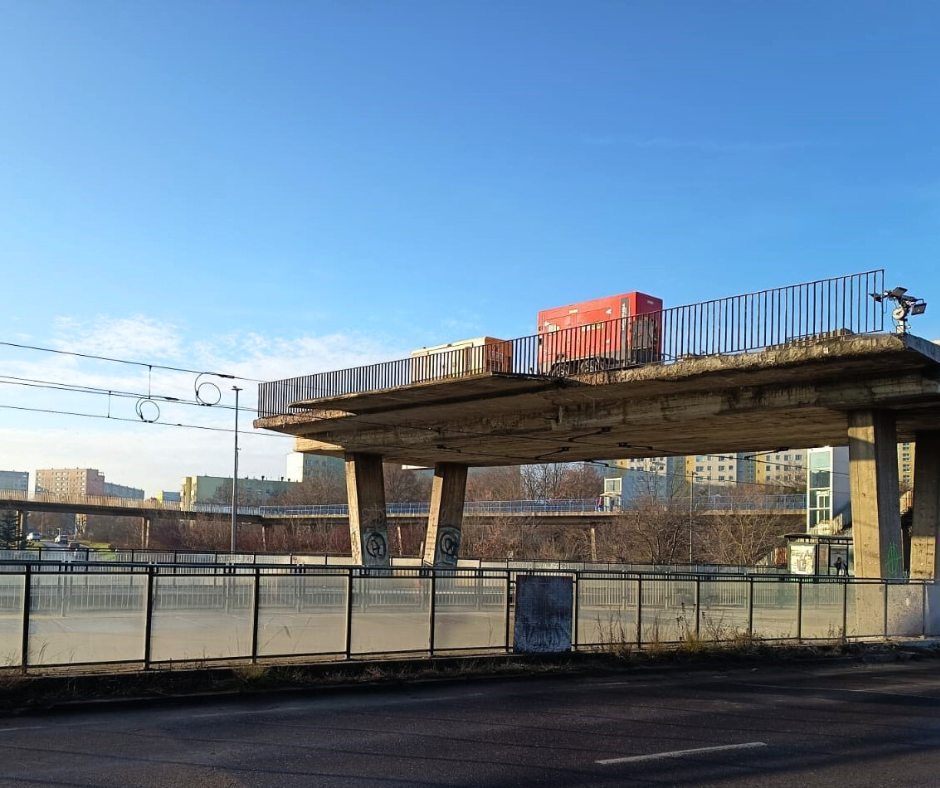

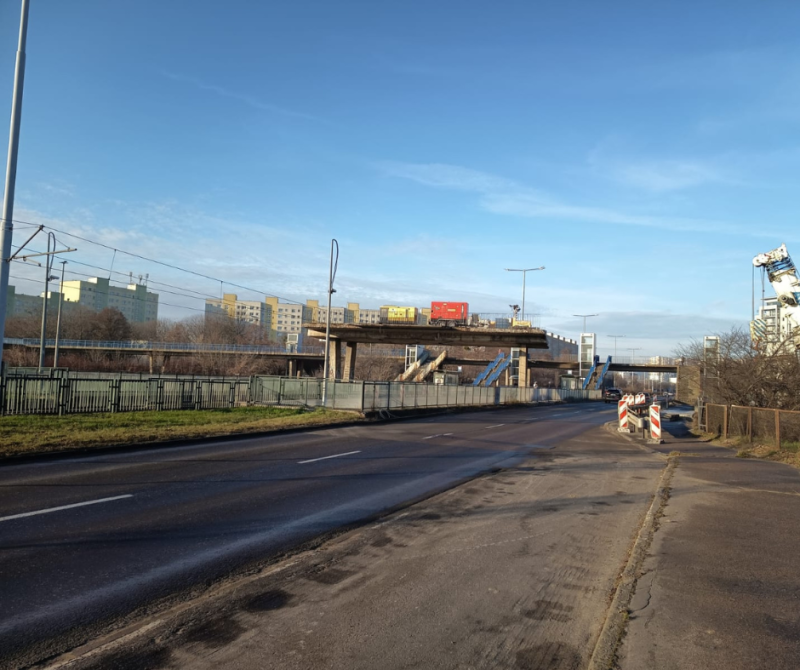

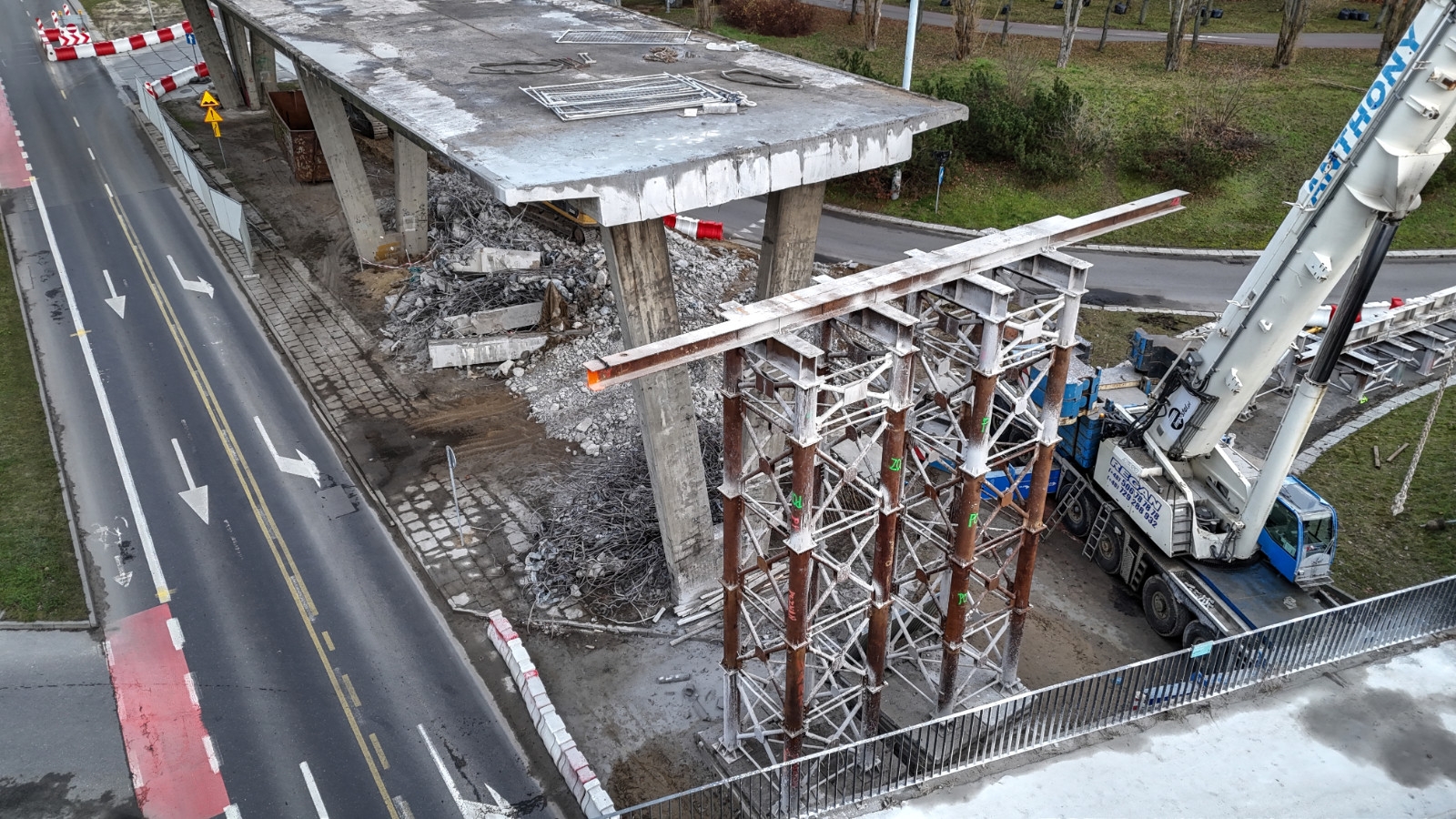

Rozebrano już część kładki nad jezdnią al. Rzeczypospolitej w kierunku Żabianki.

Previous Next

Aktualizacja 12.12.2025 r.

W nocy z poniedziałku na wtorek (z 15 na 16 grudnia), nocne roboty rozbiórkowe kładki na Zaspie przeniosą się nad jezdnię al. Rzeczypospolitej w kierunku Żabianki.

Rozbiórki nadal będą prowadzone w godzinach nocnych, aby zminimalizować utrudnienia w ruchu drogowym. W związku z tym, od godziny 22 do godziny 5 rano zamknięty zostanie fragment jezdni al. Rzeczypospolitej w kierunku Żabianki. Z ruchu zostaną wyłączone wszystkie pasy. W tym czasie zalecany jest objazd z wykorzystaniem nawrotki w al. Jana Pawła II. Co istotne, w ciągu dnia na fragmencie na wysokości kładki, planowane jest zawężenie lewego pasa jezdni w kierunku Żabianki.

Ten etap prac potrwa co najmniej dwa tygodnie, a o kolejnych etapach robót i związanych z tym zmianach w organizacji ruchu będziemy informować oddzielnymi komunikatami.
Wykonawcą prac jest firma Primost Południe. Zmiany związane są z budową nowego systemu kładek nad al. Jana Pawła II i rozbiórką starej kładki.

Zmiana organizacji ruchu w nocy z 15 na 16 grudnia 2025 r., od godziny 22 do 5 rano:

Zmiana organizacji ruchu od 16.12.2025 r.:

Previous Next

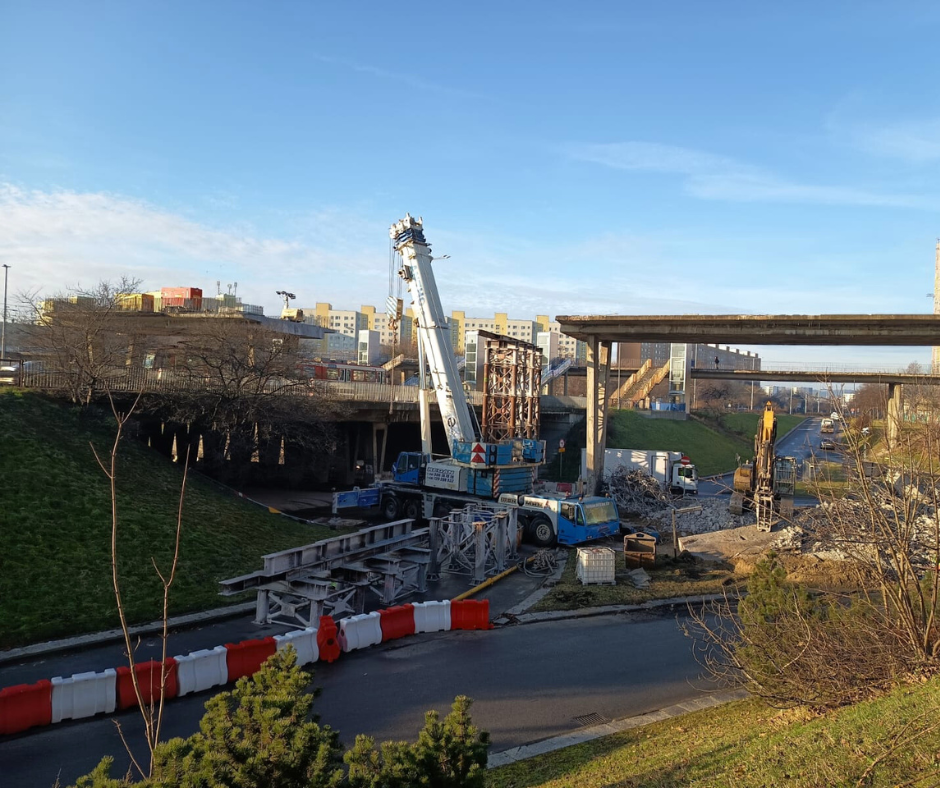

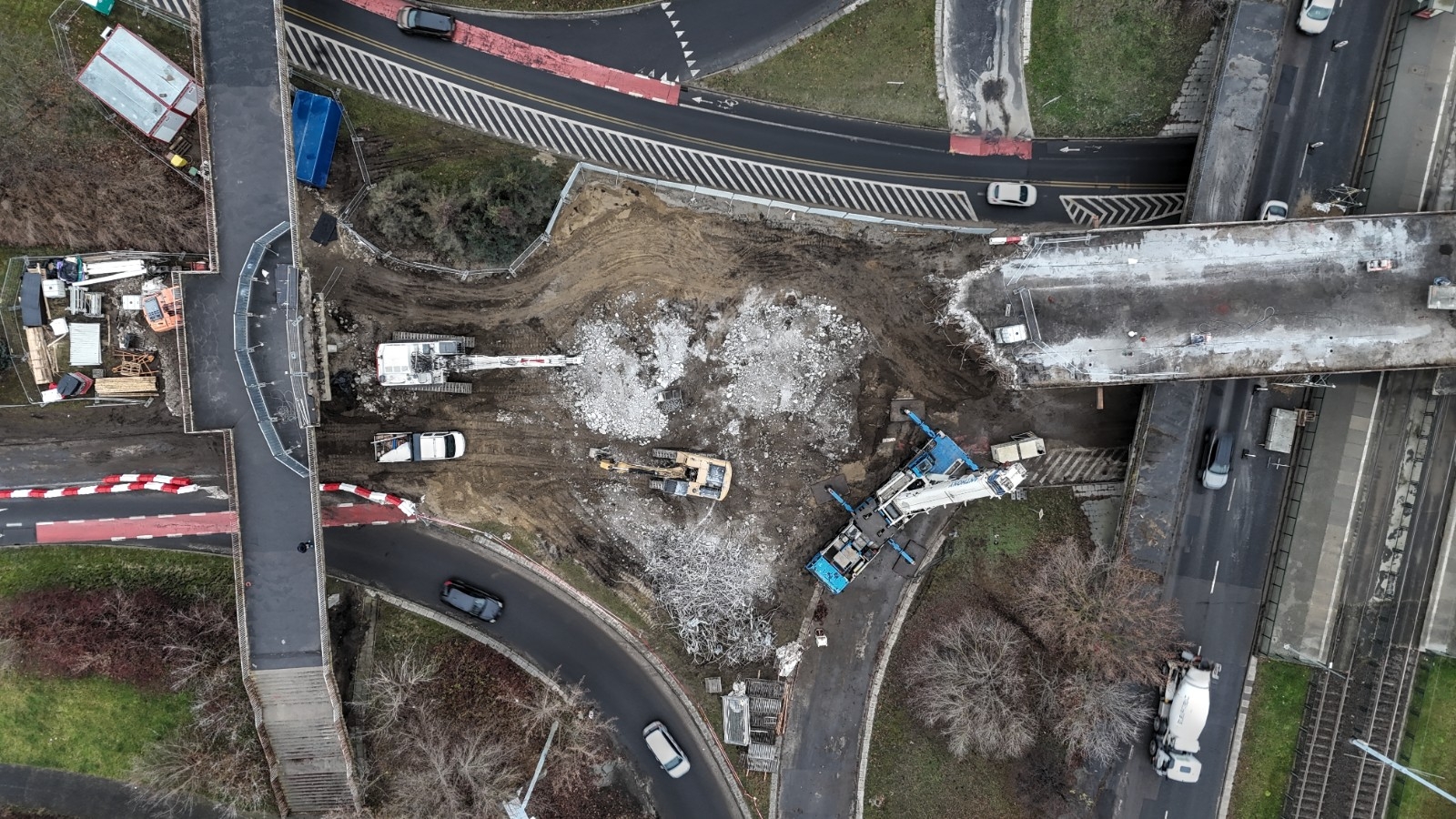

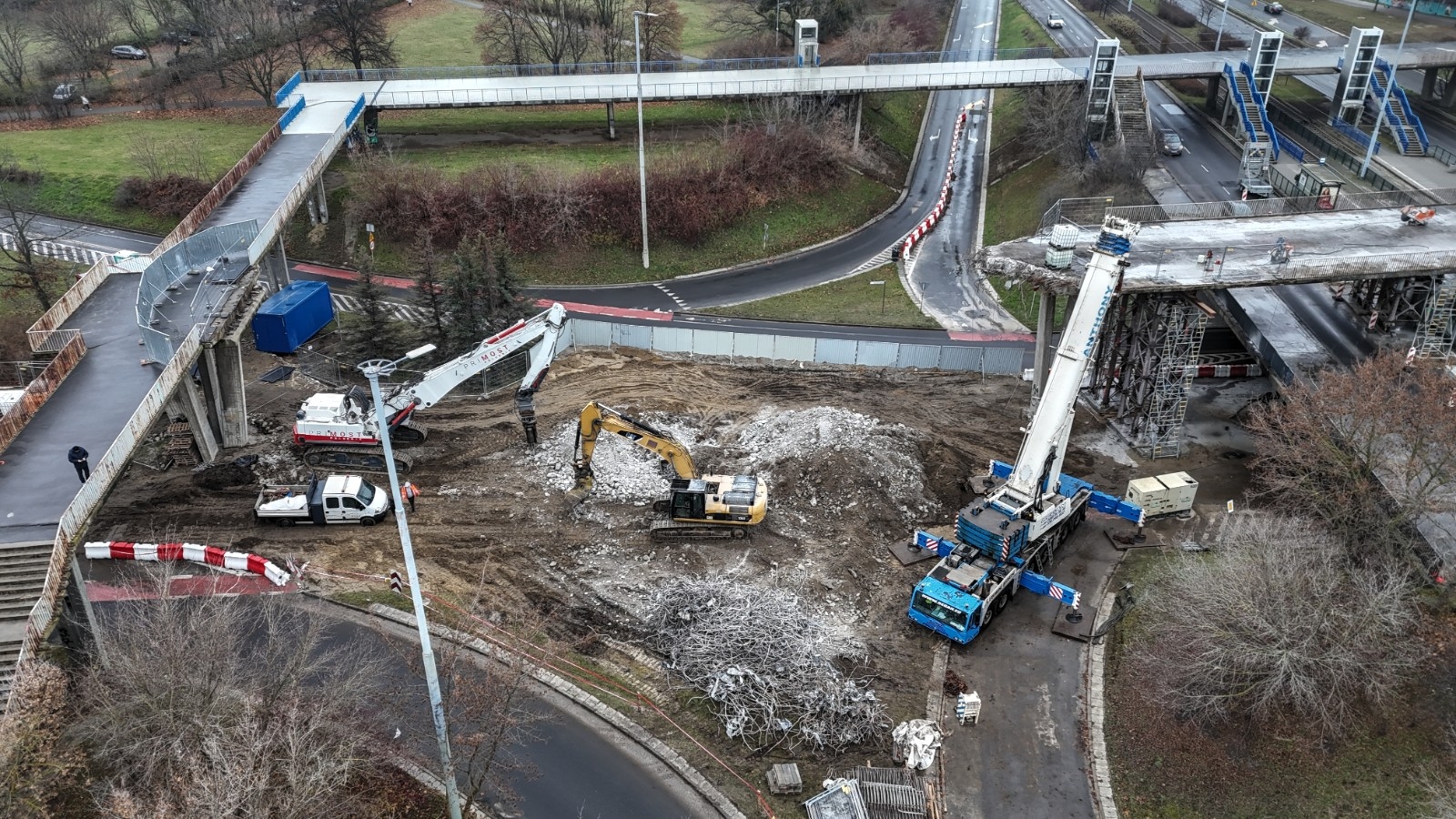

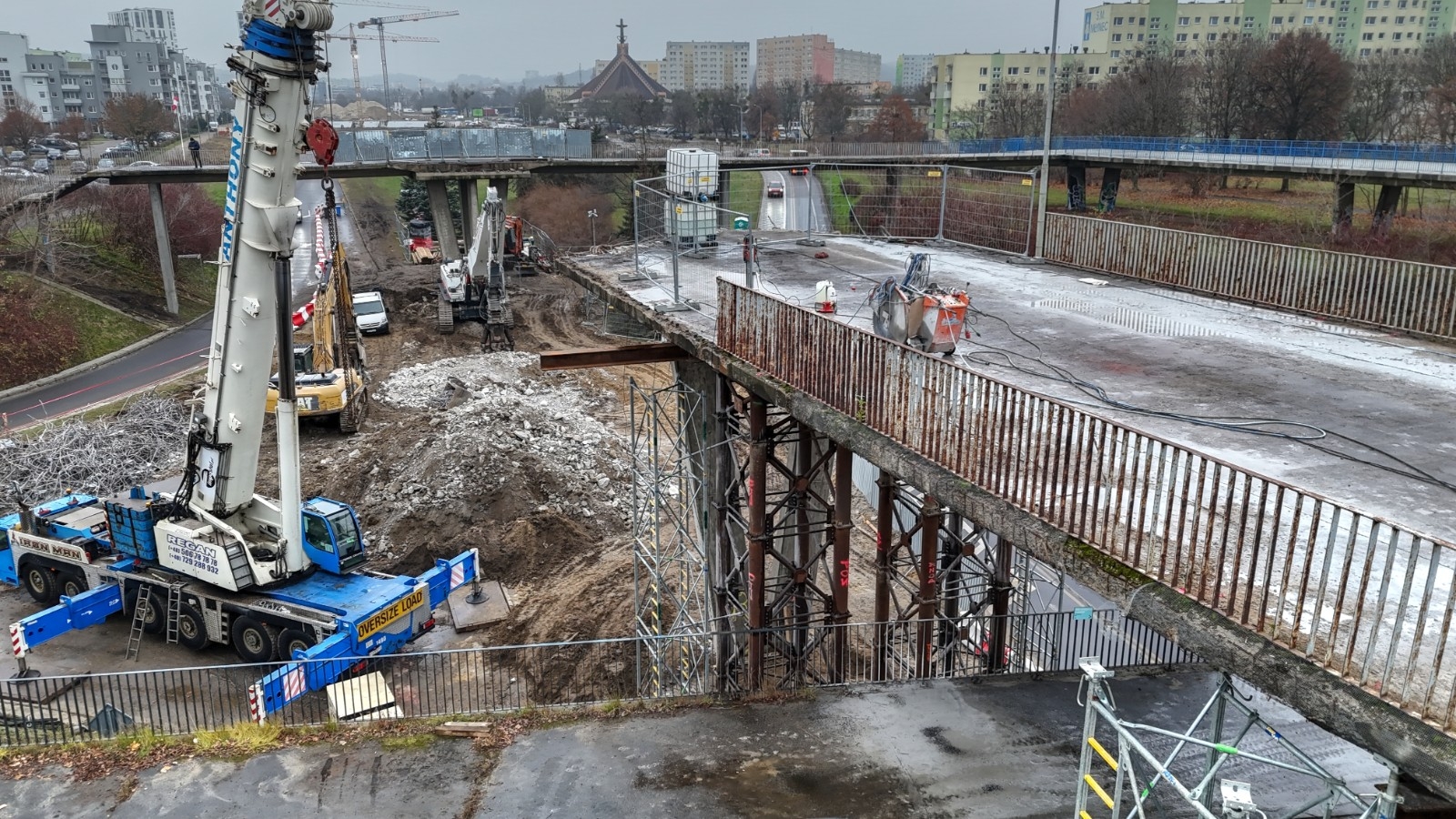

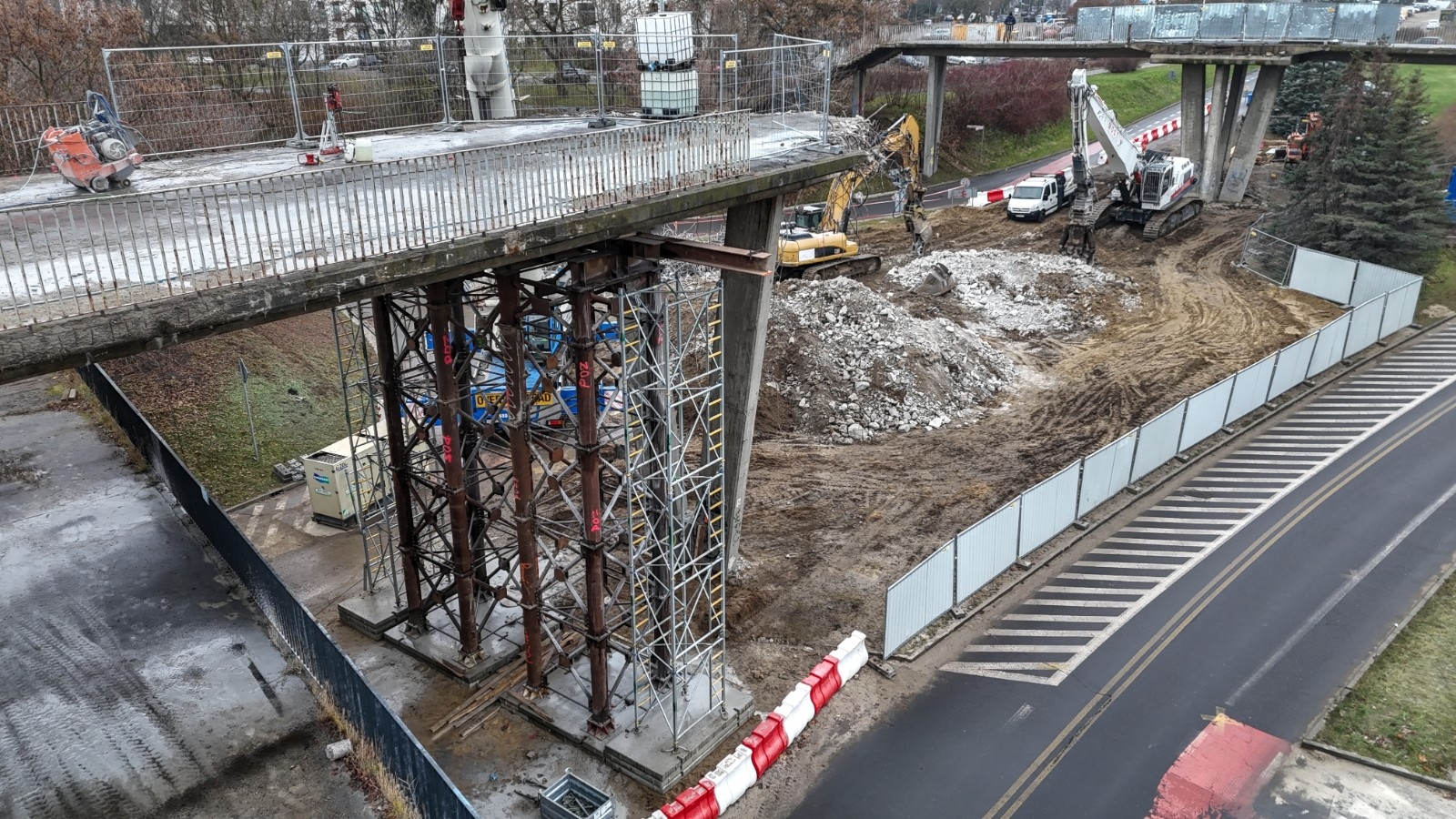

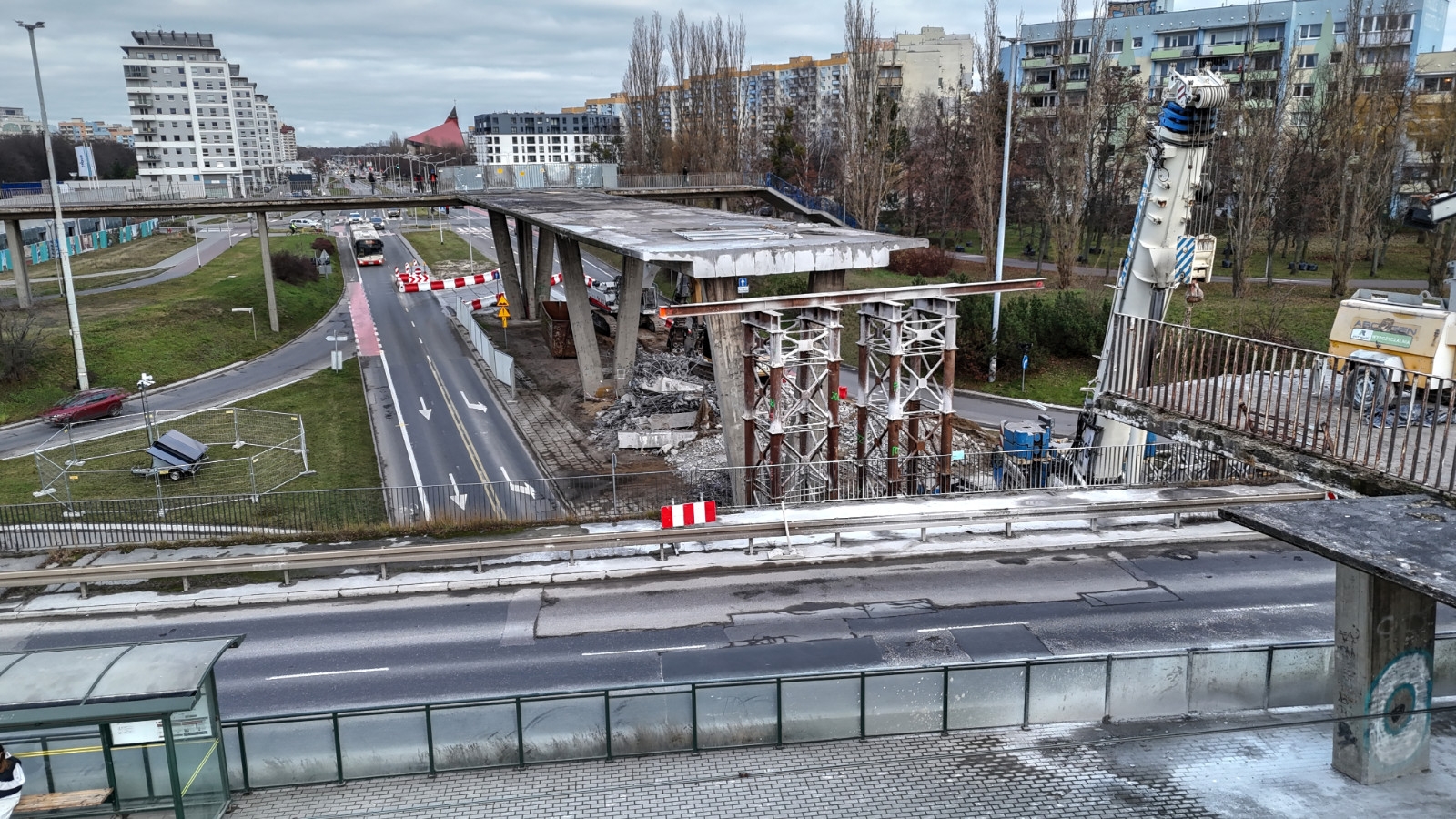

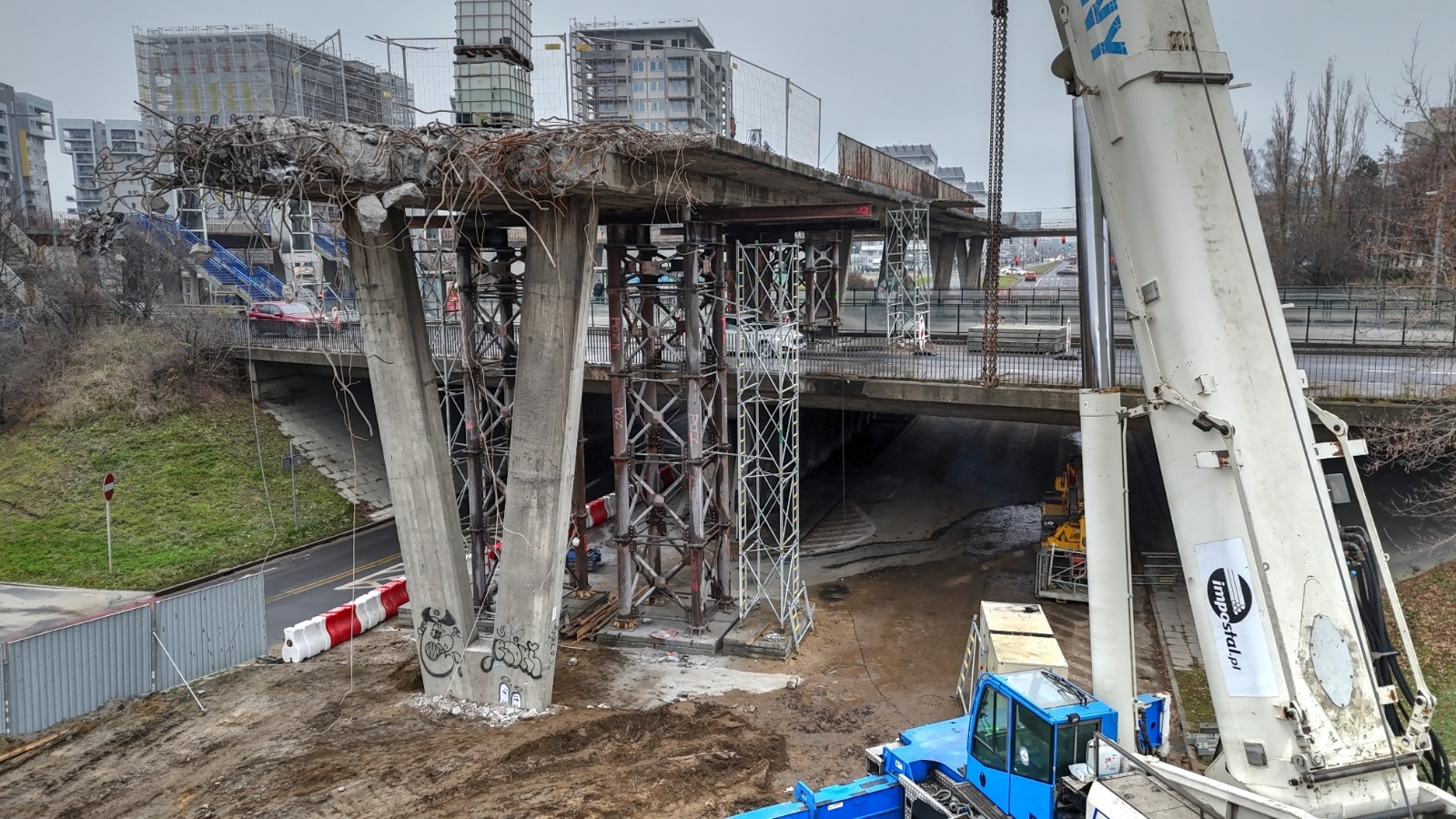

Aktualizacja 03.12.2025 r

Wykonano podpory pod wschodnią część kładki. Obecnie wykonywae  jest cięcie i wiercenie istniejących belek, czyli przygotowanie do ich demontażu.

Previous Next

Aktualizacja 02.12.2025 r.

Previous Next

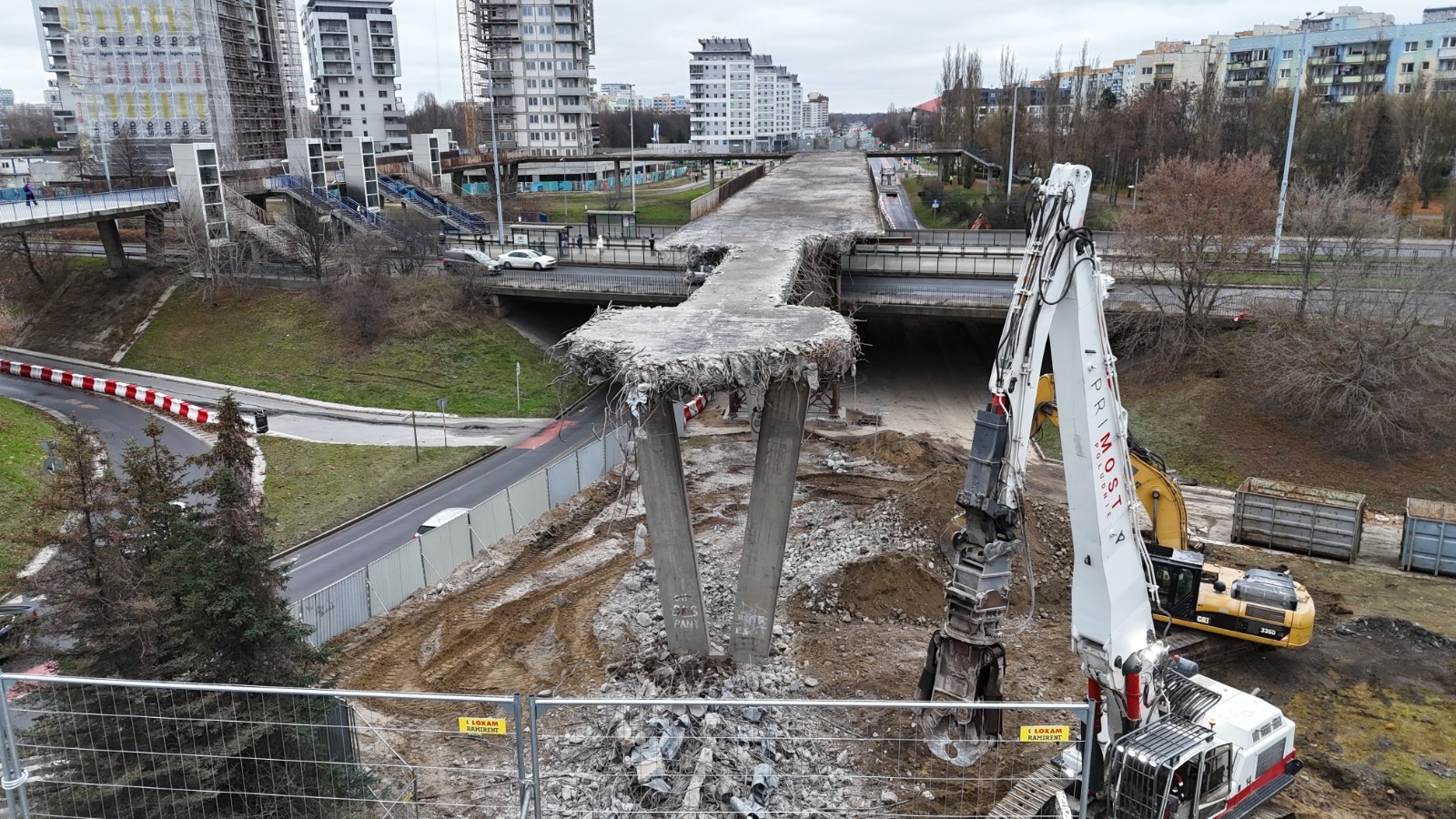

Aktualizacja 27.11.2025 r.

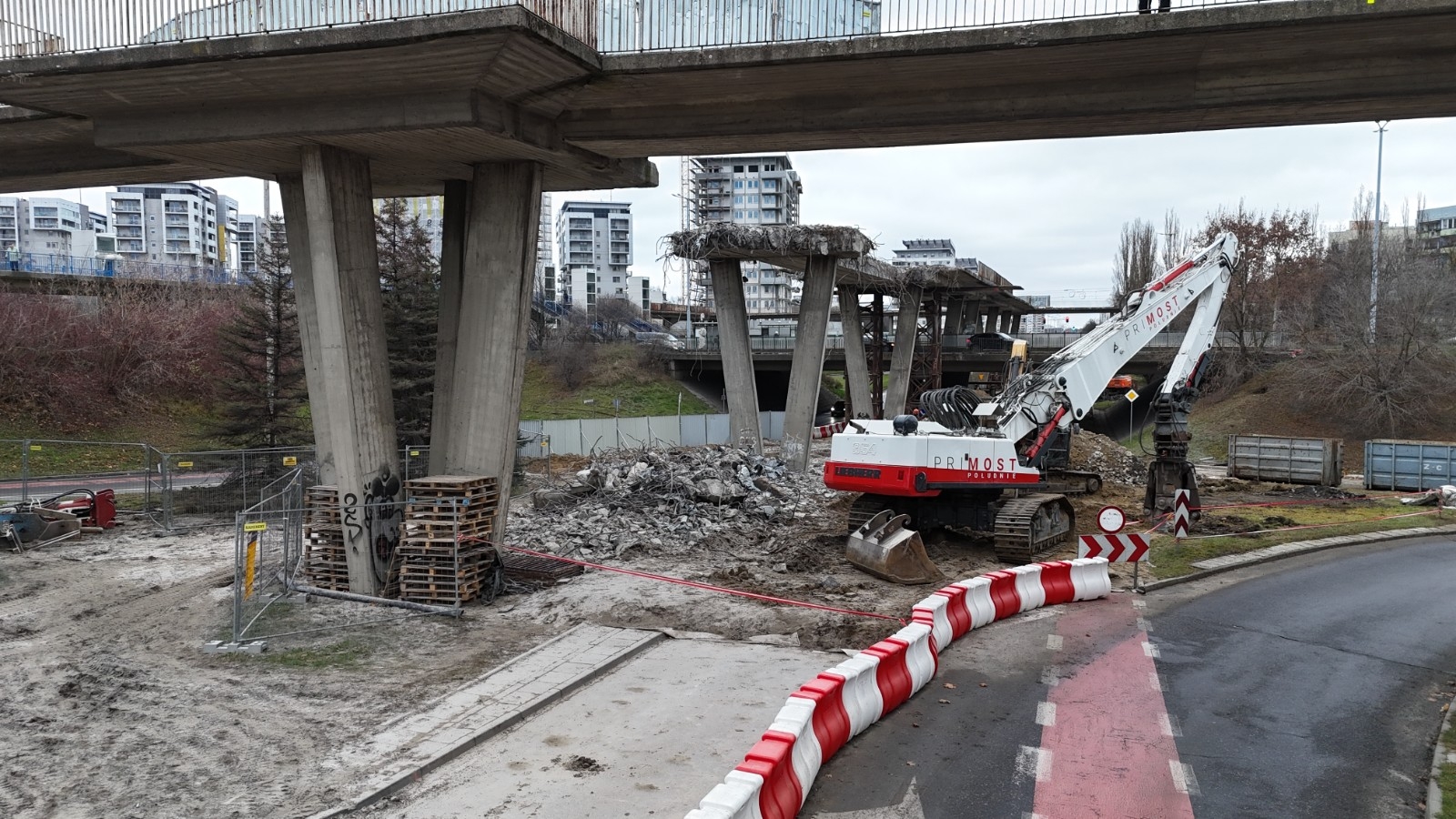

Kontynuowane są prace rozbiórkowe.

Previous Next

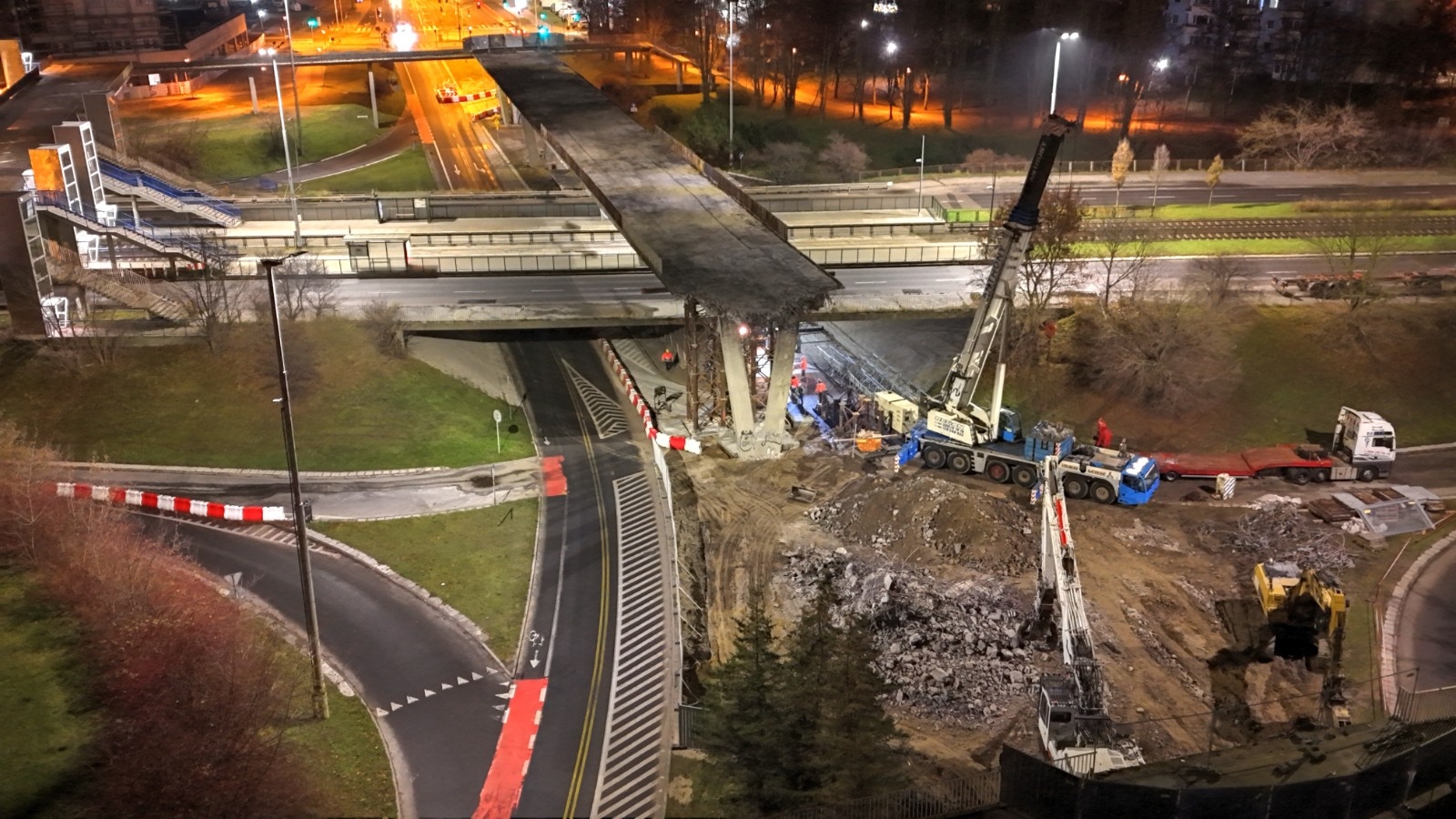

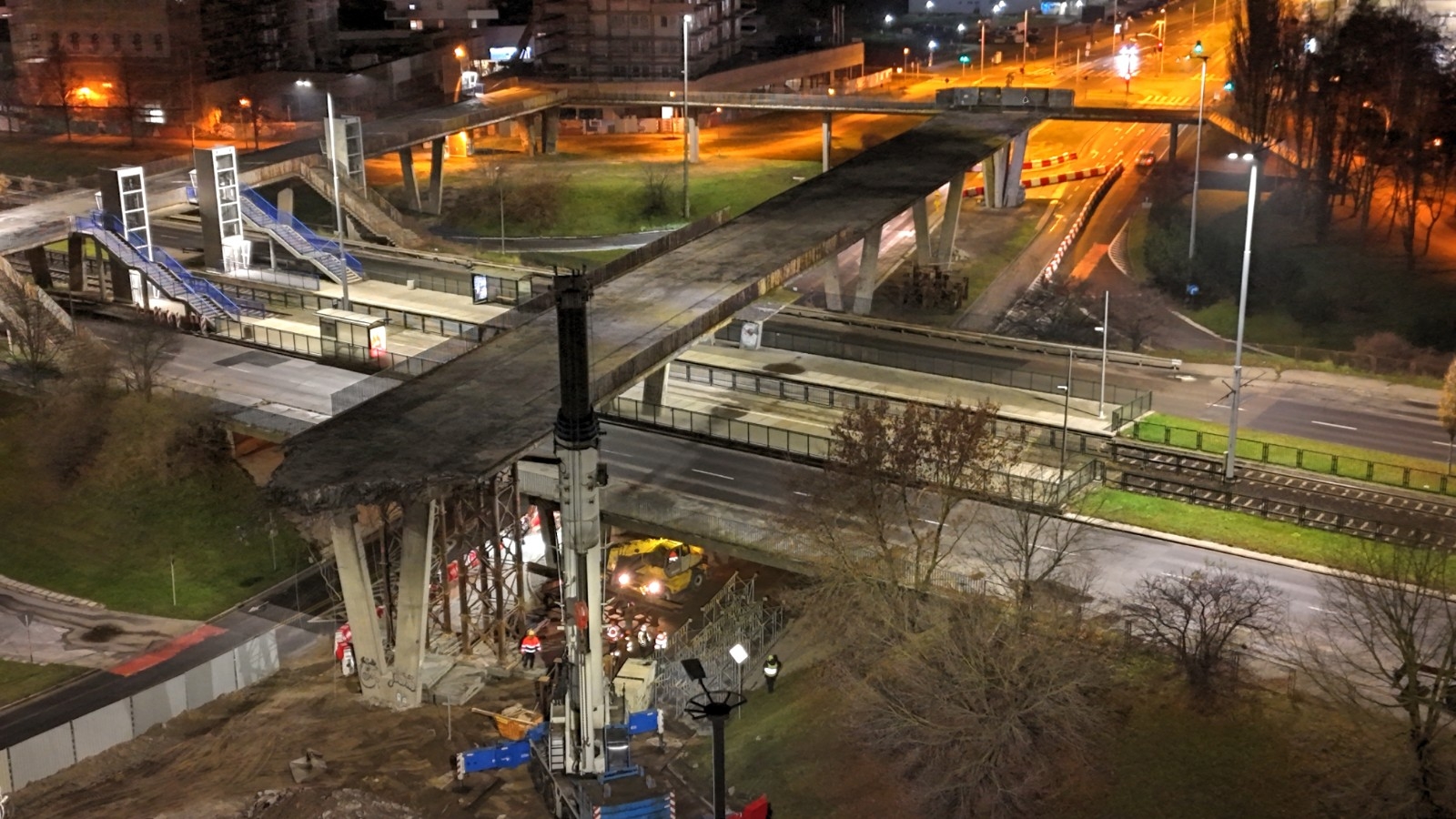

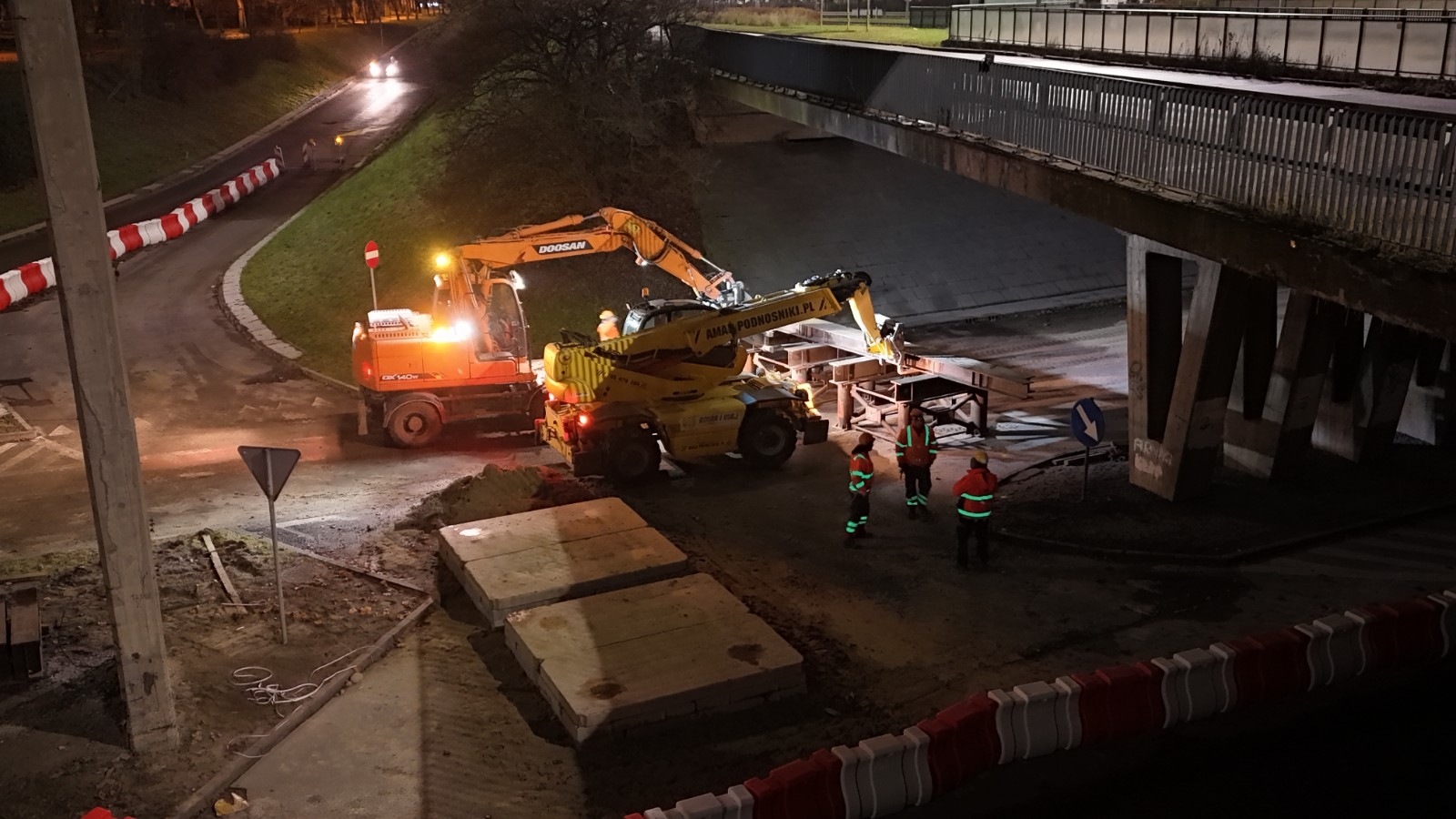

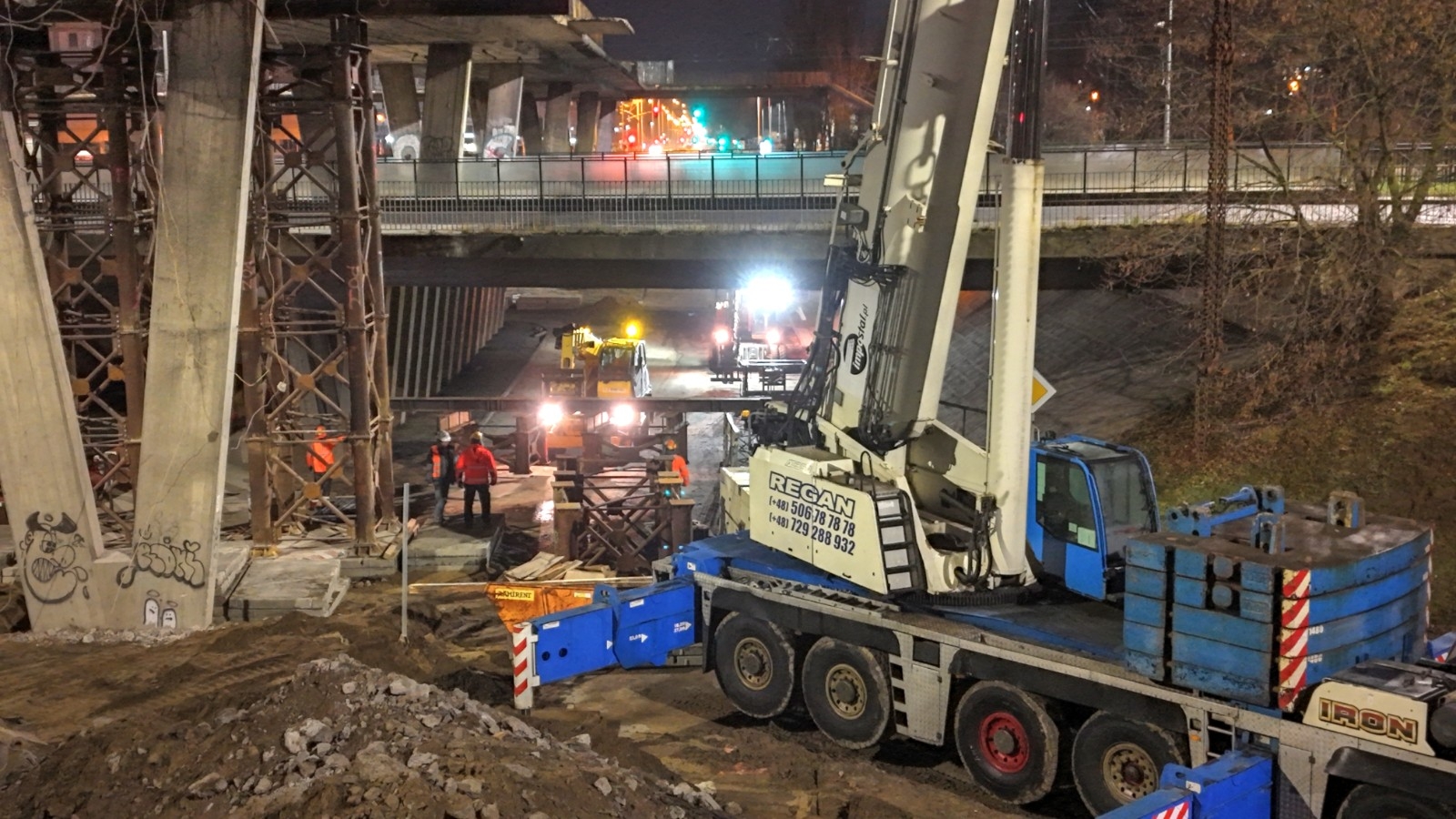

W nocy z poniedziałku (1 grudnia) na wtorek (2 grudnia) rozpoczną się nocne prace rozbiórkowe kładki na Zaspie. W pierwszym etapie realizowane będą nad al. Rzeczypospolitej w kierunku Wrzeszcza.

Prace rozbiórkowe będą prowadzone w godzinach nocnych. W związku z robotami, od godziny 22 do godziny 5 rano zamknięty zostanie fragment jezdni al. Rzeczypospolitej w kierunku Wrzeszcza. Z ruchu zostaną wyłączone wszystkie pasy. W tym czasie zalecany jest objazd z wykorzystaniem al. Jana Pawła II i ul. Dywizjonu 303. Te prace mają potrwać do końca tygodnia. Co istotne, w ciągu dnia na fragmencie na wysokości kładki, planowane jest zawężenie lewego pasa jezdni w kierunku Wrzeszcza.

Funkcjonowanie komunikacji miejskiej pozostaje bez zmian. Obecnie trwają już prace rozbiórkowe nad południową częścią kładki. Obiekt został „przepołowiony”. Roboty te będą kontynuowane w najbliższych dniach.

O kolejnym etapie prac i związanych z tym zmianach w organizacji ruchu informować będziemy oddzielnym komunikatem. Wykonawcą prac jest firma Primost Południe. Zmiany związane są z budową nowego systemu kładek nad al. Jana Pawła II i rozbiórką starej kładki.

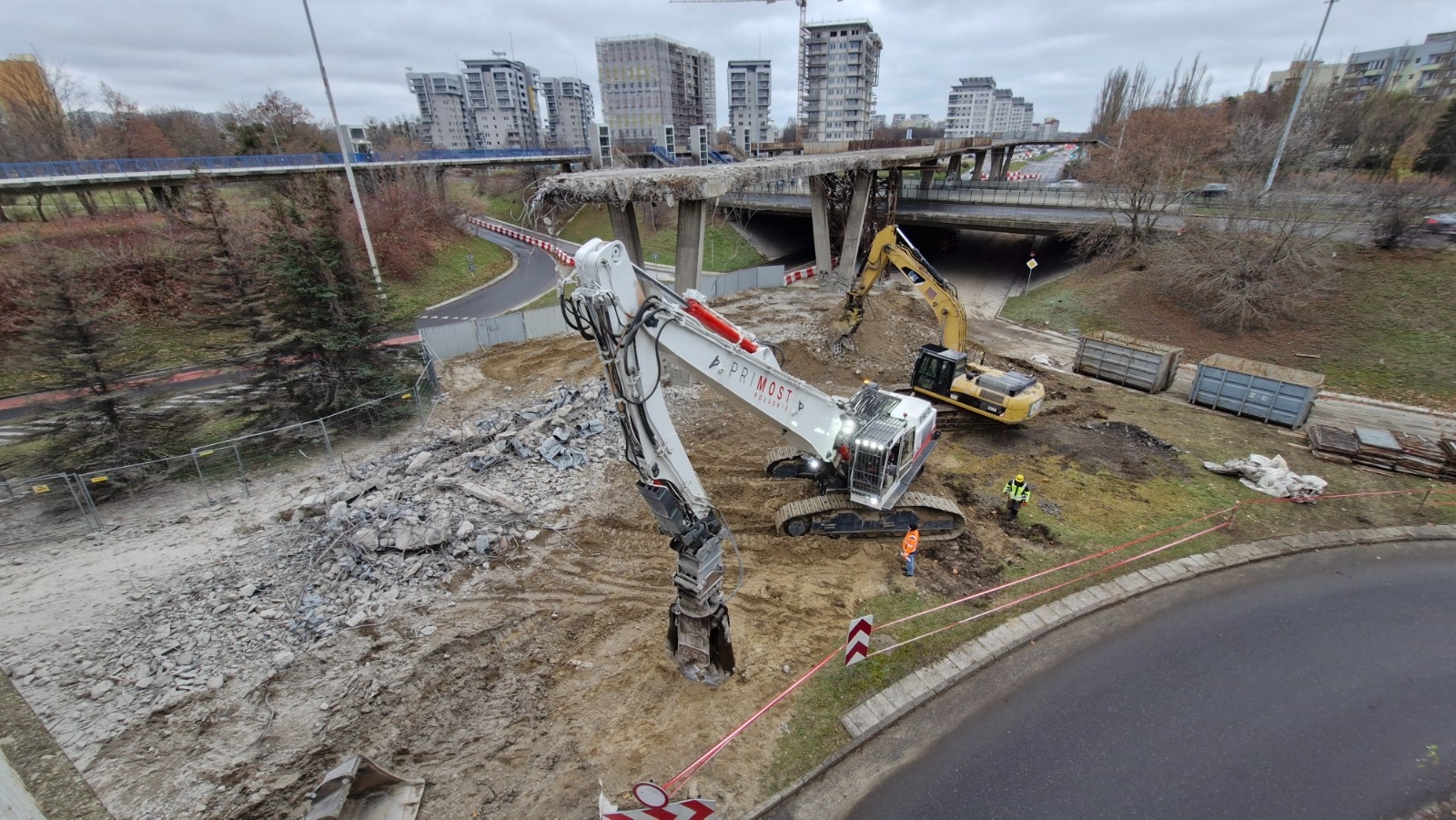

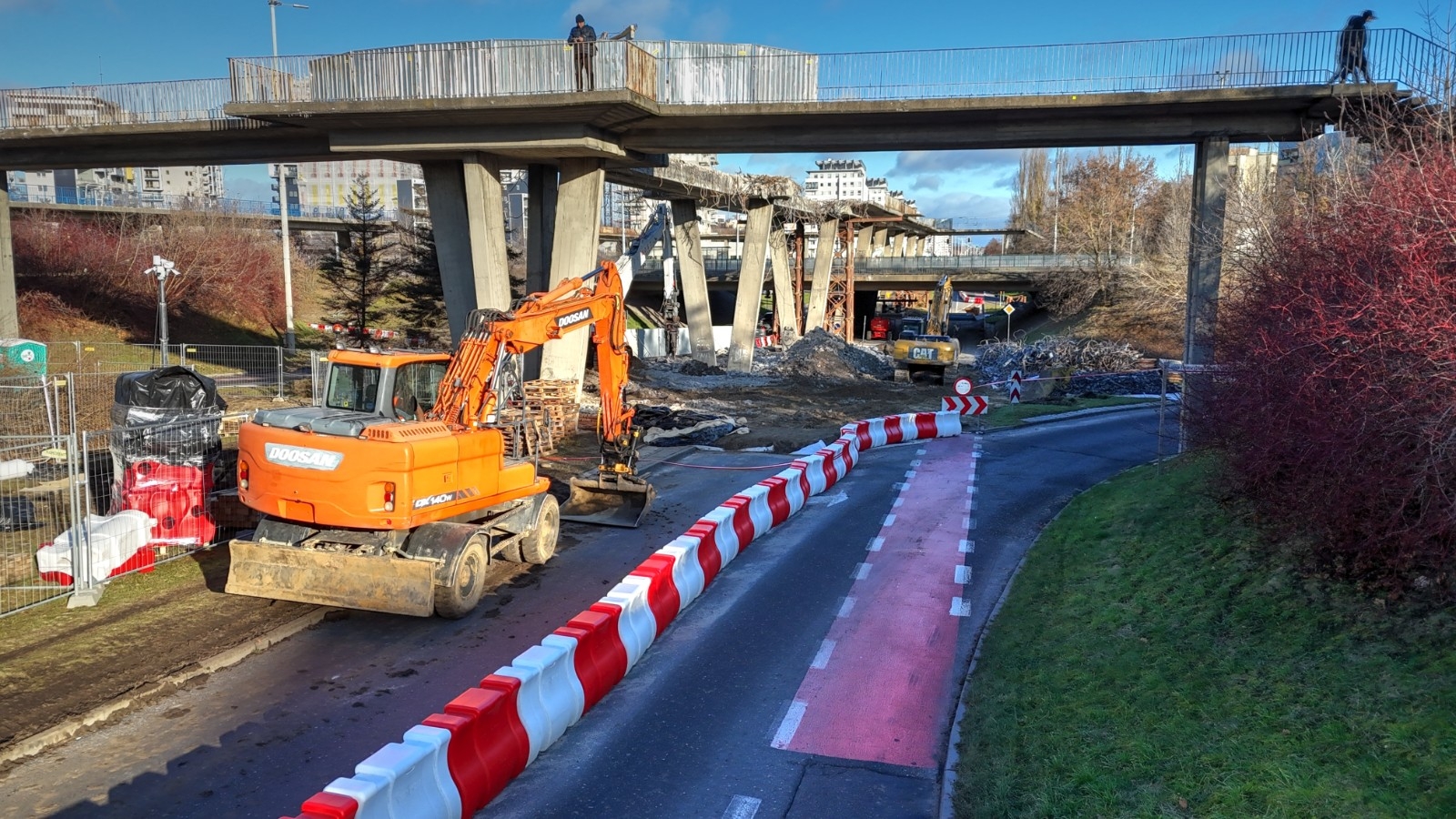

Aktualizacja 25.11.2025 r.

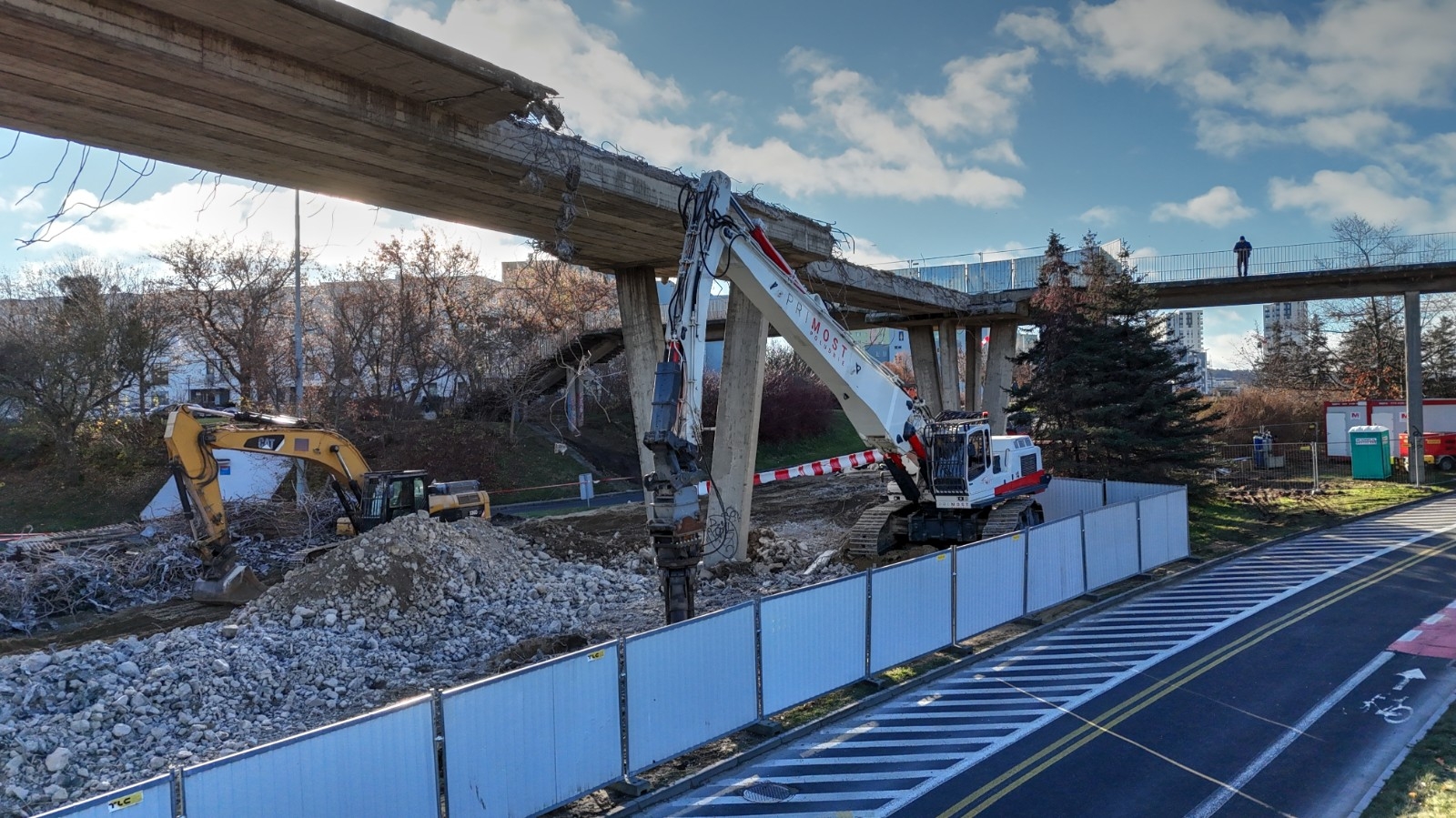

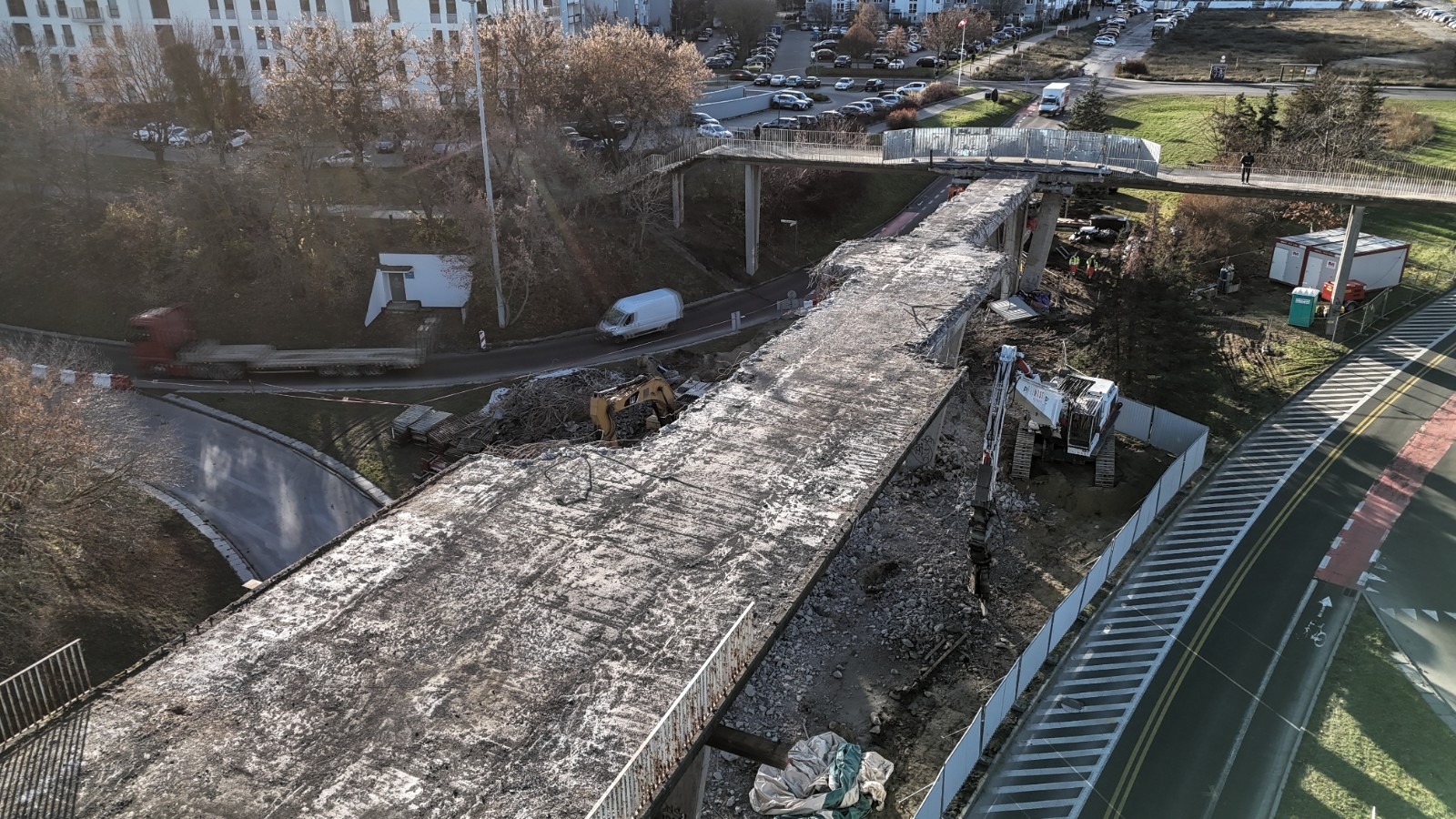

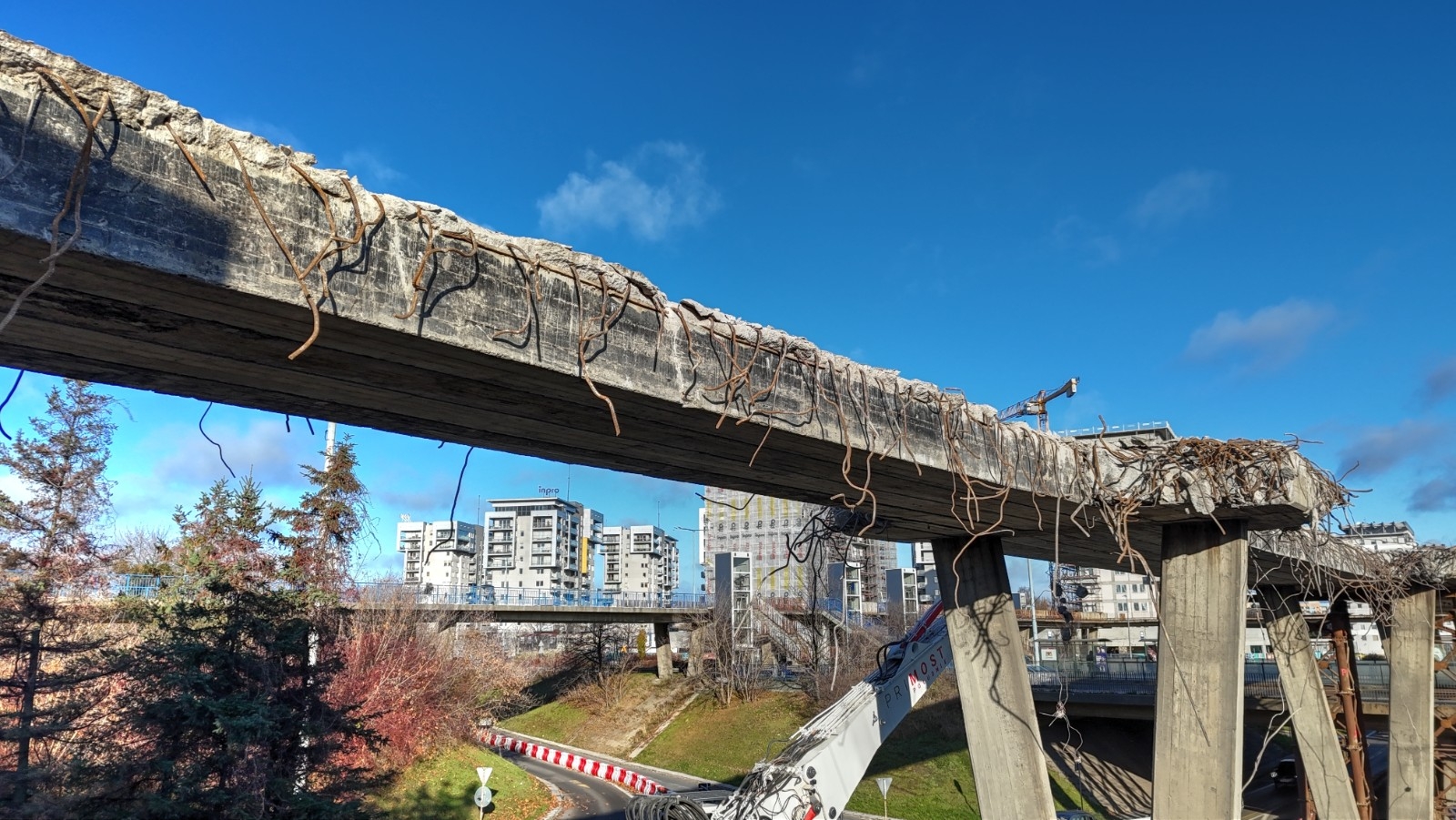

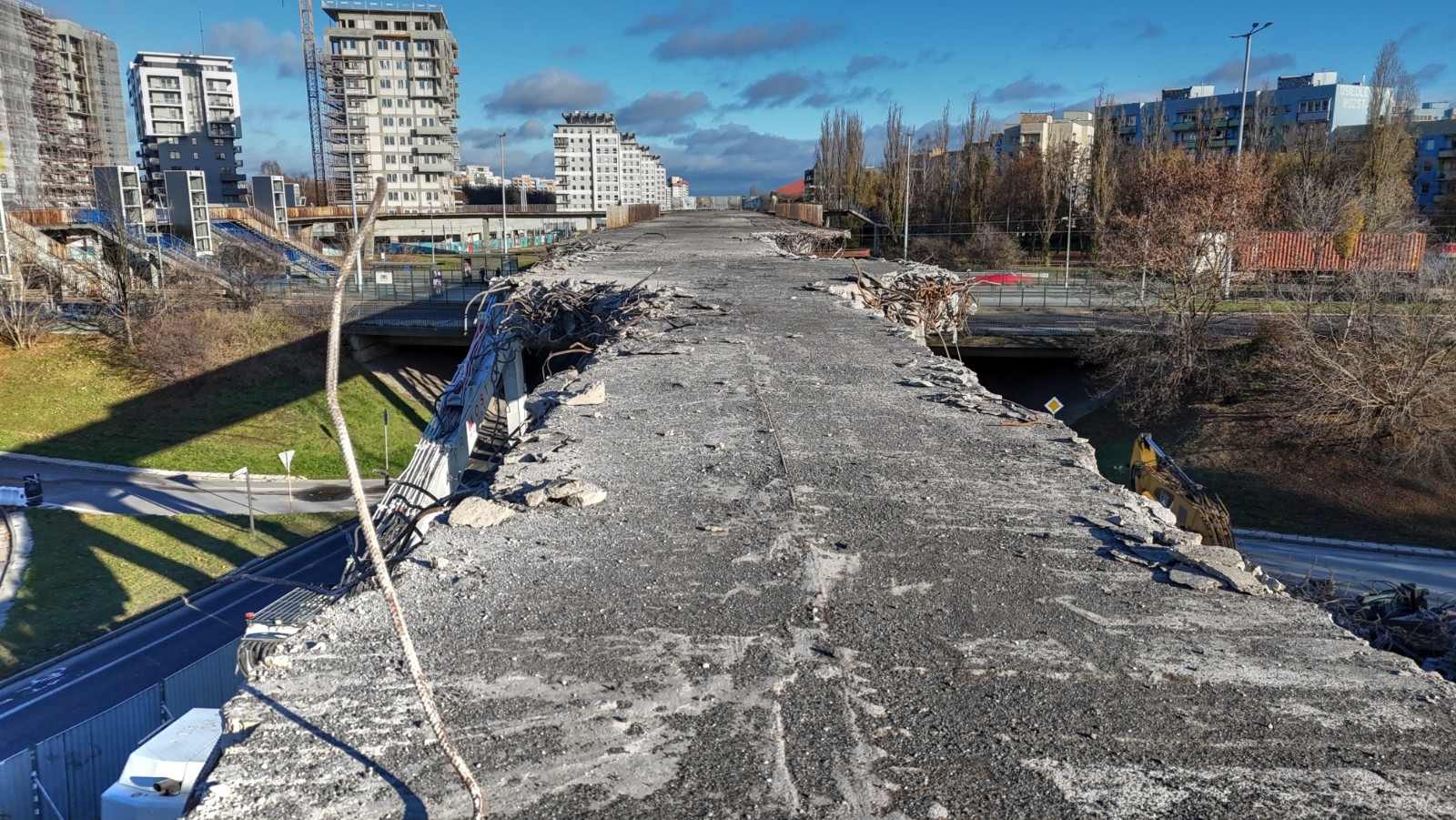

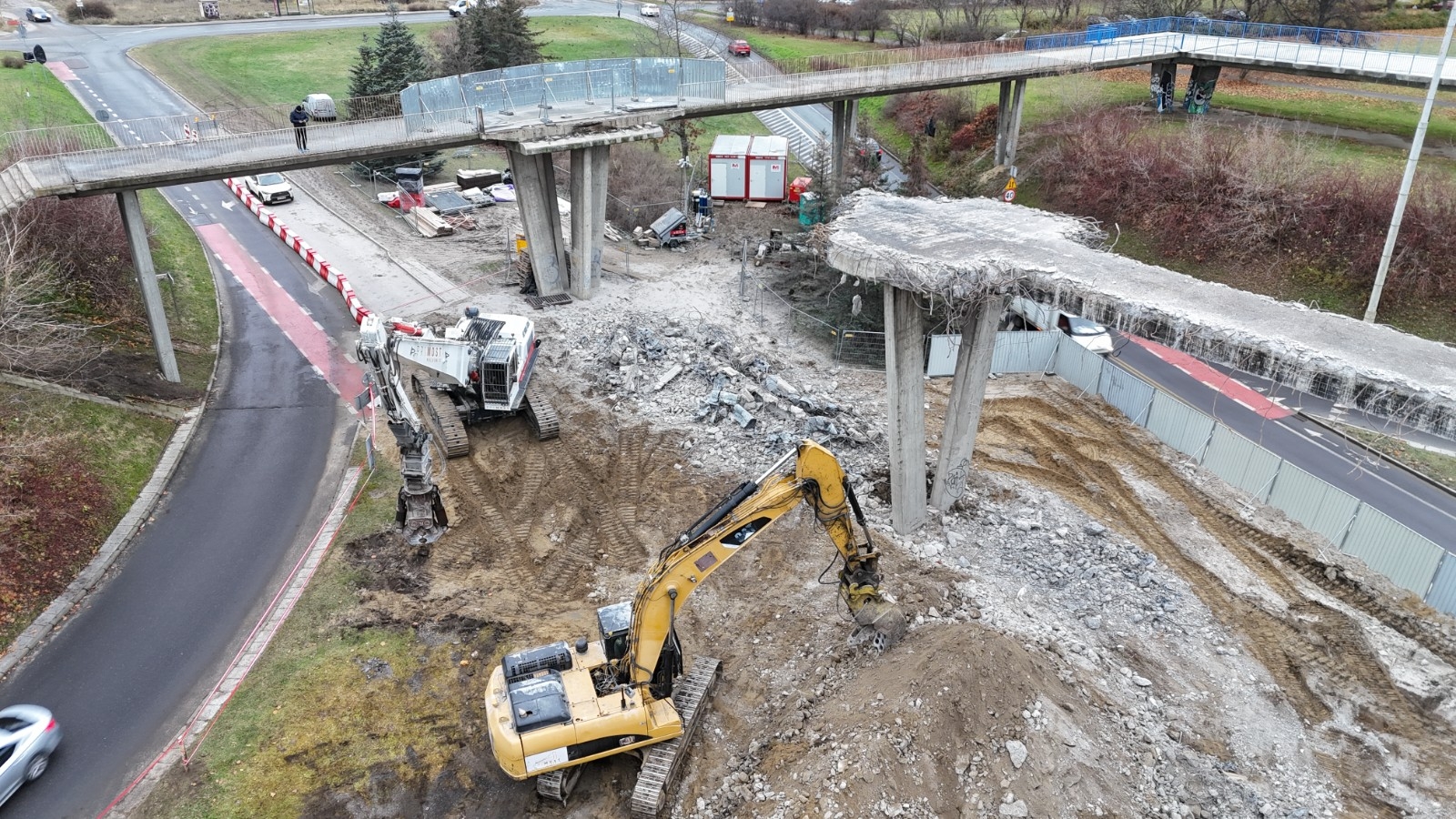

Kontynuowane są prace rozbiórkowe wschodniej części kładki.

Previous Next

Aktualizacja 18.11.2025 r.

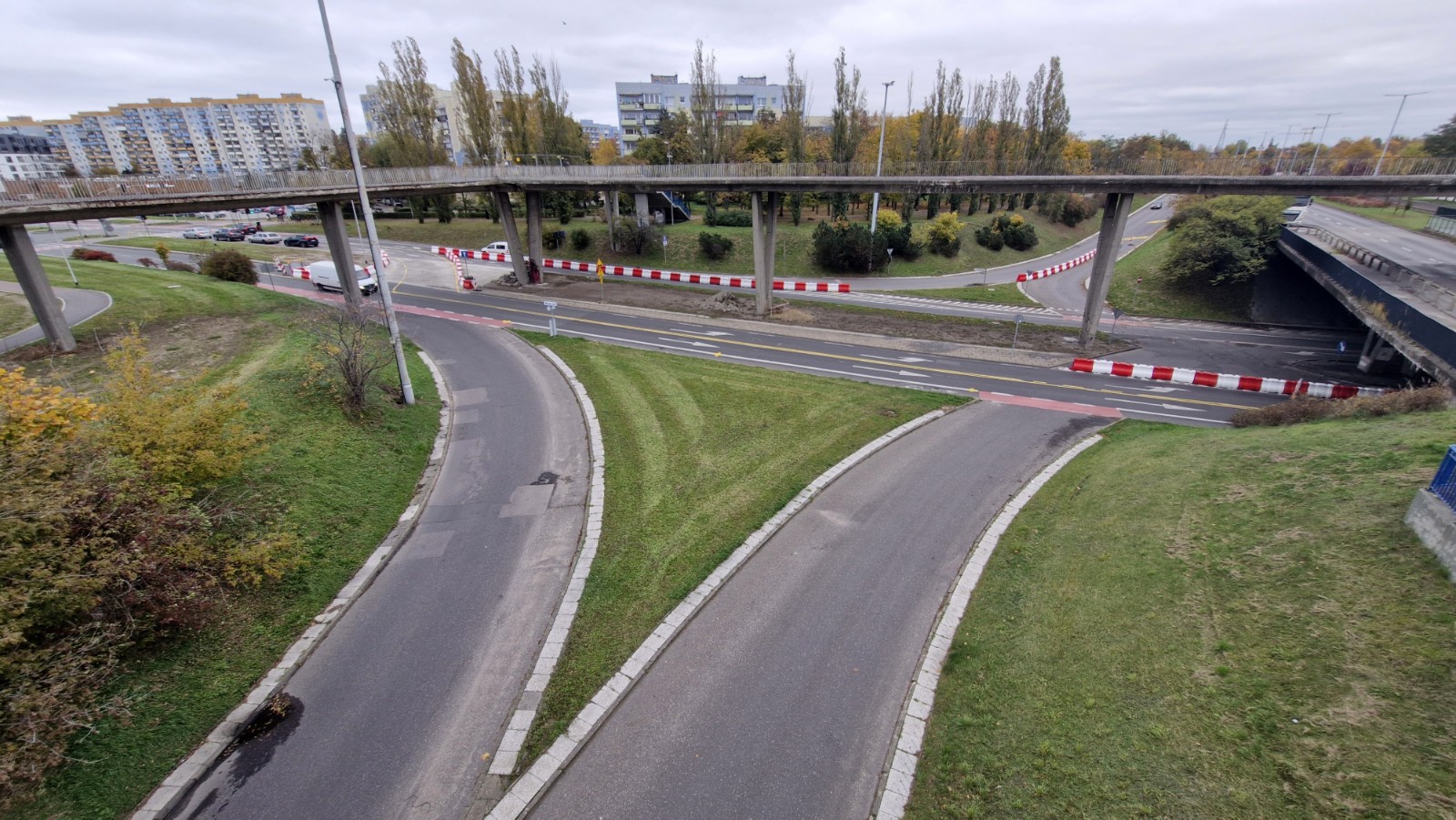

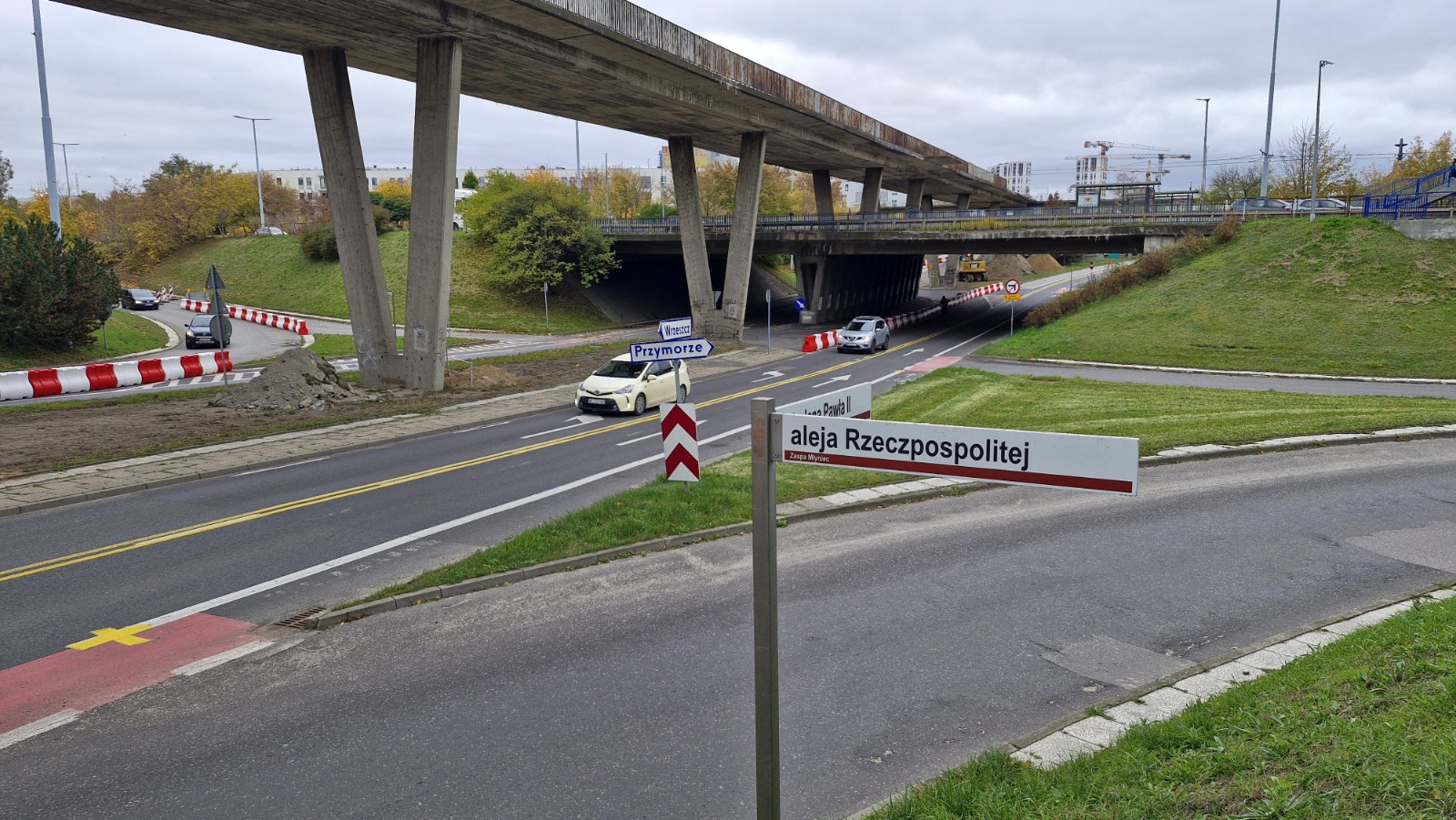

25.10.2025 r. wprowadzona została tymczasowa organizacja ruchu, która umożliwiła bezpieczne rozpoczęcie rozbiórki części kładki dla pieszych. Obecnie prace postępują zgodnie z harmonogramem.

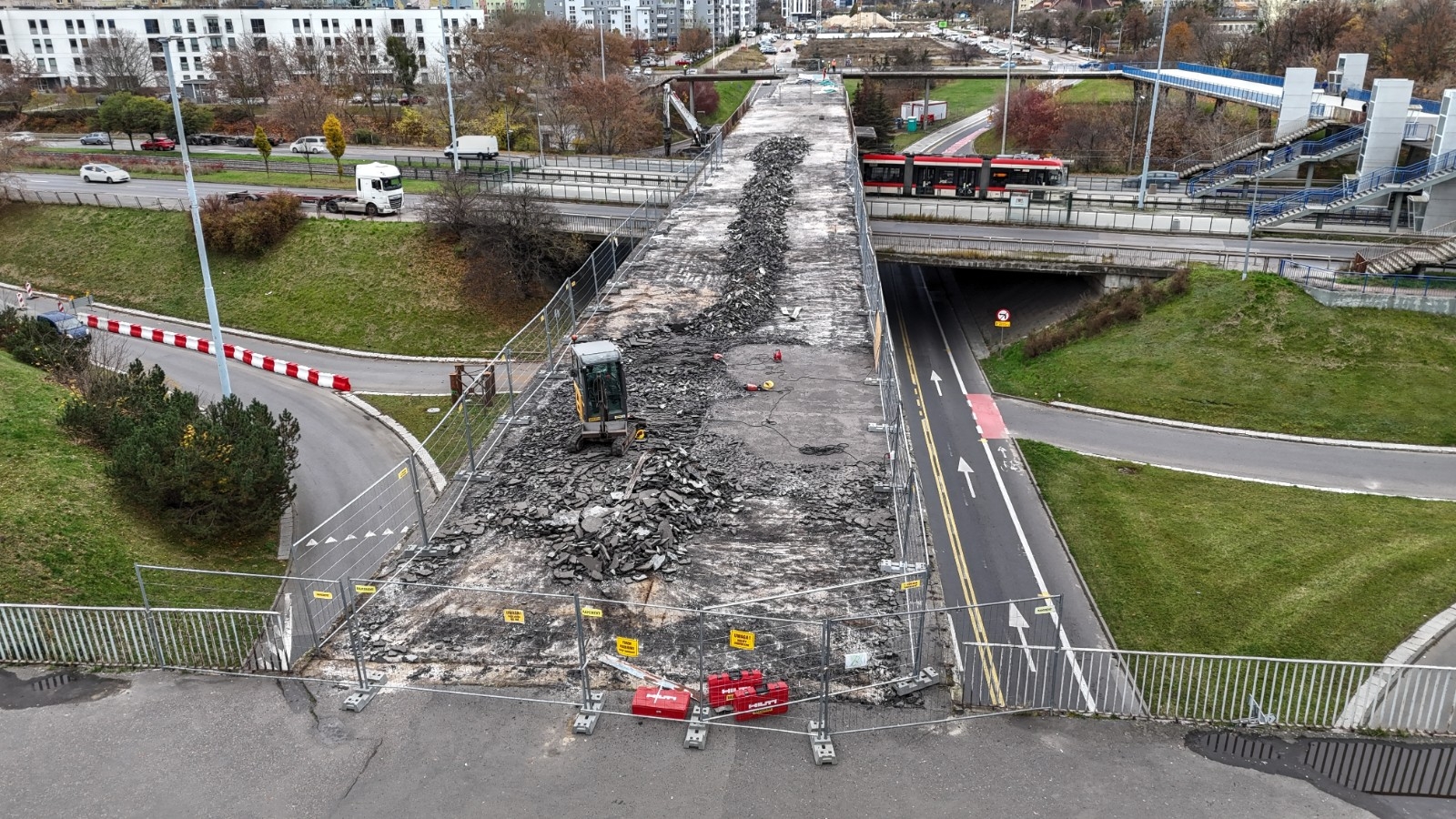

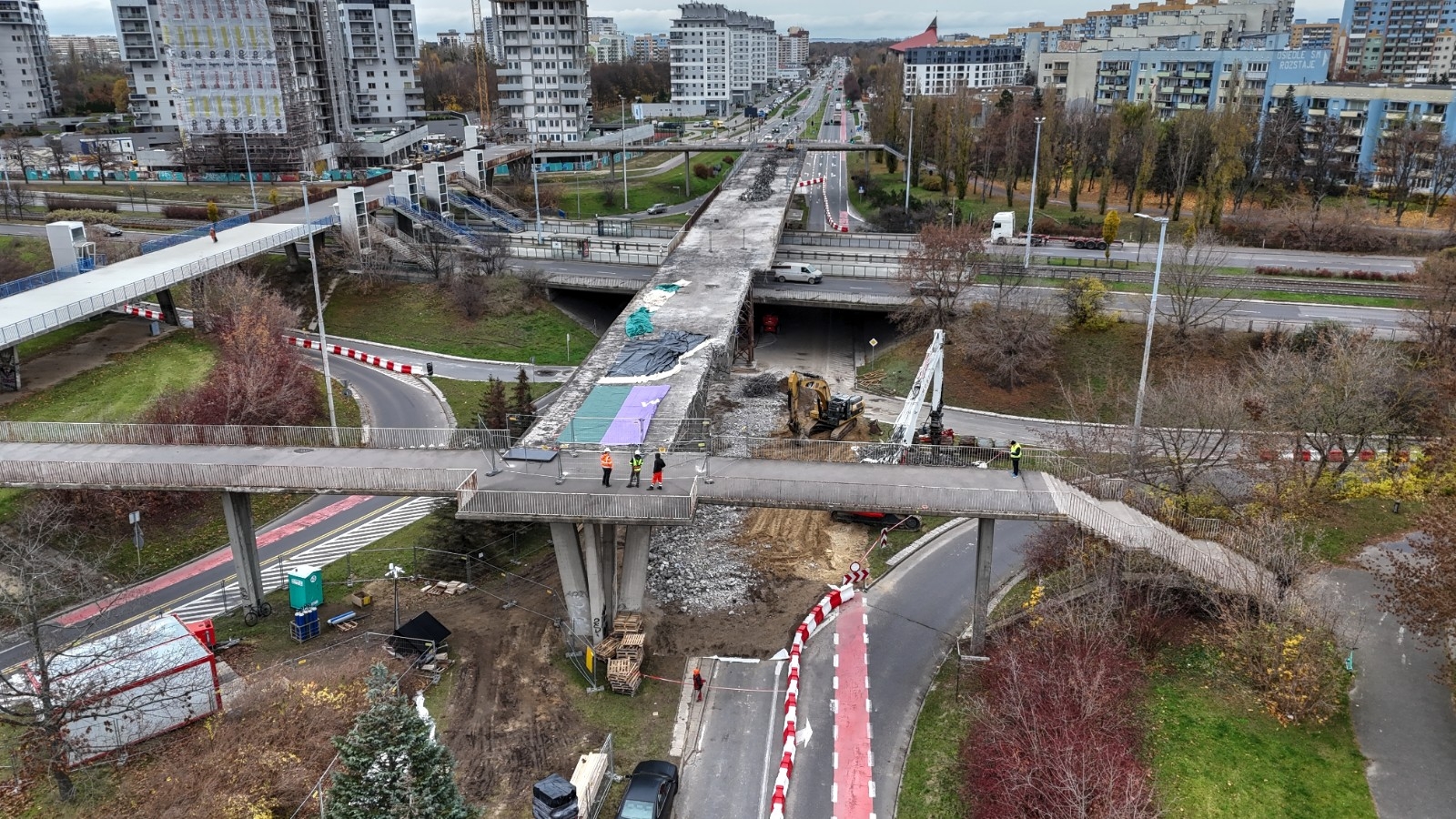

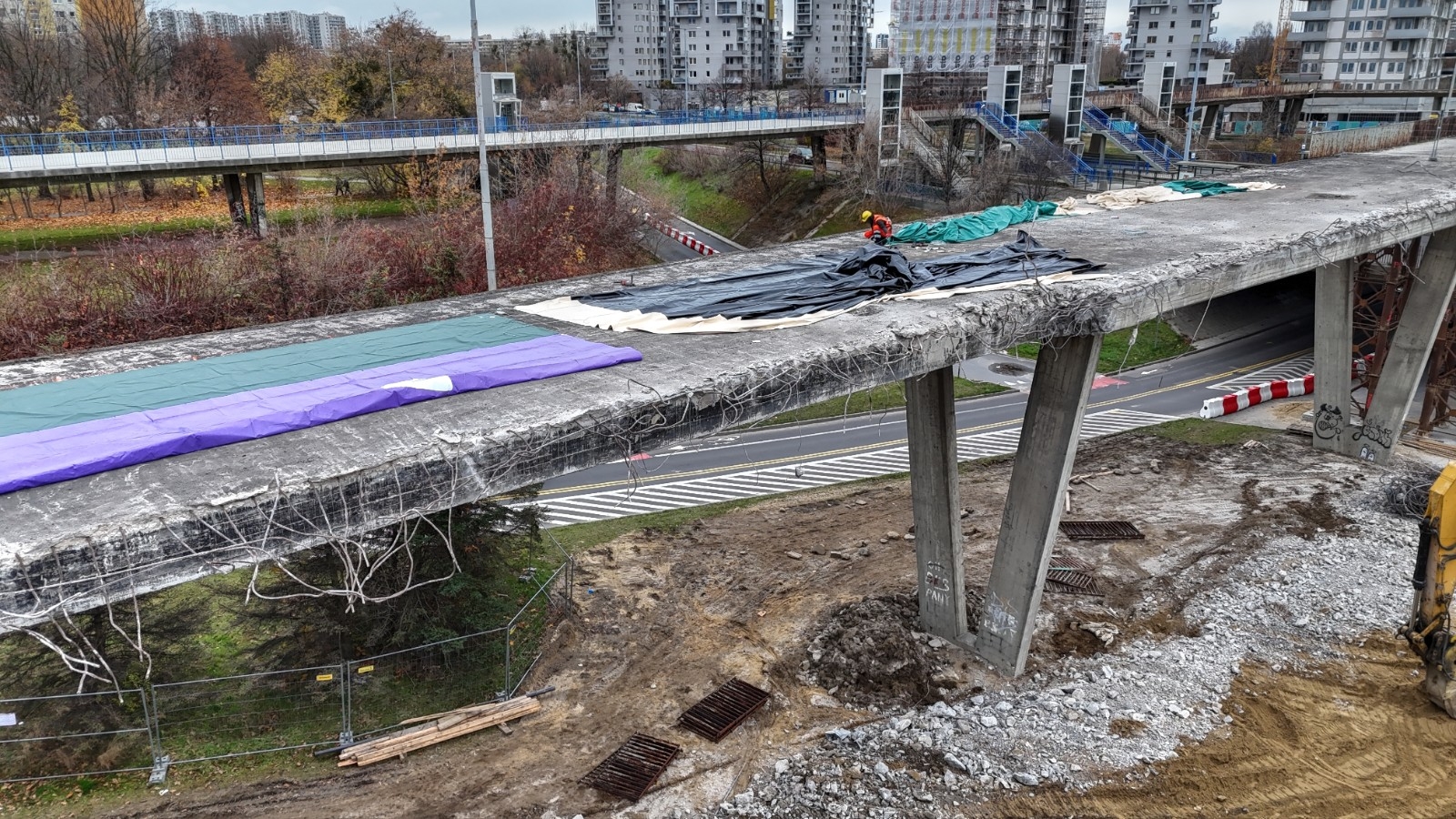

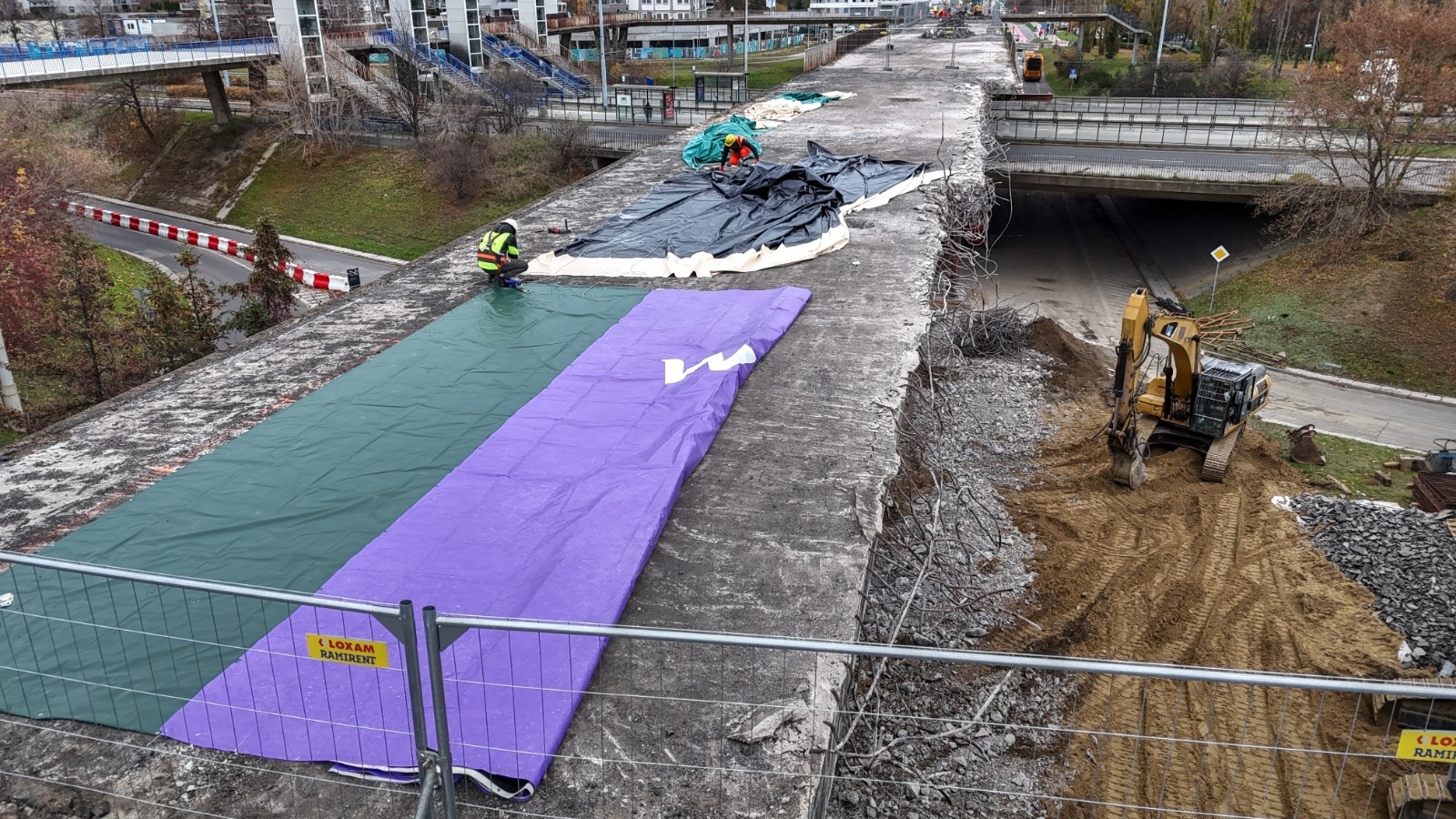

Aktualizacja 14.11.2025 r.

Previous Next

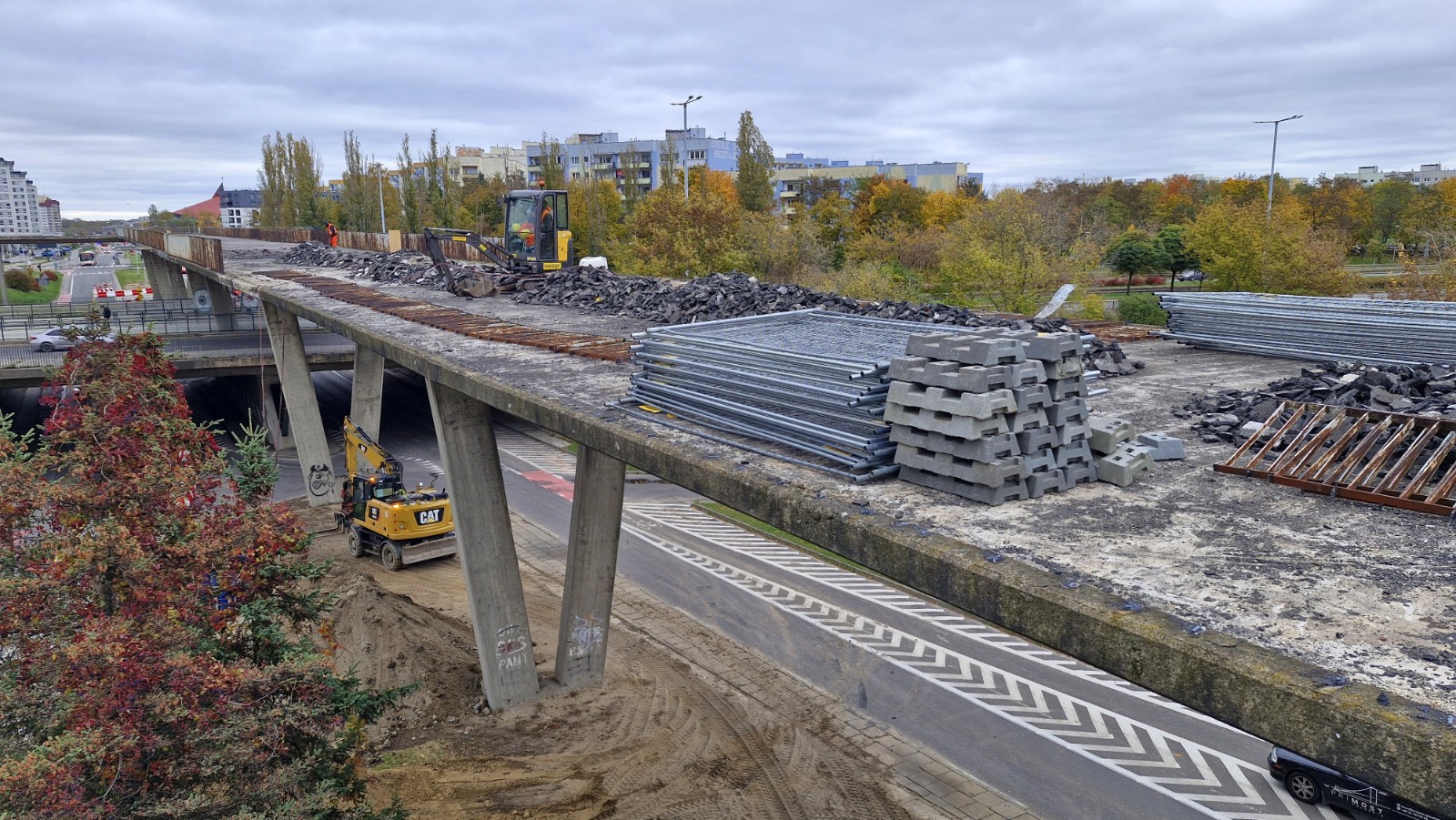

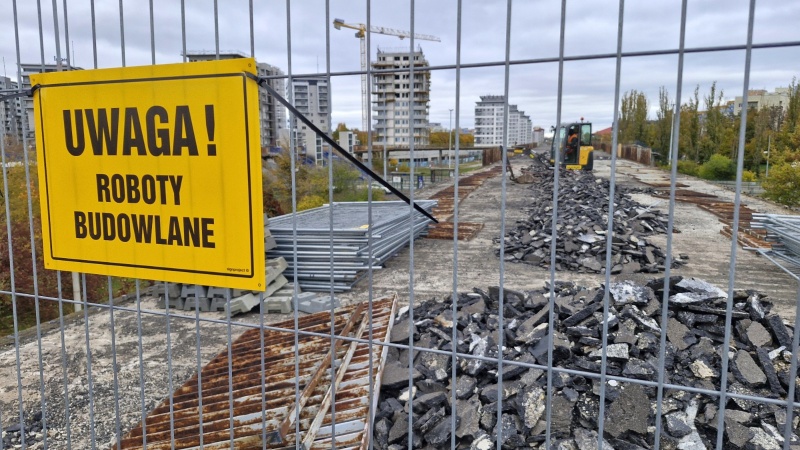

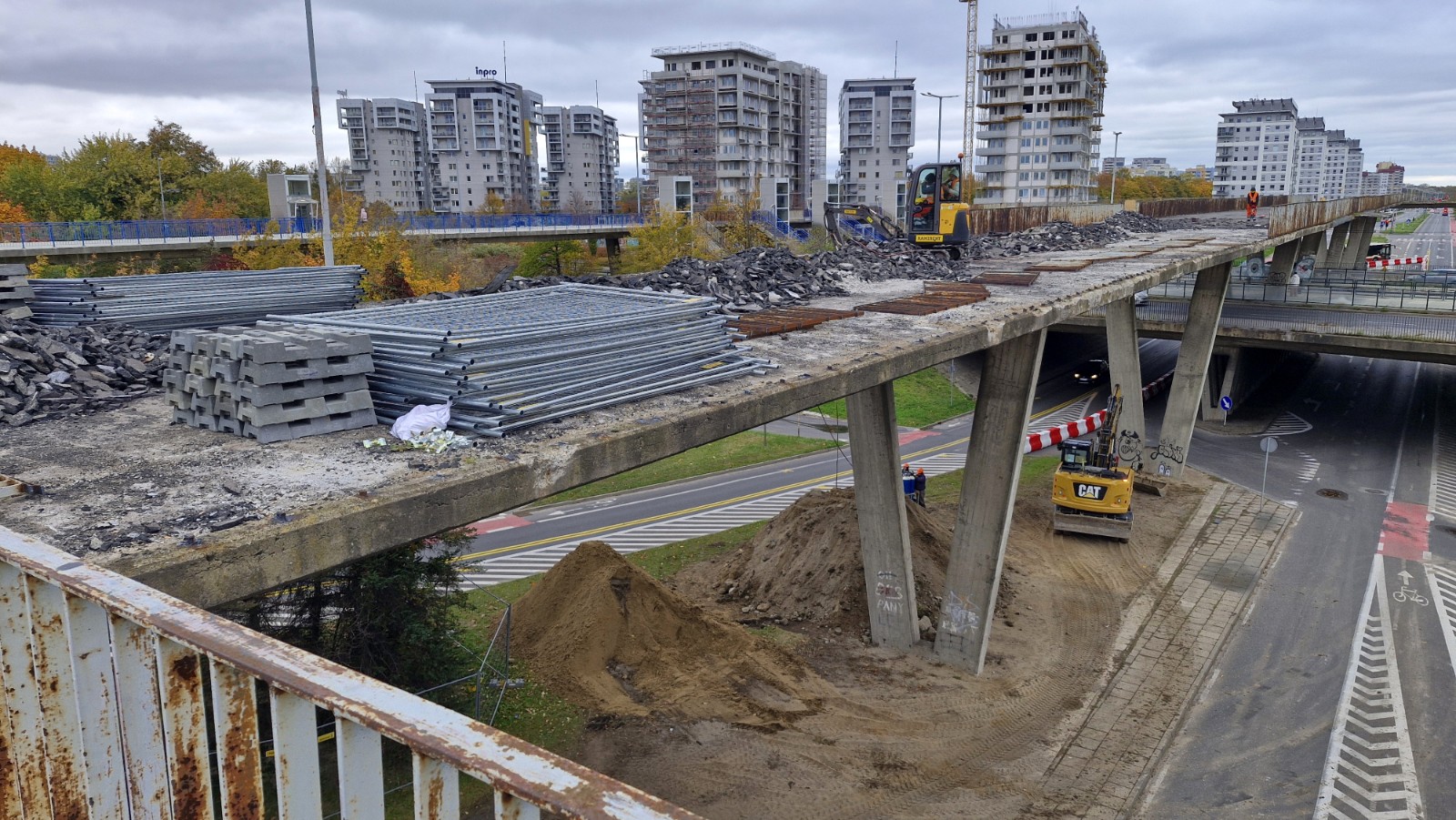

Aktualizacja 28.10.2025 r.

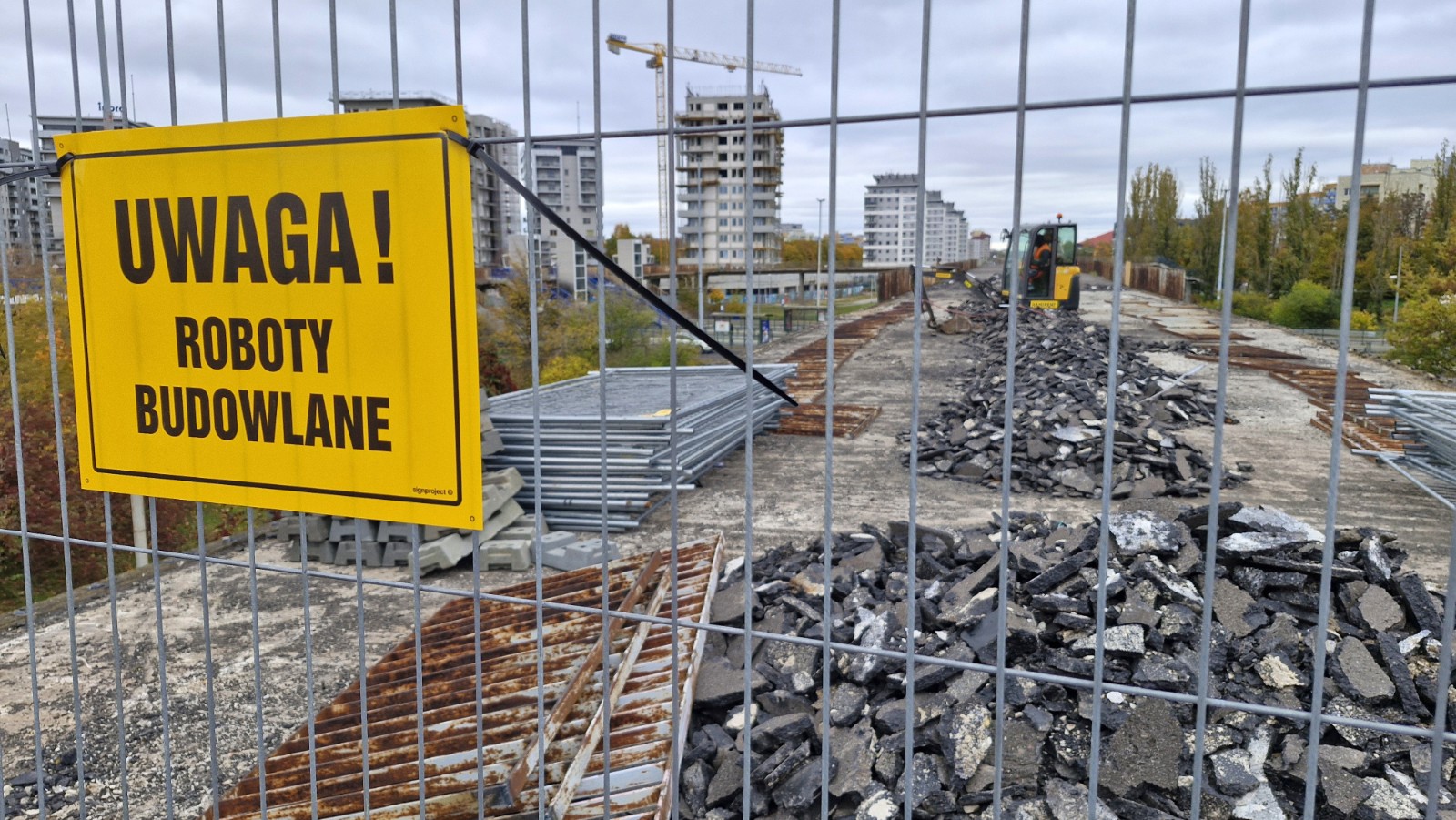

Trwają rozbiórki barierek na kładce.

Previous Next
