Remont Al. Hallera w kierunku Wrzeszcza w toku

Trwa modernizacja fragmentu al. Hallera na odcinku od al. Płażyńskiego do ul. Kościuszki. Prace są prowadzone na pasach w kierunku Wrzeszcza.
Kolejny fragment al. Hallera jest już remontowany. Inwestycja obejmuje wymianę nawierzchni jezdni, chodników i fragmentu drogi rowerowej na odcinku od al. Płażyńskiego do ul. Kościuszki. Ponadto w ramach zadania przebudowane zostaną sieci wodociągowe i kanalizacja deszczowa. Przewidziano również przebudowę zatok autobusowych i miejsc postojowych. Wykonawca będzie odpowiadał również za nasadzenia krzewów i montaż tzw. małej architektury.
| Dzielnica | Wrzeszcz Dolny |
| Ulica | Al. Hallera |
| Wykonawca | Firma Budowlano-Drogowa MTM S.A. |
| Data podpisania umowy | 5.01.2026 r. |
| Planowany czas zakończenia remontu | Wiosna 2027 r. |
| Długość remontowanego odcinka | 1,5 km |
| Koszt | 11 398 723,90 zł |
| W ramach Budżetu Obywatelskiego | Nie |
Realizacja inwestycji ma potrwać 60 tygodni od daty podpisania umowy. Oferty można było składać do 20 sierpnia.
Inwestycja jest koordynowana wspólnie przez Dyrekcję Rozbudowy Miasta Gdańska i spółkę Gdańska Infrastruktura Wodociągowo-Kanalizacyjna.

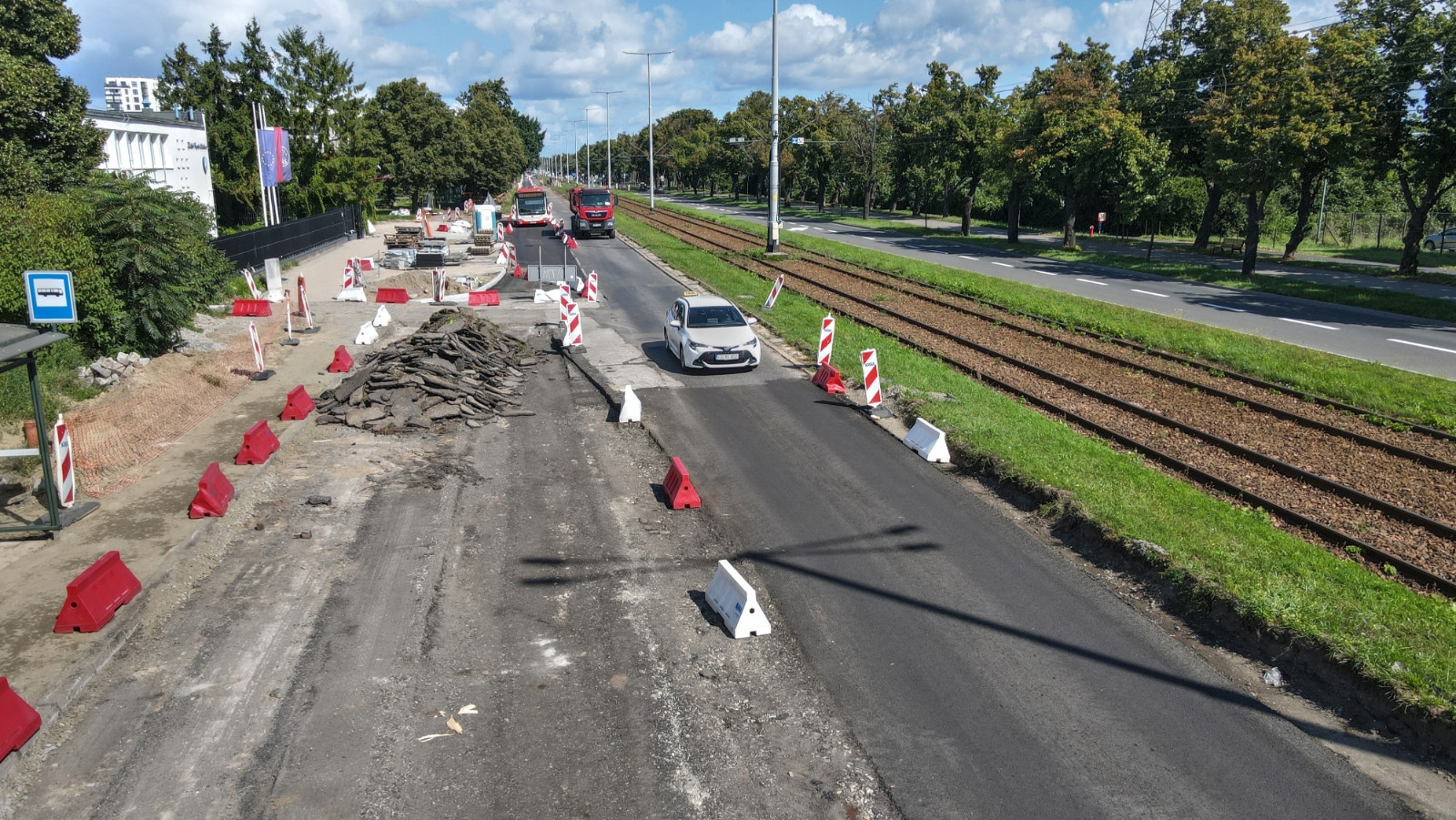

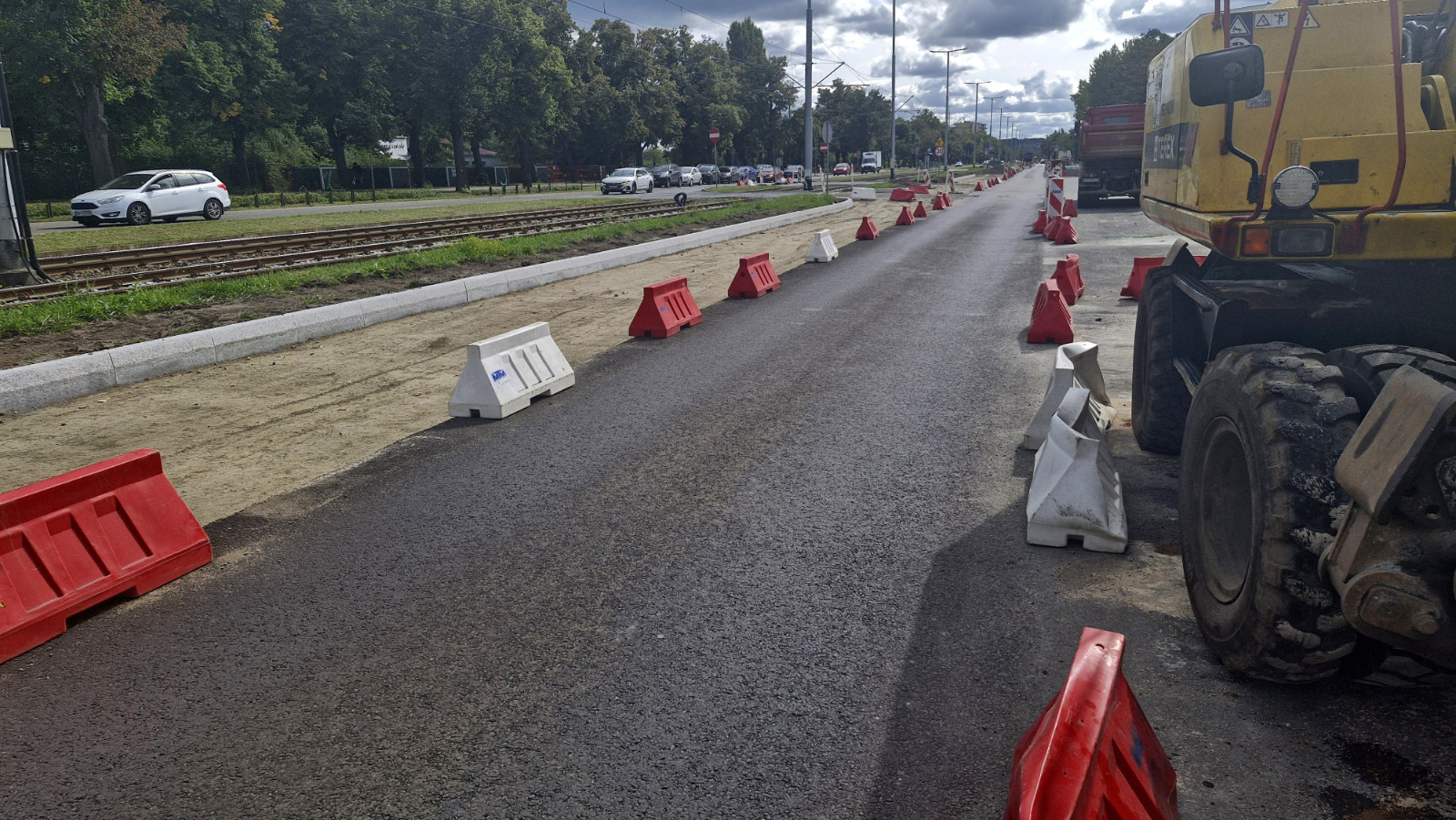

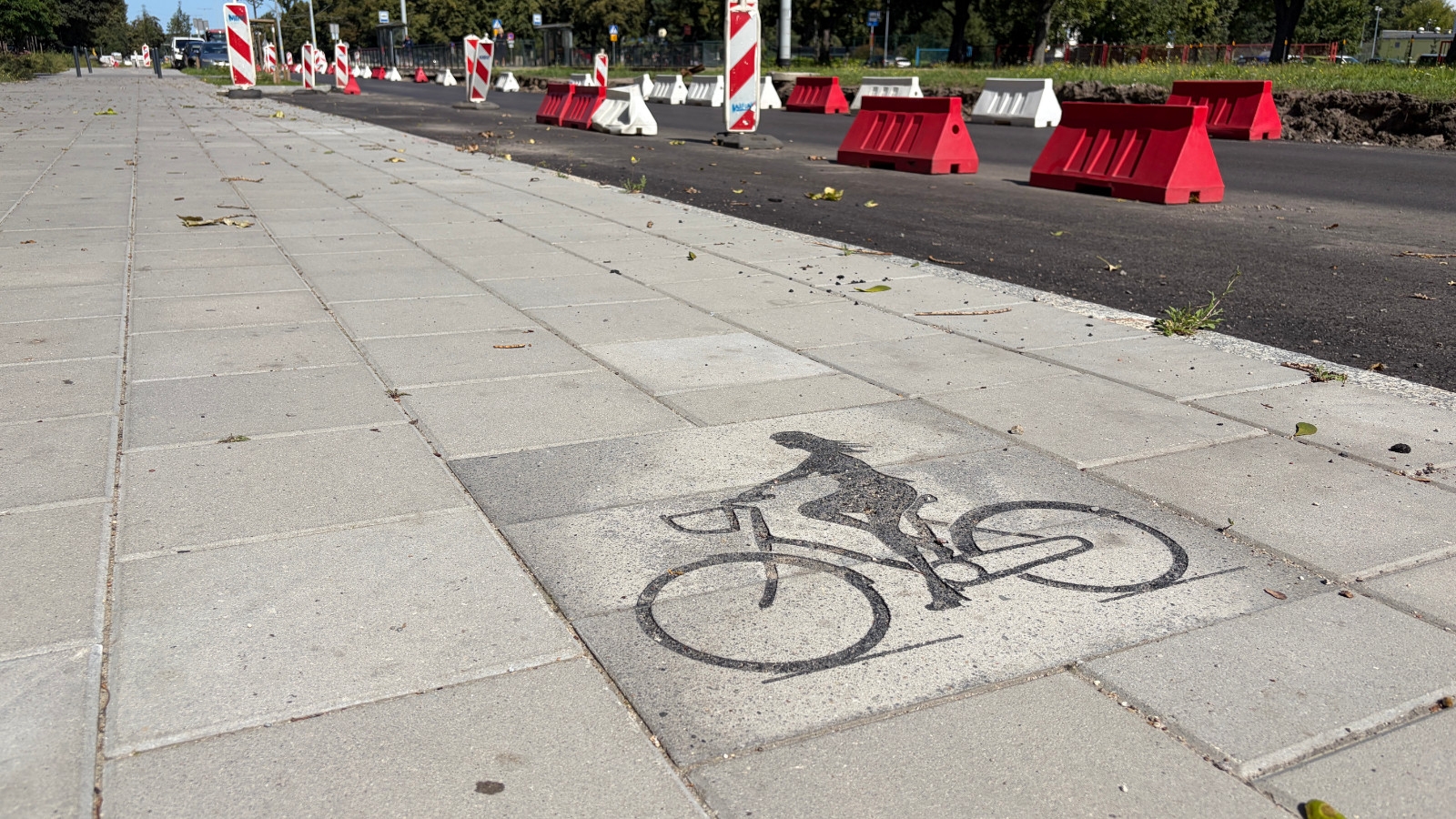

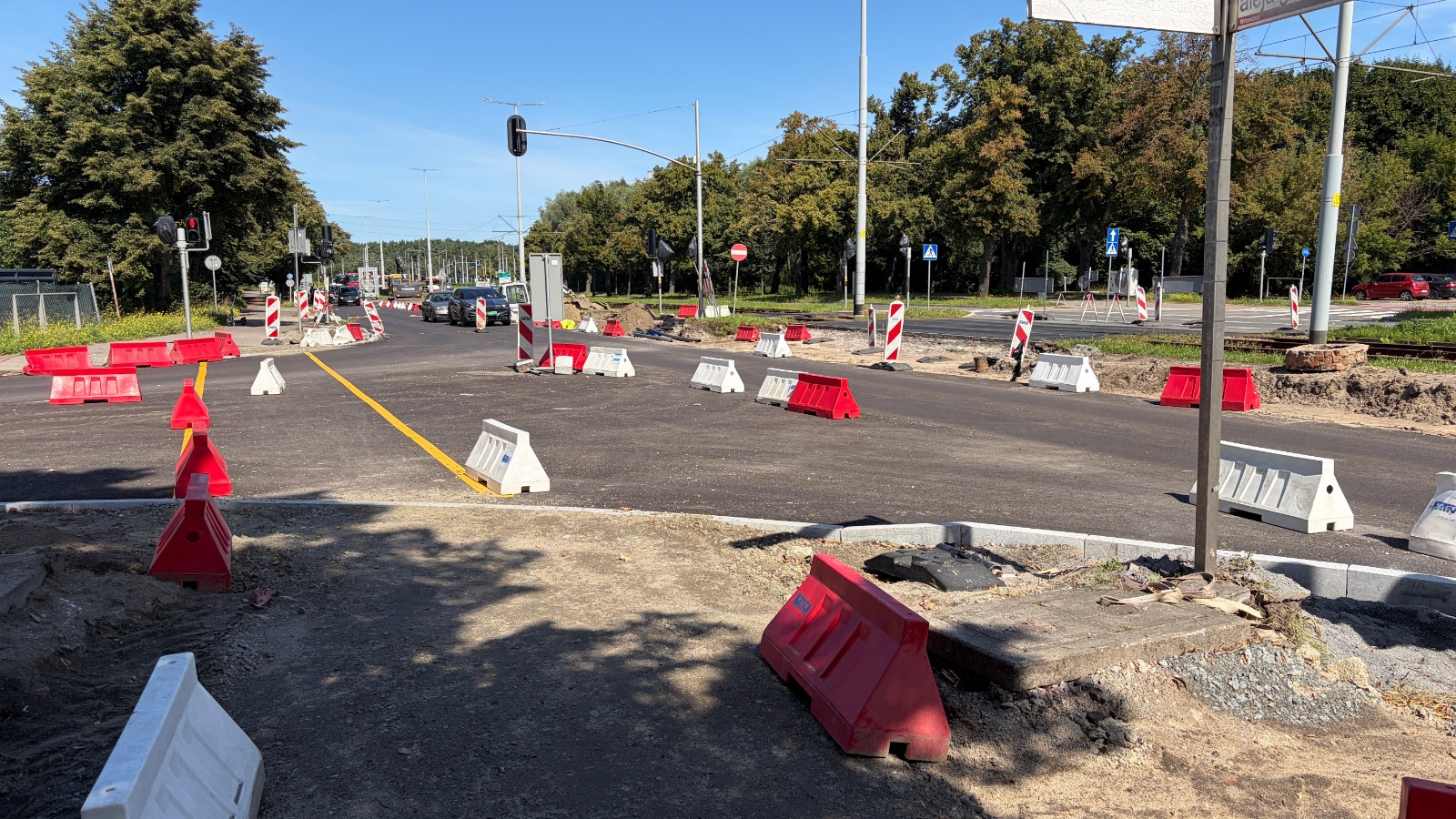

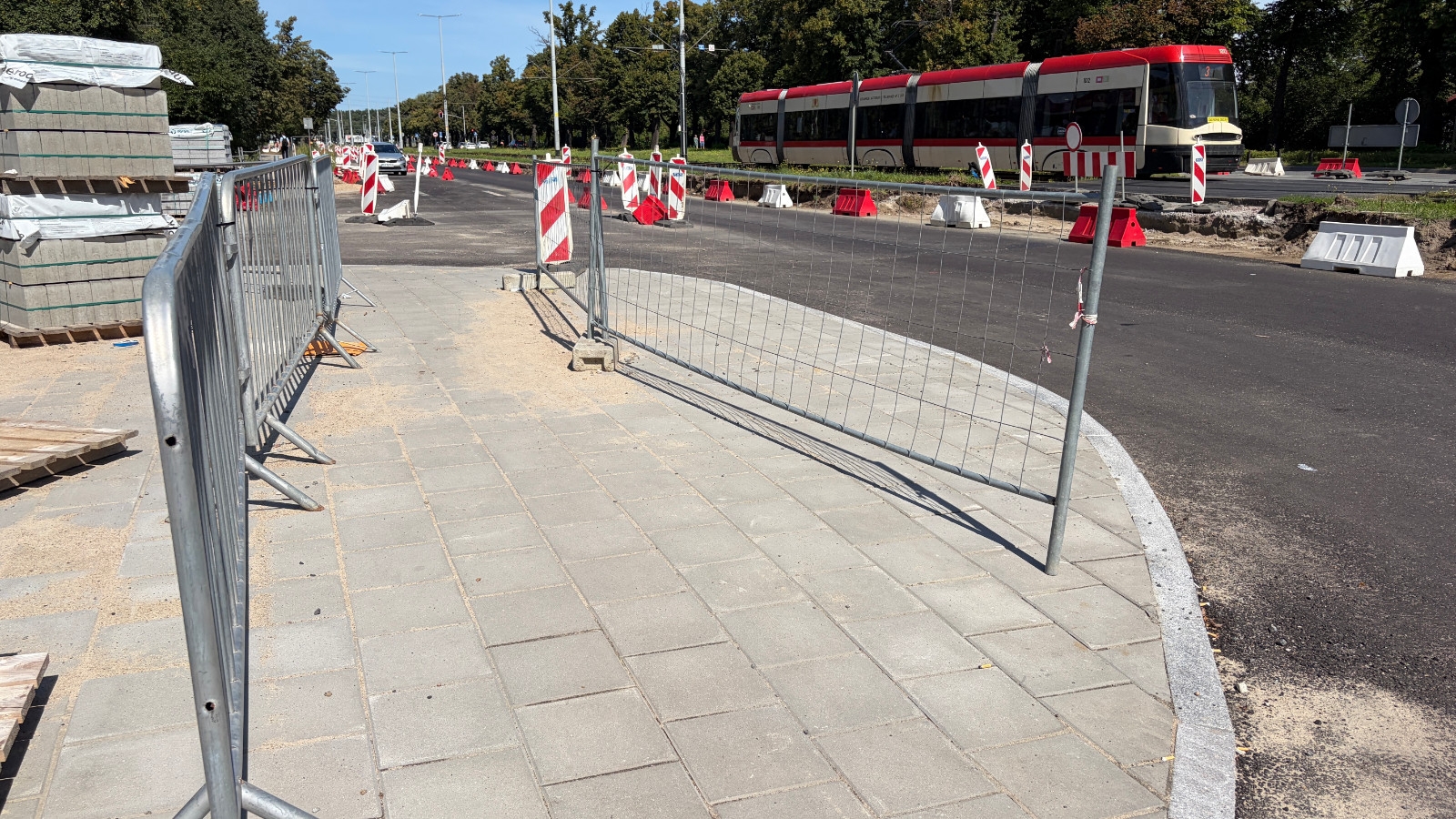

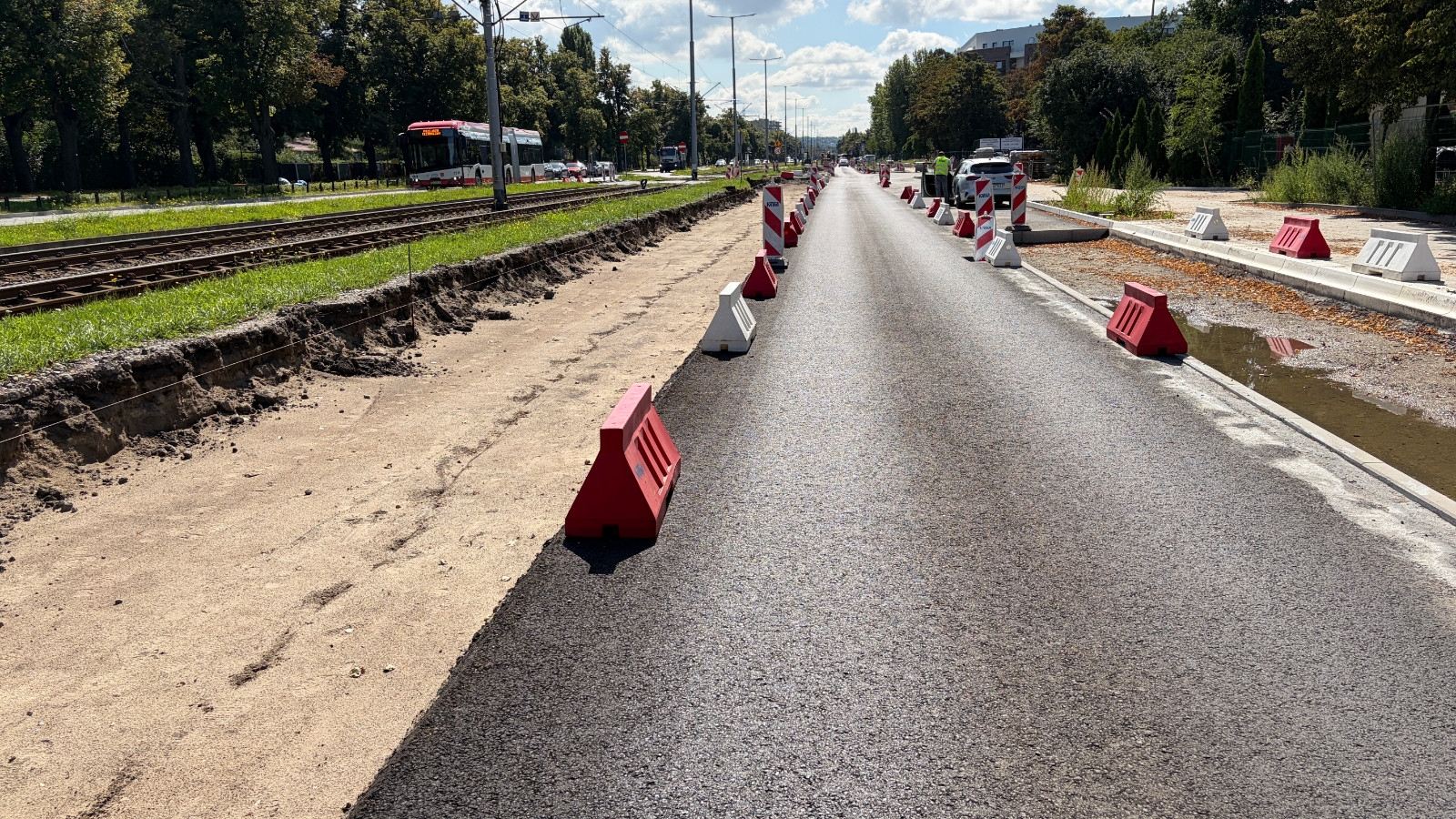

Aktualizacja, 17.08.2026 r.

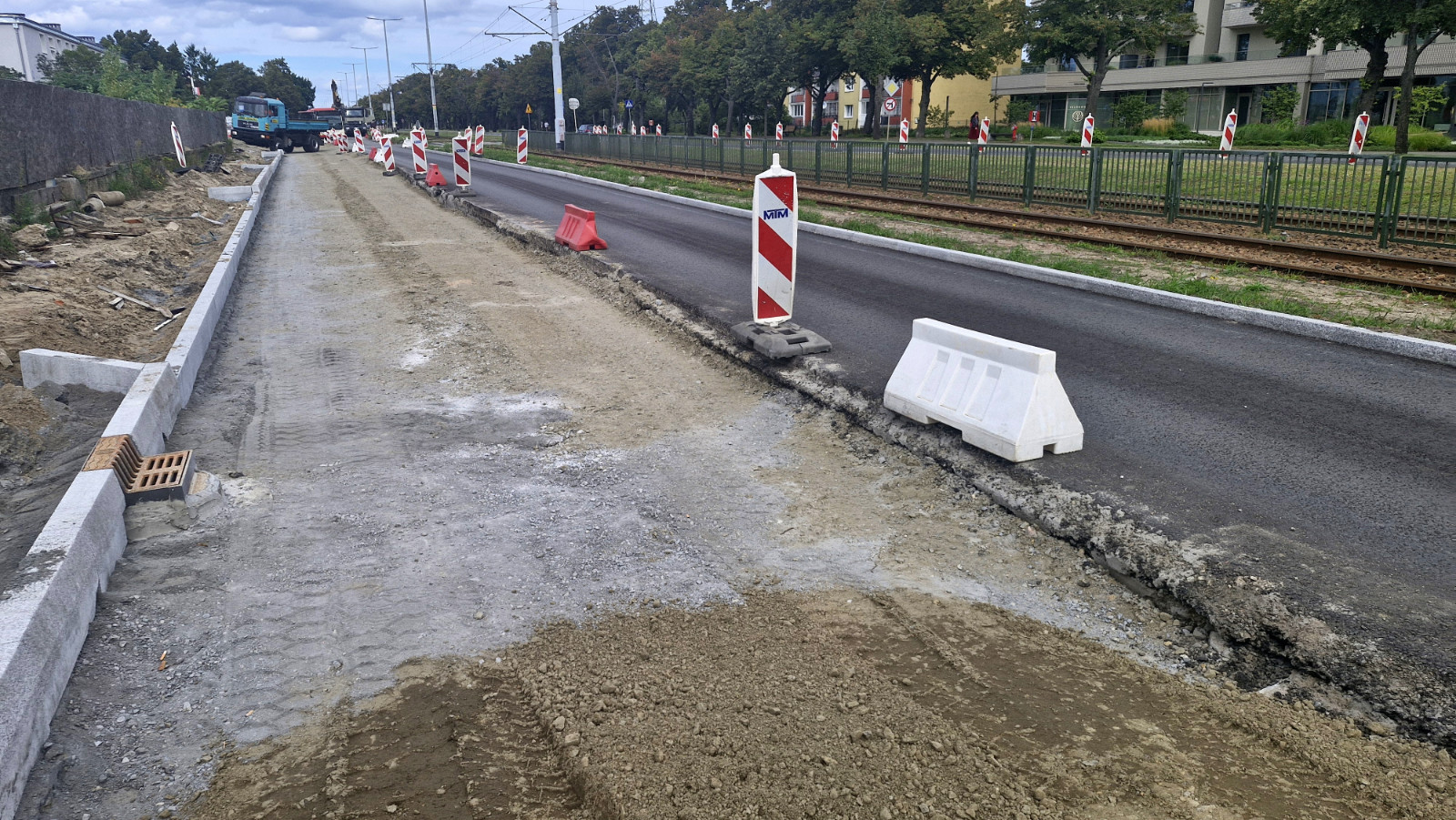

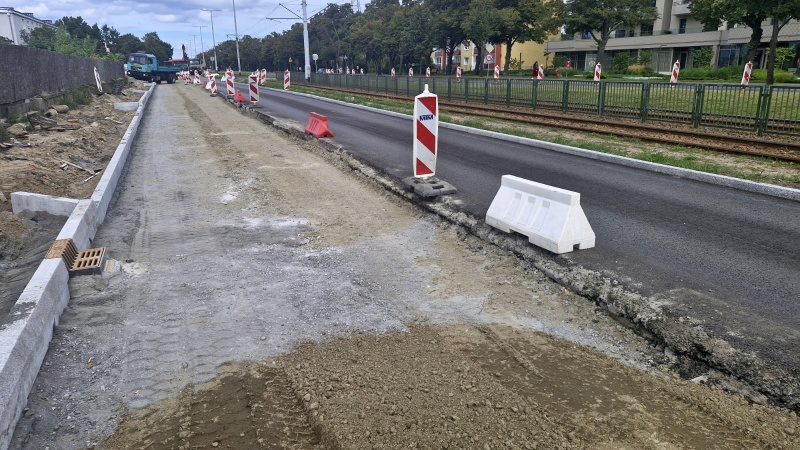

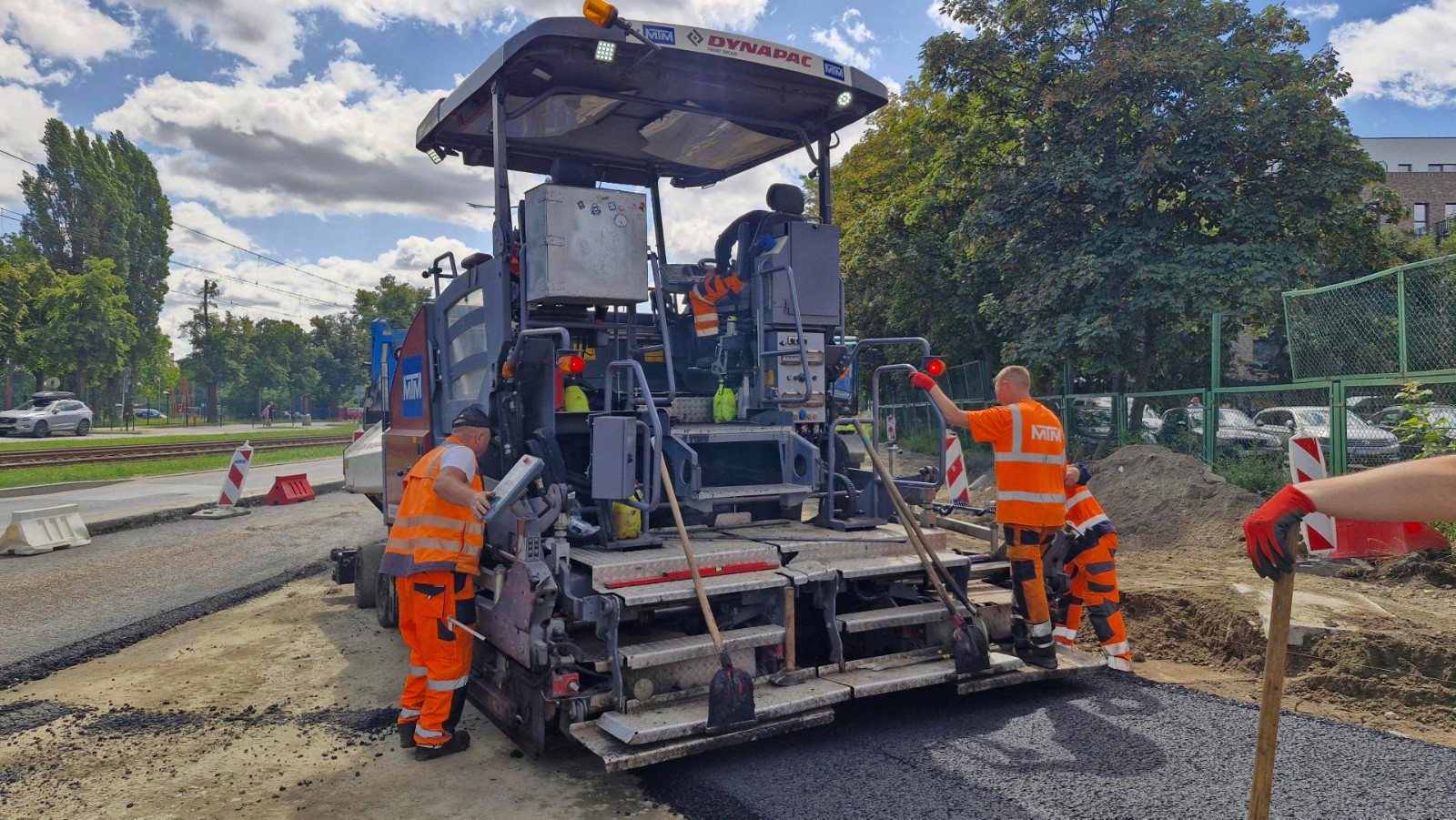

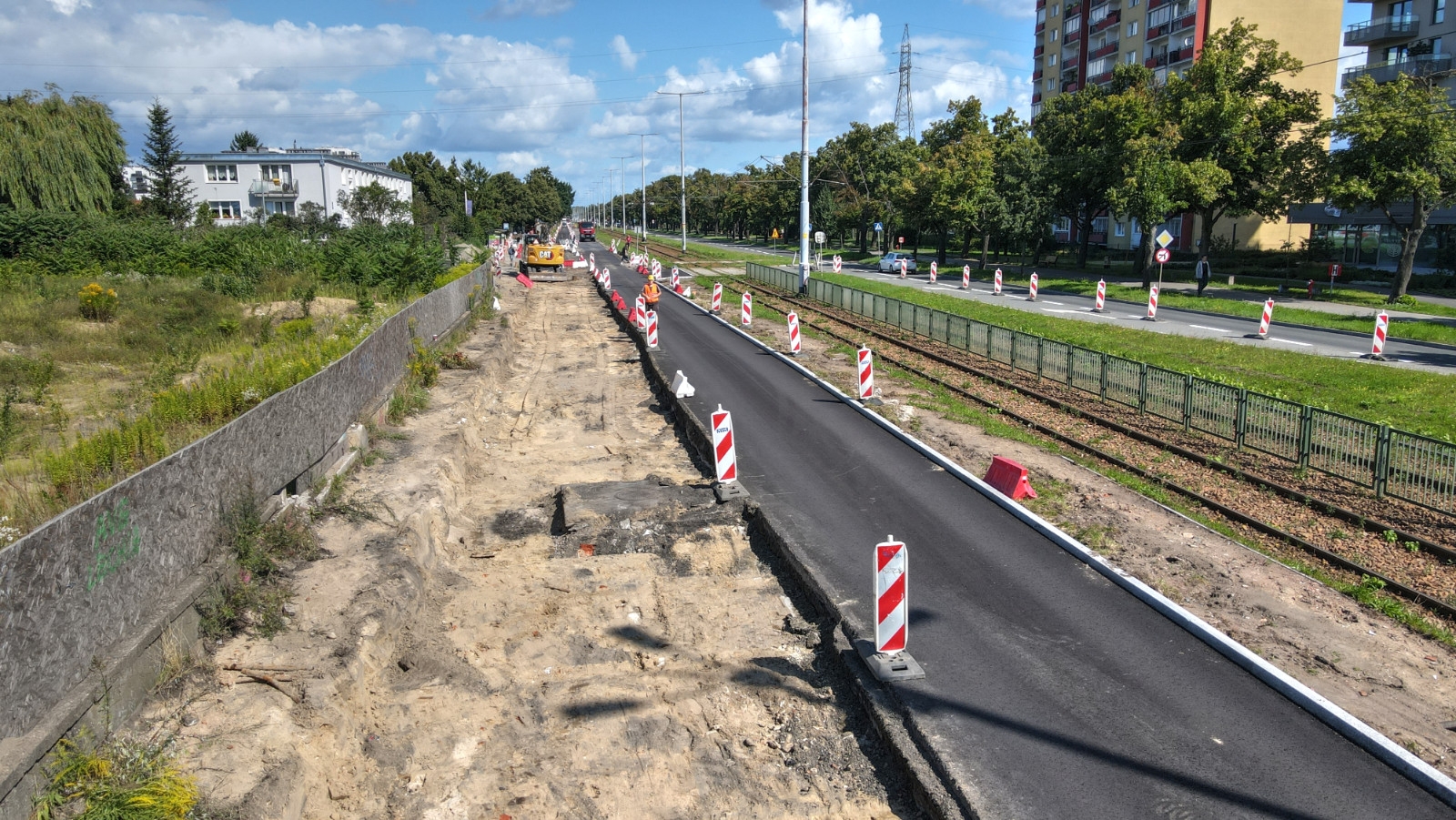

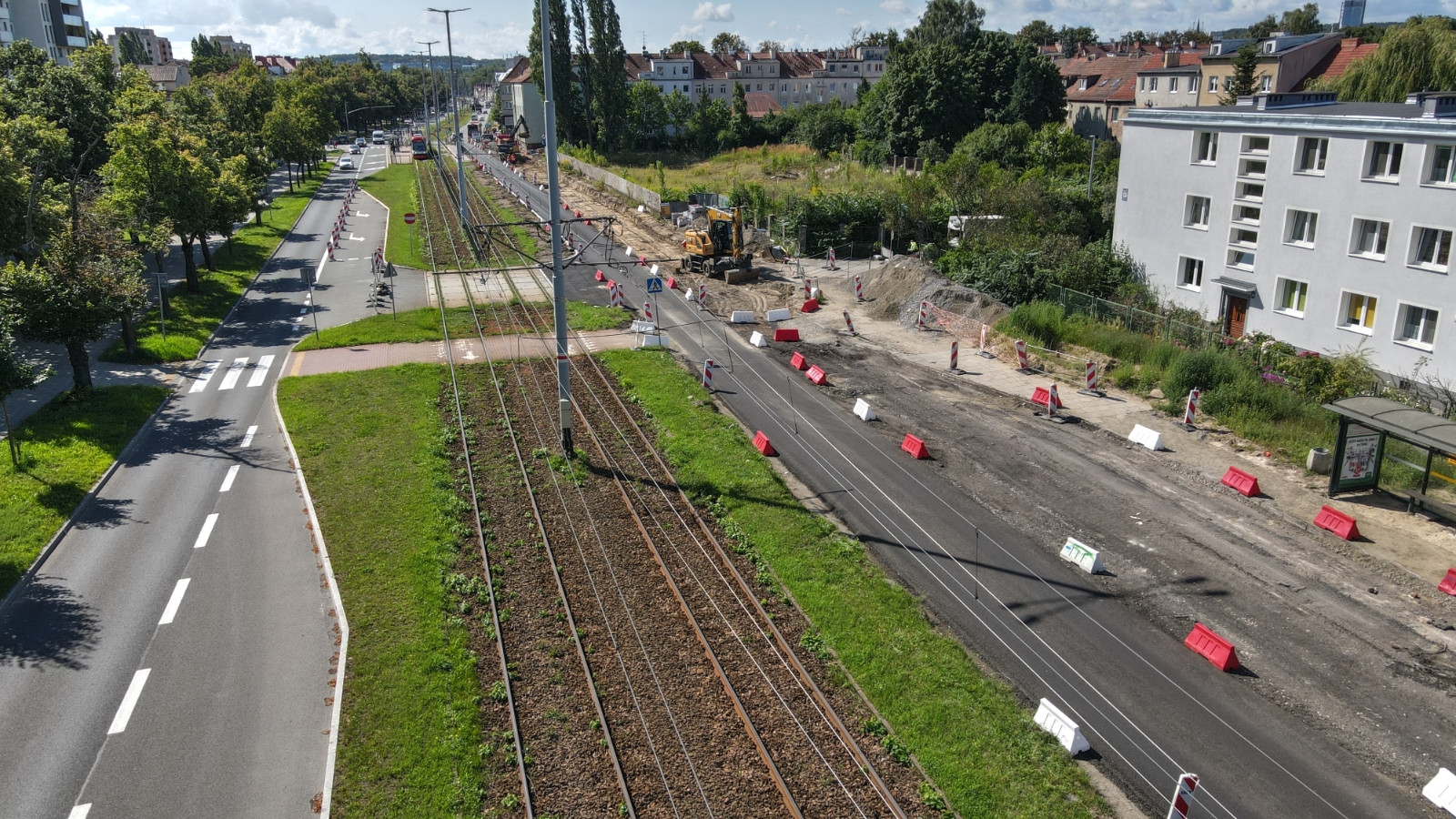

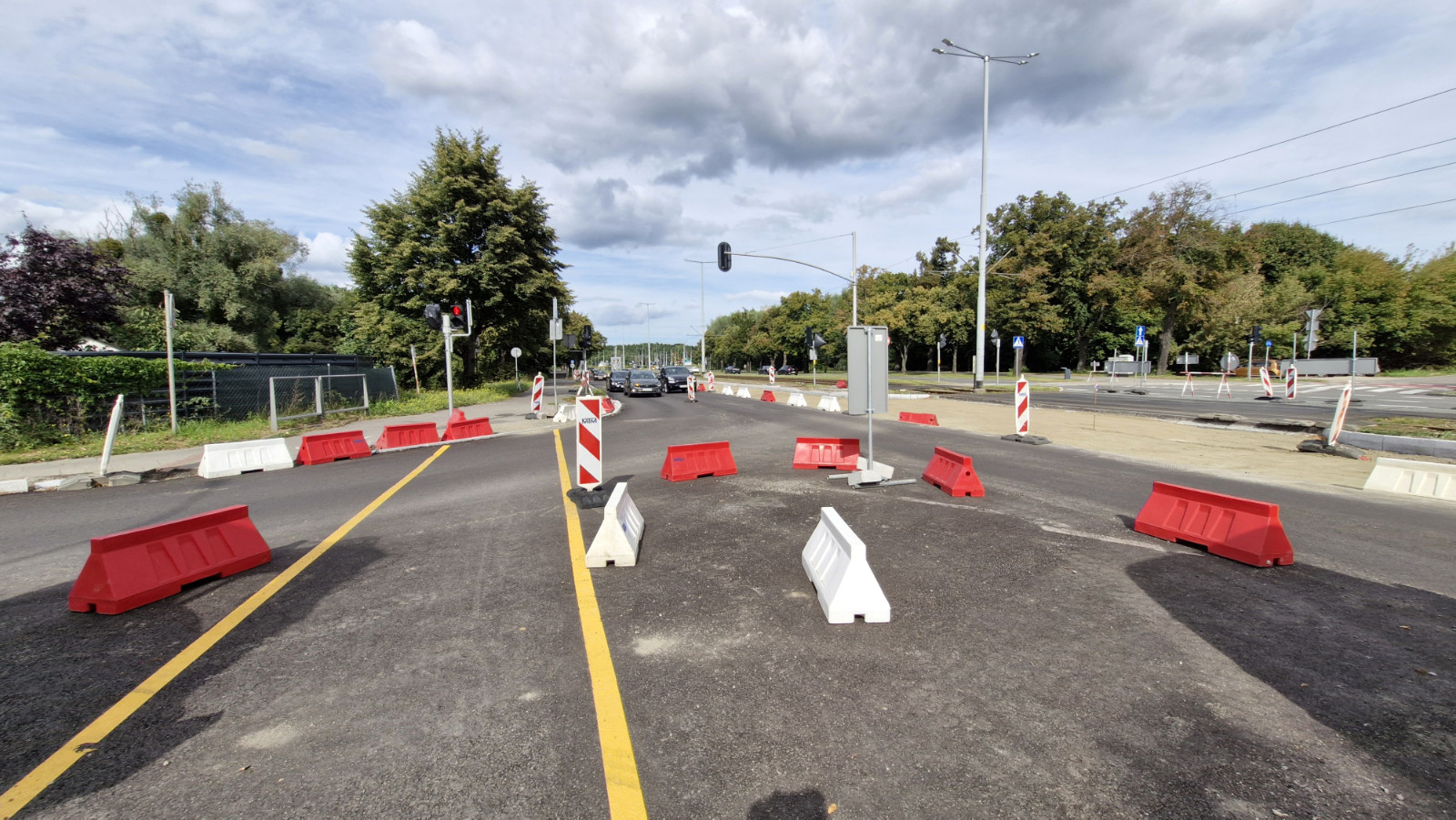

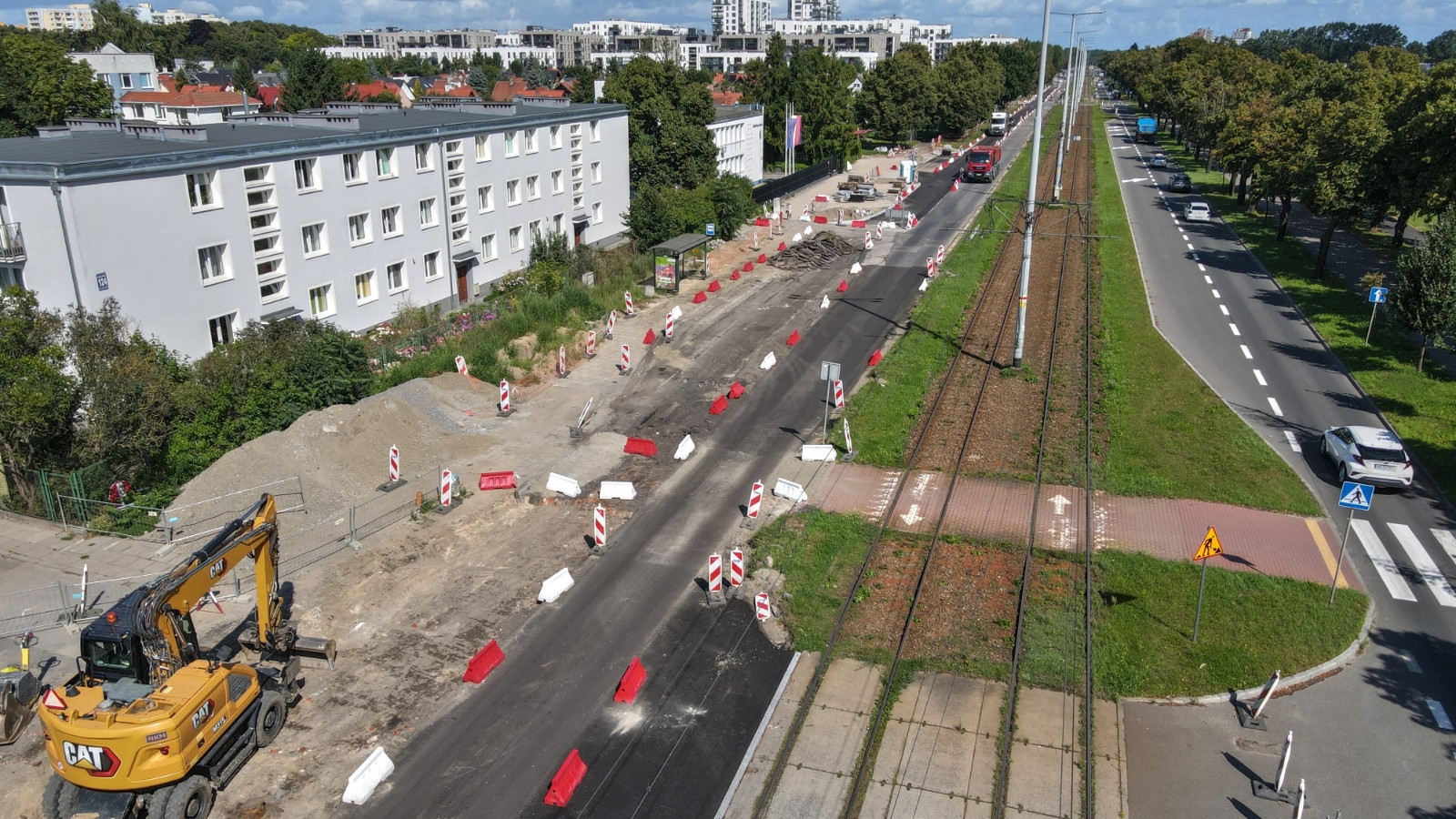

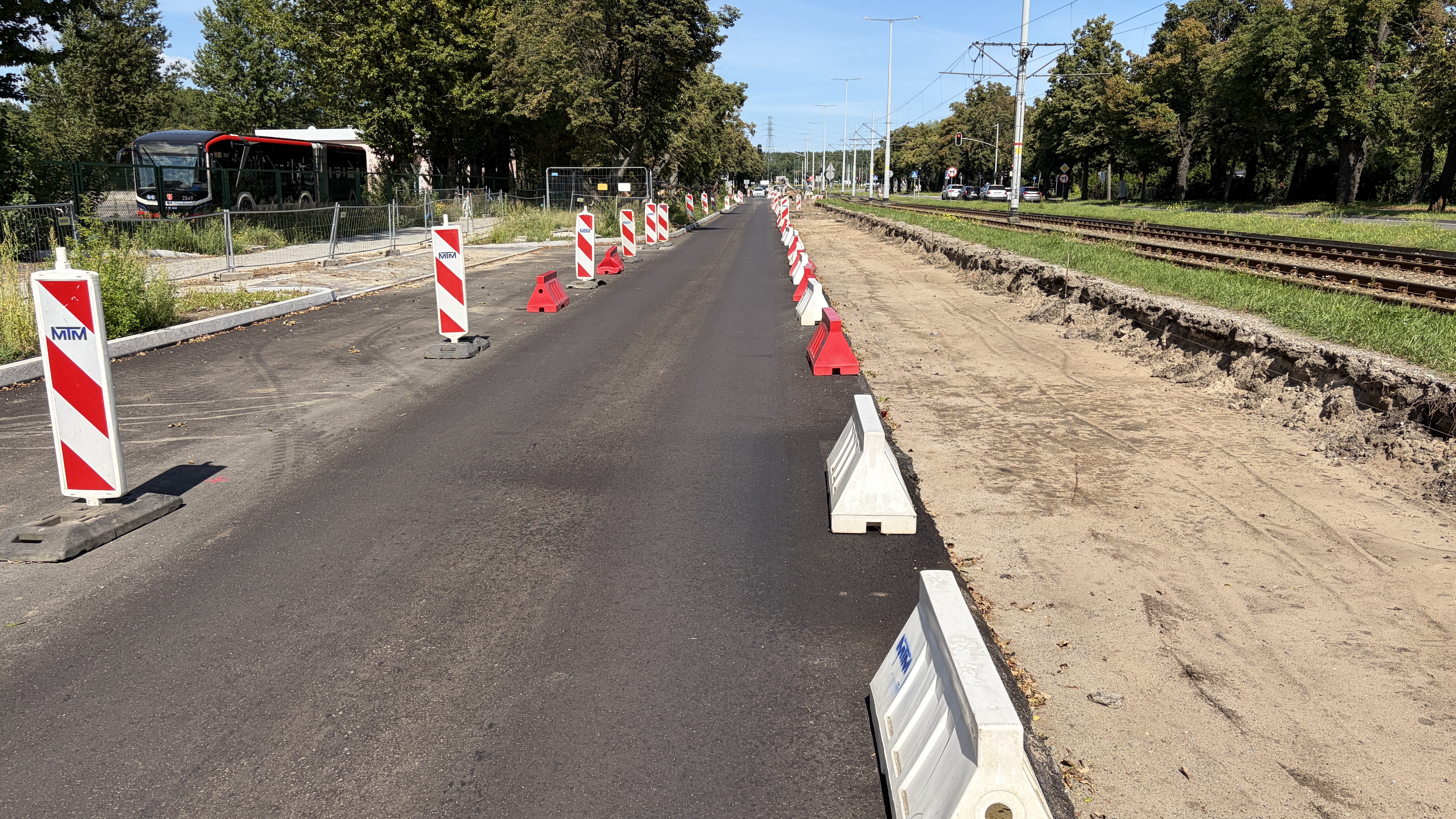

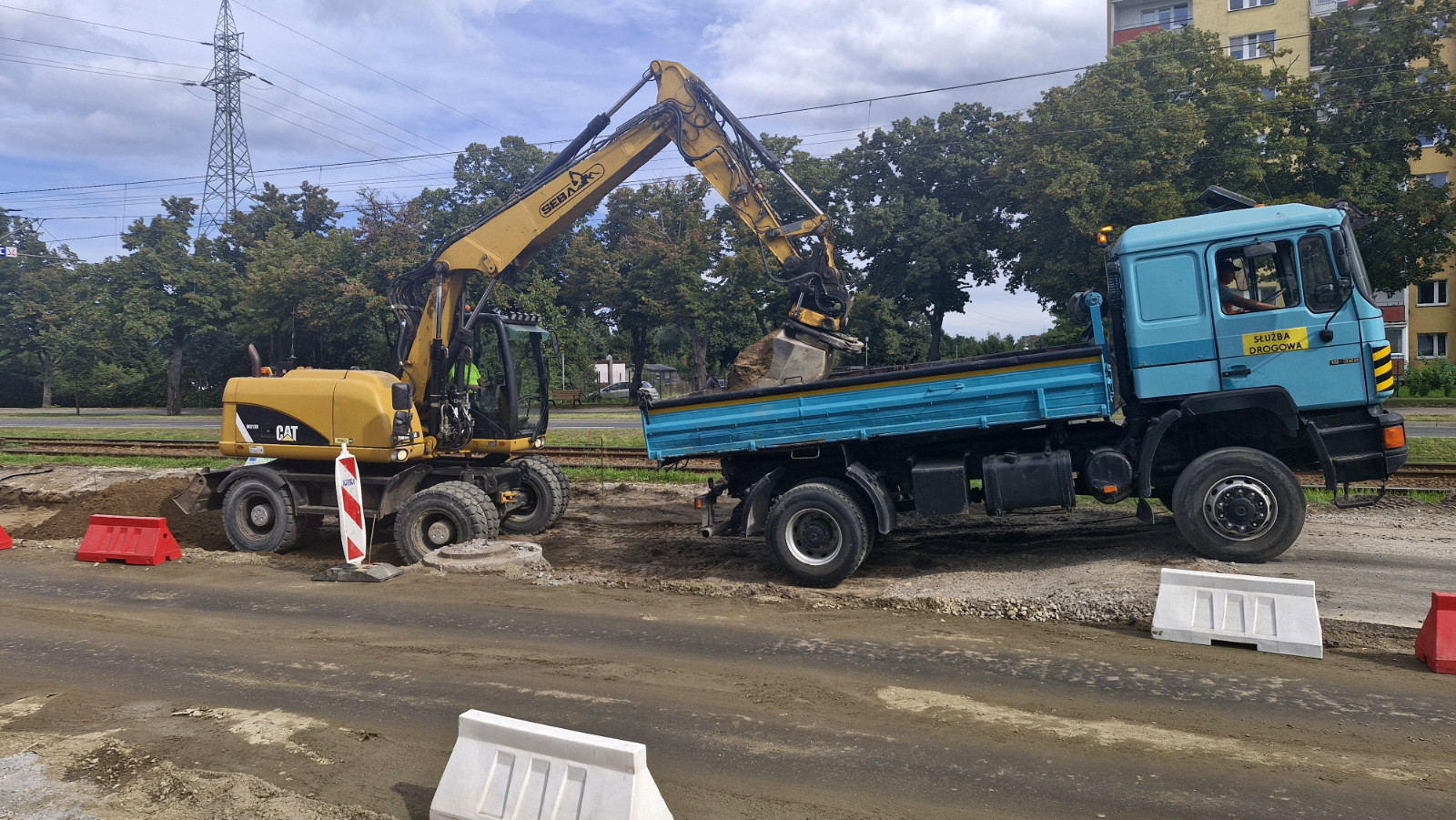

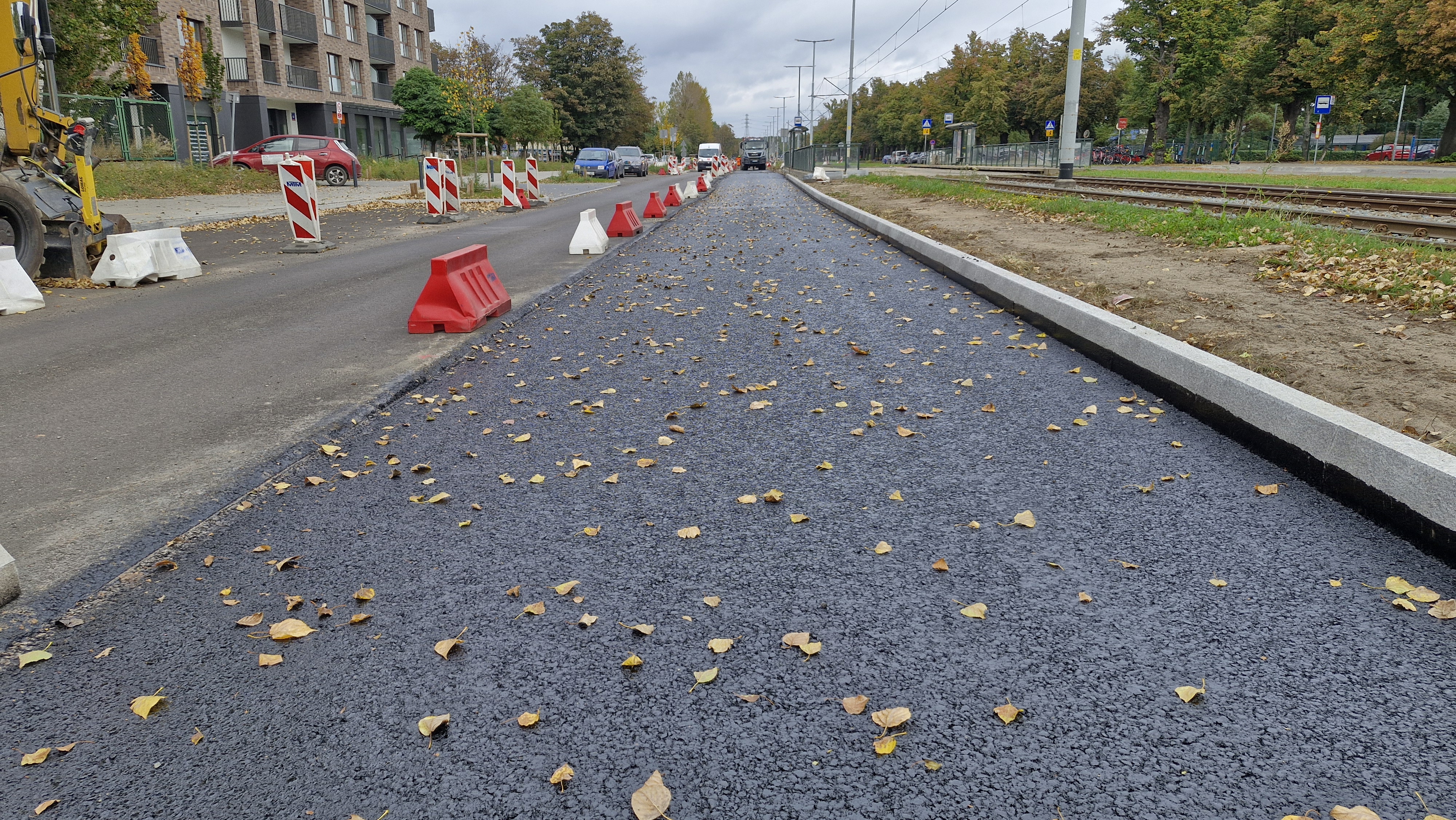

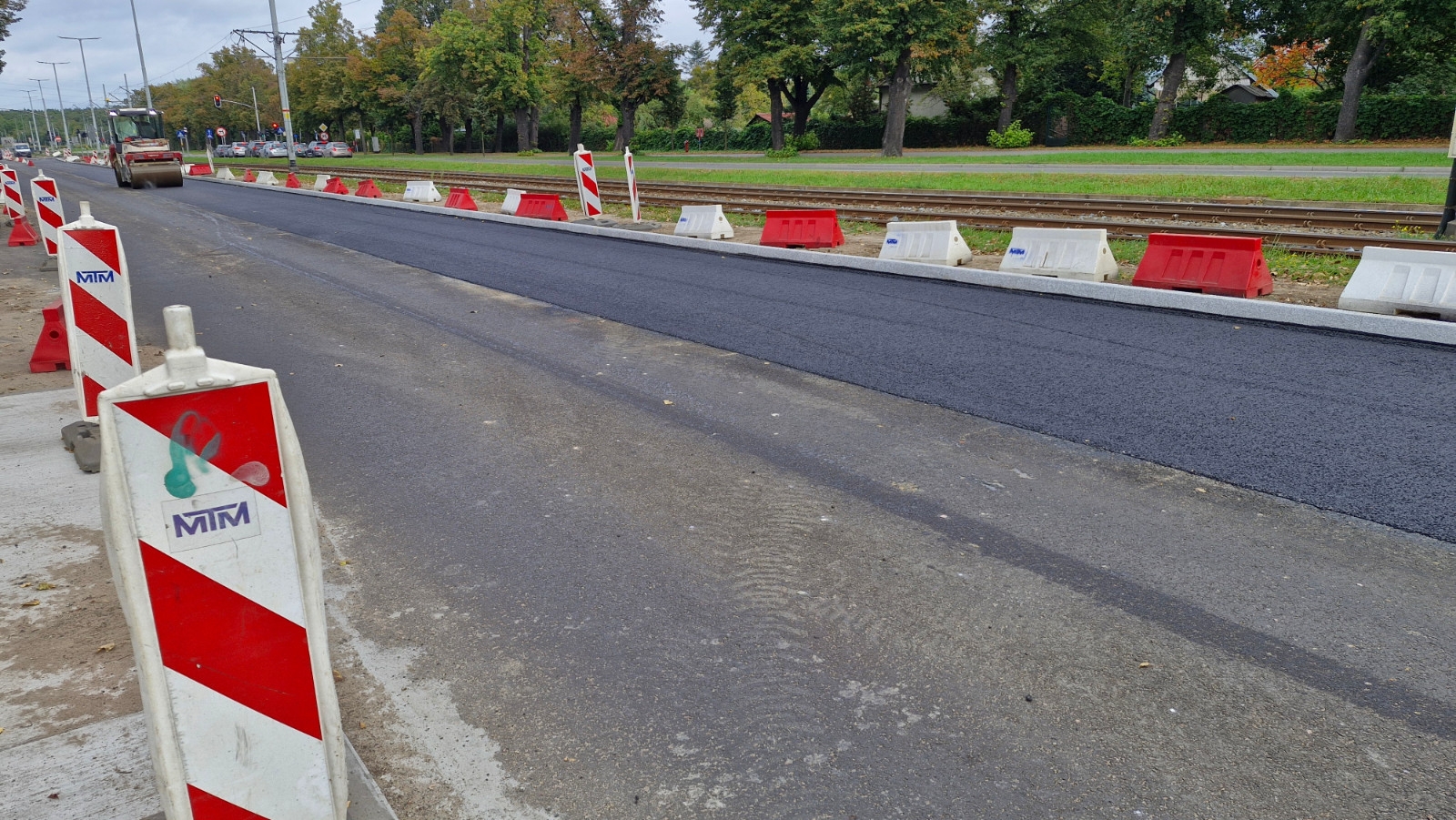

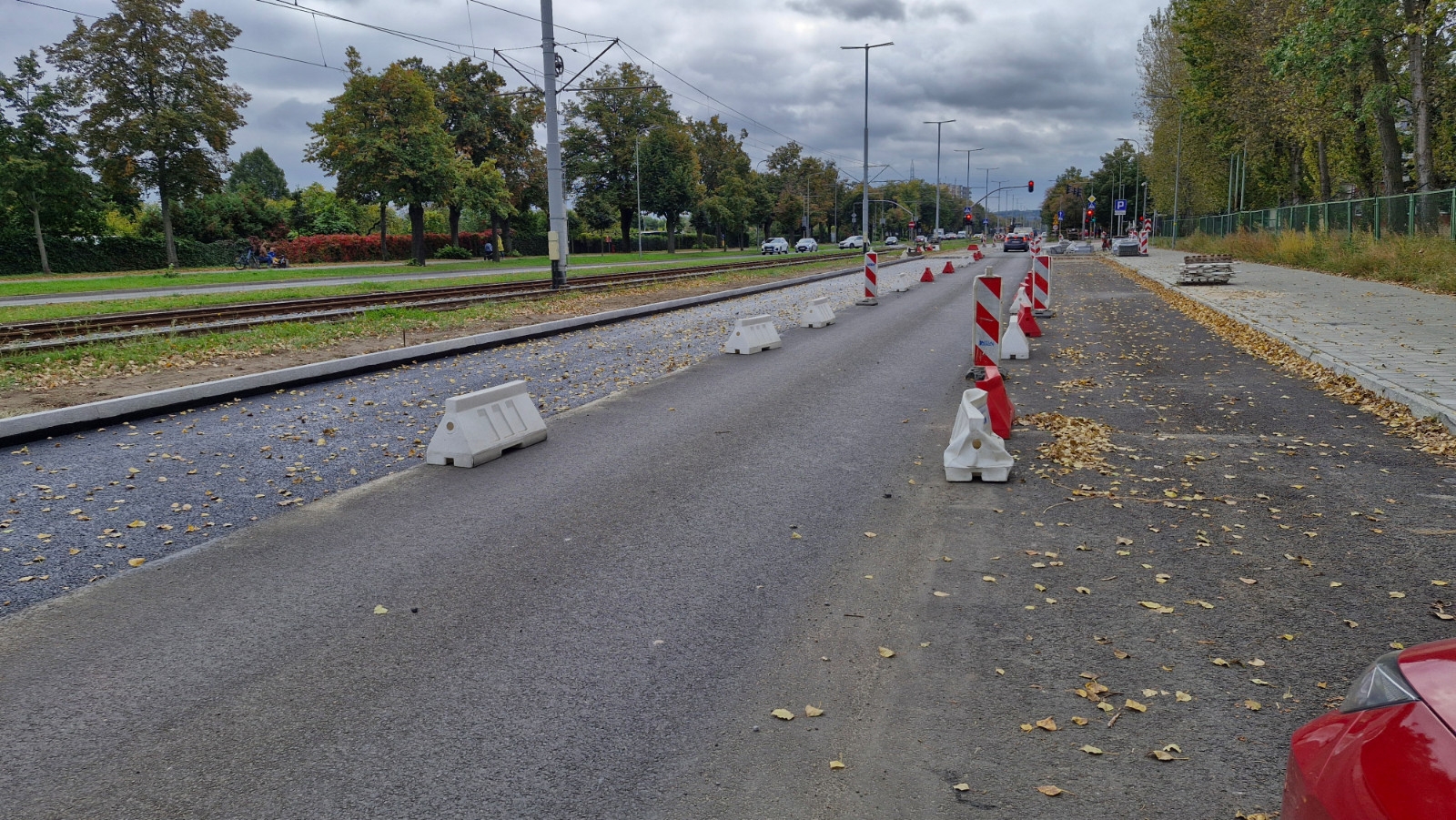

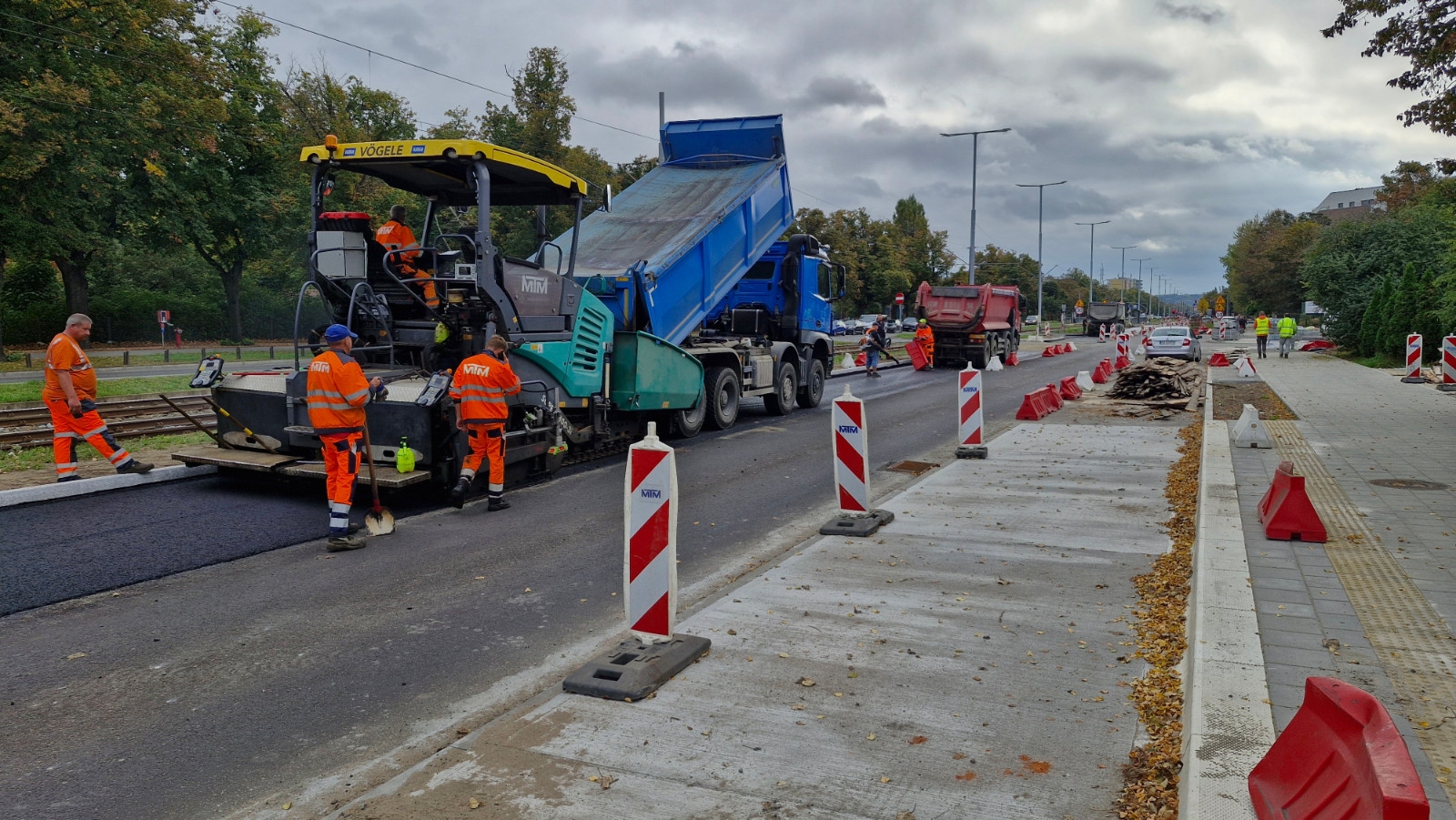

Zostało wykonane frezowanie drugiego pasa nawierzchni. Obecnie trwają prace rozbiórkowe, przygotowanie terenu pod koryto. Została rozebrana nawierzchnia bitumiczna ścieżki rowerowej tuż za stacją paliw ORLEN. Ułożono 2 warstwy nawierzchni bitumicznej (dot. jednego pasa ruchu - prawie na całym remontowanym odcinku). Trwają prace związane z budową wodociągu - okolice Hallera 122.
Aktualizacja, 4.08.2026 r.

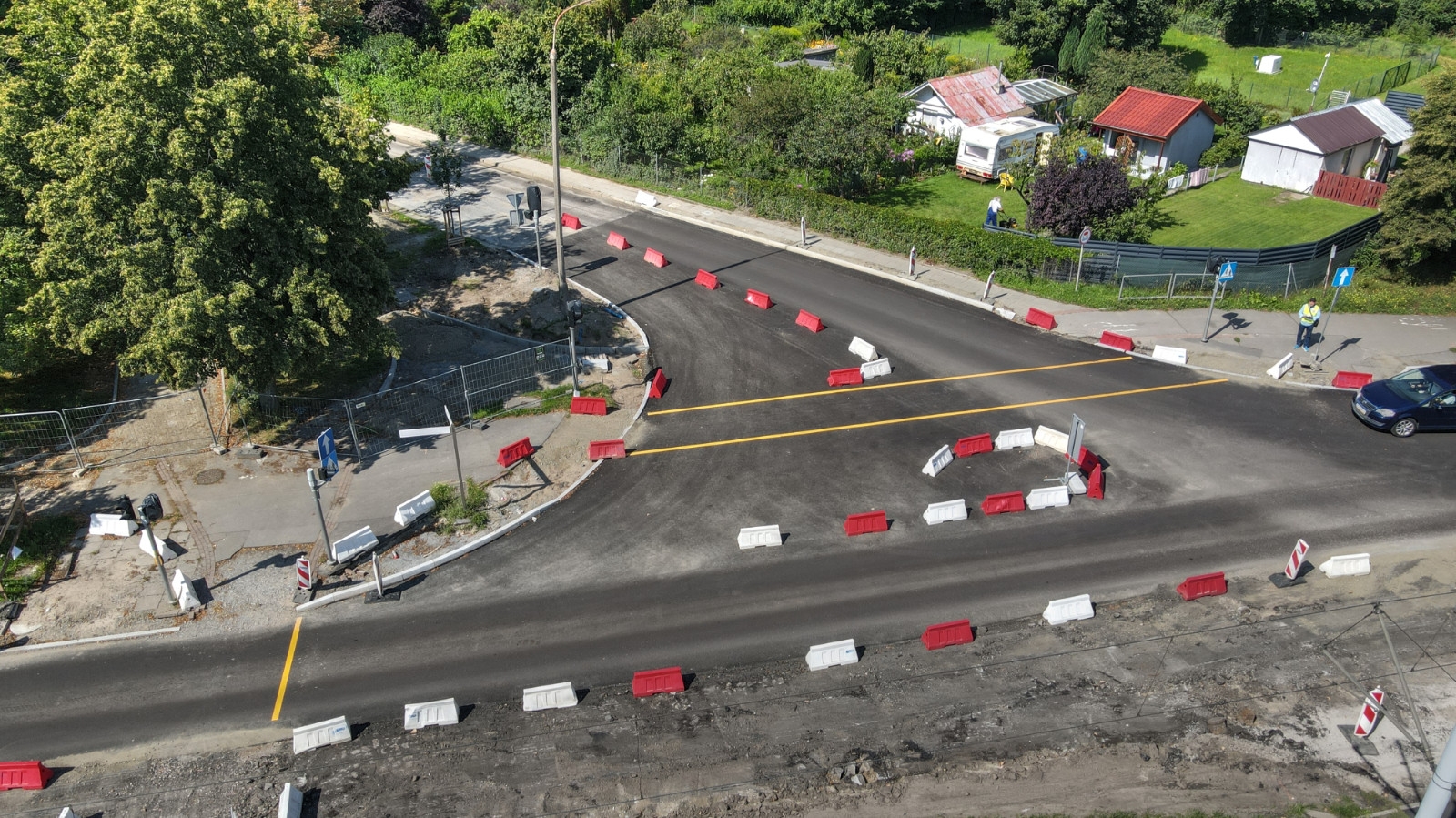

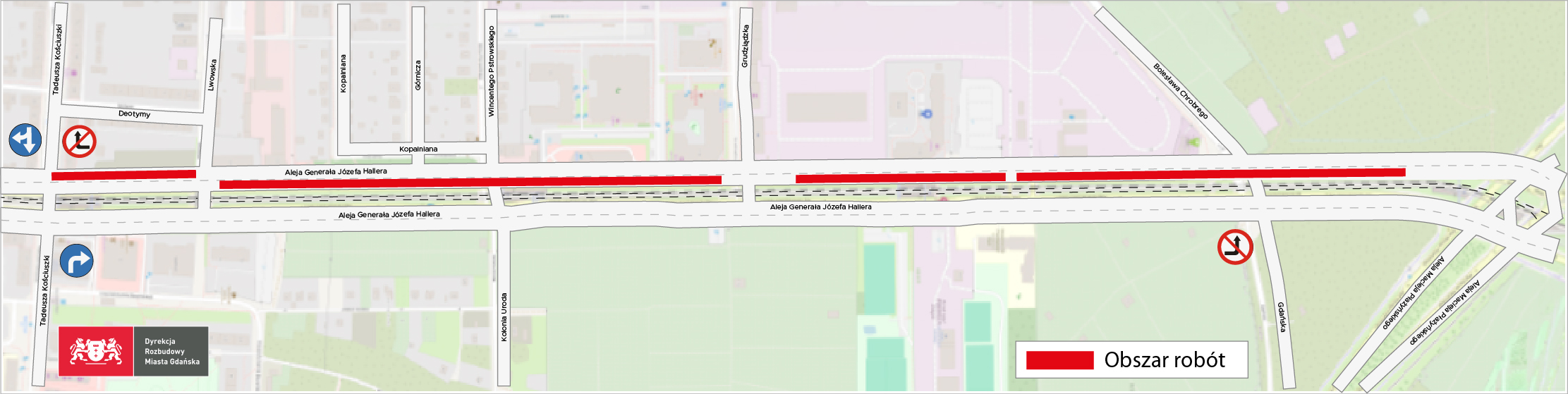

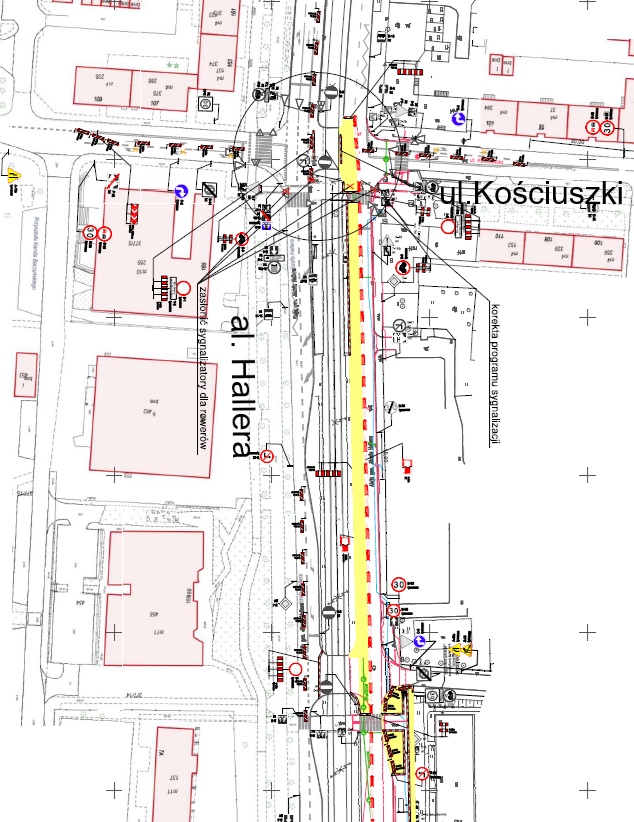

W środę, 5 sierpnia w godzinach porannych rozpocznie się wdrożenie zmiany w organizacji ruchu na przebudowywanym odcinku Al. Hallera we Wrzeszczu Dolnym. Ruch na tej ulicy w kierunku Opery zostanie przeniesiony na lewy pas, natomiast zamknięty zostanie prawy pas jezdni.
Jednocześnie zostanie umożliwiony jednokierunkowy przejazd ulicą Kościuszki przez skrzyżowanie z Al. Hallera. Przejechać ul. Kościuszki przez skrzyżowanie będzie można w stronę ul. Kochanowskiego i Stadionu, natomiast ruch w przeciwnej relacji ze względu na prace w obrębie skrzyżowania nadal nie będzie możliwy. Wyłączona zostanie także możliwość skrętu z Al. Hallera w prawo w ul. Kościuszki.
Ze względu na obciążenie ruchem zmiany w rejonie ul. Kościuszki zostaną wdrożone po porannym szczycie komunikacyjnym.

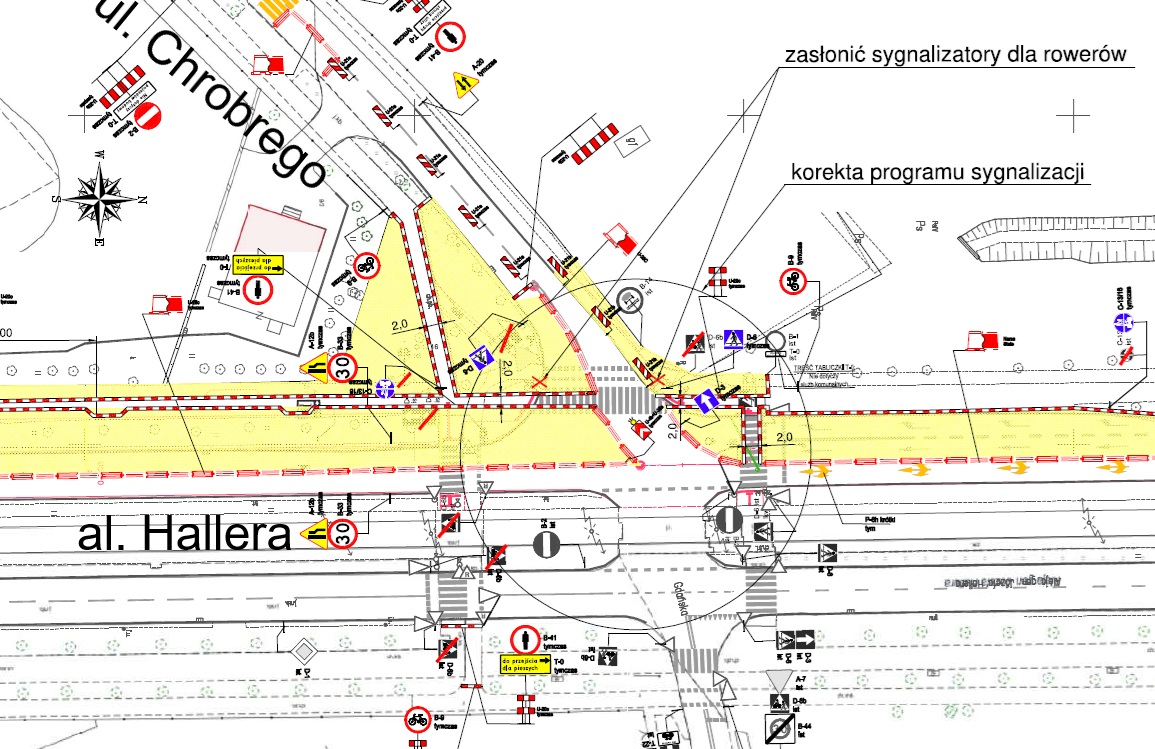

Nie będzie również możliwości skrętu w ul. Chrobrego z jezdni Al. Hallera prowadzącej w stronę Brzeźna. Programy sygnalizacji świetlnej na skrzyżowaniach Al. Hallera z ulicami Chrobrego i Kościuszki zostaną dostosowane do nowej organizacji ruchu.
Aktualizacja, 28.07.20226 r.

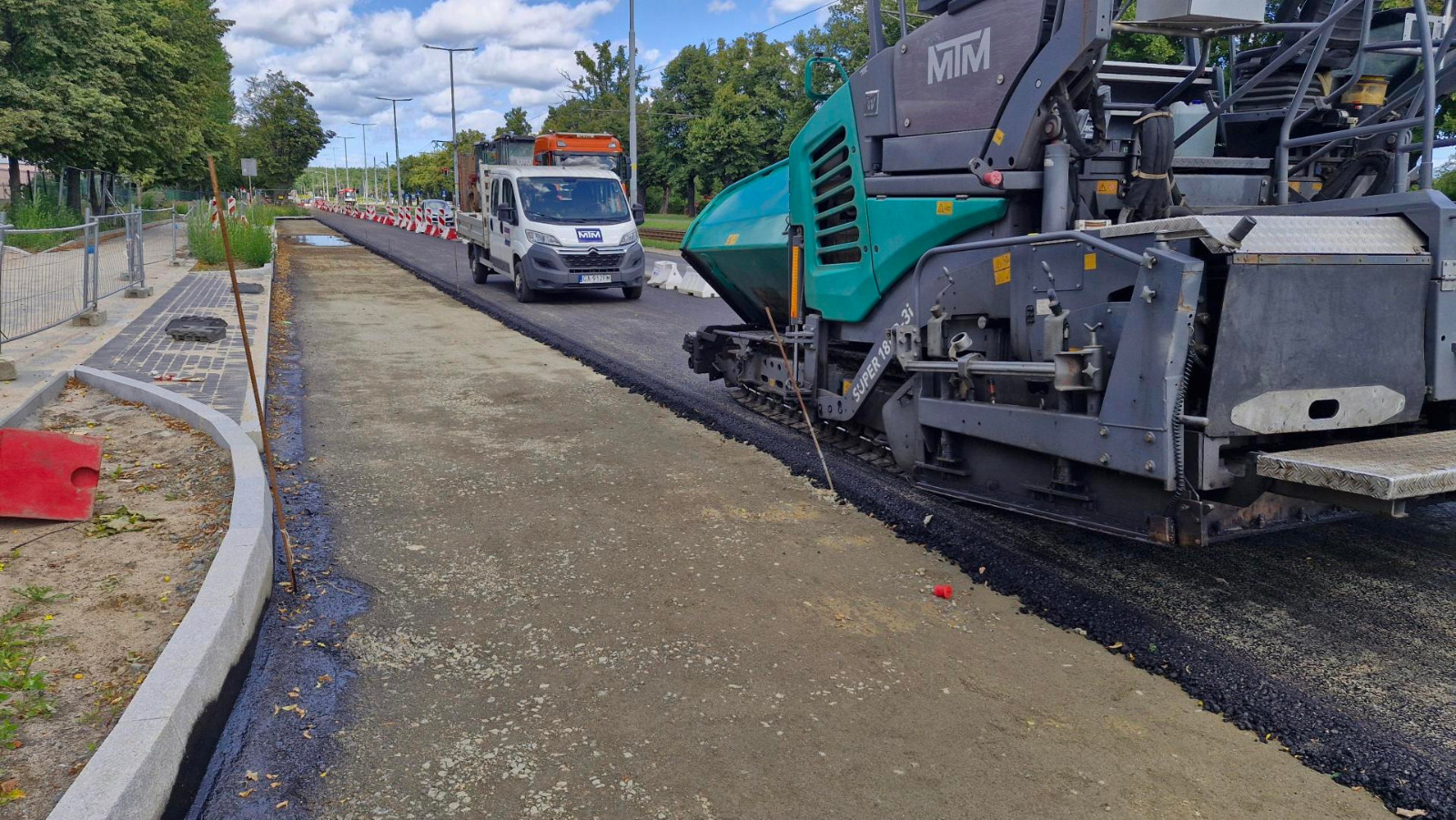

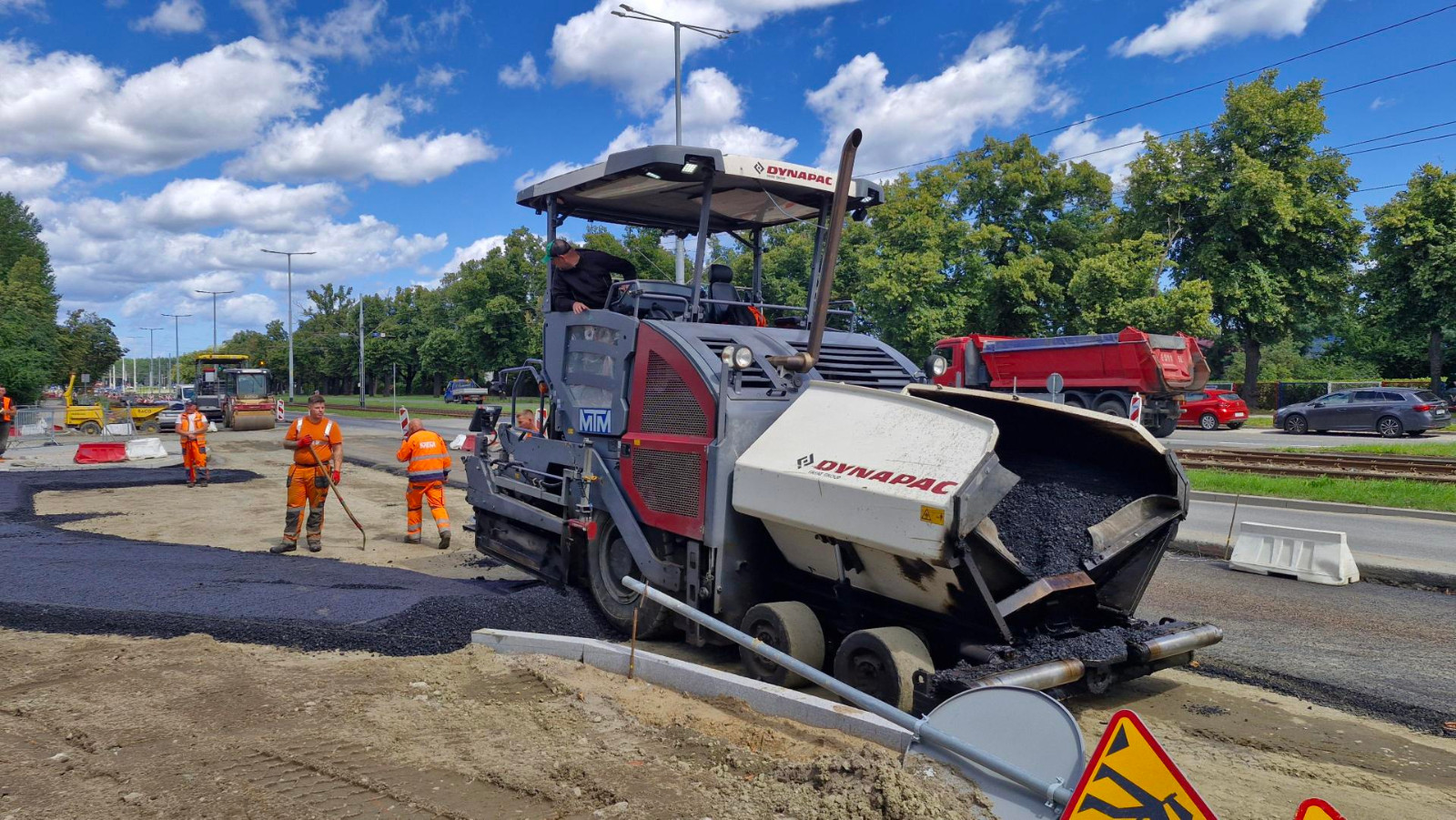

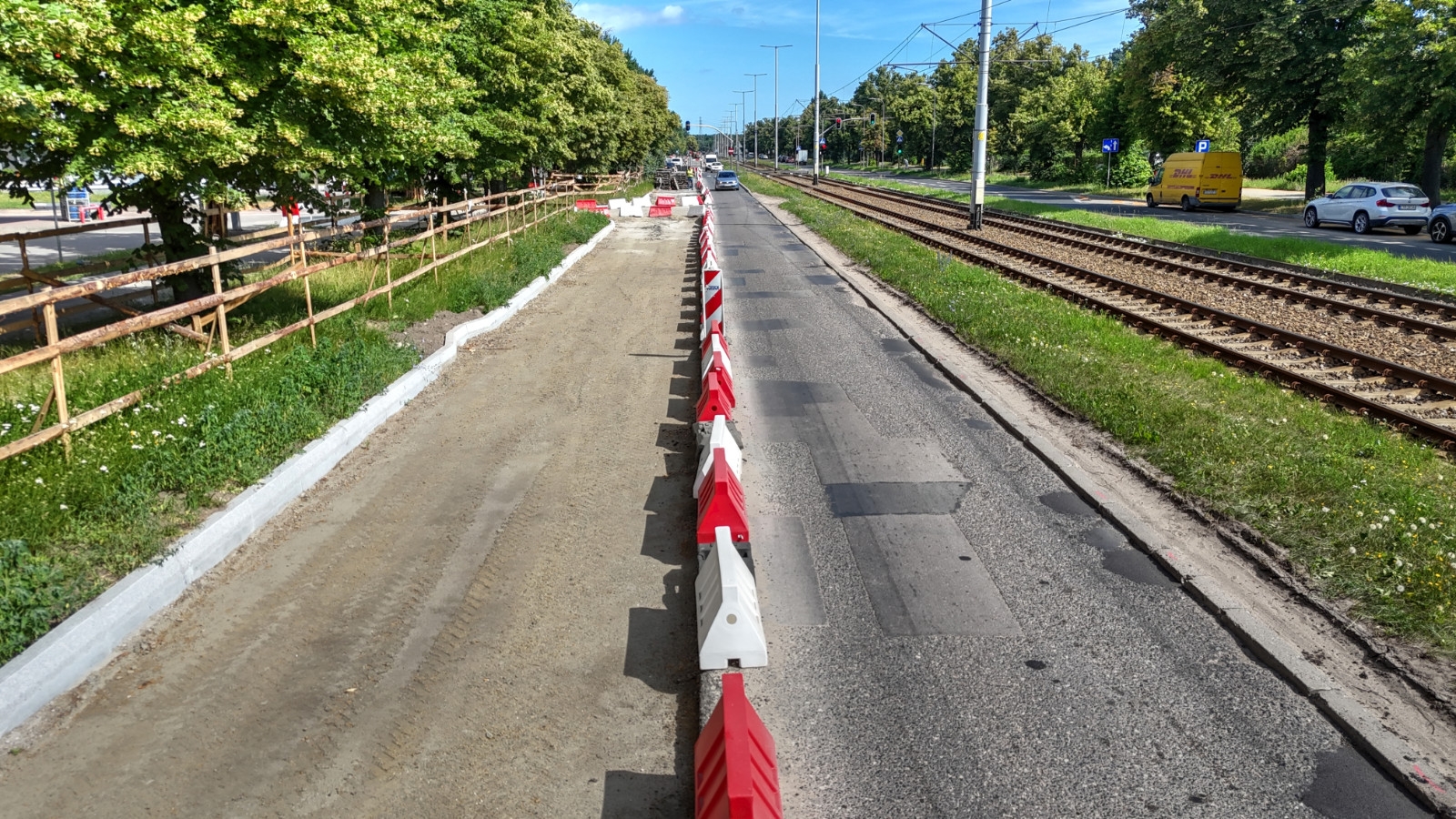

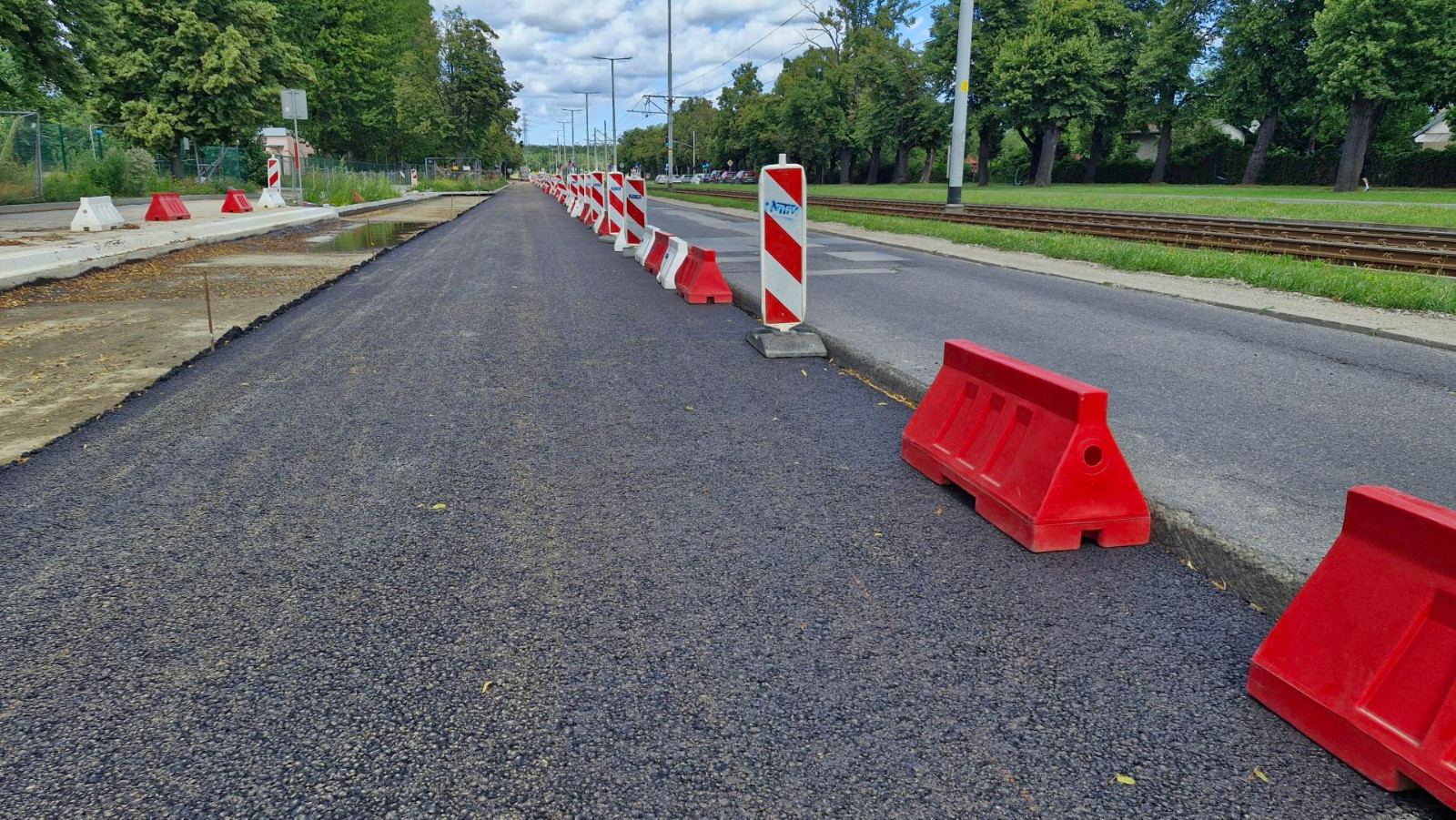

Od dnia wczorajszego trwa układanie mas bitumicznych na jezdni.
Aktualizacja 6.07.2026 r.

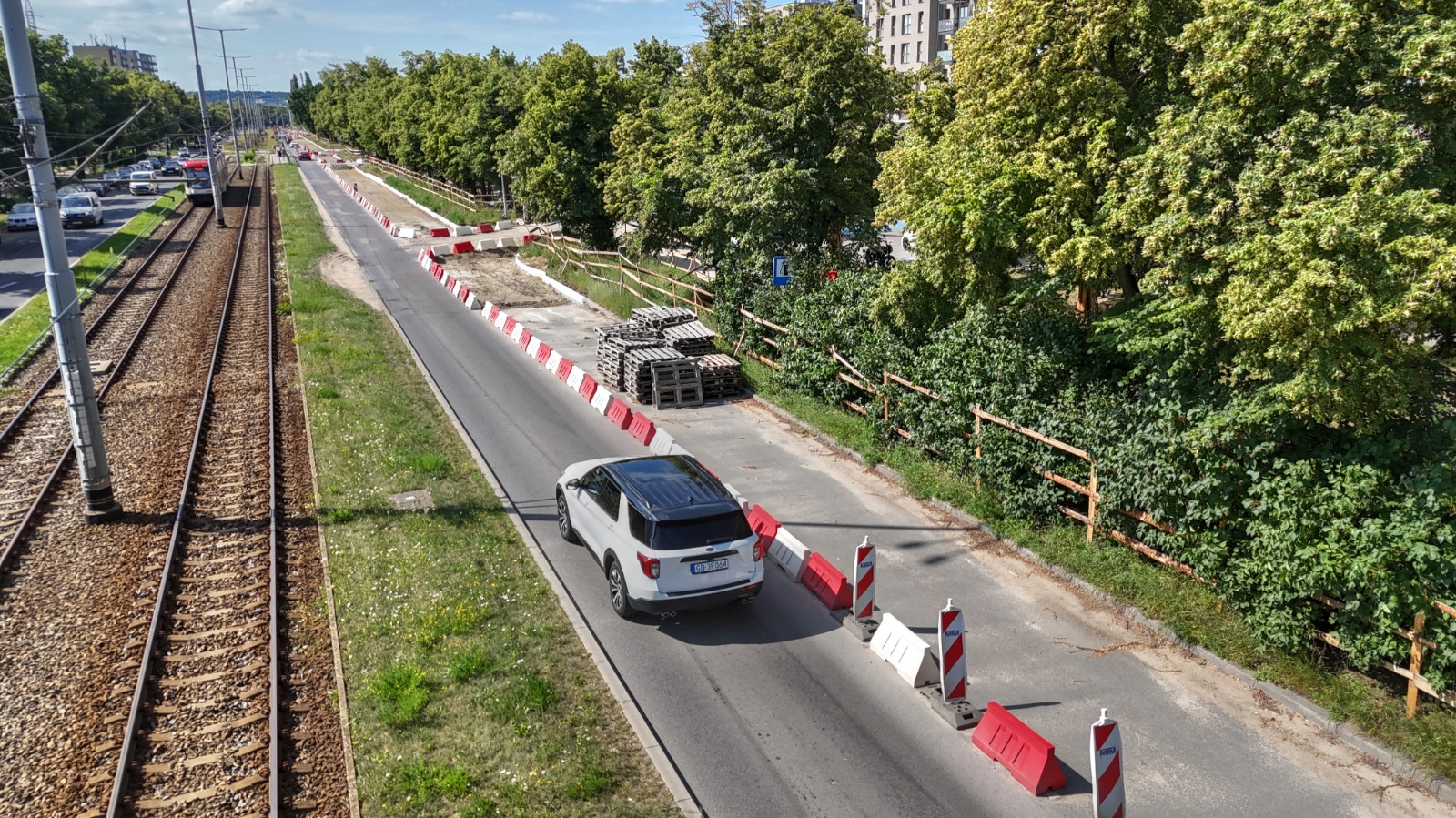

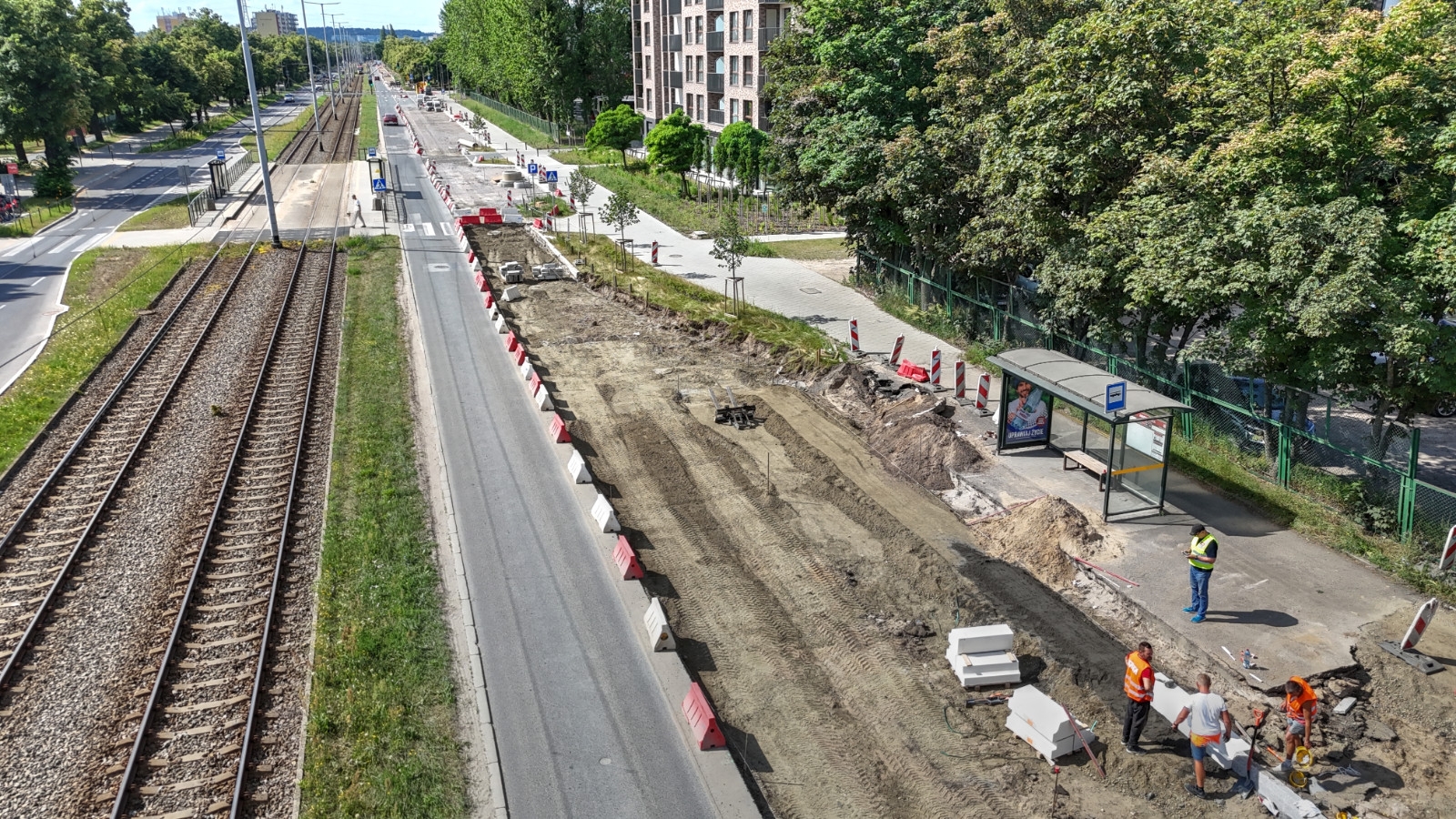

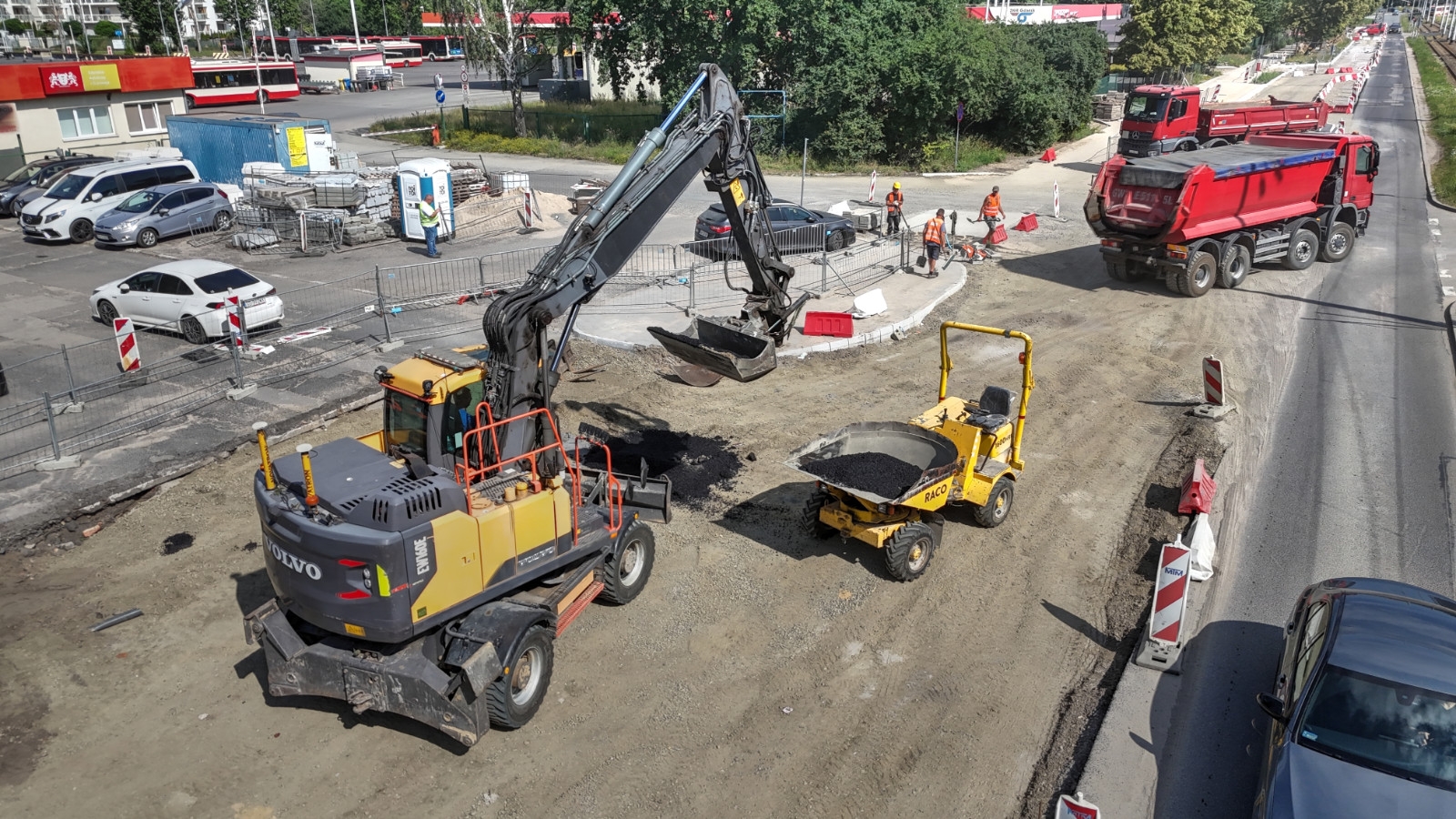

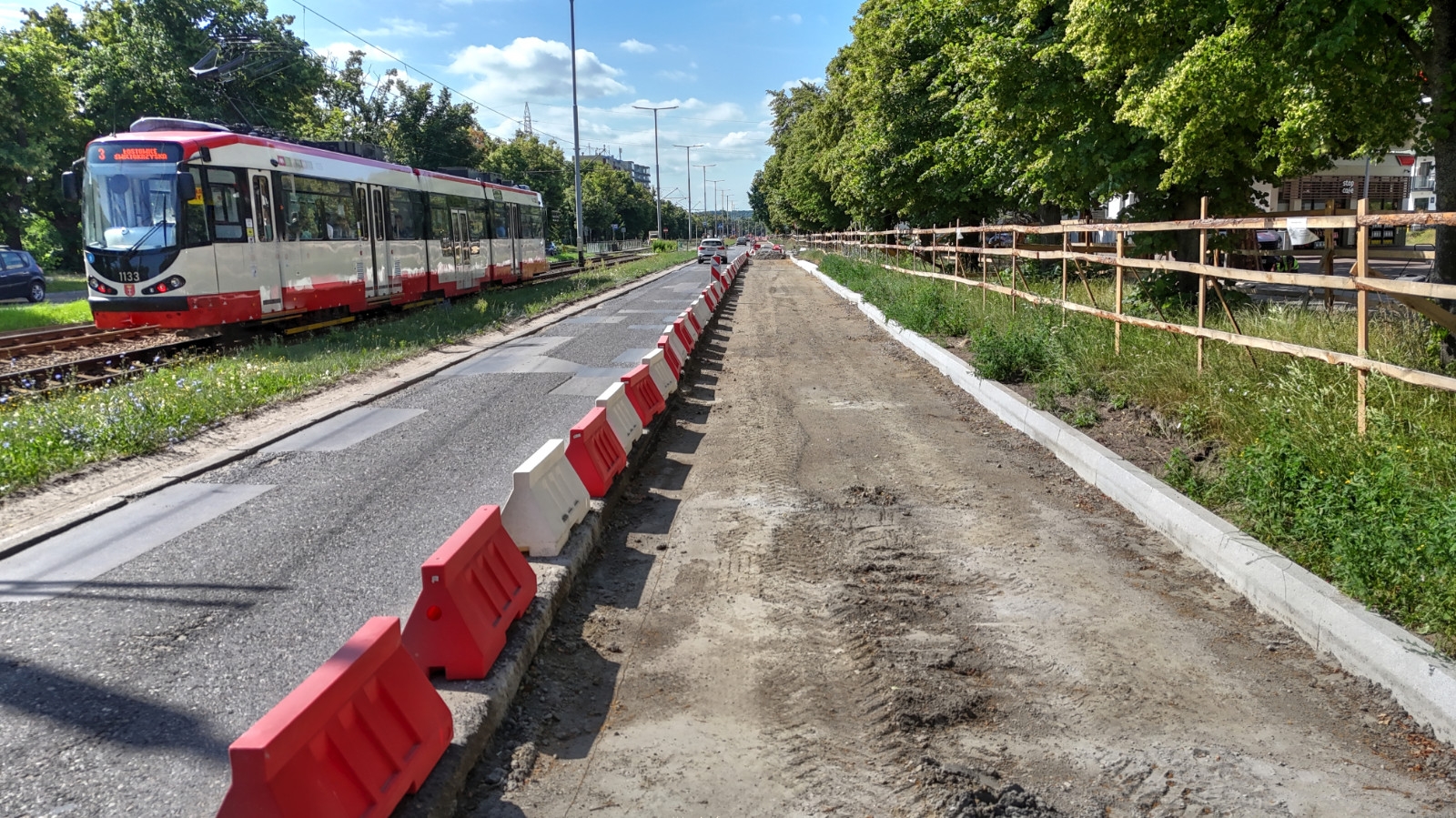

Aktualnie trwają prace związane z układaniem dolnych warstw podbudowy pod jezdnię oraz prace brukarskie. Natomiast w okolicach skrzyżowania z ul. Kościuszki trwa budowa kanalizacji deszczowej oraz prace drogowe.
Aktualizacja, 8.06.2026 r.
Od wtorku, 9 czerwca planowane jest wprowadzenie zmian w organizacji ruchu na al. Hallera. Zmiany utrzymają się co najmniej miesiąc.
Od 9 czerwca, od godzin porannych zostanie wprowadzona tymczasowa organizacja ruchu – na al. Hallera i na skrzyżowaniu al. Hallera-ul. Kościuszki oraz na skrzyżowaniu al. Hallera-Chrobrego jako kolejny etap realizacji prac na remontowanym odcinku al. Hallera.
W pierwszej kolejności rozpoczną się prace związane z wykonaniem rozbiórek istniejących nawierzchni a następnie rozpoczną się prace polegające na budowie nowej kanalizacji deszczowej oraz nowej konstrukcji nawierzchni jezdni i chodników.
Na czym będą polegały zmiany?
- Zawężenie al. Hallera w kierunku Wreszcza zostanie przesunięcie na wysokości skrzyżowania z ul. Kościuszki. Na skrzyżowaniu nie będzie można jechać na wprost z ul. Kościuszki
- Zmiany w obszarze skrzyżowania al. Hallera i Chrobrego – ul. Chrobrego na krótkim odcinku będzie jednokierunkowa. Będzie można na nią wjechać od strony al. Hallera. Z ul. Chrobrego na ul. Hallera już nie wyjedziemy

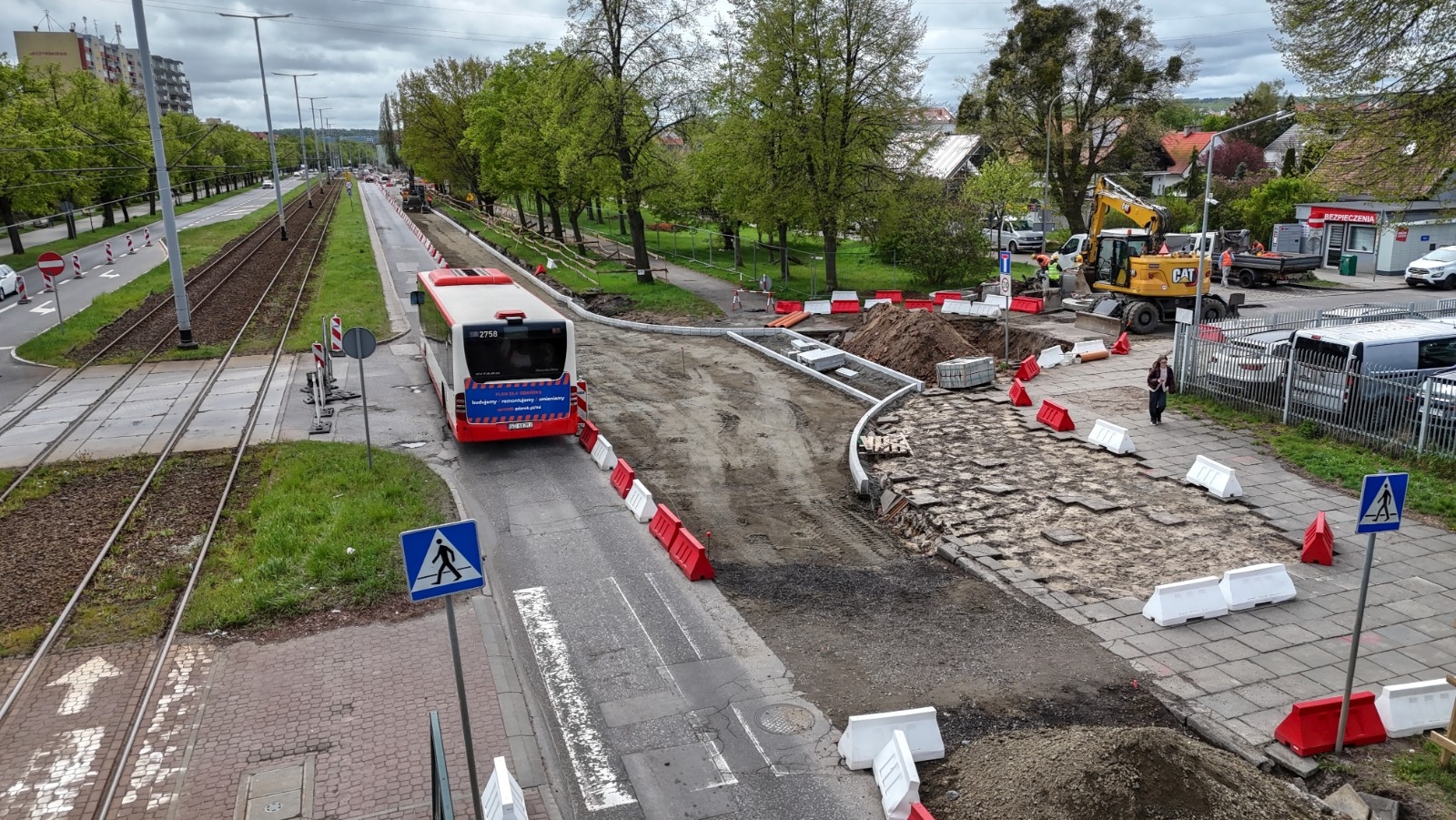

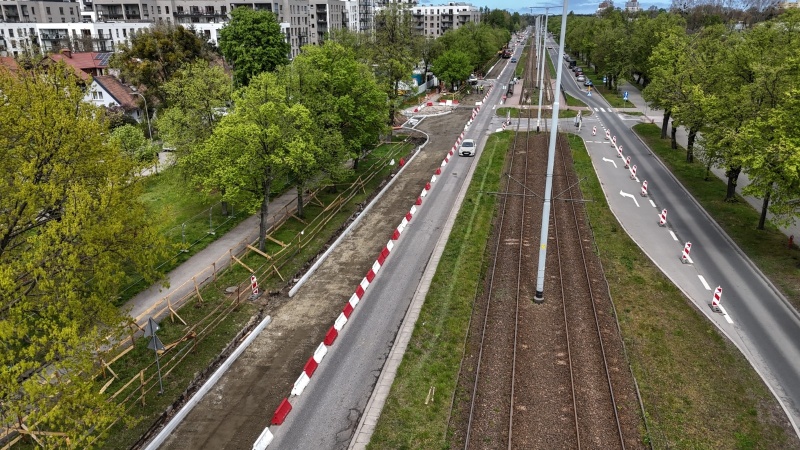

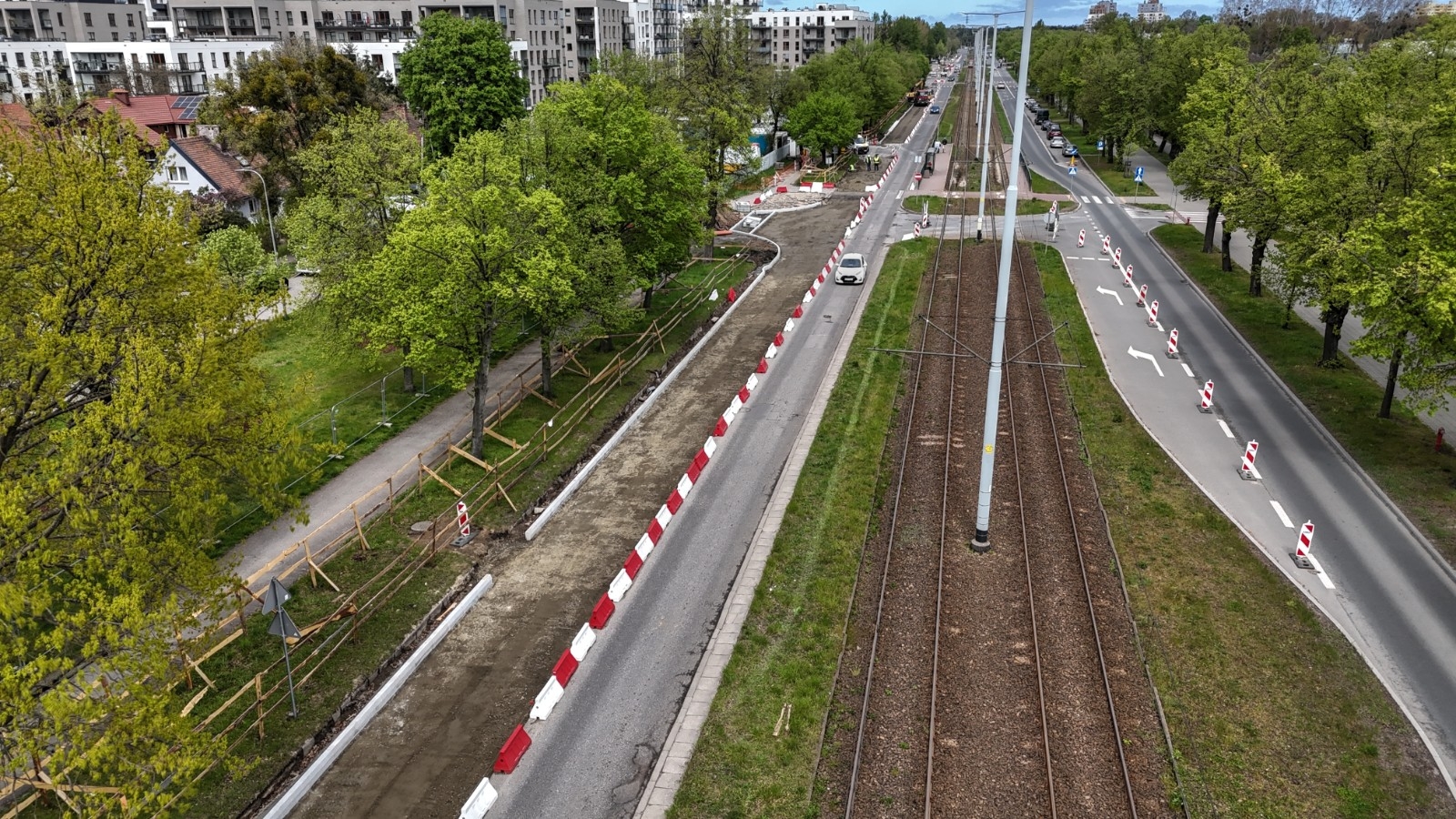

Aktualizacja, 08.05.2026 r.

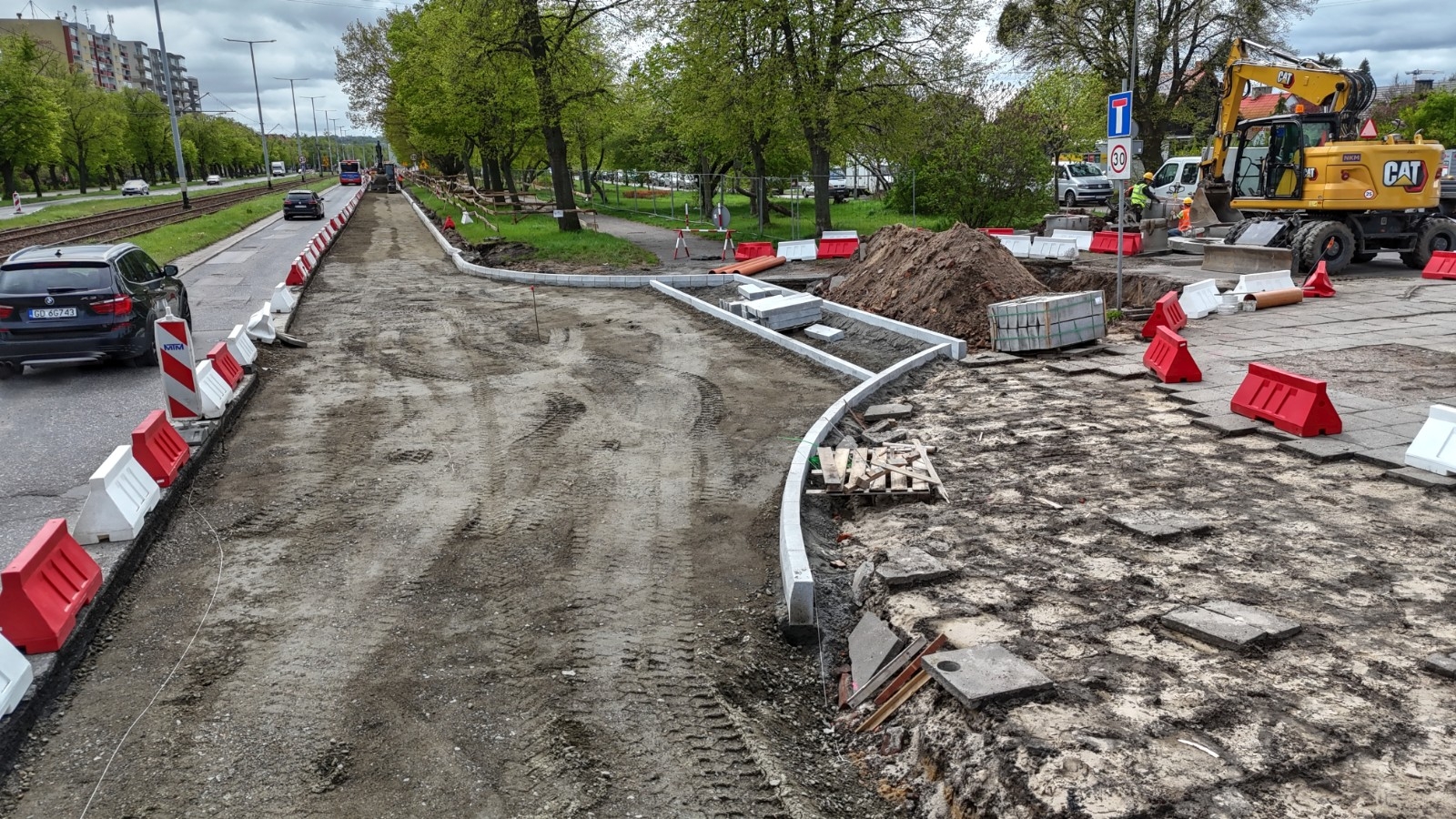

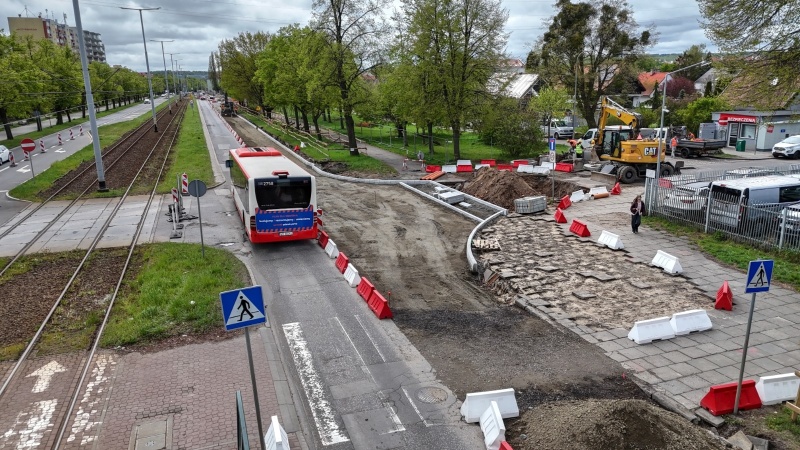

Przeprowadzono prace sieciowe na jednym z odcinków. Obecnie trwa wykonywanie konstrukcji jezdni i przygotowania do ułożenia nowej nawierzchni.

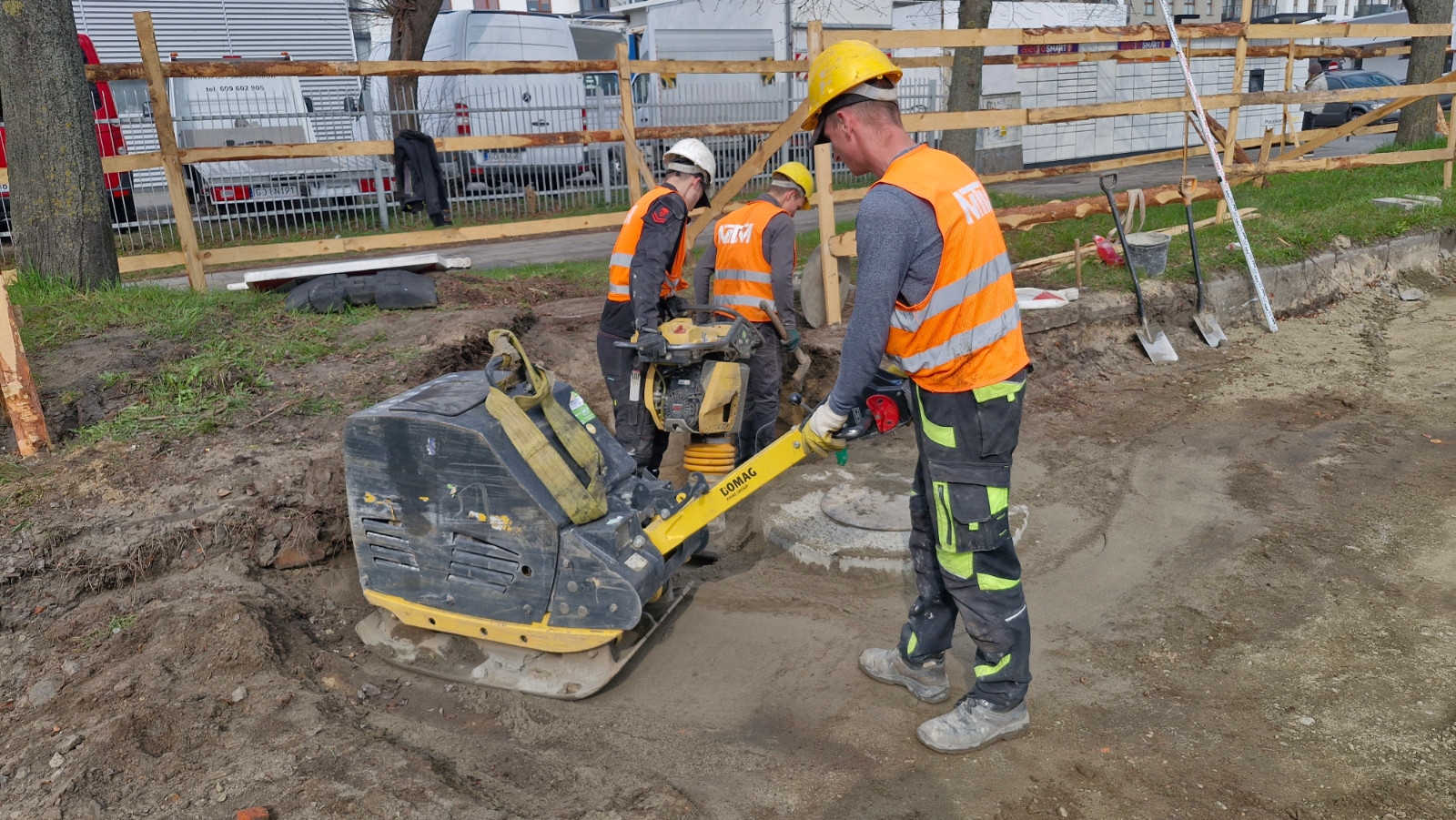

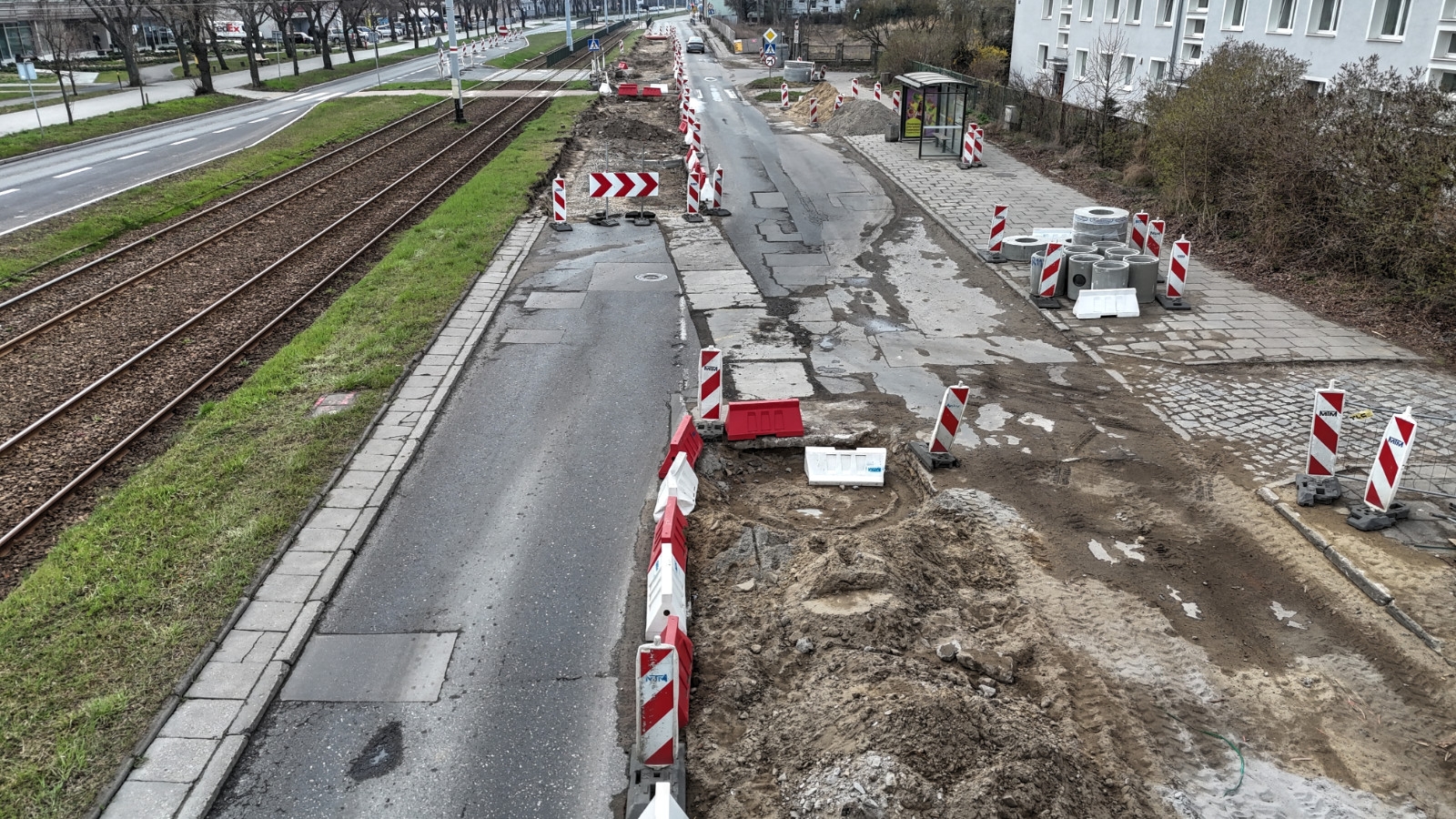

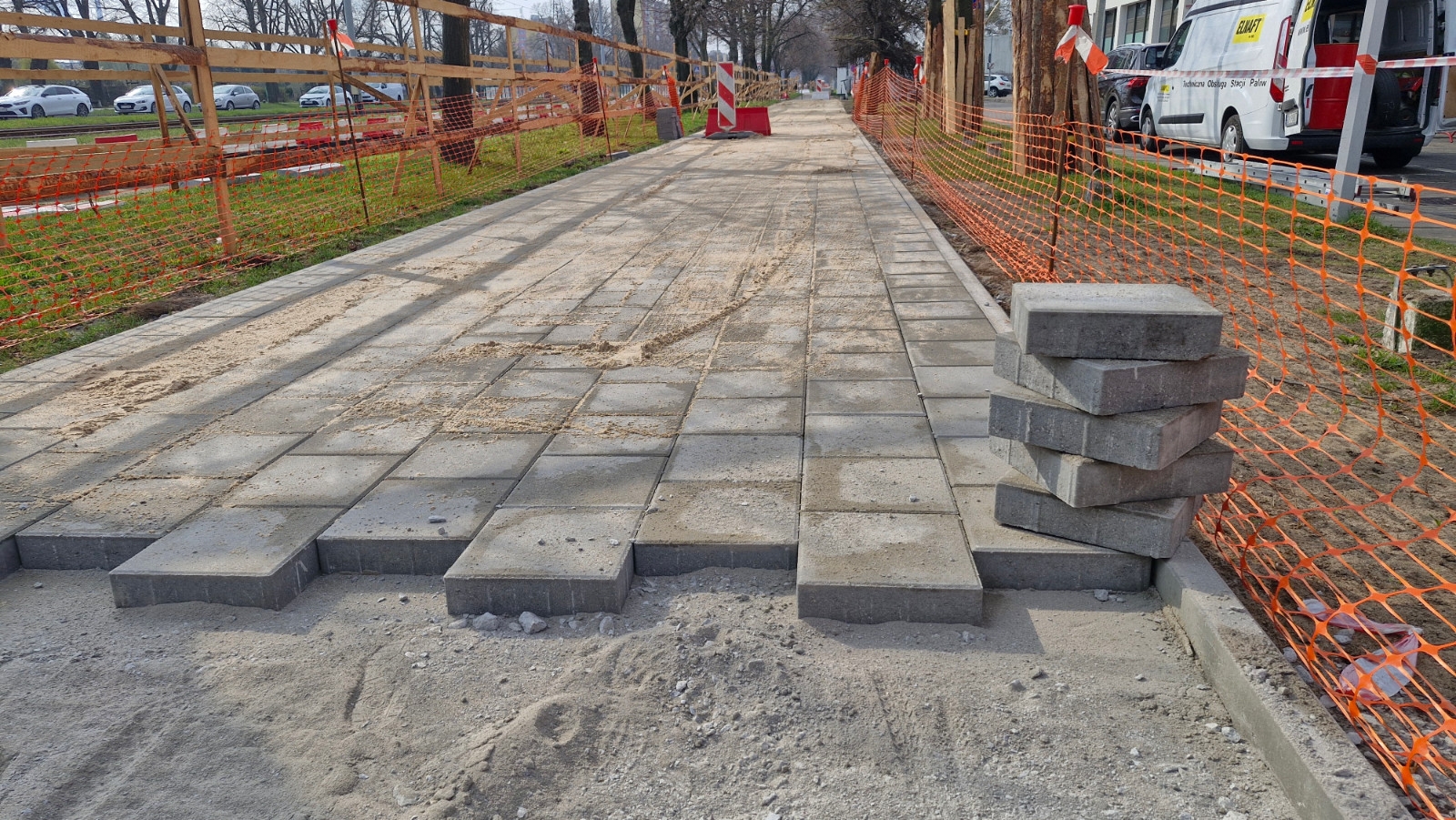

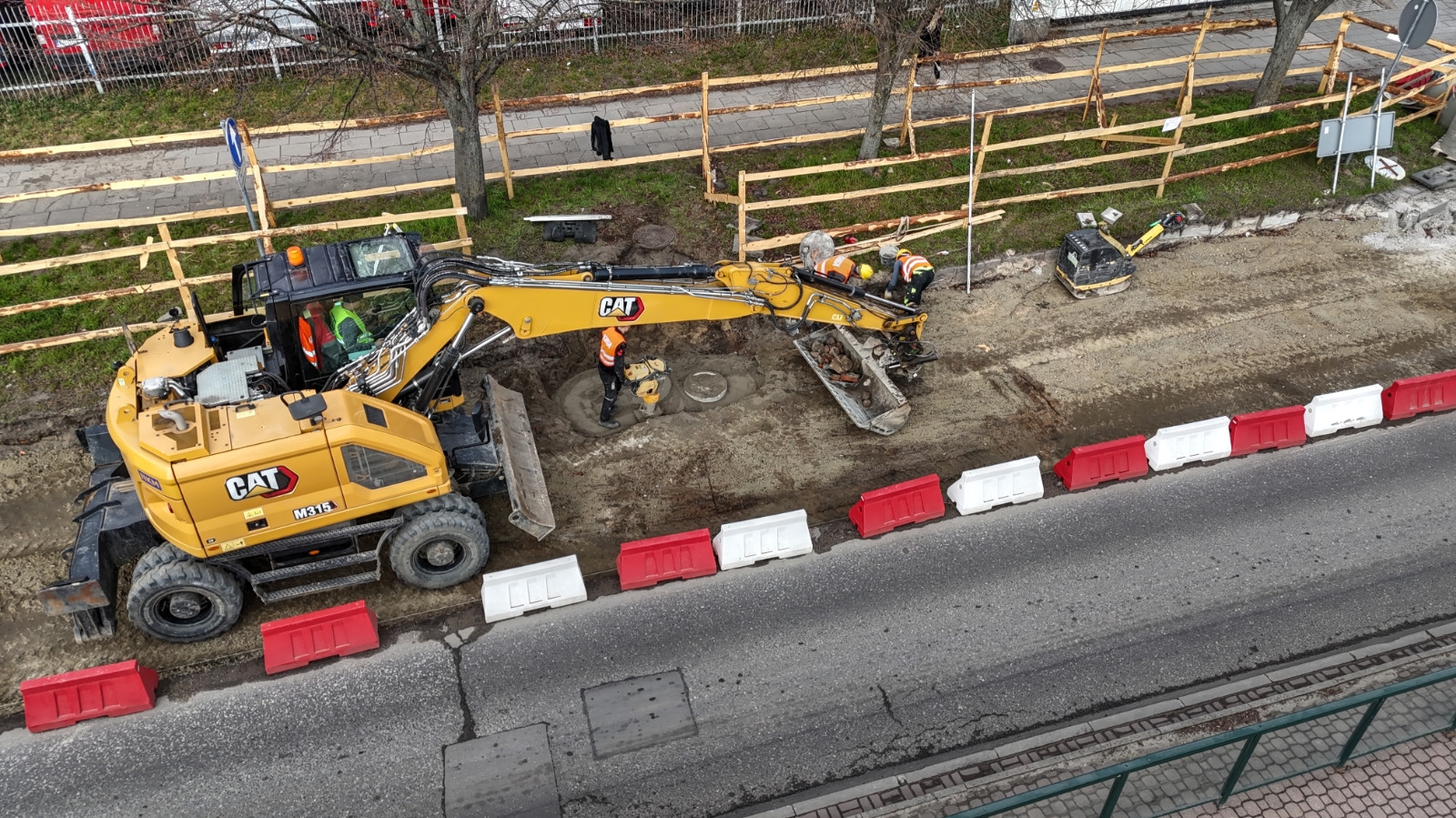

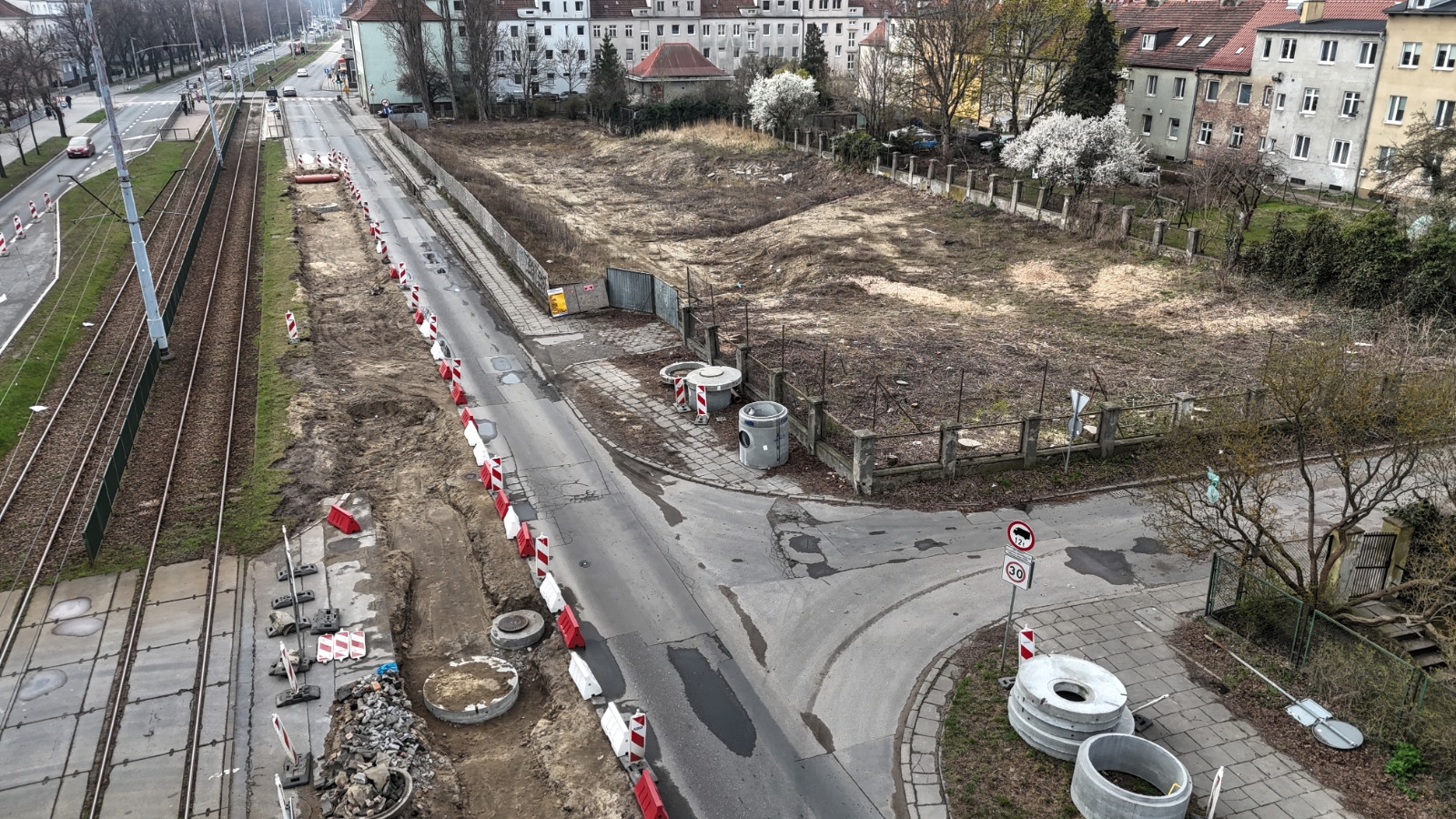

Aktualizacja, 16.04.2026 r.

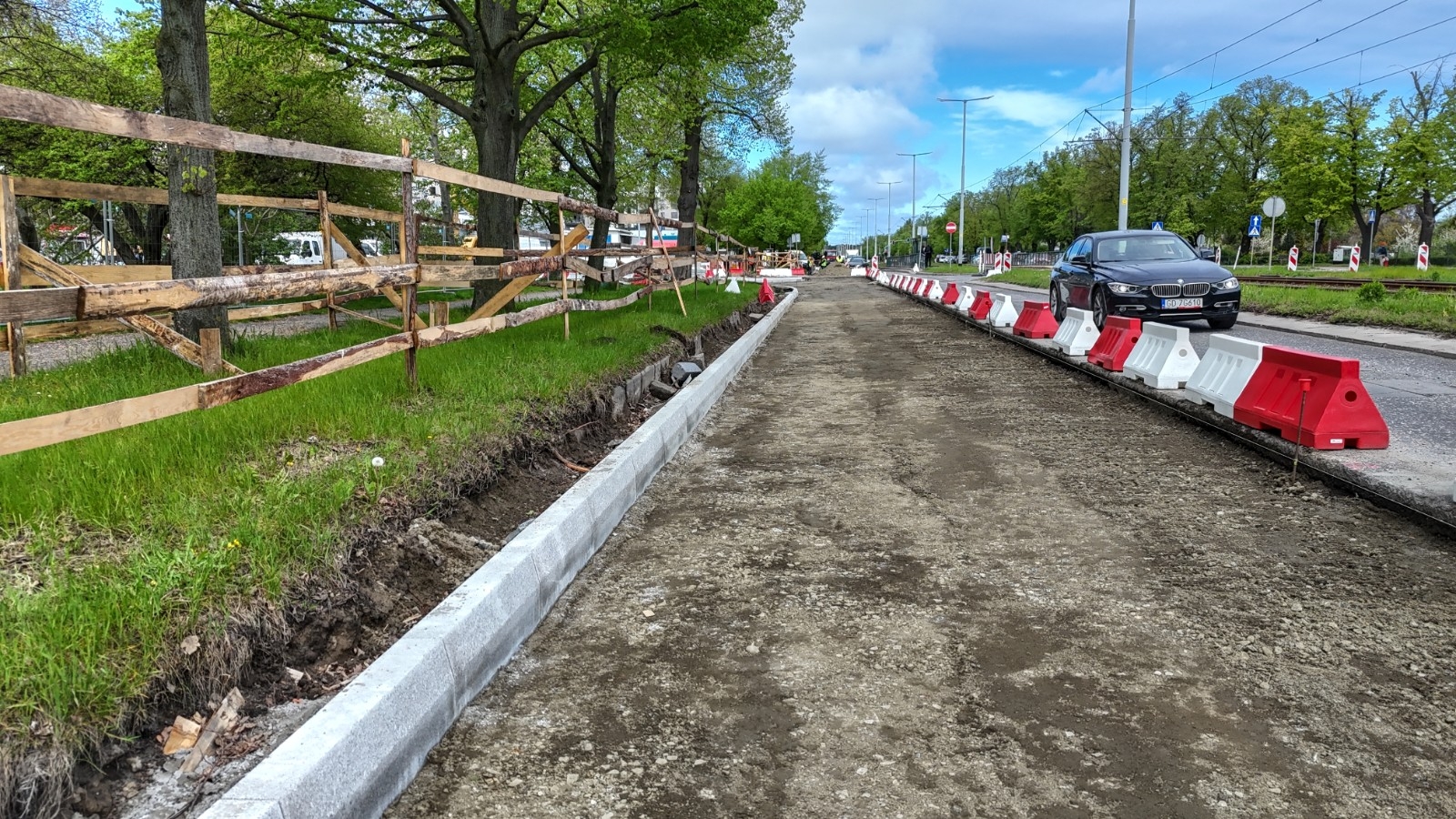

Aktualnie kontynuowane są prace wodno‑kanalizacyjne, rozpoczęto układanie krawężników, a także prowadzone są roboty związane z wykonaniem konstrukcji drogowych jezdni i chodników.

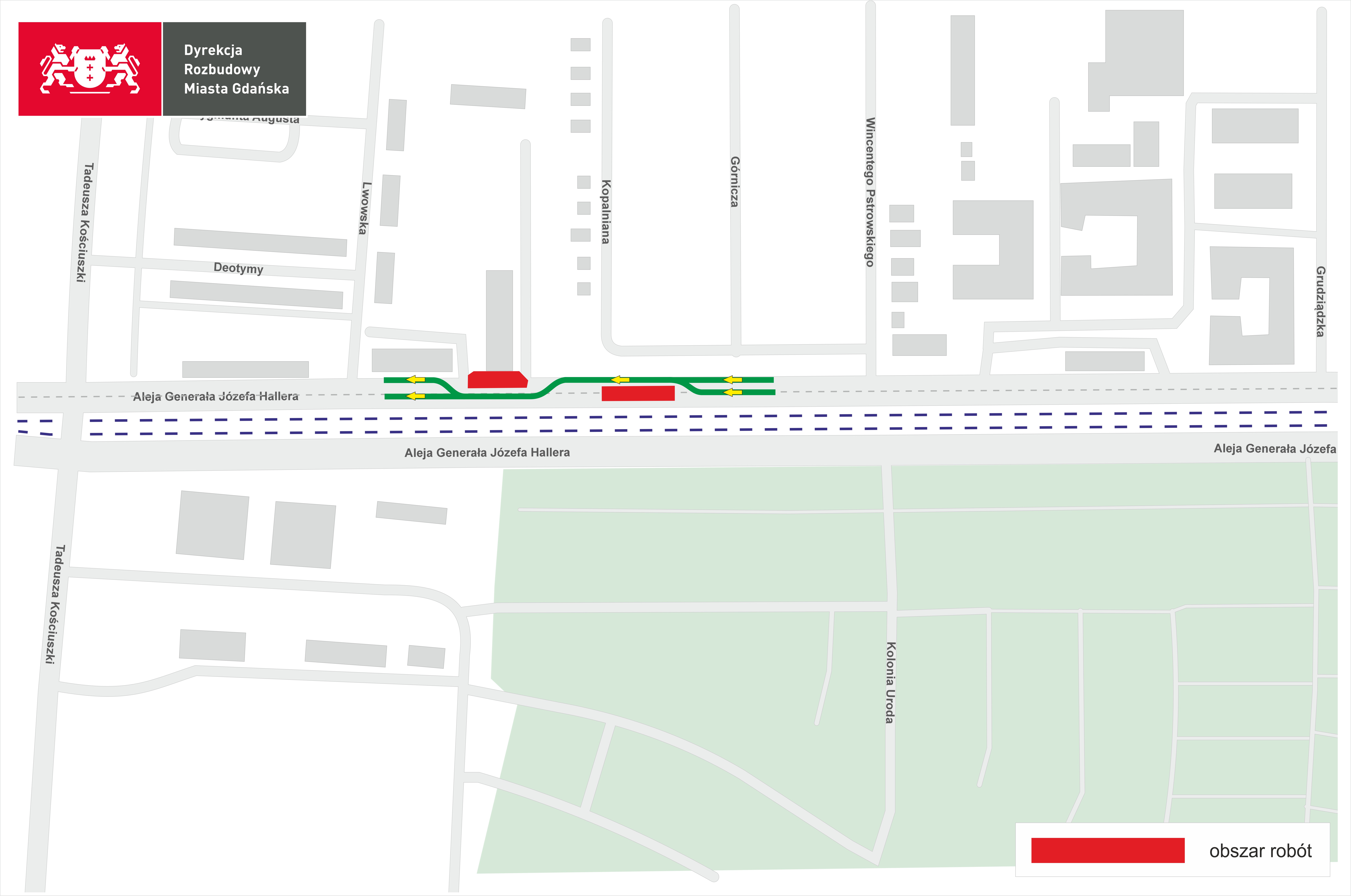

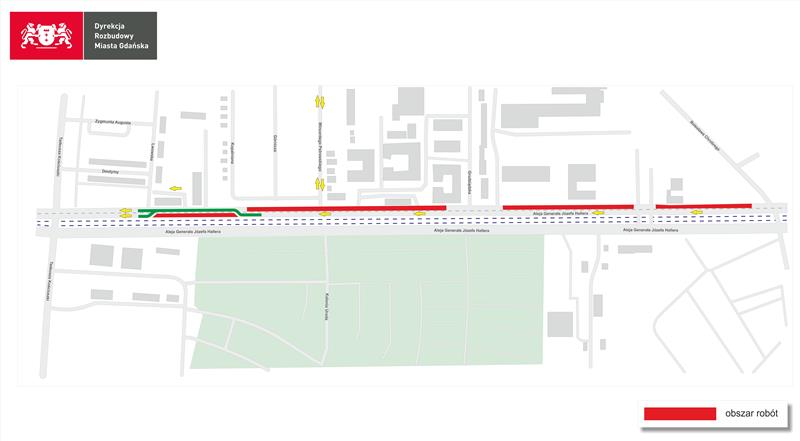

Aktualizacja, 18.03.2026 r.
Zwężenie Al. Hallera w kierunku centrum Wrzeszcza
W piątek 20 marca, ok. godz. 7.00 rano zostanie zamknięty prawy pas ruchu Al. Hallera na odcinku od ul. Chrobrego do rejonu ulic Lwowskiej i Kopalnianej. Na zamkniętym pasie jezdni będą prowadzone roboty sieciowe i wykonywana będzie nowa konstrukcja jezdni.
Wyłączony z ruchu zostanie także wlot w Al. Hallera z ul. Pstrowskiego, w związku z czym na odcinku ul. Pstrowskiego pomiędzy Al. Hallera i ul. Dźwigową wprowadzony zostanie ruch dwukierunkowy. W rejonie ulic Lwowskiej i Kopalnianej w związku z przebudową sieci kanalizacji deszczowej ruch na tej jezdni Al. Hallera prowadzony będzie prawym pasem, a zamknięty zostanie lewy pas. Na odcinku prowadzonych prac zwężeniu ulegną też chodniki, natomiast przejście piesze i dojście do posesji zostaną zachowane.
Zamknięcie prawego pasa ruchu Al. Hallera potrwa co najmniej 3 miesiące. Zmiany związane są z przebudową Al. Hallera na odcinku od Al. Płażyńskiego do ul. Kościuszki. Prace prowadzi firma MTM.

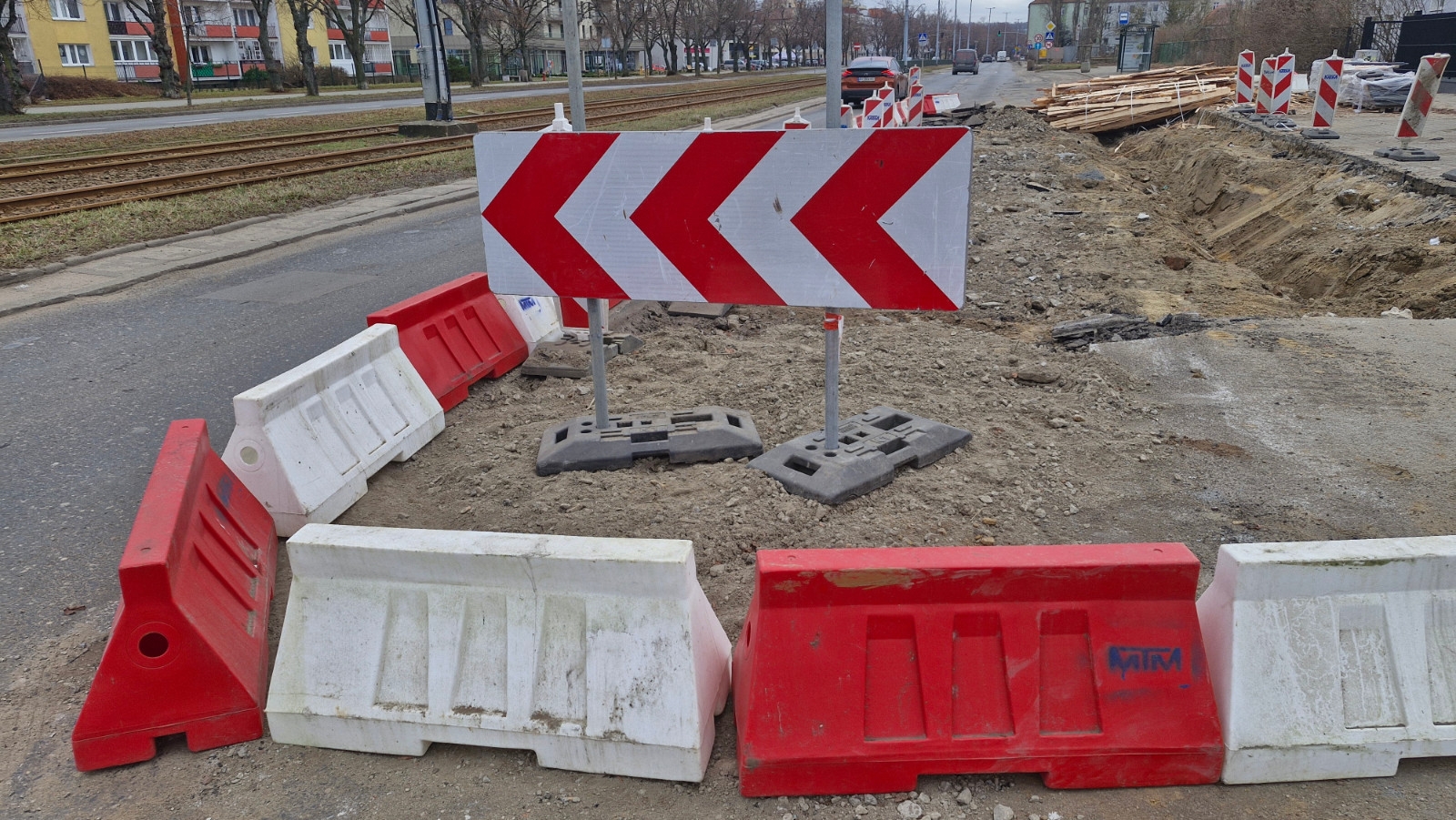

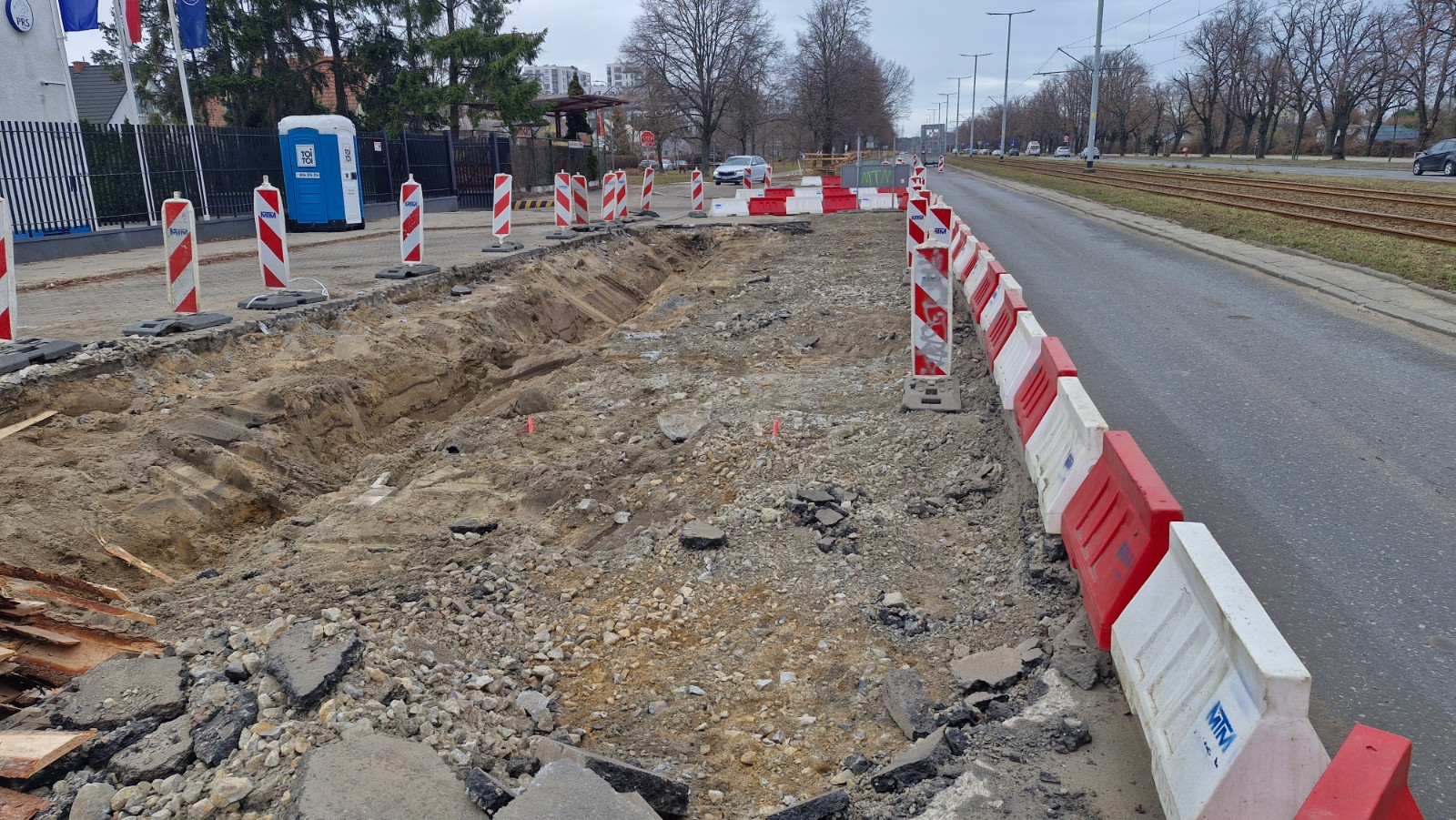

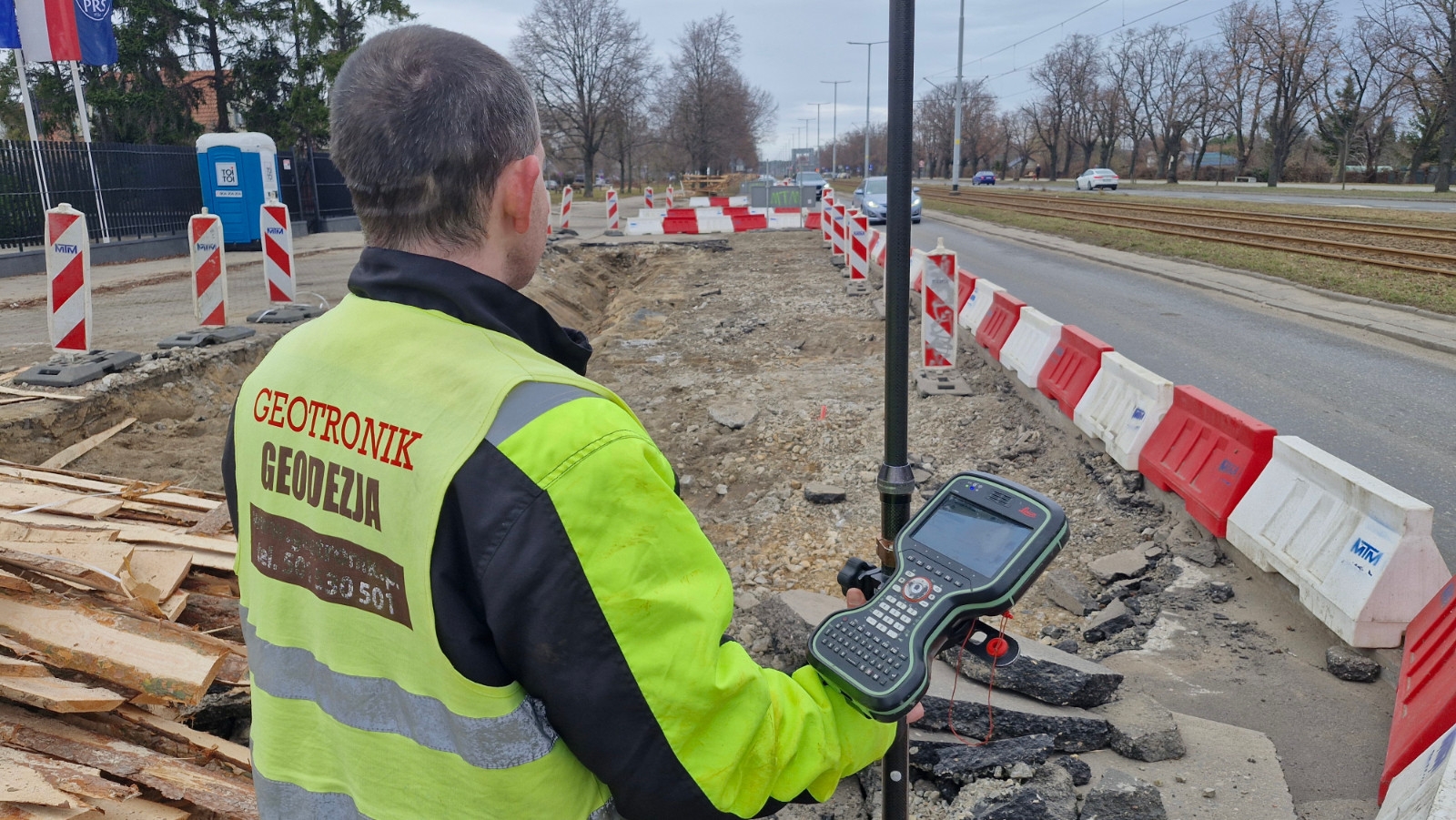

Aktualizacja, 13.03.2026 r.
Prace remontowe wystartowały i są aktualnie realizowane zgodnie z planem.
Aktualizacja, 9.03.2026 r.
Start przebudowy Al. Hallera na odcinku od Płażyńskiego do Kościuszki.

Aktualizacja, 05.01.2026 r.
Podpisana została umowa na modernizację fragmentu alei w kierunku Wrzeszcza – od al. Płażyńskiego do ul. Kościuszki.
Umowę na realizację inwestycji podpisano z Firmą Budowlano-Drogową MTM SA. Koszt prac wyniesie ponad 11 mln zł. Projekt jest realizowany we współpracy Dyrekcji Rozbudowy Miasta Gdańska oraz spółki Gdańska Infrastruktura Wodociągowo-Kanalizacyjna.
Aktualizacja, 29.09.2025 r.
Na realizację zadania zabezpieczono w budżecie 10 500 000,00 zł. Wpłynęło 9 ofert, które są analizowane:
1. Colas Polska Sp. z o.o. - 10 941 969,71 zł
2. Balzola Polska Sp. z o.o. - 10 454 702,36 zł
3. UNIBEP S.A. - 13 068 075,39 zł
4. Firma Budowlano-Drogowa MTM SA - 11 398 723,90 zł
5. „WPRD GRAVEL” Sp. z o.o. - 11 686 900,70 zł
6. STRABAG Sp. z o.o. - 11 497 939,39 zł
7. Firma Budowlano-Drogowa „PRASBET” sp. z o.o. sp. k. - 15 682 500,00 zł
8. Kruszywo Sp. z o.o. zł - 11 998 347,55 zł
9. PRZEDSIEBIORSTWO BUDOWY DRÓG SA - 14 479 413,76 zł
